1、2017年4月份工作总结抽放(探水)队在矿级领导的支持和全体员工的积极配合下,在2017年4月份里,在13盘区9#二采区轨道巷工作面、9#集中皮带巷右煤帮、9#二采区回风巷工作面、斜井底8#集中回风巷右煤帮、斜井底8#集中回风巷左煤帮及8#集中集中皮带巷工作面打瓦斯抽放钻孔及探水钻孔共计85个钻孔。其中:1、斜井底9#集中皮带巷右煤帮打抽放钻孔为34个,进尺为:4089米,其中煤孔为:3813米,岩孔为:276米。2、斜井底8#集中回风巷右煤帮打抽放钻孔为18个,进尺为:3531米,其中:煤孔为:3513米,岩孔为18米。3、斜井底8#集中皮带巷工作面打抽放钻孔4个,进尺为:723米,其中:煤
2、孔为:717米,岩孔为6米。4、斜井底9#集中皮带巷左煤帮打抽放钻孔为14个,进尺为:1369.5米,其中煤孔为:1336.5米,岩孔为:33米。瓦斯抽放钻孔合计:70个,合计进尺为:9712.5米,其中:煤孔为:9379.5米,岩孔为:333米。5、在13盘区9#二采区轨道巷工作面打探水钻孔6个,进尺为:601.5米,其中:煤孔为:60L5米,岩孔为:0米。6、13盘区9#二采区回风巷工作面打探水钻孔9个,进尺为:910.5米,其中:煤孔为:910.5米,岩孔为:0米。探水钻孔合计:15个,合计进尺为:1512米,其中:煤孔为:1512米,岩孔为:0米。打钻总进尺合计为:11224.5米。其

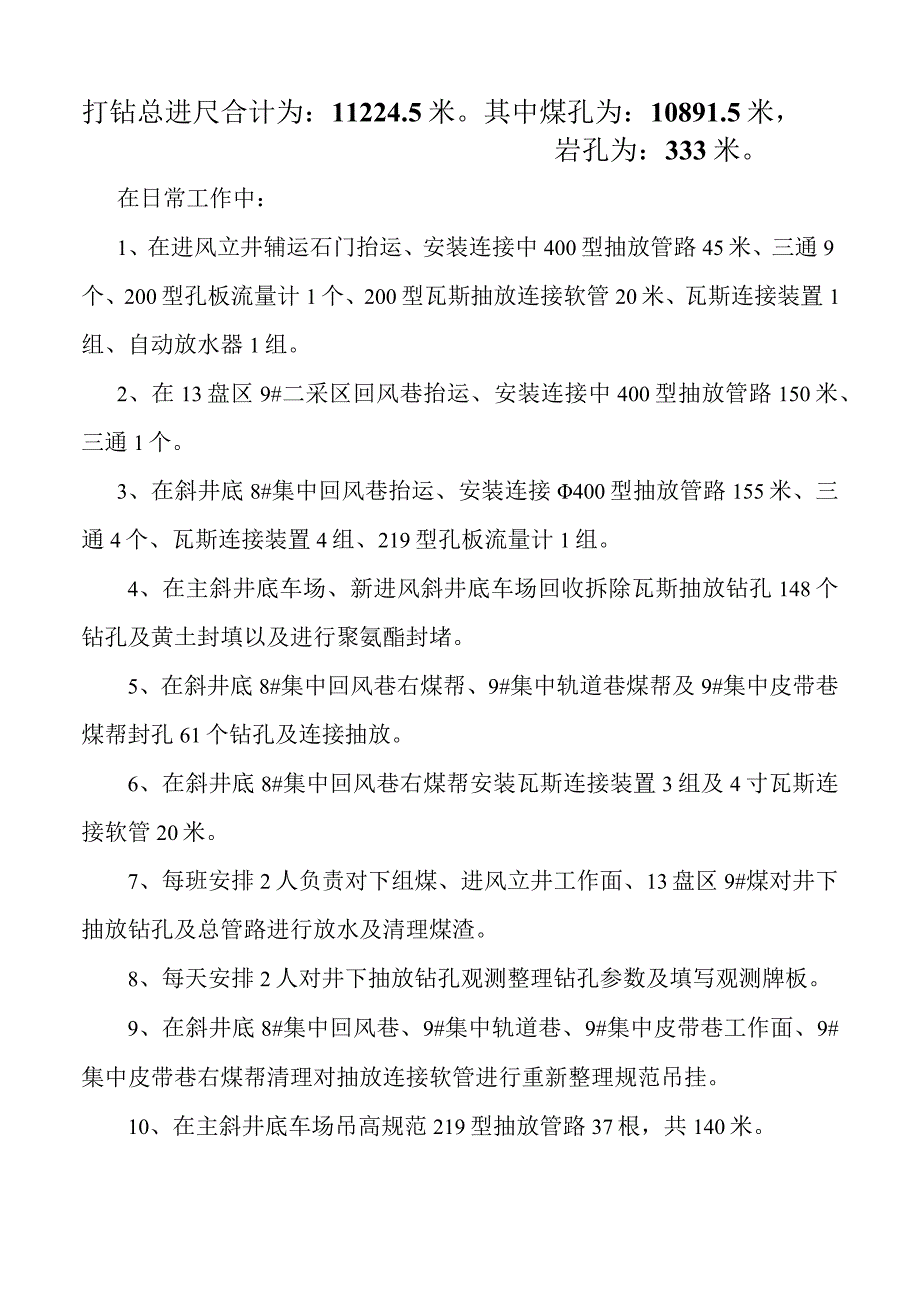

3、中煤孔为:10891.5米,岩孔为:333米。在日常工作中:1、在进风立井辅运石门抬运、安装连接中400型抽放管路45米、三通9个、200型孔板流量计1个、200型瓦斯抽放连接软管20米、瓦斯连接装置1组、自动放水器1组。2、在13盘区9#二采区回风巷抬运、安装连接中400型抽放管路150米、三通1个。3、在斜井底8#集中回风巷抬运、安装连接400型抽放管路155米、三通4个、瓦斯连接装置4组、219型孔板流量计1组。4、在主斜井底车场、新进风斜井底车场回收拆除瓦斯抽放钻孔148个钻孔及黄土封填以及进行聚氨酯封堵。5、在斜井底8#集中回风巷右煤帮、9#集中轨道巷煤帮及9#集中皮带巷煤帮封孔61
4、个钻孔及连接抽放。6、在斜井底8#集中回风巷右煤帮安装瓦斯连接装置3组及4寸瓦斯连接软管20米。7、每班安排2人负责对下组煤、进风立井工作面、13盘区9#煤对井下抽放钻孔及总管路进行放水及清理煤渣。8、每天安排2人对井下抽放钻孔观测整理钻孔参数及填写观测牌板。9、在斜井底8#集中回风巷、9#集中轨道巷、9#集中皮带巷工作面、9#集中皮带巷右煤帮清理对抽放连接软管进行重新整理规范吊挂。10、在主斜井底车场吊高规范219型抽放管路37根,共140米。2017年5月份工作计划计划在2017年5月份里,在集团公司、矿领导以及各科室的带领下和大力支持下,认真完成下发的工作任务,至始至终坚持“监测监控、先

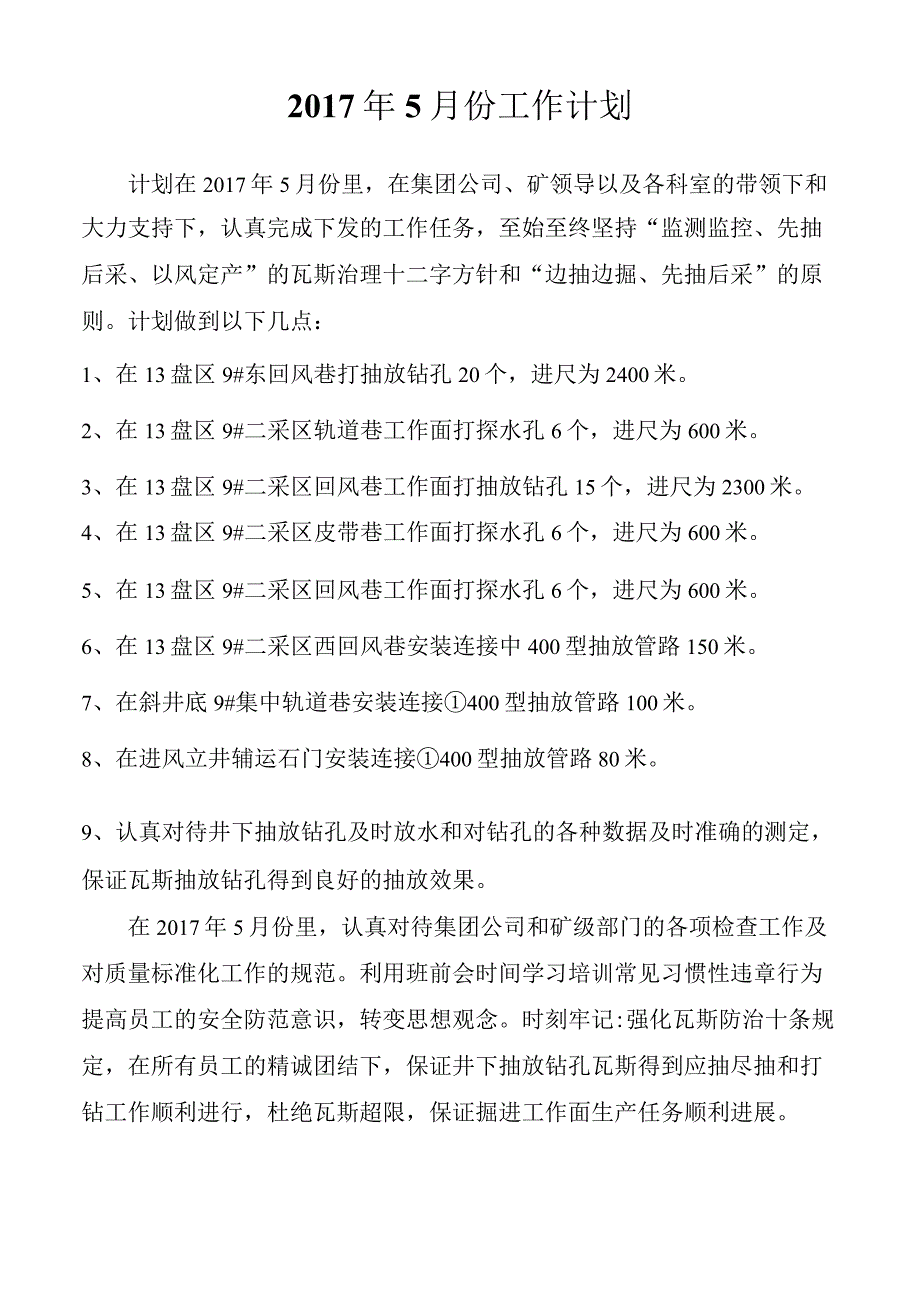

5、抽后采、以风定产”的瓦斯治理十二字方针和“边抽边掘、先抽后采”的原则。计划做到以下几点:1、在13盘区9#东回风巷打抽放钻孔20个,进尺为2400米。2、在13盘区9#二采区轨道巷工作面打探水孔6个,进尺为600米。3、在13盘区9#二采区回风巷工作面打抽放钻孔15个,进尺为2300米。4、在13盘区9#二采区皮带巷工作面打探水孔6个,进尺为600米。5、在13盘区9#二采区回风巷工作面打探水孔6个,进尺为600米。6、在13盘区9#二采区西回风巷安装连接中400型抽放管路150米。7、在斜井底9#集中轨道巷安装连接400型抽放管路100米。8、在进风立井辅运石门安装连接400型抽放管路80米。9、认真对待井下抽放钻孔及时放水和对钻孔的各种数据及时准确的测定,保证瓦斯抽放钻孔得到良好的抽放效果。在2017年5月份里,认真对待集团公司和矿级部门的各项检查工作及对质量标准化工作的规范。利用班前会时间学习培训常见习惯性违章行为提高员工的安全防范意识,转变思想观念。时刻牢记:强化瓦斯防治十条规定,在所有员工的精诚团结下,保证井下抽放钻孔瓦斯得到应抽尽抽和打钻工作顺利进行,杜绝瓦斯超限,保证掘进工作面生产任务顺利进展。
