质量问题预防措施解析.docx

上传人:p** 文档编号:805860 上传时间:2024-03-08 格式:DOCX 页数:16 大小:28.25KB
下载 相关 举报
质量问题预防措施解析.docx_第1页
第1页 / 共16页
质量问题预防措施解析.docx_第2页
第2页 / 共16页
质量问题预防措施解析.docx_第3页
第3页 / 共16页
质量问题预防措施解析.docx_第4页
第4页 / 共16页
质量问题预防措施解析.docx_第5页
第5页 / 共16页
质量问题预防措施解析.docx_第6页
第6页 / 共16页
质量问题预防措施解析.docx_第7页
第7页 / 共16页
质量问题预防措施解析.docx_第8页
第8页 / 共16页
质量问题预防措施解析.docx_第9页
第9页 / 共16页
质量问题预防措施解析.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《质量问题预防措施解析.docx》由会员分享,可在线阅读,更多相关《质量问题预防措施解析.docx(16页珍藏版)》请在第壹文秘上搜索。

1、巩义兴元新能源科技有限企业40MWP光伏发电项目质量通病防治措施1 .编制根据1混凝土工程施工质量验收规范GB50204-20231.2信息产业电子第十一设计研究院科技工程股份有限企业所提供的图纸。1.3 建筑工程施工质量验收统一原则GB50300-20231.42 .现场重要质量通病防治措施2.1 土方工程质量通病:超挖、欠挖、放坡修坡不规则;基坑裸露时间长;排水措施不得力、基坑浸泡等。分层不符合规定,局部扎实不均。控制措施:严格按照规范规定进行放坡,由人工修整规矩,设水准仪随时进行标高测平,现场质检员监督到位,机械挖土应留2030Cm土用人工开挖;如不能及时进行下道工序施工,应预留1530

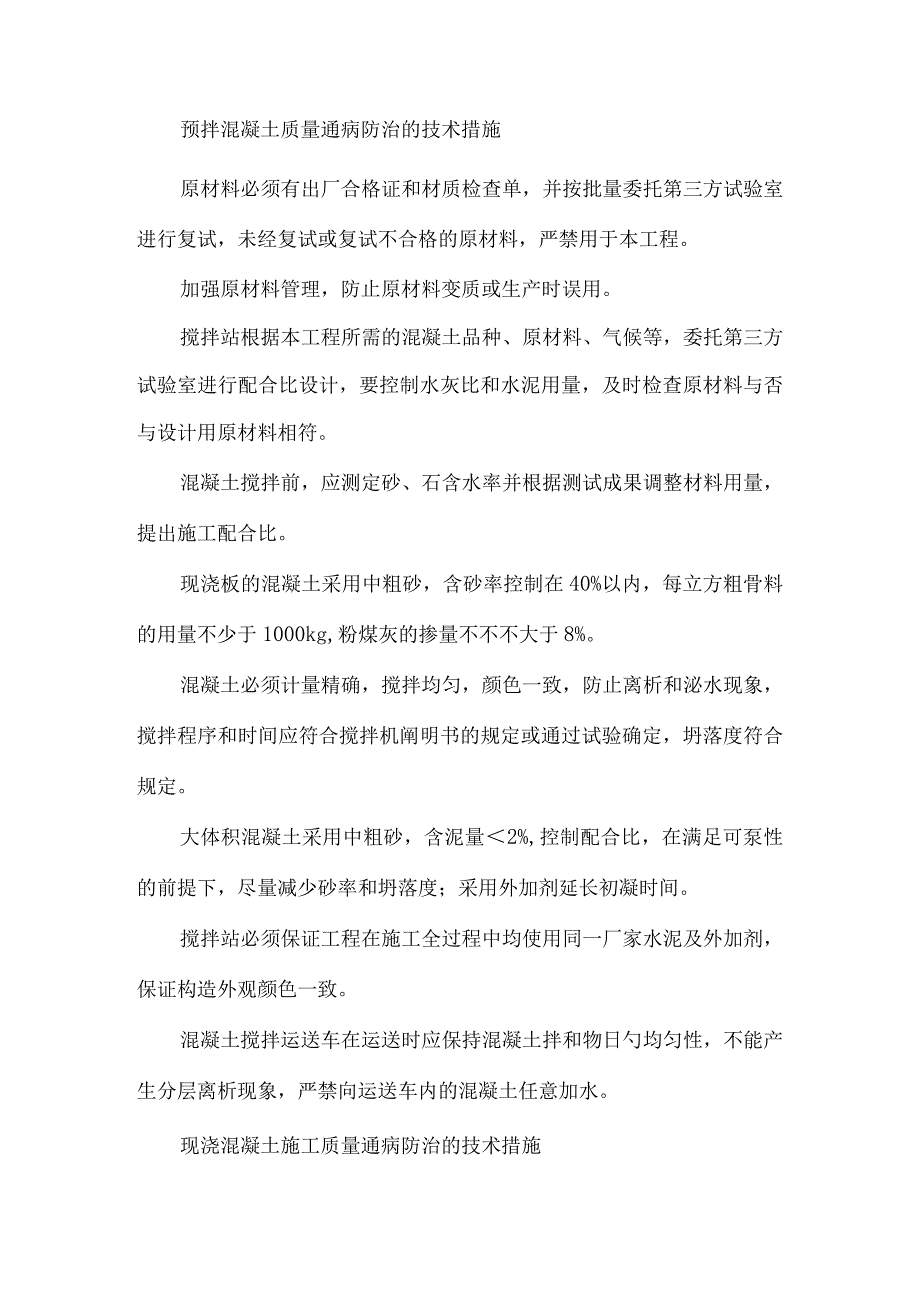

2、Cnl基土不挖,待进行下道工序施工时再进行开挖;基坑经人工清理后,即与有关单位联络验收,并做好下道工序施工准备;在基坑中设积水坑,遇雨天及时用水泵抽掉积水。分层回填、逐层扎实、逐层验收,局部回填土死角要采用人工扎实,严格验收后再继续施工。2.2 混凝土工程预拌混凝土质量通病防治的技术措施原材料必须有出厂合格证和材质检查单,并按批量委托第三方试验室进行复试,未经复试或复试不合格的原材料,严禁用于本工程。加强原材料管理,防止原材料变质或生产时误用。搅拌站根据本工程所需的混凝土品种、原材料、气候等,委托第三方试验室进行配合比设计,要控制水灰比和水泥用量,及时检查原材料与否与设计用原材料相符。混凝土搅

3、拌前,应测定砂、石含水率并根据测试成果调整材料用量,提出施工配合比。现浇板的混凝土采用中粗砂,含砂率控制在40%以内,每立方粗骨料的用量不少于1000kg,粉煤灰的掺量不不不大于8%。混凝土必须计量精确,搅拌均匀,颜色一致,防止离析和泌水现象,搅拌程序和时间应符合搅拌机阐明书的规定或通过试验确定,坍落度符合规定。大体积混凝土采用中粗砂,含泥量2%,控制配合比,在满足可泵性的前提下,尽量减少砂率和坍落度;采用外加剂延长初凝时间。搅拌站必须保证工程在施工全过程中均使用同一厂家水泥及外加剂,保证构造外观颜色一致。混凝土搅拌运送车在运送时应保持混凝土拌和物日勺均匀性,不能产生分层离析现象,严禁向运送车

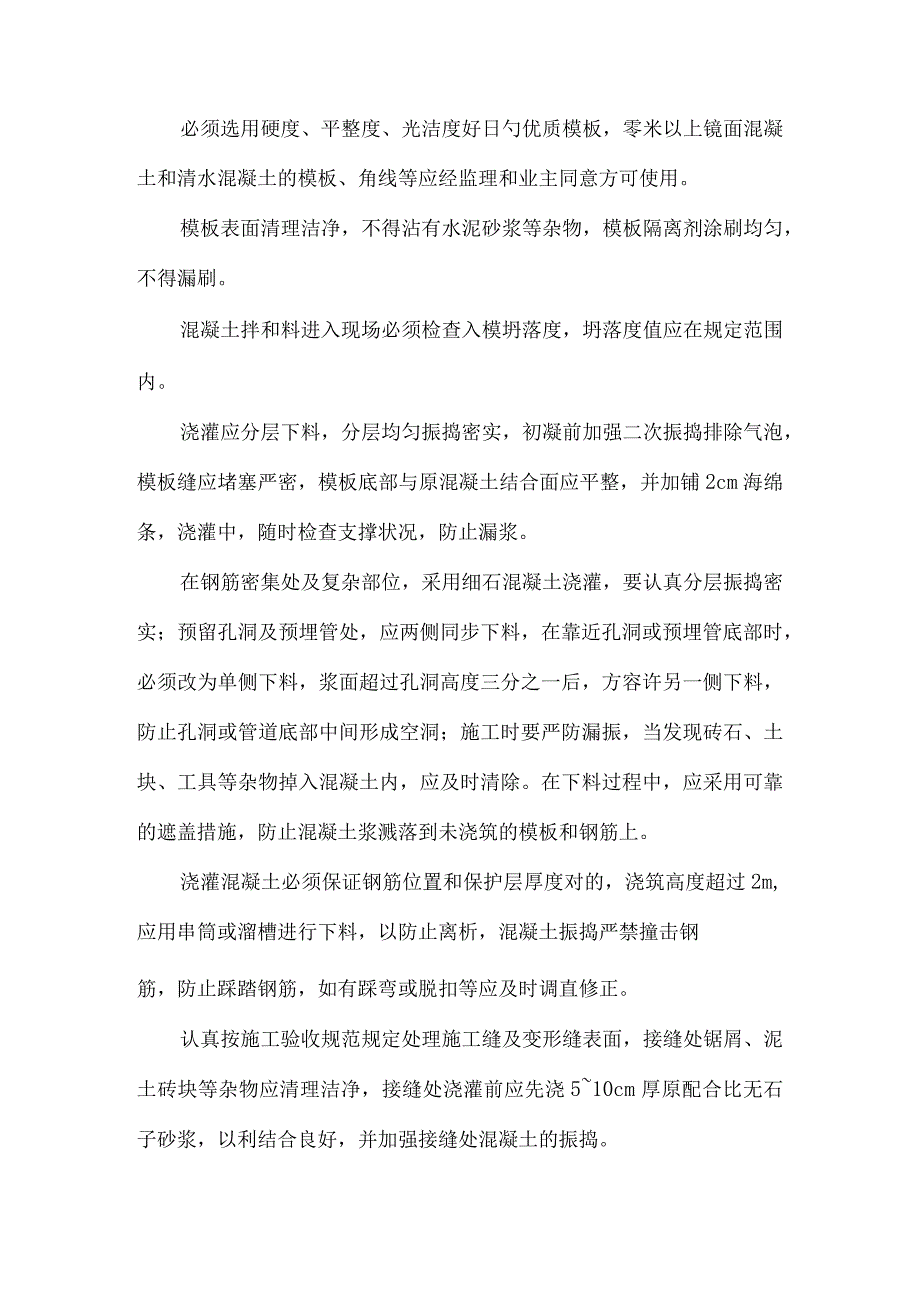

4、内的混凝土任意加水。现浇混凝土施工质量通病防治的技术措施必须选用硬度、平整度、光洁度好日勺优质模板,零米以上镜面混凝土和清水混凝土的模板、角线等应经监理和业主同意方可使用。模板表面清理洁净,不得沾有水泥砂浆等杂物,模板隔离剂涂刷均匀,不得漏刷。混凝土拌和料进入现场必须检查入模坍落度,坍落度值应在规定范围内。浇灌应分层下料,分层均匀振捣密实,初凝前加强二次振捣排除气泡,模板缝应堵塞严密,模板底部与原混凝土结合面应平整,并加铺2cm海绵条,浇灌中,随时检查支撑状况,防止漏浆。在钢筋密集处及复杂部位,采用细石混凝土浇灌,要认真分层振捣密实;预留孔洞及预埋管处,应两侧同步下料,在靠近孔洞或预埋管底部时

5、,必须改为单侧下料,浆面超过孔洞高度三分之一后,方容许另一侧下料,防止孔洞或管道底部中间形成空洞;施工时要严防漏振,当发现砖石、土块、工具等杂物掉入混凝土内,应及时清除。在下料过程中,应采用可靠的遮盖措施,防止混凝土浆溅落到未浇筑的模板和钢筋上。浇灌混凝土必须保证钢筋位置和保护层厚度对的,浇筑高度超过2m,应用串筒或溜槽进行下料,以防止离析,混凝土振捣严禁撞击钢筋,防止踩踏钢筋,如有踩弯或脱扣等应及时调直修正。认真按施工验收规范规定处理施工缝及变形缝表面,接缝处锯屑、泥土砖块等杂物应清理洁净,接缝处浇灌前应先浇510cm厚原配合比无石子砂浆,以利结合良好,并加强接缝处混凝土的振捣。泵送混凝土,

6、在构造上部富余砂浆范围,均匀加添足量洁净粗骨料,并拌和振捣均匀。浇灌混凝土后,应及时用草帘或草袋覆盖(清水砂不合适),并洒水养护,在冬期混凝土表面采用保温措施,不过早拆除模板或保温层,对薄壁构件,合适延长拆模时间,使之缓慢降温;大体积混凝土构造中部和表面温差不不不大于20时方可拆模,以防止急剧冷却导致表面裂缝。大体积混凝土裂缝防治措施施工前应进行温度计算,并采用有效措施加以保证。混凝土浇筑次序的安排,以薄层持续浇筑以利散热,不出现冷缝为原则。控制混凝土浇筑入模温度和坍落度,坍落度符合规定。采用二次振捣工艺,以提高混凝土密实度和抗拉强度,二次振捣必须在混凝土初凝前进行;对板面要进行拍打振实,清除

7、浮浆,加强二次抹面,以减少表面收缩裂缝。根据构造的平面形状尺寸、厚度等状况,合理布设循环水管,通水降温,布置测温点加强测温,混凝土内部中心与表面温度差控制在25之内,并根据温度梯度变化状况,定性定量指导施工,控制降温速率,控制裂缝日勺出现。加强养护,保持合适的温度和湿度,以便控制混凝土内表温差,并根据内表温差和降温速率,及时调整养护措施。养护时间不少于14天,根据工程的详细状况,并尽量增长养护时间,拆模后应立即回填土或覆盖保温材料保护。钢筋混凝土现浇楼板裂缝防治的技术措施预拌混凝土进场时按检查批检查入模坍落度。严格控制现浇板的厚度和现浇板中钢筋保护层的厚度。阳台、雨蓬等悬挑现浇板的负弯矩钢筋下

8、面,设置间距不不不大于300mm的钢筋保护层垫块,在浇筑混凝土时保证钢筋不位移。现浇板中的线管必须布置在钢筋网片之上(双层双向配筋时,布置在下层钢筋之上),交叉布线处应采用线盒,线管的直径应不不不大于1/3楼板厚度,沿预埋管线方向应增设*6150、宽度不不不不大于450mm的钢筋网带。严禁水管水平埋设在现浇板中。现浇板浇筑时,在混凝土初凝前应进行二次振捣,在混凝土终凝前进行两次压抹。现浇板浇筑后,应在12h内进行覆盖养护,养护时间不得少于7d;对掺用缓凝型外加剂的混凝土,不得少于14d。现浇板养护期间,当混凝土强度不不不大于L2MPa时,不得进行后续施工。当混凝土强度不不不大于IOMPa时,不

9、得在现浇板上吊运、堆放重物。吊运、堆放重物时应减轻对现浇板的冲击影响。现浇板的板底按清水混凝土工艺规定施工,不进行二次粉刷;浇筑时,未浇筑部分应采用遮盖防护措施,防止杂物落入。支撑模板0边支撑立杆与墙间距不得不不大于30Omm。根据工期规定,配置足够数量的模板,保证按规范规定拆模。施工缝的位置和处理、后浇带的位置和混凝土浇筑应严格按设计规定和施工技术方案执行。二次灌浆不密实防治的技术措施工序验收合格,接到书面告知后方可进行二次灌浆。基层凿毛、清理,用清水冲洗洁净,浇灌前洒水湿润,湿润时间不得不不不大于24h模板严密不漏浆,刚度符合规定。设备基础二次灌浆,采用专用的二次灌浆材料,材料经第三方试验

10、室检查合格;构造二次灌浆,应严格按试验室配合比拌和混凝土。己灌浆完的构造拆模,其侧面模板应在30%的强度后进行。拆除承重底模必须在90%强度后进行,拆模后应加强养护与保护。拆模后二次灌浆表面应进行修整,消除麻面和台阶等缺陷。缺陷消除后,表面采用抹水泥砂浆压光的措施,保证其质量。具有外表装饰作用的二次灌浆表面,当平整度和转角的垂直度局限性时,应所有刨除重新抹水泥砂浆并压光。转动机械部位的二次灌浆,必须抵达95%设计强度后才能启动。所有的二次灌浆,根据气温和气候条件,采用浇水或保温等养护措施,养护时间不低于7d。2.3 钢筋工程质量通病:钢筋直螺纹连接接头外露丝头超标;钢筋保护层偏小,露筋;钢筋焊

11、接接头偏心、弯折等,箍筋间距不匀,板筋钢筋踩踏轻易变形。控制措施:严格控制丝头加工长度,加工场检查用通规和环规检查丝头质量,施工现场连接用力矩扳手拧紧至规定力矩值,假如仍外露过多,可更换连接套筒重新连接。垫块厚度抵达保护层规定,强度承载力要抵达规定,分布合理并与钢筋绑扎牢固;焊工必须持证上岗,对焊连接日勺钢筋端头弯曲应在焊前矫直或切除,钢筋夹具应同心,焊接过程中钢筋应保持直线,焊后稍冷却再卸夹具和移动钢筋,严格过程控制和“三检制”,保证箍筋间距符合规范规定,楼板施工搭设施工通道,防止踩踏钢筋。2.4 模板工程质量通病:梁、柱模板接头不规则,拼缝处错台。构件阳角处漏浆,线条不顺直。控制措施:梁、

12、柱接头制作为一体,防止梁、柱模板拼缝设在阴角处。覆膜胶合板制作前,首先由技术人员根据施工图绘制出模板加工图,由木工在生产临建区木工车间加工。模板几何尺寸规定精确,拼缝严密,木质胶合板之间的拼缝采用透明胶带纸粘贴,粘贴应平整无皱褶,方木须通过压刨双面刨平,以使厚度一致、模板与背楞结合紧密。模板在车间加工拼制完毕后编号,通过质检员检查合格后运至现场使用,对不合格的模板一律不准出车间。框架梁柱、牛腿阳角均采用塑料线条或木线条。塑料线条、木线条自身要规格一致,线条顺畅。塑料线条可根据损坏状况回收清理后周转使用在柱角;木线条在柱角处只用一次,派专人将木线条回收清理后用在梁底。线条上下对接处接触面要处理,

13、保证接触紧密;柱梁交接处,塑料线条、木线条应锯45角连接。塑料线条、木线条边与模板间的)双面胶带要同线,严禁出现两者间里出外进的状况。塑料线条用铅丝在背面日勺凹槽内拉紧,使塑料线条与模板连接紧密。木线条在小面模板上的钉子间距200-250mm,以保证木线条在支设大面模板时不变形。用小钉向模板上固定木线条时,钉子离模板边的距离不能不不大于1cm,防止将PVC板钉裂。木线条上的钉头用小块胶带纸粘贴。木线条上粘贴胶带纸要两面收头,为防止胶带纸起皱或脱落,在木线条上应薄涂一层树脂胶。该项工作要派专人来做,并认真验收,若发既有鼓泡等现象,用针刺破以排出气体。海绵条要设专人裁剪,以便规格一致,并减少成本。

14、质量通病:墙体裂缝。控制措施:砌筑砂浆应采用中粗砂,严禁使用山砂和混合粉。蒸压灰砂砖、粉煤灰砖、加气混凝土砌块的含水率宜为5%8%。混凝土小型空心砌块的龄期不应不不不大于28d,并不得在饱和水状态下施工。砌体工程的顶层和底层应设置通长现浇钢筋混凝土窗台梁,高度不合适不不不大于12Omnb纵筋不少于4610,箍筋6200;其他层在窗台标高处应设置通长现浇钢筋混凝土板带;房屋两端顶层砌体沿高度方向应设置间隔不不不大于L3m的现浇钢筋混凝土板带。板带的混凝土强度等级不应不不不大于C20,纵向配筋不合适少于38o混凝土小型空心砌块、蒸压加气混凝土砌块等轻质墙体,应增设间距不不不大于3m日勺构造柱,砌体

15、无约束的端部必须增设构造柱,预留的门窗洞口应采用钢筋混凝土框加强。主体与阳台栏板之间的拉结筋必须预埋。填充墙砌至靠近梁底、板底时,应留有一定的空隙,填充墙砌筑完并间隔15d后来,方可将其补砌挤紧;补砌时,双侧竖缝用高标号水泥砂浆嵌填密实。砌体构造坡屋顶卧梁下口日勺砌体应砌成踏步形。砌体构造砌筑完毕后宜60d后再抹灰,并不得少于30d。通长现浇钢筋混凝土板带应一次浇筑完毕。框架柱间填充墙拉结筋应满足砖模数规定,不得植筋或借用膨胀螺栓,不得将拉结筋折弯压入砖缝。采用粉煤灰砖、轻骨料混凝土小型空心砌块等日勺填充墙与框架柱交接处,应用15InnIXI5mm木条预先留缝,在加贴网片前浇水湿润,再用L3水泥砂浆嵌实。2.6 钢构造工程钢构造防腐质量通病的防治措施作防腐前,构造表面要清理洁净,除锈要彻底,原则上有条件时,必须采用机械喷沙除锈工艺。除锈经监理验收合格后,才能涂刷底漆,严格按工艺规定进行作业,绝不能减少工序,减少质量原则。选用优质的漆料和合适的稀释剂,油漆配制时,比例要精确,稠度要合适。当基层有潮气或底漆上有水时,必须将水擦干,潮气散干后,再涂油漆。涂刷时,蘸油漆不要过多,漆膜不合适过厚,喷涂油漆应比涂刷油漆要薄某些,涂刷要均匀,待上一层油漆彻底干燥后再施工下一层。环境温度低或相对湿度高时,不合适进行油漆施工,否则需采用措施。喷涂使用的压缩空气要过滤,防止潮气进入漆膜中。对于困难

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 管理论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
