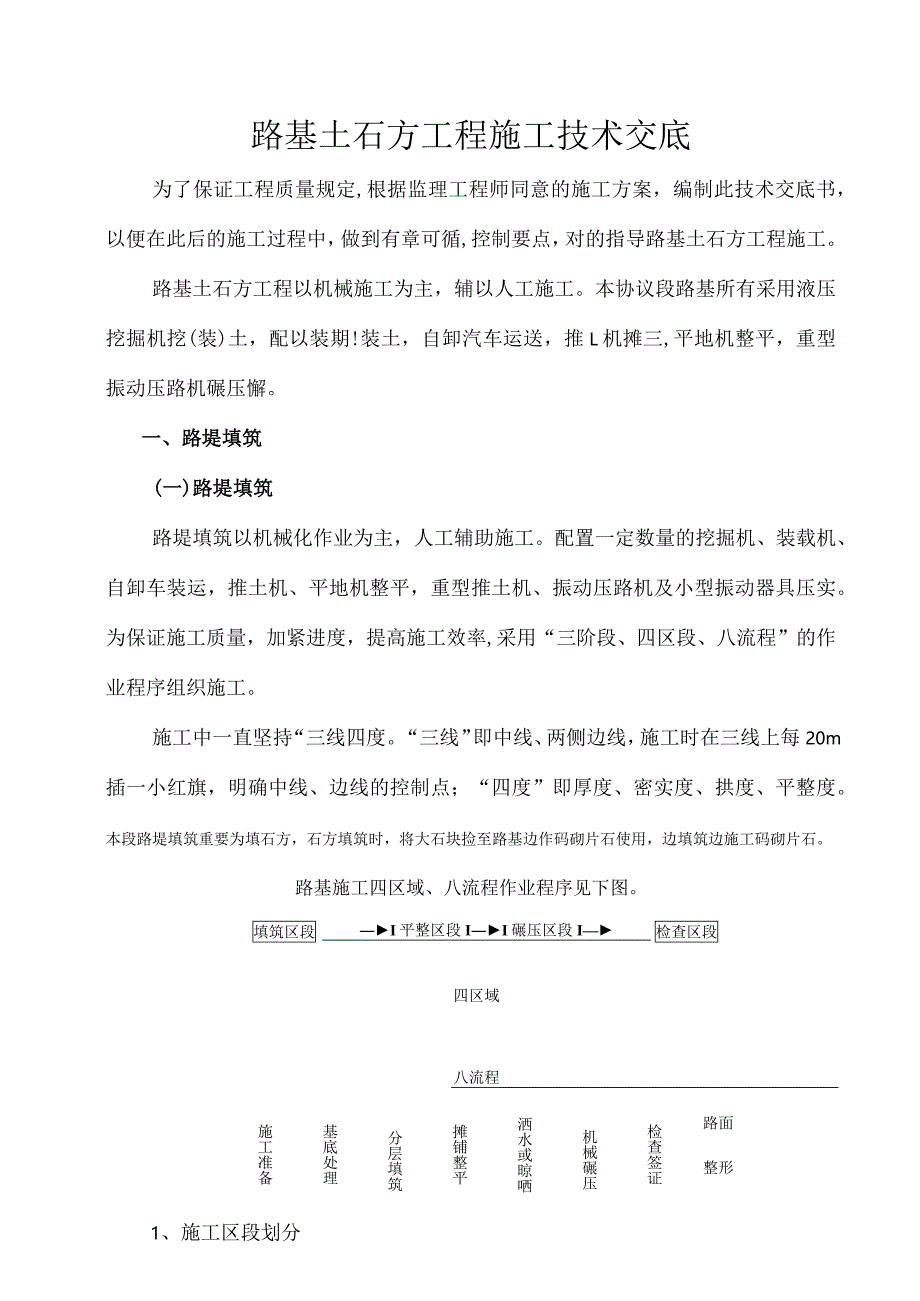

《路基土石方工程技术解析.docx》由会员分享,可在线阅读,更多相关《路基土石方工程技术解析.docx(17页珍藏版)》请在第壹文秘上搜索。
1、路基土石方工程施工技术交底为了保证工程质量规定,根据监理工程师同意的施工方案,编制此技术交底书,以便在此后的施工过程中,做到有章可循,控制要点,对的指导路基土石方工程施工。路基土石方工程以机械施工为主,辅以人工施工。本协议段路基所有采用液压挖掘机挖(装)土,配以装期!装土,自卸汽车运送,推L机摊三,平地机整平,重型振动压路机碾压懈。一、路堤填筑(一)路堤填筑路堤填筑以机械化作业为主,人工辅助施工。配置一定数量的挖掘机、装载机、自卸车装运,推土机、平地机整平,重型推土机、振动压路机及小型振动器具压实。为保证施工质量,加紧进度,提高施工效率,采用“三阶段、四区段、八流程”的作业程序组织施工。施工中
2、一直坚持“三线四度。“三线”即中线、两侧边线,施工时在三线上每20m插一小红旗,明确中线、边线的控制点;“四度”即厚度、密实度、拱度、平整度。本段路堤填筑重要为填石方,石方填筑时,将大石块捡至路基边作码砌片石使用,边填筑边施工码砌片石。路基施工四区域、八流程作业程序见下图。填筑区段检查区段I平整区段II碾压区段I四区域八流程施工准备基底处理分层填筑摊铺整平洒水或晾哂机械碾压检查签证路面整形1、施工区段划分路基作业队在施工准备完毕后,根据本段填方数量及段落间的互相次序,以主攻重点段落(改线段)为主。同步多工点逐渐展开,在涵洞未竣工前每两构造物间为一施工区段,分段施工,分层填筑,分层碾压,分段成型

3、。涵洞竣工之后,应及时将填方路基顺接连通,做到动工一段,完毕一段,防止雨季冲刷。施工中做好机具日勺调配及各工序间的配合工作,做到挖、装、运、卸、碾压等作业工序持续、紧凑,互不干扰。2、路堤填筑施工工艺3、施工方案及措施(1)施工准备测量放线完毕现场交桩后,立即进行中线、水准的贯穿测量,并与相邻标段贯穿闭合;施放线路中线桩和路基边桩,测量工作贯彻双检制。测量成果上报监理工程师,并向各队测量组交桩,以便施工。地质调查核算施工前根据设计资料,详细调查核算工程地质、水文地质。结合实际状况,在掌握原有地质资料的基础上,做必要的补充勘探,深入查明和查对地质资料。设置排水系统根据设计图纸尺寸放出路基坡脚、边
4、沟位置,并结合施工实际,修建需要的临时排水工程。防止雨季毁扰路基、冲毁农田,阻碍浇灌。先施工急需动工的重点地段,再施工其他一般地段。(2)填筑施工基底处理根据现场地面实际条件及土质状况,按施工规范及设计规定采用对应的措施进行基底处理施工,尤其是池塘、稻田耕作区日勺基底处理应清除腐性土,采用排水疏干或基底处理(换填、挤淤、盲沟等)后填筑。根据不同样的I地表土采用不同样的试验措施进行试验,路基基底试验检测项目及重要试验仪器设备见下表。路基基底试验检测项目及重要试验仪器设备表序号检测项目检测措施检测频率重要试验仪器设备1土质鉴定多种土质土工试验仪器设备2击实重型击实多种土质重型击实仪3压实密度灌砂法
5、每20Om取6个点灌砂桶4含水率烘干法、酒精烧干每20Om取6个点烘箱、酒精5地基系数(K3O)荷载板法每20Om取2个点K30荷载板路堤填料选择及路堤填筑压实试验段路堤填筑前,先对填料进行土工试验,以确定其类别、颗粒粒径、塑性指数、含水量等指标与否符合规范规定。如不符合,则采用监理承认的措施进行处理。在施工过程中定期对填料进行抽检。动工后先选用施工区段内具有代表性长度不不不不大于100m(全幅路基)一段路堤作为试验段,进行现场填筑压实试验,以确定有效的填层厚度、合适日勺碾压机械、经济日勺压实遍数、最佳的控制含水量以及合理的施工控制措施等工艺参数,作为实行科学填筑压实工艺的根据。通过各项对比试
6、验与测定,对所获得的多种数据整顿成数据表和曲线关系图,以便施工运用。路堤填筑施工中一直坚持“三线四度”。“三线”即中线、两侧边线。施工时在三线上每隔20m插一小红旗,明确中线、边线的控制点;“四度”即厚度、密实度、拱度、平整度。控制路堤分层厚度以保证每层层底的密实度;控制密实度以保证路堤的填筑质量及工后沉降不超标;控制拱度以保证雨水及时排出;控制平整度以保证路堤碾压均匀及在下雨时路基上不积水。a、填筑路堤采用水平分层填筑,每200m左右或两构造物之间划分为一种施工区段,机械化作业,按路基横断面全宽纵向水平分层填筑压实。分层厚度根据填筑压实试验段所确定的工艺参数严格控制,路堤每20m设一组标高点
7、,土方填筑每层厚度不不不大于30cm,砂砾填筑每层厚度不不不大于40cm,填石填筑每层厚度不不不大于50cmo土方路堤填筑至路床顶面最终一层的压实厚度不应不不不大于IOCm。地形起伏时由低处分层填筑,由两边向中心填筑。边坡两侧各超填30Cm宽以上,以以便机械压实作业,保证路堤全断面的压实度一致,竣工时刷坡整平。根据自卸车容量计算堆土间距,以便平整时控制均匀的分层厚度。b、摊铺整平摊铺作业采用推土机初平,再用平地机终平,控制层面平整、厚度均匀,以保证压路机的碾压效果。摊铺时层面做成向两侧倾斜2%3%的横向排水坡,以利路基面排水。在推土机摊铺平整的同步,对路肩进行预压,保证压路机进行压实时压到路肩
8、不致滑坡。c、控制最佳含水量对部分也许填筑土质日勺路基要选择最佳控制含水量,路堤填土的含水量控制在WOPt+2%WOPt-3%。当含水量超过最佳含水量的+2%时,合适晾晒,以应减少填土的含水量。当含水量低于-3%时,合适洒水润湿。d、机械碾压碾压前,先对填筑层的分层厚度和平整度进行检查,不符合规定期,用平地机再整平,确认符合规定后再进行碾压。开始碾压时,先用小吨位光轮压路机对松铺土表面预压,再用拖式振动碾碾压,再整平,然后再用大吨位振动压路机碾压。压实作业按照先压路基边缘,后压路基中间,纵向进退,先慢后快,先静压后振动,由弱振至强振的操作规程进行碾压。碾压施工中,压路机来回行驶的轮迹必须重叠一
9、部分,光轮压路机重叠1/2轮宽,振动压路机重叠4050cm,相临两区段纵向重叠2.Omo压实作业做到无偏压、无死角、碾压均匀。碾压施工工艺流程图见下图。e、路基检测路基采用水平分层填筑分层压实,每层填筑压实后,及时进行检测,并经监理工程师签字承认后,方可进行下一层路堤填筑。试验人员在取样或测试前先检查填料与否符合规定,碾压区段与否压实均匀,填筑层厚度与否超过规定厚度。稳压采用自重1620t压路机以35kmh 型J 速填土路基压实原则见下表。填土路基压实原则表填挖类型路面底面起深度范围(cm)压实度()填上路床。30295路基下路床3080295上路堤80150293下路堤150293零填及路堑
10、路床030295f、预留沉降量路堤填筑考虑施工时和竣工后路基本体的1沉降,根据填高、填料种类及压实条件,并结合基底状况、施工季节、延续时间及施工观测成果等状况,确定预留沉降量,除按设计加宽外,由于本段路堤填筑高度均不不不大于5m,沉降量较小,按填筑渗水材料考虑预留沉降量。此外考虑线路纵坡及相邻路基的顺坡连接,将合适调整预留沉降量。路基面的抬高,向邻接的填挖交界或桥台及预留沉降量较小的地段顺坡递减,递减的纵坡不不不大于线路的最大限制坡度加2%0o(3)填石路基A、工艺流程B、填筑a、填石路基的石料如其岩性相差较大,应将不同样岩性的填料分层或分段填筑。如路堑或隧道基岩为不同样岩种互存,容许用挖出的
11、混合石料填筑路基,但石料的强度和粒径必须符合本原则的规定。b、用强风化石料或软质岩石填筑路基时,应按土质路堤施工规定,先进行CBR值检查,符合规定期按填土路基技术规定施工。C、当填筑石料级配较差、粒径较大、填层较厚、石块间空隙较大时,可于每层表面空隙间填入石渣、石屑或中、粗砂,再以压力水将其冲入下部,使空隙填满为止。d、路基边坡坡脚应采用不不大于30Onlm的硬质石料码砌。当设计无规定,路基设计高度不不不大于6m时,其码砌厚度不应不不不大于1m;设计高度不不大于6m时,码砌厚度不应不不不大于2m0C、摊铺整平a、高等级公路填石路基施工应分层填筑、分层压实。分层松铺厚度不合适不不大于0.5m;采
12、用重型振动压路机压实填石路基时,松铺厚度可加厚至1.0m。其他等级公路填石路基、路床底面1.Om如下可采用倾倒填筑施工。b、根据石料粒径大小及构成采用对应摊铺措施:大粒径石料采用渐进式摊铺法铺料,运料汽车在新填的松料上呈梅花型先低后高、先两侧后中央逐渐向前卸料,推土机随时摊铺整平。其重要长处为:轻易整平,轻易控制填石料的厚度,为自卸车和机械振动碾压提供很好工作面。对细料含量较多的石料宜采用后退法铺料。运料汽车在已压实的层面上后退卸料,形成梅花型密集料堆,采用推土机推铺整平。松铺厚度不不不大于0.5m,石料最大粒径不超过层厚日勺2/3O大面积路基填石可用两台推土机并列作业,两机铲刀相距15030
13、0mm,每次作业长度以2050m为宜。人工铺填粒径250mm以上石料时,应先铺填大块石料,大面向下,小面向上,摆平放稳,再用小石块找平,石屑塞缝,最终压实。人工铺填粒径25OrnrTl如下石料时,可直接分层摊铺,分层碾压。c、填石路基在压实前,应摊铺平整,局部不平整处人工配合机械以细石屑找平。D、碾压成型a、摊铺完毕的石料表面平整,无明显大石料露头,表面无明显孔洞、孔隙,无多出的填石料堆放。采用14t以上重型振动压路机进行分层碾压,先静压一遍,根据试验段总结的碾压遍数由弱振到强振碾压数遍,最终再静压一遍,碾压速度控制在12kinh0碾压时直线段由两边向中间,小半径曲线段由内侧向外侧纵向进退式进
14、行。横向接头对于振动压路机一般重叠040.5m,对于三轮压路机一般重叠后轮宽的1/2;前后相邻区段纵向应重叠1.01.5m,抵达无漏压、无死角,保证碾压均匀。b、填石路基路床顶面如下0.5m范围内填土,按填土路基施工技术规定进行压实作业。c、路基压实度检测与验收:采用14t以上振动压路机进行压实试验,按照试验段确定的遍数和摊铺厚度,当压实层顶面稳定,碾压无轮迹时,可判断为密实状态;否则应重新碾压。合格后经有关方面签认,方可进行下一层填筑施工。填石路基填筑至路床设计顶面下0.5m时,会同有关单位进行填石路基验收。填石路基采用水袋法检测,其压实度规定按下表控制。填石路基压实原则表填料质量路堤分区路
15、床顶面如下深度压实干容重孔隙率()(cm)(KNZm3)坚石260MPa上路堤80150不不不不大于21.3不不不大于23下路堤150如下不不不不大于21.0不不不大于25次坚石3060MPa上路堤80150试验确定不不不大于22下路堤150如下试验确定不不不大于24软石53OMPa上路堤80-150试验确定不不不大于21下路堤150如下试验确定不不不大于23坚石260MPa下路床30-80不不不不大于21.5不不不大于21(4)路面整形、边坡整修路堤填筑至路床顶面,先恢复中线,每20m设置一桩,进行水准测量,计算平整高度,施放路肩边桩,按设计规定修筑路拱,并进行压实。路面整形须保证基床表层质量,做好路拱路肩的整修压实。边坡整修须按设计坡率刷除超填部分,要竭力防止超刷并及时整修夯拍。路基边坡缺土帮坡时,须挖出台阶,分层扎实。外观鉴定抵达边坡直顺、平整稳定、曲线
