1、路基填筑按“三阶段、四区段、八流程”的标准工艺进行,先选取合适的路段作试验段路基施工,获取有效、可靠的施工数据并经监理工程师批准后,即可大面积路基填筑施工,并用从试验段数据指导施工。路基填筑施工工艺流程如下图所示:(1)施工顺序下层面处理一卸料填土-推土机摊铺整平一压路机初压f压路机复压f平地机精平f压路机终压。(2)填土、摊铺、平整路基在填筑前应对场地耕植土进行清除,厚度按IOCln计,然后进行地面压实,压实补偿按IOCnl计,并按规定的压实度要求分层夯实。路基填筑采用水平填筑法施工,即按照横断面全宽分成水平层次逐层向上填筑。如原地面不平,应由最低处分层填起,每填一层,经过压实检验符合规定要

2、求之后,再填上一层。不同土质的填料应分层填筑,且应尽量减少层数,每层填料厚度不得大于200mmo土方路堤填筑至路床顶面最后一层的压实层厚度不应小于100mm。填土区段按照网格化布料,用推土机或平地机摊铺平整,使填层在纵向和横向平顺均匀,以保证压路机碾压轮表面能基本均匀接触层面进行压实,达到最佳碾压效果,画网格布料施工路基如“路基画格法布料填筑施工”所示。推土机摊铺平整的同时,应对路肩进行初步压实,保证压路机进行压实时,压到路肩而不致滑坡。初压工序之后用平地机精平,局部凹坑采用人工修整。路基填筑施工工艺框图一般路基填筑施工工艺流程图填土路基施工工艺流程准备阶段碾 压 密平 整 施 工分 层 填

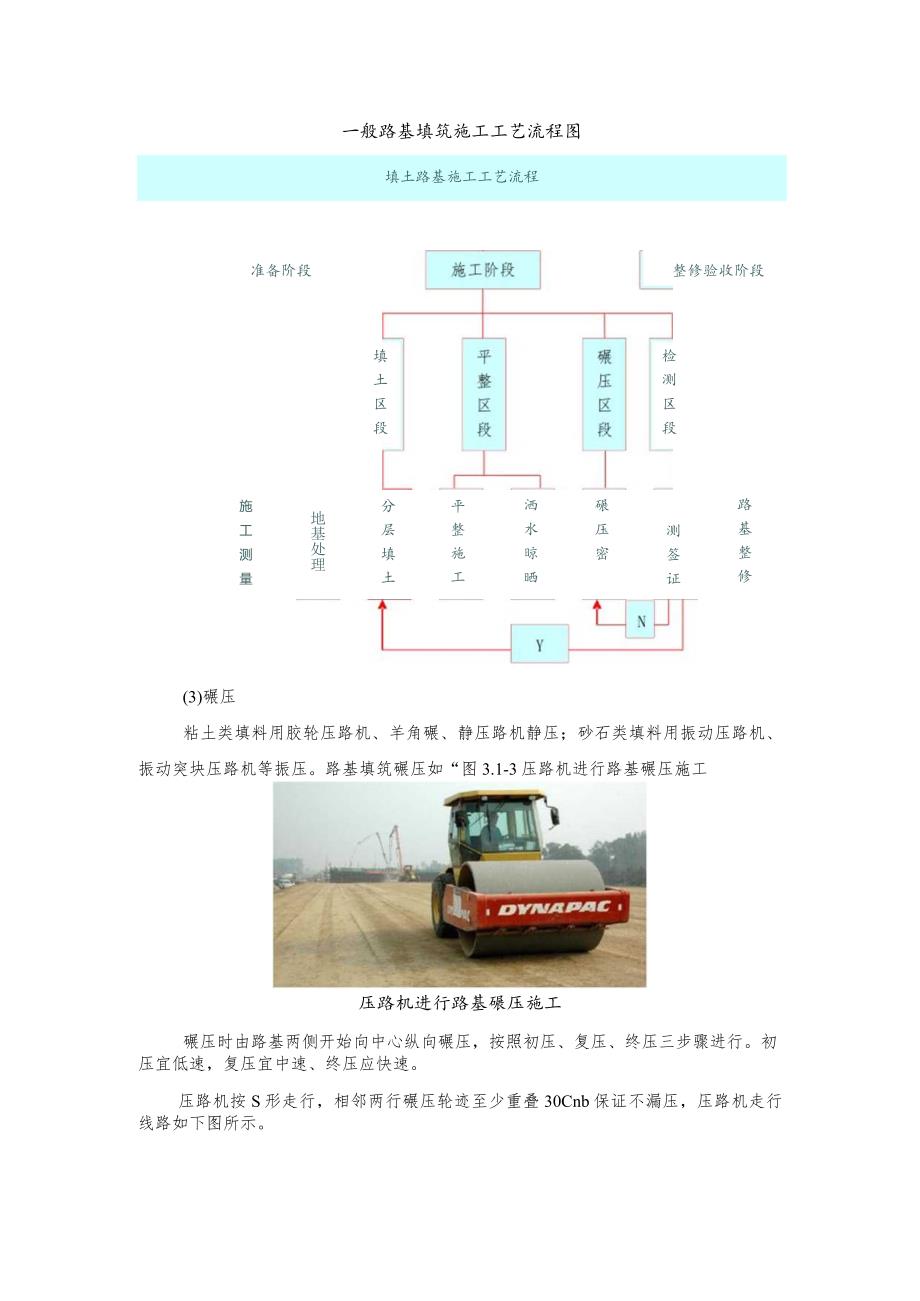

3、土填 土 区 段洒 水 晾 晒检 测 区 段整修验收阶段施 工 测 量地基处理路 基 整 修测 签 证(3)碾压粘土类填料用胶轮压路机、羊角碾、静压路机静压;砂石类填料用振动压路机、振动突块压路机等振压。路基填筑碾压如“图3.1-3压路机进行路基碾压施工压路机进行路基碾压施工碾压时由路基两侧开始向中心纵向碾压,按照初压、复压、终压三步骤进行。初压宜低速,复压宜中速、终压应快速。压路机按S形走行,相邻两行碾压轮迹至少重叠30Cnb保证不漏压,压路机走行线路如下图所示。Y二脏二一二二y-一.Jr施工过程中用K30、Evd.Ev2检测路堤实际压实度。压实度检测合格后,可转入下道工序,不合格的应进行补
4、压后再做检查,一直达到合格为止。含水量适宜的填料应及时碾压,防止松散填料在空气中暴露时间过长,导致含水量损失难以压实。含水量不适宜填料应进行调整处理后方可碾压。(4)断面控制填方断面边坡线按每侧超填宽度3050cm进行控制,为保证断面几何尺寸准确无误,直线段边桩设置间距20m,曲线段边桩设置间距IOiT1。每隔2050m用标杆和红色施工线绳做成标准几何断面。(5)路基整形与边坡压实路基整修应在路基工程陆续完毕、所有排水构造物已经完成并在回填之后进行。整形前应恢复各项标桩,并按设计图纸要求检查路基的中线位置、宽度、纵横坡、边坡及相应的标高。带线控制边坡坡度,直线段每隔20In设置一道坡度标志线,
5、曲线段每隔IOm设置一道坡度标志线。并用坡度尺实时检测实际坡度。两侧超填的宽度应予切除,采用挖掘机和人工联合整形。边坡受雨水冲刷形成小冲沟时,应将原边坡挖成台阶,分层填补,仔细夯实。如填补的厚度很小,而又是非边坡加固地段时,可用种草整修的方法以种植士来填补。路基填筑应注意以下事项:1、填方路基必须按路面平行线分层控制填土标高,填土区段按照网格化布料,分层平行摊铺,保证路基压实度。每层填料铺设的宽度,每侧应超出路堤设计宽度30cm,以保证路基边坡后的路堤边缘有足够的压实度。不同土质的填料应分层填筑,分层压实,每层的最大松铺厚度不超过30cm土方路堤填筑至路床顶面最后一层的压实厚度不应小于80mm。并在路基边坡每隔20m设置一道临时急流槽,急流槽采用水泥砂浆铺设,集中排水。2、路堤填土高度小于80CnI(不包括路面厚度)时,对原地表清理挖除之后的土质基底将表面翻松3050cm,然后强夯处理,再整平压实。3、路堤填土高度大于80cm时,应将路堤基底整平处理并在填筑前进行碾压,其压实度不小于93%。
