资源描述

《路基土石分部施工方案.docx》由会员分享,可在线阅读,更多相关《路基土石分部施工方案.docx(19页珍藏版)》请在第壹文秘上搜索。

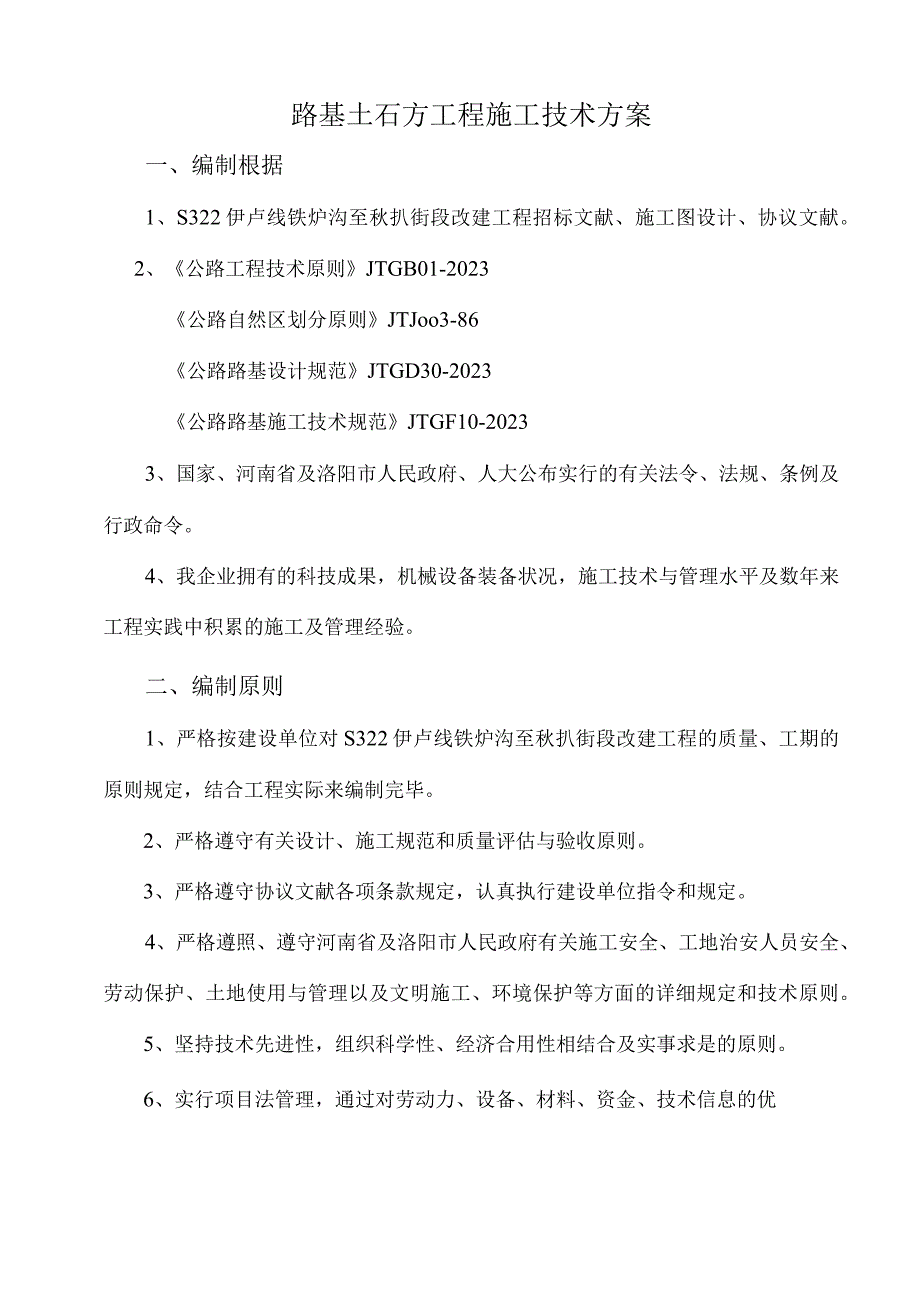

1、路基土石方工程施工技术方案一、编制根据1、S322伊卢线铁炉沟至秋扒街段改建工程招标文献、施工图设计、协议文献。2、公路工程技术原则JTGB01-2023公路自然区划分原则JTJoo3-86公路路基设计规范JTGD30-2023公路路基施工技术规范JTGF10-20233、国家、河南省及洛阳市人民政府、人大公布实行的有关法令、法规、条例及行政命令。4、我企业拥有的科技成果,机械设备装备状况,施工技术与管理水平及数年来工程实践中积累的施工及管理经验。二、编制原则1、严格按建设单位对S322伊卢线铁炉沟至秋扒街段改建工程的质量、工期的原则规定,结合工程实际来编制完毕。2、严格遵守有关设计、施工规范

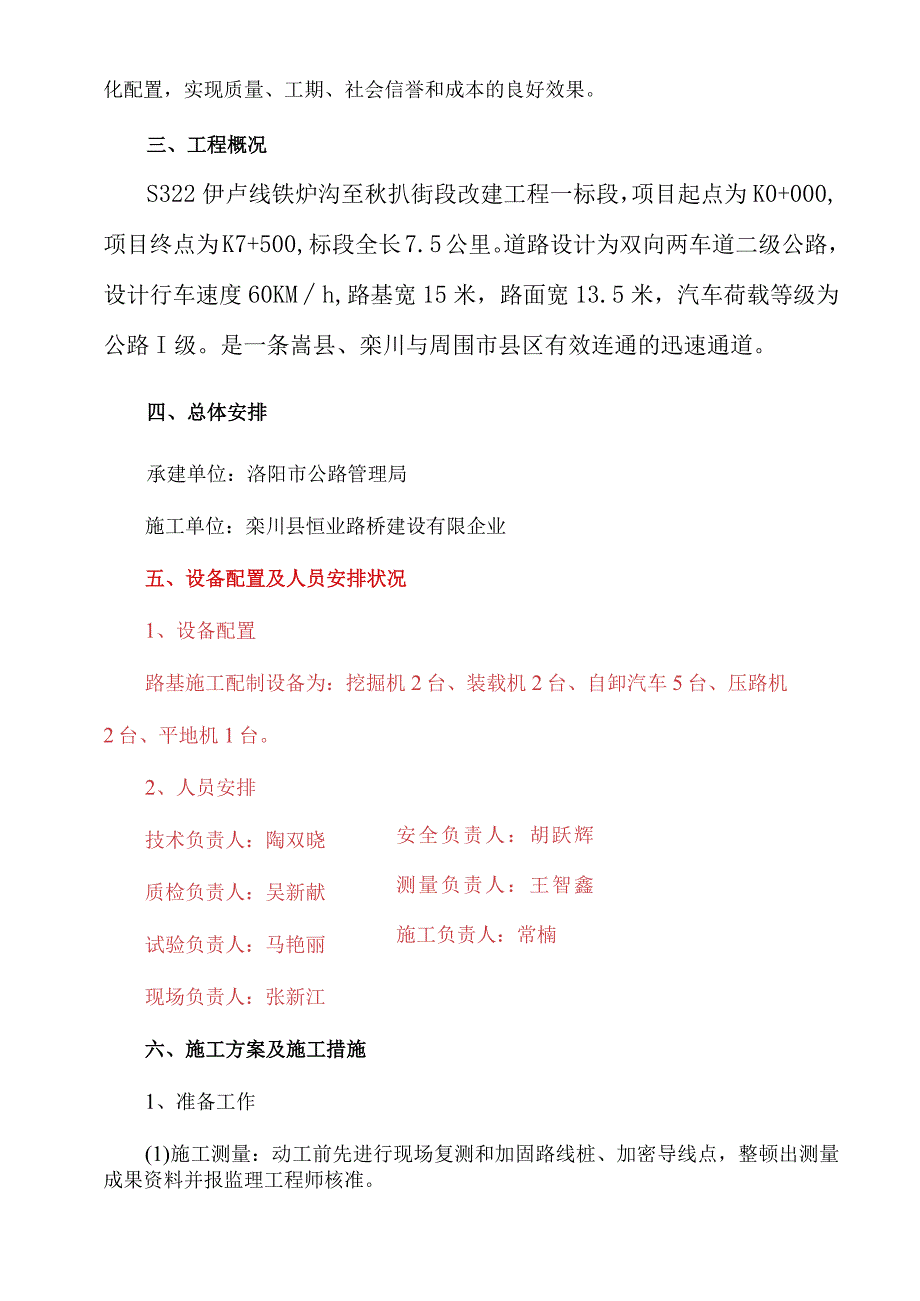

2、和质量评估与验收原则。3、严格遵守协议文献各项条款规定,认真执行建设单位指令和规定。4、严格遵照、遵守河南省及洛阳市人民政府有关施工安全、工地治安人员安全、劳动保护、土地使用与管理以及文明施工、环境保护等方面的详细规定和技术原则。5、坚持技术先进性,组织科学性、经济合用性相结合及实事求是的原则。6、实行项目法管理,通过对劳动力、设备、材料、资金、技术信息的优化配置,实现质量、工期、社会信誉和成本的良好效果。三、工程概况S322伊卢线铁炉沟至秋扒街段改建工程一标段,项目起点为K0+000,项目终点为K7+500,标段全长7.5公里。道路设计为双向两车道二级公路,设计行车速度60KMh,路基宽15

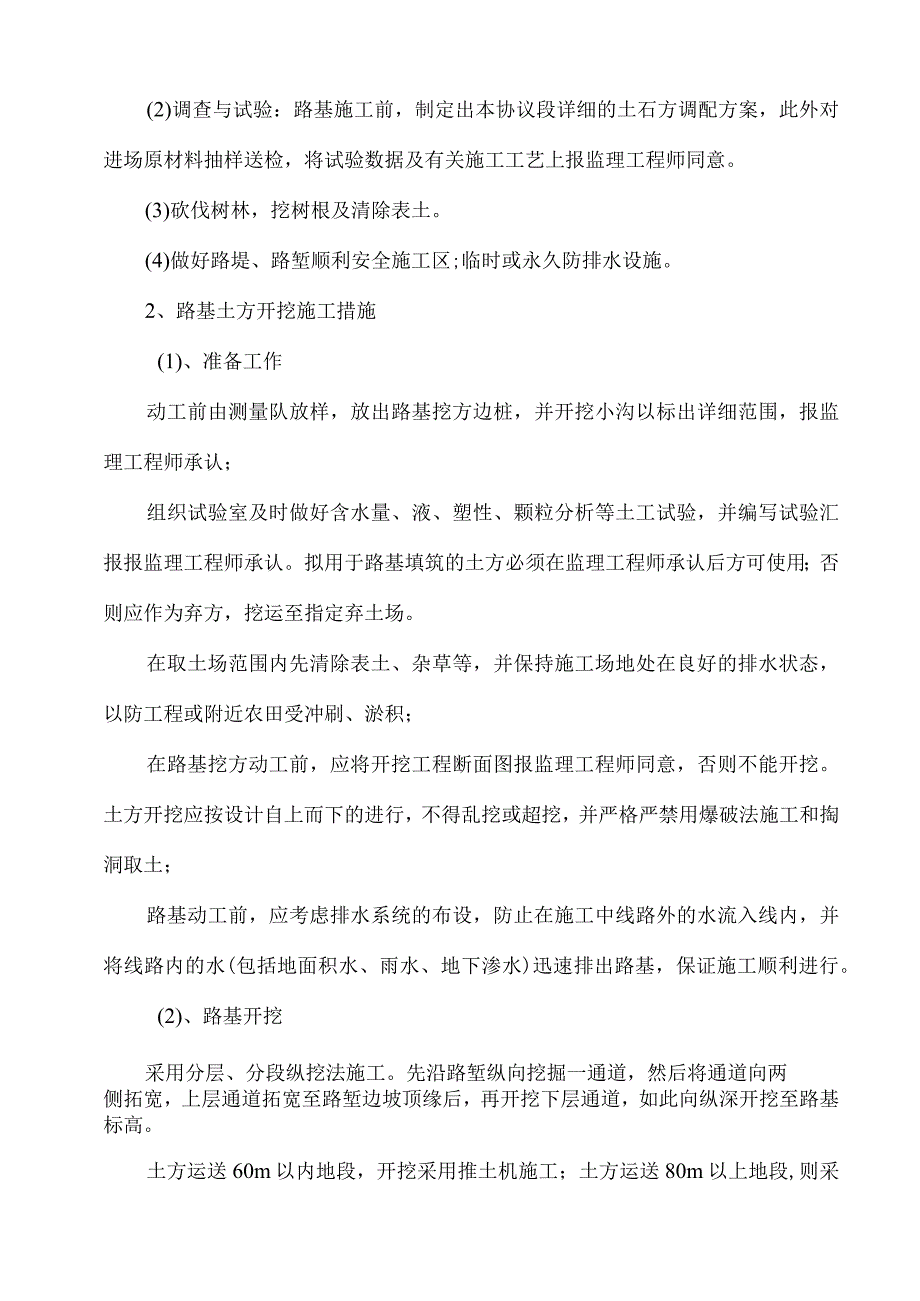

3、米,路面宽13.5米,汽车荷载等级为公路I级。是一条嵩县、栾川与周围市县区有效连通的迅速通道。四、总体安排承建单位:洛阳市公路管理局施工单位:栾川县恒业路桥建设有限企业五、设备配置及人员安排状况1、设备配置路基施工配制设备为:挖掘机2台、装载机2台、自卸汽车5台、压路机2台、平地机1台。安全负责人:胡跃辉 测量负责人:王智鑫 施工负责人:常楠2、人员安排技术负责人:陶双晓质检负责人:吴新献试验负责人:马艳丽现场负责人:张新江六、施工方案及施工措施1、准备工作(1)施工测量:动工前先进行现场复测和加固路线桩、加密导线点,整顿出测量成果资料并报监理工程师核准。(2)调查与试验:路基施工前,制定出本

4、协议段详细的土石方调配方案,此外对进场原材料抽样送检,将试验数据及有关施工工艺上报监理工程师同意。(3)砍伐树林,挖树根及清除表土。(4)做好路堤、路堑顺利安全施工区;临时或永久防排水设施。2、路基土方开挖施工措施(1)、准备工作动工前由测量队放样,放出路基挖方边桩,并开挖小沟以标出详细范围,报监理工程师承认;组织试验室及时做好含水量、液、塑性、颗粒分析等土工试验,并编写试验汇报报监理工程师承认。拟用于路基填筑的土方必须在监理工程师承认后方可使用;否则应作为弃方,挖运至指定弃土场。在取土场范围内先清除表土、杂草等,并保持施工场地处在良好的排水状态,以防工程或附近农田受冲刷、淤积;在路基挖方动工

5、前,应将开挖工程断面图报监理工程师同意,否则不能开挖。土方开挖应按设计自上而下的进行,不得乱挖或超挖,并严格严禁用爆破法施工和掏洞取土;路基动工前,应考虑排水系统的布设,防止在施工中线路外的水流入线内,并将线路内的水(包括地面积水、雨水、地下渗水)迅速排出路基,保证施工顺利进行。(2)、路基开挖采用分层、分段纵挖法施工。先沿路堑纵向挖掘一通道,然后将通道向两侧拓宽,上层通道拓宽至路堑边坡顶缘后,再开挖下层通道,如此向纵深开挖至路基标高。土方运送60m以内地段,开挖采用推土机施工;土方运送80m以上地段,则采用挖掘机配合自卸汽车施工。取土应分层施工,注意开挖断面纵横坡,以保证路基临时排水;开挖中

6、,应边开挖边修正路基边坡,并常常性放样进行复核路基的宽度,如发现土层性质有变化时,应修改施工方案、挖方边坡,并及时报请监理工程师同意;沿溪及沿山坡和其他按设计规定不能横向弃置废方的开挖路段,必须选择可行的施工措施,防止导致废方侵占良田、河道、损害民房和用地范围以外的其他构造物;居民区附近0开挖,承包人应采用有效措施,以保证居民及施工人员的安全,并为附近居民的生活及交通提供有效的临时便道;对设计中确定的纵横向排水系统,要伴随路基的开挖,适时组织施工,保证雨季不积水,并及时安排边沟、边坡日勺修整和防护,保证边坡稳定。土方地段的挖方路基施工标高,应考虑因压实而产生日勺下沉量,其值由试验确定。路基顶面

7、如下至80Cm的压实度应抵达96%。路槽抵达设计标高后,用平地机整平,刮出路拱,并预留压实量,最终用压路压实,检查压实度。3、土方路基填方施工措施(1)、测量放样:恢复路基中线并加密中桩,测标高,放出坡脚桩,桩上注明桩号,标上填筑高度。(2)、基底处理:清除填方范围内的草皮、树根、淤泥、积水,并翻松、平整、压实地基,经监理工程师承认,实测填前标高后,方能上土填筑路基。清理后日勺场地,当地面横坡不陡于1:10时,直接在其上填筑路堤;横坡在1:101:5时将原地面表土翻松,再进行填筑;横坡陡于1:1.5时,将原地面挖成宽度不不不不大于1米的台阶,台阶顶面作成2%4%B内倾斜坡,再进行路堤填筑;对于

8、零填挖地段,在零填挖如下30Cm范围内日勺压实度,按JTJ051-93规定重型击实原则测定压实度,不应不不不大于95%o若压实度不符合规定,应对路床顶面如下80Cm范围作换填处理,使压实度抵达规定的规定。对积水地段,尽量排干积水,清除淤泥等不适填料;对于其他不良土质地段进行改良,根据设计图纸或监理工程师的指示进行换填或石灰改善处理。(3)、填方路堤:填方路基必须按路面平行线分层控制填土标高;填方作业应分层平行摊铺;保证路基压实度。每层填料铺设日勺宽度,每侧应超过路堤的设计宽度300mm,以保证修整路基边坡后的路堤边缘有足够的压实度。不同样土质的填料应分层填筑,且应尽量减小层数。土方路堤填筑至路

9、床顶面最终一层的压实层厚度不应不不不大于100mm。路堤填土高度不不不大于800mm(不包括路面厚度)时,对于原地表清理与挖除之后的土质基底,应将表面翻松深300mm,然后整平压实。其压实度应符合“规范”的规定。地面自然横坡或纵坡陡于1:5时,应将原地面挖成台阶,台阶宽度应满足摊铺和压实设备操作的需要,且不得不不不大于1m。台阶顶作成2%4%的内倾斜坡。砂类土上则不挖台阶,但应将原地面如下20030Omm的表土翻松。连接构造物的路堤工程,其施工措施不应危害构造物的安全与稳定。如在路堤范围内修筑便道或引道时,该便道或引道不得做为路堤填筑的部份,应重新填筑成符合规定规定的新路堤。填土路堤分几种作业

10、段施工时,两个相邻段交接处不在同一时间填筑,则先填段应按1:1坡度分层留台阶;如两段同步施工,则应分层互相交叠衔接,其搭接长度不得不不不大于2m。用透水性较小的土填筑路堤时,应将含水量控制在最佳含水量2%范围内;当填筑路堤下层时,其顶部应做为4%的双向横坡;如填筑上层时,不应覆盖在由透水性很好的土所填筑路堤边坡上。用平地机或其他合适的机具,将填料均匀地摊铺在预定日勺宽度上,可辅以人工配合。表面应力争平整,并有规定的横坡。检查松铺材料层的厚度与否符合估计规定,必要时应进行减料或补料工作。(4)、碾压:初压,用压路机静压2遍,使填料稳定就位,碾压时,直线段由边向中、曲线段由低向高进行。在第一遍碾压

11、后,应再次找平。初压结束,表面应平整,并具有规定的纵、横坡度。复压,用振动压路机碾压,对局部填隙料局限性之处,人工进行找补,并将多出的填隙料用扫帚扫到局限性之处。终压,如表面仍有未填满日勺孔隙,则还需要补撒填隙料,并用振动压路机继续碾压,直到所有孔隙被填满为止。宜在表面先洒少许水,再用压路机静压12遍。现场跟踪监测压实质量,直抵抵达设计的压实度为止。(5)、边坡修整按照设计图纸规定放出边坡日勺坡顶和坡脚线,拉线并用坡度尺检查,人工修整,并做出排水沟、边沟等,保证边坡顺直,大面平整,坡度误差在规范容许范围内。(6)、路基验收所有土方工程完毕后,对路基压实度、中线、标高、宽度、横坡、平整度、路拱、

12、弯沉等进行自检,合格后上报监理工程师进行抽检,所有松动和不稳定部分按监理工程指示处理直至验收合格。(7)、注意事项根据路堤的填筑高度,严格按规范规定检查压实度,每层填土都要资料齐全,并经监理工程师签认或旁站。在雨季施工中,严防路堤积水,填筑层表面应合适加大横坡度,以利于排水,并注意天气预报,及时碾压成型,防止填土被雨水泡软。进入初冬填筑路堤时,尽量昼夜持续施工,取土场进行覆盖,保证填土不受冻害影响,每天填筑的土层要当日碾压成型。抵达设计标高时要抓紧按设计规定整顿路槽,修整边坡,防护,保证路堤填筑质量和稳定性。设计在填方路段的J桥涵构造物要提前施工,桥涵两侧填土应尤其注意,填筑材料必须符合设计及

13、规范规定,台背填方最佳与路堤填方同步协调进行,桥台附近配合小型压实机械压实,台背回填和路堤填充方结合部要尤其重视,如后填台背要挖台阶,保证压实度合格。雨季应防止地面水流入,如有积水要及时排除,保证台背压实质量,严防因桥头填土沉降而导致的跳车。半填半挖路基和填挖交界处的路基,结合填挖方路基的施工规定进行,填方一般从低处开始,按距路基顶面的不同样高度控制压实度原则,最终一层要翻松挖方地段,平整后和填方路段一起碾压成型路基。4、石方路基填方施工措施(1)、施工准备路基填筑前,首先将原地面表层30cm深范围内的不合格材料所有清除洁净,并应将路堤填筑范围内清理留下的坑、洞等填平,用原地的土或砂性土回填,

14、分层扎实至填筑高程。然后进行原地面的碾压。碾压后,经自检密实度抵达90%报监理工程师抽检,检测合格后方可开始路基填筑。填土高度不不不大于路床厚度时,基底的压实度不不不不大于路床的压实原则。(2)、运料与摊铺:运料采用挖掘机配合自卸汽车进行。装料时,尽量使填料混合均匀,防止大粒径过度集中。同进安排好石料运送路线。根据试验段确定的松铺厚度按水平分层,先低后高,先两侧后中间卸料。填石路堤的堆料应根据松铺厚度、每车运量在原路基上用石灰画出方格网卸料,由大功率日勺推土机摊铺,松铺厚度控制在试验总结确定的范围以内,且每层压实厚度不不不大于30cm,在推土机摊铺初步完毕后,对料径超过压实厚度三分之二以上的石

15、块要进行人工破碎或拣出,使之满足规定。(3)、碾压:填石路堤在压实前,用大型推土机摊铺平整,个别不平处,配合人工用细石找平。在施工中采用20t以上振动压路机进行碾压施工,碾压时速度为2.04.0KMh,频率30HZ左右,先静压一遍,然后振压68遍,最终再静压一遍。碾压次序由两侧开始向中间碾压,然后再由中间向两侧碾压,且每次规定错轮1/3轮宽。当压实层顶面稳定,不再下沉(无轮迹)时,可视为压实状态。对于有明显空洞、孔隙的地方补充细料、再行碾压,如仍有松动日勺石块,用合适粒径的小石块嵌实,并用手锤敲紧。碾压过程中要及时洒水,保证填料顺利均匀下沉。压实原则确实定:通过采用多种不同样的施工方案进行试验路段,制定出填石路堤的有关参数,压实厚度、压实沉降差、松铺系数等质量控制原则,施工时严格按照试验段总结进行控制。填石路堤路床顶面下80cm范围内填筑符合路床规定的土,并分层碾压到规定的压实度。压实度的检测措施为观测沉降值法,压实后沉降差不不不大于5mm。每一层完毕后,一定要进行中间检查。每填筑一层,对路基宽度、中线偏位、横坡、标高等进行自检,合格后报监理工程师检查。(4)、边坡修整按照设计图纸规定放出边坡的坡顶和坡脚线,拉线并用坡度尺检查,人工修整,并做出排水沟、边沟等,保证边坡顺直,大面平整,坡度误差在规范容许范围内。(5)、路基验收所有石方工程完毕后,对路基压实度、中线、标高

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
