路基爆破作业即将开工报告.docx

上传人:p** 文档编号:806465 上传时间:2024-03-08 格式:DOCX 页数:24 大小:154.82KB
下载 相关 举报
路基爆破作业即将开工报告.docx_第1页
第1页 / 共24页
路基爆破作业即将开工报告.docx_第2页
第2页 / 共24页
路基爆破作业即将开工报告.docx_第3页
第3页 / 共24页
路基爆破作业即将开工报告.docx_第4页
第4页 / 共24页
路基爆破作业即将开工报告.docx_第5页
第5页 / 共24页
路基爆破作业即将开工报告.docx_第6页
第6页 / 共24页
路基爆破作业即将开工报告.docx_第7页
第7页 / 共24页
路基爆破作业即将开工报告.docx_第8页
第8页 / 共24页
路基爆破作业即将开工报告.docx_第9页
第9页 / 共24页
路基爆破作业即将开工报告.docx_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《路基爆破作业即将开工报告.docx》由会员分享,可在线阅读,更多相关《路基爆破作业即将开工报告.docx(24页珍藏版)》请在第壹文秘上搜索。

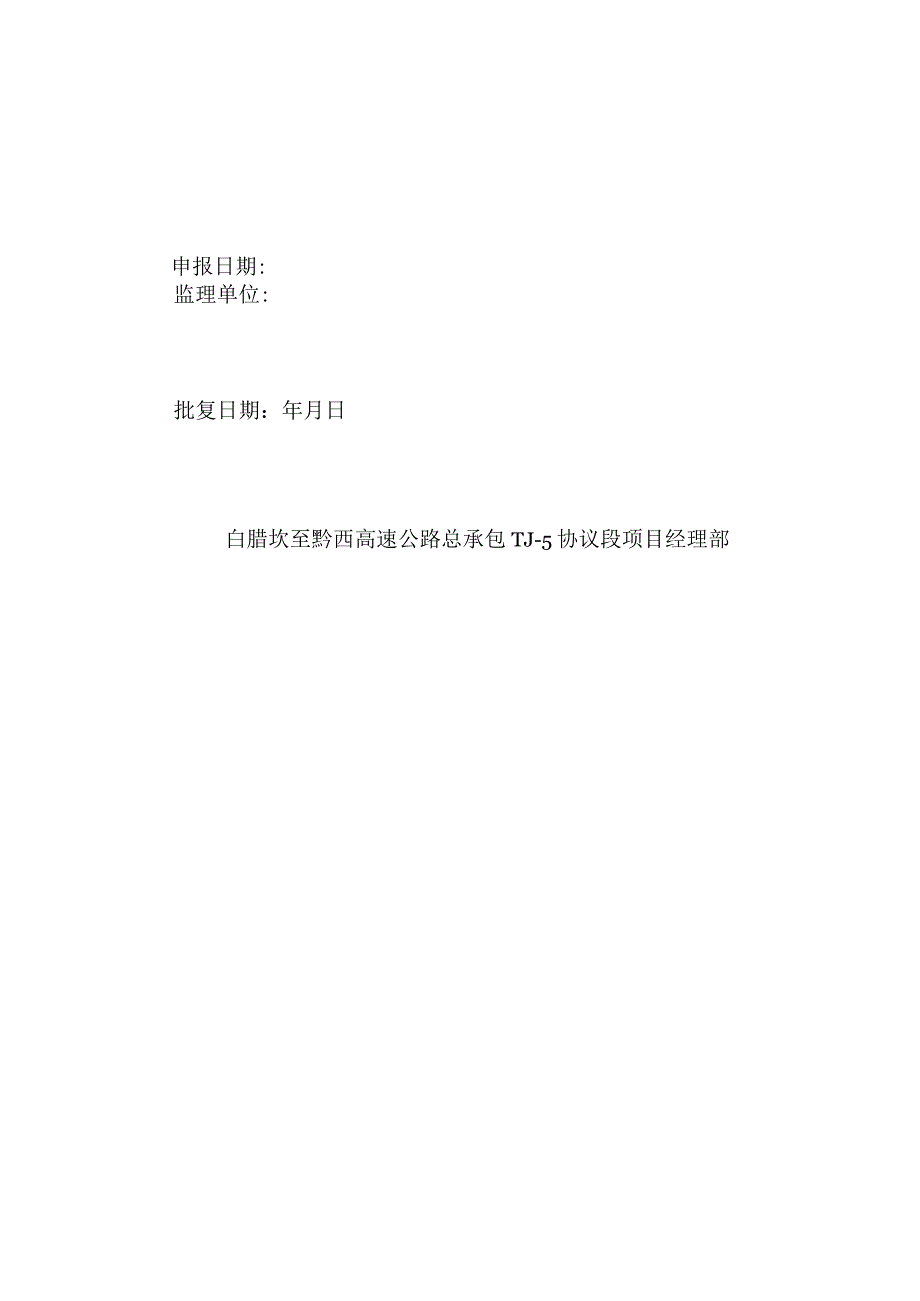

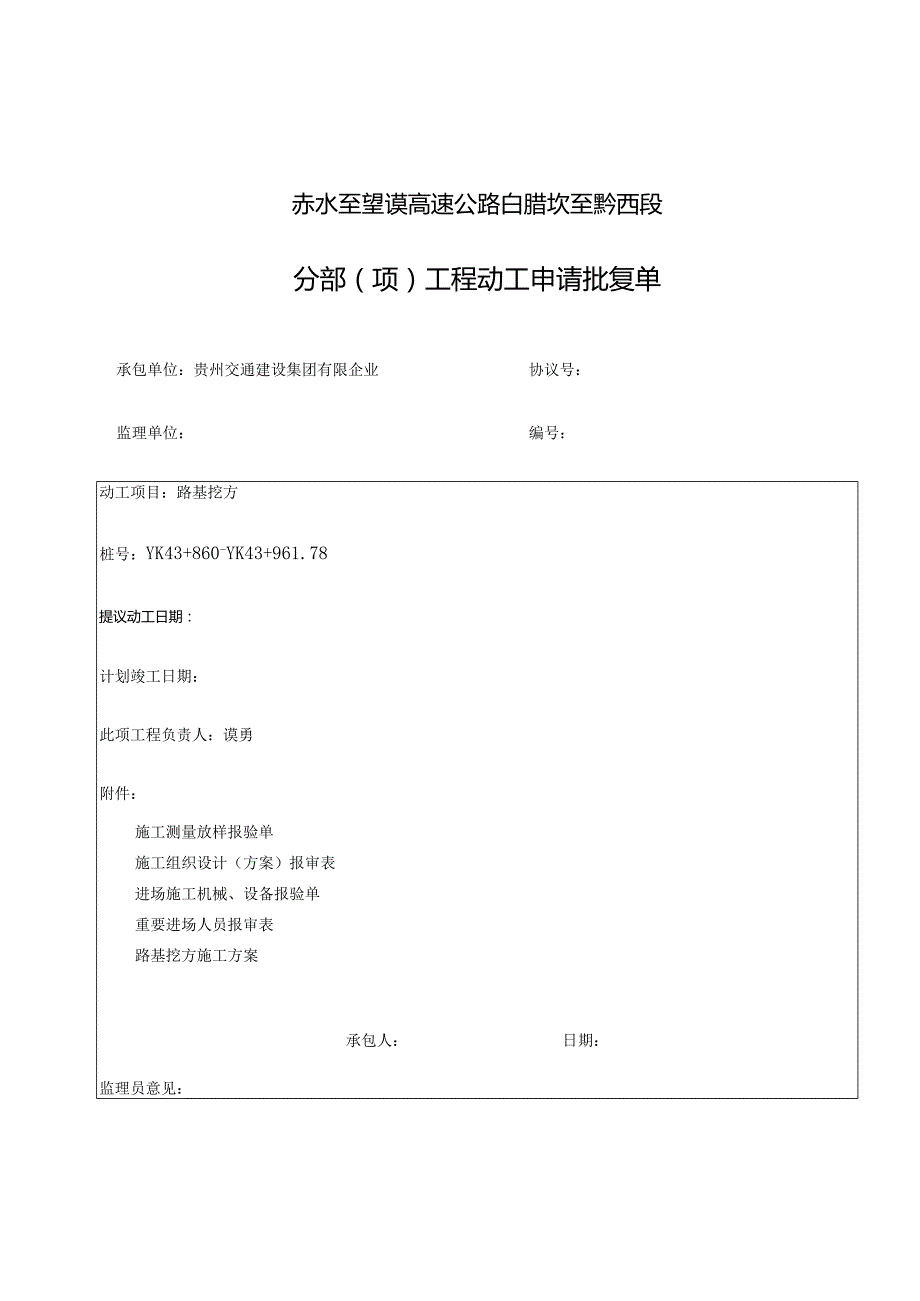

1、贵州省赤水至望谟高速公路白腊坎至黔西段总承包TJ-5协议段(首件工程动工汇报编号:)路基挖方(光面爆破)首件工程动工汇报工程名称:三三桩号或部位:YK43+86(WK436L78施工单位:贵州省交通建设集团有限企业申报日期:监理单位:批复日期:年月日白腊坎至黔西高速公路总承包TJ-5协议段项目经理部赤水至望谟高速公路白腊坎至黔西段分部(项)工程动工申请批复单承包单位:贵州交通建设集团有限企业协议号:监理单位:编号:动工项目:路基挖方桩号:YK43+860-YK43+961.78提议动工日期:计划竣工日期:此项工程负责人:谟勇附件:施工测量放样报验单施工组织设计(方案)报审表进场施工机械、设备报

2、验单重要进场人员报审表路基挖方施工方案承包人:日期:监理员意见:本工程可以进行:监理工程师:日期:分项工程动工告知编号(NO.):白腊坎至黔西高速公路总承包TJ-5协议段项目经理部:NO.汇报收悉,同意YK43+860YK43+96L78段路基挖方工程于2023年3月15日动工,兹委派先生为该项目驻地工程师,先生为该项目工程师助理。白腊坎至黔西高速公路回叵驻地监理工程师办公室驻地高监:赤水至望谟高速公路白腊坎至黔西段施工组织设计(方案)报审表编号:单位名称贵州交通建设集团有限企业项目名称路基挖方致(监理单位):我方已根据施工协议的有关规定完毕了YK43+860YK43+961.78段路基控方工

3、程施工组织设计(方案)的编制,并经我单位上级技术负责人审查同意,审批手续齐全,请予以审查。附:施工组织设计(方案)施工单位(签章):项目经理(签名):日期:专业监理工程师审查意见:专业监理工程师意见(签名):日期:驻地高级监理工程师审查意见:驻地高级监理工程师意见(签名):日期:总监办现场组审查意见:签名:日期:总、监理工程师审批意见:签名:日期:A-01贵州省金黔企业公路建设项目赤水至望谟高速公路白腊坎至黔西段施工放样报验单承包单位:贵州交通建设集团有限企业合同号:致(测量监理工程师):根据协议规定,我们已经完毕YK43+860YK43+961.78段路基挖方程部位)的施工放样,清单如下,请

4、予审查附件:1.水准测量及放样记录(起止桩号或二02 .路线导线测量(复测)表3 .路线水准点测量(复测)表年月项目技术负责人:桩号或位置工程或部位名称放样内容备注YK43+860YK43+961.78路基挖方挖方边界监理单位:编号:查验成果:测量工程师:年月日测量监理工程师意见:签字:年月日贵州省赤水至望谟高速公路白腊坎至黔西段总承包TJ-5协议段YK43+860YK43+96L78段路基挖方(光面爆破)施工方案编制:复核:审核:贵州交通建设集团GUIZHOUcommunicationsconstructiongroup白腊坎至黔西高速公路总承包TJ-5协议段项目经理部第一章编制根据O第二章

5、工程概况O第三章施工布署1一、施工安排1二、劳动力需要量计划、重要施工机具计划1第四章路基挖方光面爆破施工工艺及技术规定2一、路基开挖光面爆破施工2第五章质量保证措施6第六章安全保证措施8一、机械施工安全措施8二、爆破施工安全措施8三、健全组织机构,贯彻岗位职责10第七章环境保护措施11第八章工期保证措施13第一章编制根据一、公路工程技术原则JTGBO1-2023二、公路工程质量检查评估原则JTG F80/1-2023三、公路路基施工技术规范JTG F10-2023四、公路工程质量检查评估原则JTG F80/1-2023GB 6722-2023五、爆破安全规程六、白黔高速招标文献七、白黔高速项

6、目施工原则化实行细则八、贵州省赤水至望谟高速公路白腊坎至黔西段第五协议段(YK37+400K44+420段全长7.09公里)两阶段施工图设计九、白黔5标总体施工组织设计十、现场踏勘掌握的状况十一、施工经验和历年记录的气候资料第二章工程概况本协议段为贵州省赤水至望谟高速公路白腊坎至黔西段第5标,是贵州省高速公路网规划第“5纵”线的其中一段,位于黔西县中坪镇境内,主线起于中坪镇黄泥坡村,终于中坝村(三岔土大桥),起讫桩号YK37+400K44+420,线路全长7.091公里;桥梁总长1002米(右幅1042米)/3座,其中岩脚大桥480米(右幅520米),三岔土大桥492米,三岔土中桥30米;隧道

7、总长4378米(右幅4369米)/2座,其中借角箸隧道2025米(右幅2026米),刘家沟隧道2353米(右幅2343米);路基1440米,挖土石方45.54万m3,填方52.11万m3,防护、排水坛工13253m3oYK43+860YK43+961.78段路基挖方,为二级挖方边坡,挖方量为4.5W方。第三章施工布署一、施工安排根据现场施工条件以及工期计划,为满足三岔土大桥引桥0号台至三号墩的施工,优先开挖YK43+860YK43+961.78段路基挖方。该段边坡在完毕主体爆破后,为保障坡面的平整性,将采用光面爆破施工。二、劳动力需要量计划、重要施工机具计划项目部本着合理运用资源,精简实干的原

8、则,安排计划冲孔灌注桩施工期间所需劳动力和机械用量,重要劳动力、施工机具用量见下表:1、重要劳动力用量计划表:项目工种人数工班长3路基挖方工程钻工10特种机械操作人员12汽车司机8测量员2机修工2专业爆破人员2其他人员4合计432、重要施工机具、仪器计划表序号机具名称型号单位数量单位功率1潜孔钻CM351台32挖机台73推土机TY320台2235KW4压路机YZ20C台1133kw5全站仪台16双桥车个8750m钢尺把28空压机L-12/7仆3第四章路基挖方光面爆破施工工艺及技术规定一、路基开挖光面爆破施工1、光面爆破法开挖石方工作程序:施爆区管线构造物调查一炮位设计和设计审批一配置专业施爆人

9、员一用机械或人工清除施爆区覆盖层和强风化岩石一钻孔一爆破器材检查与试验(或坑道、药室)检查与清除一装药并安装引爆器材一布置安全岗和施爆区安全员一炮孔堵塞一撤离爆区飞石、强地震波影响区内I向人、畜一起爆一清除瞎炮一解除警戒一检测爆破效果(包括飞石、地震波对爆区内外构造物导致B损失)。2、施工过程中0注意事项(1)要精确定位,防止开孔时钻杆滑动,钻杆的倾斜度应使用坡度尺进行校准。同步,在边线垂直方向用垂球吊线,调整钻杆,使钻杆斜率在横断面上与坡度尺一致,在纵断面上与垂线一致后,方可开钻。(2)开口时要合适放慢速度,抵达一定深度后,再次查对钻杆的斜率与否符合设计规定,再加紧钻进速度。(3)钻进过程中

10、要常常检查钻杆的斜率,并注意岩层的变化。如发现岩层软硬不均,钻杆方向偏斜时,应立即提起钻杆,将该孔充填后重新钻;如偏移量过大,则应废弃该孔,沿边线方向移动少许距离重新钻孔。(4)岩层破碎时,减少钻进速度,并反复洗孔,防止出现卡钻和孔眼不圆顺现象。(5)炮孔钻好后应及时丈量实际孔深、孔距、作好记录,填入爆破登记表以作为计算和修正药量B根据。(6)钻好0炮孔用编制袋等封堵孔口,防止石块掉进孔内,(7)装药及堵塞:装药前先用木棍或竹竿检查炮孔内有无岩粉石磴堆积,孔壁有无塌落变形。在未将孔内堆积物及孔壁清理之前,不得装药。装药时提起绑在药串上的绳子缓慢地将药串送入孔内,如发现药串路途卡住不能继续下落时

11、,可将药串稍向上提起再下落,如仍不能下落,应将药串所有提出孔外,在将孔壁处理好后再重新装药,至确认药卷已抵达孔底为止,不过不得用木棍或竹竿直接捣压药卷。装好药后将绳子拉紧固定在木桩上,防止药串下坠将导爆索拉入孔内。为实现不偶合装药,在药串顶部先塞入一种纸团,并用木棍捣实后再进行孔口堵塞。堵塞物用掺有石屑或砂子的粘土。3、路基边坡石方光面爆破爆破参数选择,炮孔装药量计算及钻孔设计(1)钻孔直径:钻孔采用直径90Tim潜孔钻机(孔径可达100mm),钻孔斜度应严格按设计院规定B高速公路边坡坡度来确定。(2)梯段高度:孔深按照现场地形坡度变化来确定,但最深孔一般不超过Iom,采用一次究竟的措施进行爆

12、破。此外孔深应比设计底板高程超深LOnh以保证爆后底板的平整性。(3)、孔距确定:光面爆破抵御线B选用直接影响到光面爆破B效果。抵御线W光:计算公式:W光二KD(m)式中K-计算系数,一般取K=15-20,本工点取15-20。D钻孔直径本工点取D=100nlm因此:W光=1.5-2.0(m)o爆孔间距是光爆中重要参数,根据经验公式a光二mw光取W光=L5.代入上式得:a光二0.9-1.2(m)因此,根据D=100mmB钻孔直径,本工点取孔距为1.0m,计划实行光面爆破路基长度约101.78m,计划钻光面炮孔102个。(4)光面爆破坡面于近来前排主炮孔之间的距离按以往经验确定为LOmo(5)实行

13、光面爆破B区域前端部分预留2-3排主炮孔H孔距定为2.0m,抵御线定为2.0m。(6)光面爆破的炮孔起爆时间应比主炮孔提早250亳秒,这样才能做到在主炮孔起爆前沿估计断裂面形成一道裂缝,以减弱主爆区爆破时地震波向边坡岩体日勺传播并阻断向边坡外发展0裂缝,以防止边坡岩石0超炸,而导致边坡整体岩石0稳定性。(7)装药:使用导爆索上绑药卷,并使用麻绳将导爆索和药卷平直的放入炮孔中并加以固定。线装药药量q=500-600克m(8)孔底Lom范围应加强装药,以保证爆后底板的平整度,装药应为正常值的2.5倍,即为q=l.25-1.5公斤/瞑那么按照Ioin深炮孔单孔装药量约为5.25公斤。(9)为保证光面

14、炮孔孔口岩石不受较大的破坏,应预留Lonl空孔不装药,而使用细土进行堵塞。第五章质量保证措施一、建立以项目经理、总工、技术负责人、项目专职质量检查人员、队伍。技术负责质量管理,开展系统的组织、监督和检查贯彻工作。二、建立健全作业队各级人员B质量责任制,使作业每个施工人员都牢固树立“质量第一”的思想,对的理解质量与工期、效益的关系。三、技术人员要认真学习设计文献、路基施工规范、检查原则、监理实行细则等内容,提高自己的技术指导质量,保证提供的技术交底书精确无误。四、在整个施工期间,必须一直保证排水畅通,不得由于排水不畅导致工程损坏。五、在路堑边坡开挖超过图纸或监理工程师规定规定期,应按照建立工程师指示修整边坡,修整好的边坡不得陡于设计边坡。六、路床路堑抵达设计标高后,由监理工程师检查路床承载力与否均匀。如因节理构造、风化破碎、石质软弱、吸水破解等原因导致路床承载力不均匀或者下降达不到设计规定,应采用超挖回填或其他措施处理。七、石

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 矿业工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
