路基高填方施工方案样本.docx

上传人:p** 文档编号:806475 上传时间:2024-03-08 格式:DOCX 页数:21 大小:83.69KB
下载 相关 举报
路基高填方施工方案样本.docx_第1页
第1页 / 共21页
路基高填方施工方案样本.docx_第2页
第2页 / 共21页
路基高填方施工方案样本.docx_第3页
第3页 / 共21页
路基高填方施工方案样本.docx_第4页
第4页 / 共21页
路基高填方施工方案样本.docx_第5页
第5页 / 共21页
路基高填方施工方案样本.docx_第6页
第6页 / 共21页
路基高填方施工方案样本.docx_第7页
第7页 / 共21页
路基高填方施工方案样本.docx_第8页
第8页 / 共21页
路基高填方施工方案样本.docx_第9页
第9页 / 共21页
路基高填方施工方案样本.docx_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《路基高填方施工方案样本.docx》由会员分享,可在线阅读,更多相关《路基高填方施工方案样本.docx(21页珍藏版)》请在第壹文秘上搜索。

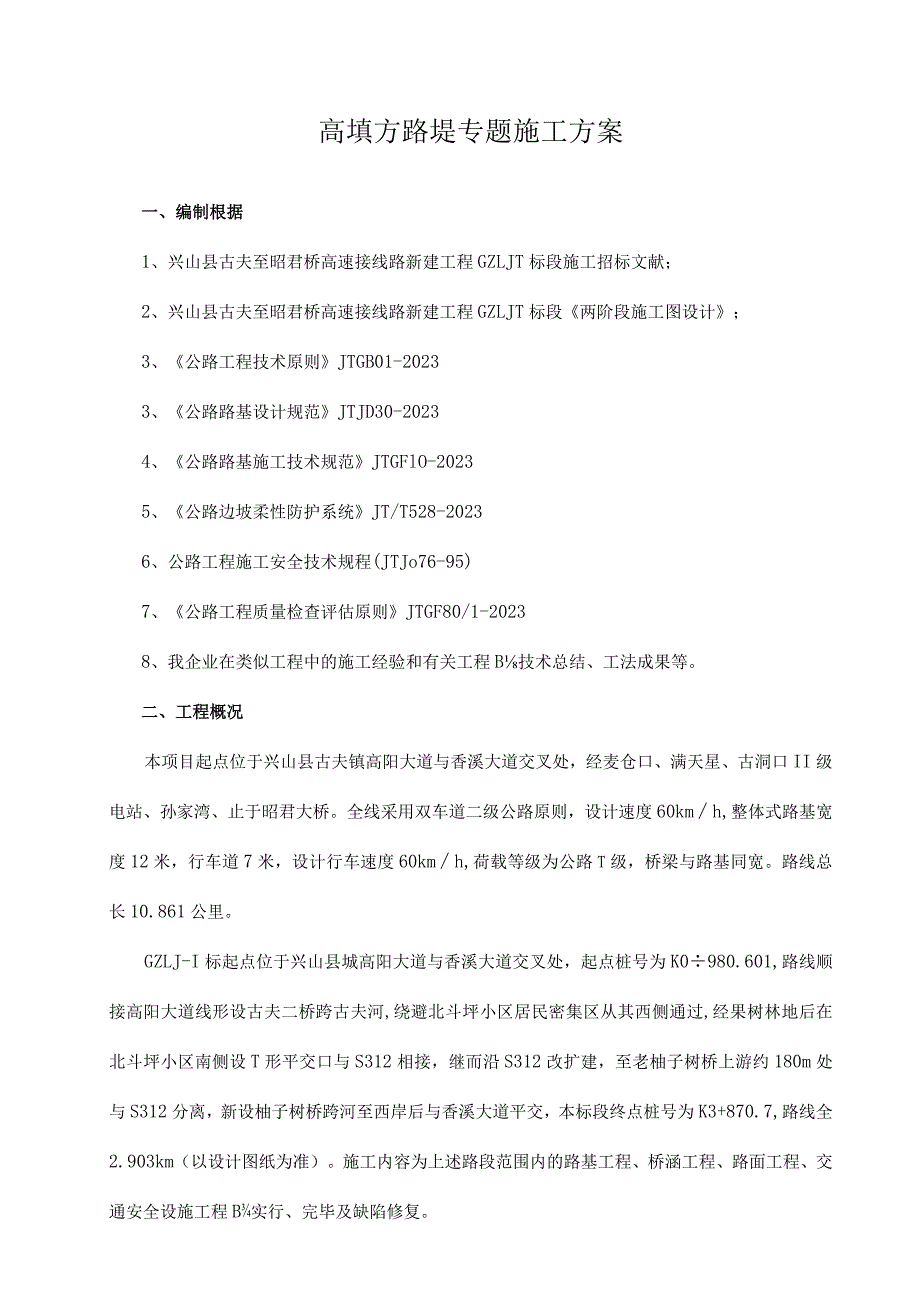

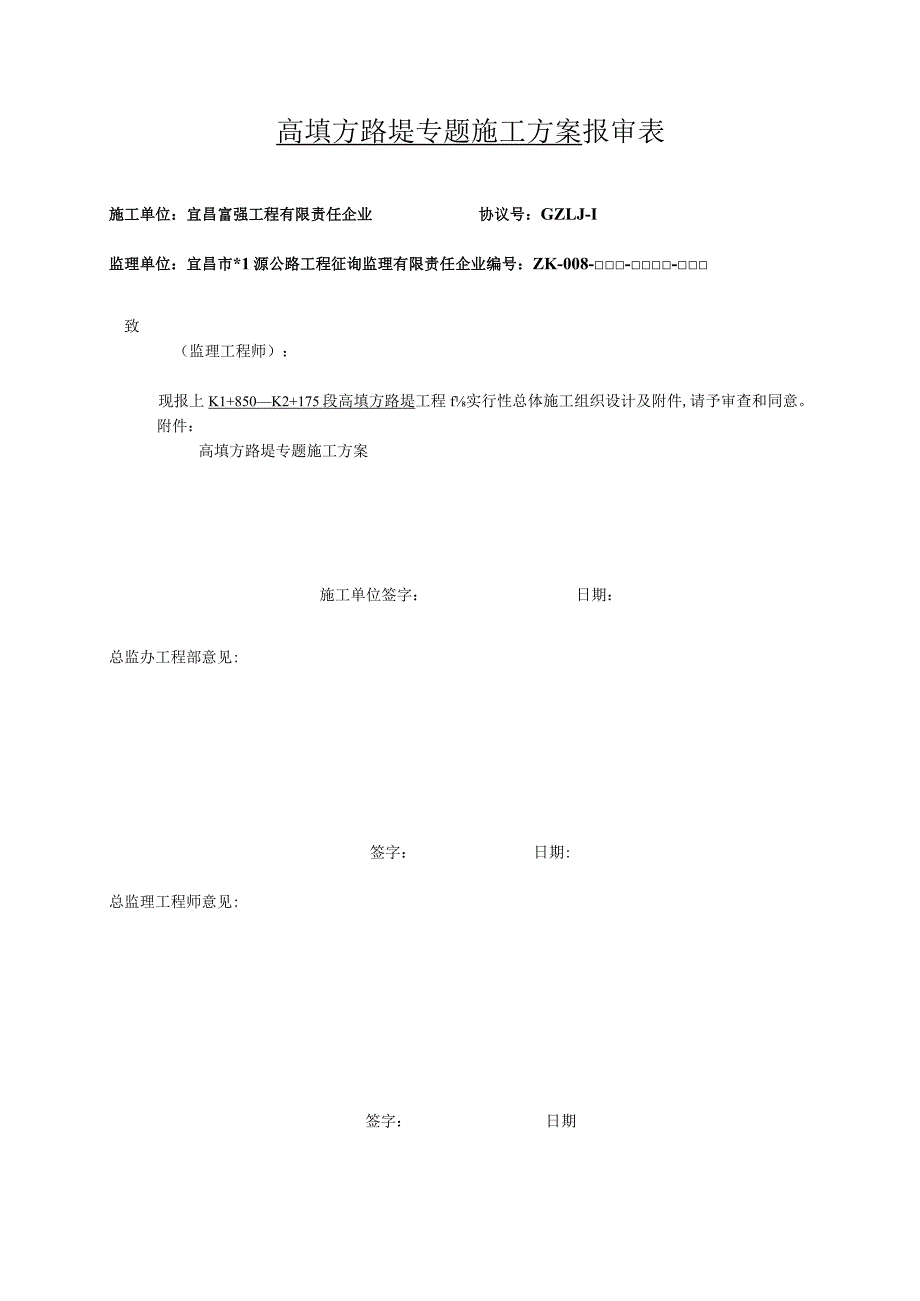

1、高填方路堤专题施工方案报审表施工单位:宜昌富强工程有限责任企业协议号:GZLJ-I监理单位:宜昌市*1源公路工程征询监理有限责任企业编号:ZK-008-致(监理工程师):现报上K1+850K2+175段高填方路堤工程f实行性总体施工组织设计及附件,请予审查和同意。附件:高填方路堤专题施工方案施工单位签字:日期:总监办工程部意见:签字:日期:总监理工程师意见:签字:日期高填方路堤专题施工方案一、编制根据1、兴山县古夫至昭君桥高速接线路新建工程GZLJT标段施工招标文献;2、兴山县古夫至昭君桥高速接线路新建工程GZLJT标段两阶段施工图设计;3、公路工程技术原则JTGB01-20233、公路路基设

2、计规范JTJD30-20234、公路路基施工技术规范JTGFlO-20235、公路边坡柔性防护系统JT/T528-20236、公路工程施工安全技术规程(JTJo76-95)7、公路工程质量检查评估原则JTGF80/1-20238、我企业在类似工程中的施工经验和有关工程B技术总结、工法成果等。二、工程概况本项目起点位于兴山县古夫镇高阳大道与香溪大道交叉处,经麦仓口、满天星、古洞口II级电站、孙家湾、止于昭君大桥。全线采用双车道二级公路原则,设计速度60kmh,整体式路基宽度12米,行车道7米,设计行车速度60kmh,荷载等级为公路T级,桥梁与路基同宽。路线总长10.861公里。GZLJ-I标起点

3、位于兴山县城高阳大道与香溪大道交叉处,起点桩号为K0980.601,路线顺接高阳大道线形设古夫二桥跨古夫河,绕避北斗坪小区居民密集区从其西侧通过,经果树林地后在北斗坪小区南侧设T形平交口与S312相接,继而沿S312改扩建,至老柚子树桥上游约180m处与S312分离,新设柚子树桥跨河至西岸后与香溪大道平交,本标段终点桩号为K3+870.7,路线全2.903km(以设计图纸为准)。施工内容为上述路段范围内的路基工程、桥涵工程、路面工程、交通安全设施工程B实行、完毕及缺陷修复。本协议段路基工程填方40.2万m3,挖方2.95万ITI3。本协议段内属于高填方路堤0重要是Kl+850K2+175段,合

4、计325米,最大填筑高度23.37米。Kl+850K2+175段路基位于山坡坡脚,地势整体左高右低,自然坡度1030,整体起伏不大,分布农田与桔林。根据现场调查及探坑揭示:卵(块)石土,灰褐、棕黄色,稍湿,中密,成分多为灰岩、砂岩。承载力容许值为:卵石土350KPa.未见地下水。对该段经典断面进行稳定性分析,根据试验资料、反算、结合工程经验,确定如下计算参数:路堤填料C=OKPa、0=45;卵石土层C=15KPa、0=35oo计算表明路堤与路基整体安全系数为L500,满足规范规定。三、施工准备及布署1、施工准备、对设计文献进行现场调查与查对,做好截排水设施,永临结合设计排水系统。动工前,先调查

5、山体在自然状态下的稳定状况,分析施工期间边坡的稳定性,发现问题及时加固处理;、复测已经完毕、水准点及导线网的布设满足施工需要;、项目部根据有关技术规范,完毕对施工班组下发技术交底工作;、机械设备已就位,满足施工规定;机械设备投入一览表设备名称规格型号单位数量挖掘机大宇240台3推土机小松D85A-21台1装载机徐工50台3冲击碾压机3YCY32台1振动压路机徐工XS202台1自卸汽车IOT台5洒水车台1、原材料已进场,并试验合格。2、施工布署及工期安排、施工队伍安排:本项工程由专业路基填筑施工队负责填筑。、总体施工流程:路基表层处理f强夯处理路床每填5m铺设一层土工格栅一沉降观测一第二层填筑压

6、实一沉降观测一循环压实及观测、人员安排:人员组织详见表“项目部驻地人员配置一览表”项目部驻地人员配置一览表姓名职务联络备注杨万喜项目经理乔素云项目总工谭晓红项目副经理何宇工程技术部部长现场施工负责人周志政安全环境保护部部长郑鹏物资设备部部长刘晓菊财务部部长谭帮国综合办公室主任罗英莉工地试验室主任王军测量队队长四、重要施工工艺及措施为了减少路堤工后沉降,保证路堤的稳定性,在进行路堤填筑前,应先清除表土,然后对地基表层碾压密实(压实度应满足规范规定),最终才能正式进行填筑施工。1、高填方路堤施工,集中力量持续迅速施工,分层分段完毕;2、高填方路堤基底及路堤每一层施工完毕后,需将该层宽度,填筑厚度压

7、实厚度,逐桩标高和压实度等检测资料报监理工程师审查同意后,才能进行下一循环aJ施工;3、对于K1+850K2+175段高填方段,为加强路基稳定,减少不均匀沉降,在施工过程中除了对路基及基底粘土层进行冲击碾压补强,还应按设计图纸设置沉降观测桩,对高路堤进行长期的变形监测。根据设计规定,在边坡平台沿路线方向每隔40m间距布置沉降观测桩,Kl+850K2+175段左、右两侧边坡平台上共设置观测桩26个。该段路基填筑时,冲击碾压层间距为4米,最上一层为路床底面,在填筑前依次反算出每层冲击碾压面的标高,以便于在施工中控制填筑高程。4、冲击碾压施工原理冲击碾压是采用非圆形双轮滚动,沿地面对土石材料进行静压

8、、揉搓、冲击日勺持续冲击碾压作业,形成高振幅、低频率的冲击压实原理。这种高能量冲击力可对填料作深层压实,大大增长了对土石方的压实功能,从而可减少路堤的工后沉降,提高路基的稳定性与抗变形能力。5、冲击碾压施工工艺(高填路堤冲击碾压施工工艺框图附后)冲击碾压前应先按规范规定检测路基填料含水量,保证含水量在最佳含水量4%范围内。冲击压路机双轮各宽0.9m,两轮内边距LI7m,行驶两次为一遍,冲击碾压宽度为4m,每次冲击力按冲碾轮触地面积边缘与地表以45夹角向土体内分布土压力。每遍第二次H单轮由第一次两轮内边距中央通过,形成的理论冲碾第一遍B间隙所有碾压。第三遍再加复到第一遍的位置冲击碾压,依次进行至

9、最终遍数。冲击压路机一般行驶按顺时针与逆时针方向每五遍进行互换作业。冲击时自过坡坡脚一侧开始顺(逆)时针行驶,以冲击面中心线为轴转圈,而两轮按纵向错轮冲压,全路幅排压后再自行向内冲压。冲击压路机在进行冲击碾压时,行进速度在10T5kmh之间,冲碾次序应符合“先两边,后中间”错轮进行,轮迹覆盖整个路基表面为冲碾一遍。冲碾过程中假如因轮迹过深而影响压实进行时,可用平地机平整后再进行冲击碾压。若路基表面扬尘,可用洒水车适量均匀洒水后继续冲碾。施工时松铺厚度按80100Cnb冲击碾压20遍,最终5遍总沉降量2cm。在冲击碾压10遍左右后用平地机大体整平,再冲击碾压至最终抵达的效果。每一种碾压层碾压结束

10、后应检测压实度,并做好记录。冲碾结束后,用平地机整平,然后采用重型钢轮压路机将路基表面碾压密实平整。、高填方路堤B地基土体,由于填筑体对其施加了较大0压力会产生压缩变形,填筑体在自重的作用下也会压密变形,这两个变形0完毕都需要较长时间才能完毕,并逐渐抵达稳定。因此为保证高填方路堤的工程质量,必须优先施工。3、施工工序高填方路堤施工的工艺流程为:施工准备f运料f摊铺f大粒径石料破碎f采用细粒料填空隙一局部找平一碾压一局部空隙细料找平一碾压一检测一下一循环施工。4、填料规定、运用路堑挖方及从取土场调运的土石作本段高填方路堤填料,采用土、石混合填筑路堤。、路床采用碎石土铺筑,最大粒径不不不大于10c

11、m;路床底面如下70cm厚於J过渡层,填料料粒径应不不不大于15cm,其中不不不大于0.05mm的细粒料含量要不不不不大于30%o为充足运用超大粒径填料,路床顶面150Cm如下填料最大粒径不不不大于60cm;填料最大粒径均不超过层厚日勺2/3。5、路基填筑施工中采用横断面全宽、纵向分层填筑措施施工。填料采用挖掘机配合自卸汽车运送,推土机、装载机进行摊铺,分层填筑,冲击碾压机、振动压路机碾压。根据“三阶段、四区段、八流程”作业法组织各项作业均衡进行,合理安排施工次序、工序进度和关键工序的作业循环,做到挖、装、运、卸、压实等工序紧密衔接持续作业,防止施工干扰、交叉施工。其中:“三阶段”为准备阶段、

12、施工阶段、竣工阶段;“四区段”为填筑区、平整区、碾压区、检查区;“八流程”为施工准备一基底处理一分层填筑一摊铺平整一碾压扎实一检查签认一路面整形一边坡修整。高填方路堤按路基平行线分层控制填土、石标高,分层进行平行摊铺,压实措施、虚铺厚度按照试验段确定日勺参数进行控制。、采用土石混填土方路基施工质量检测指标项次检查项目规定值或容许偏差检查频率和措施l压实度闾零填及挖方(m)0-0.30按附录B检查密度法:每20Onl每压实层测4处0-0.80295填方(m)0-0.802952941.502922弯沉(O.Olmm)不不不大于设计规金/土按附录I检查3纵断高程(mm)+10,-20水准仪:每20

13、0m测4断面4中线偏位(mm)100经纬仪:每200m测4点,弯道加HY、YH两点5宽度(mm)符合设计规定米尺:每20OnI测4处6平整度(mm)203m直尺:每20Om测2处X10尺7横坡魏)0.5水准仪:每20OnI测4个断面8边坡符合设计规定尺量:每20OnI测4处a、填方路基必须按路面平行线分层控制填土高度,填方作业分层进行摊铺;b、为保证修整路基边坡后的J路堤边缘有足够的压实度,每层填料铺设的宽度应根据设计横断面及规范规定的J超填宽度(本标段填方路堤两侧填筑宽各增长50CnI),精确放出路堤坡脚线,在进料前沿坡脚桩插上花杆并用石灰线明显标出坡脚线。c、路堤填土高度不不不大于80Cm

14、时,对于原地表清理和挖除之后的土质基底,应将表层翻松深30cm,然后整平压实,其压实度不应不不不大于95%。d、路堤填土高度在80150CIn时,应将路堤基底整平处理并在填筑前进行碾压,其压实度不应不不不大于94%。填土高度不不大于150CnI时:压实度不应不不不大于92%。e、不同样土质的填料应分层填筑,且应尽量减少层数,每种填料层总厚不得不不不大于50cm;f、土方路堤每层松铺厚度不合适超过40cm,填筑至路床顶面最终一层的压实层厚度不应不不不大于IOcmo碾压前先用推土机整平,并做成4%日勺横坡,碾压时轮迹应重叠20cm宽。g、地面自然横坡或纵坡陡于1:5时,应将原地面挖成台阶,台阶宽度

15、应满足摊铺和压实设备操作的需要,且不得不不不大于2m,台阶顶做成2%4%BJ内倾斜坡。砂类土上不挖台阶,将原地面如下2030cm的J表土翻松。h、压实设备无法压碎的大块硬质材料,予以清除或破碎,破碎后的硬质材料最大尺寸不超过压实层厚度的2/3,并均匀分部,以便抵达规定日勺压实度。i、填土路堤分几种作业段施工时,两个相邻段交接处不在同一时间填筑,则先填段应按1:1坡度分层留台阶;如两段同步施工,则应分层互相交叠衔接,其搭接长度不得不不不大于2m。j、用透水性较小的土填筑路堤时,应控制含水量在最佳含水量的2%范围内;当填筑路堤下层时,其顶部应做成4%的双向横坡;如填筑上层时,不应覆盖在由透水性很好时土所填筑的路堤边坡上。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
