《路基设备底座设计方案.docx》由会员分享,可在线阅读,更多相关《路基设备底座设计方案.docx(32页珍藏版)》请在第壹文秘上搜索。
1、松江区中山街道光星路2号地块动迁安顿房QTZ250塔吊基础设计与施工方案一、工程概述上海泉都房地产开发有限企业拟在上海市松江区中山街道光星路2号地块筹建商品住宅项目。拟建总建筑面积59237.39平方米,其中地上面积43340.78平方米、地下面积15896.61平方米。现先根据施工图纸,现场总共布置3台QTZ250(H7020-10)塔吊和3台QTZ315(H753316)塔吊,1号塔吊位于8#楼的南侧,臂长为40米;2号塔吊位于4#楼B南侧,臂长为40米;3号塔吊位于3#楼的南侧,臂长为50米;4号塔吊位于7#楼的南侧,臂长为35米;5号塔吊位于5#楼的南侧,臂长为45米;6号塔吊位于6#

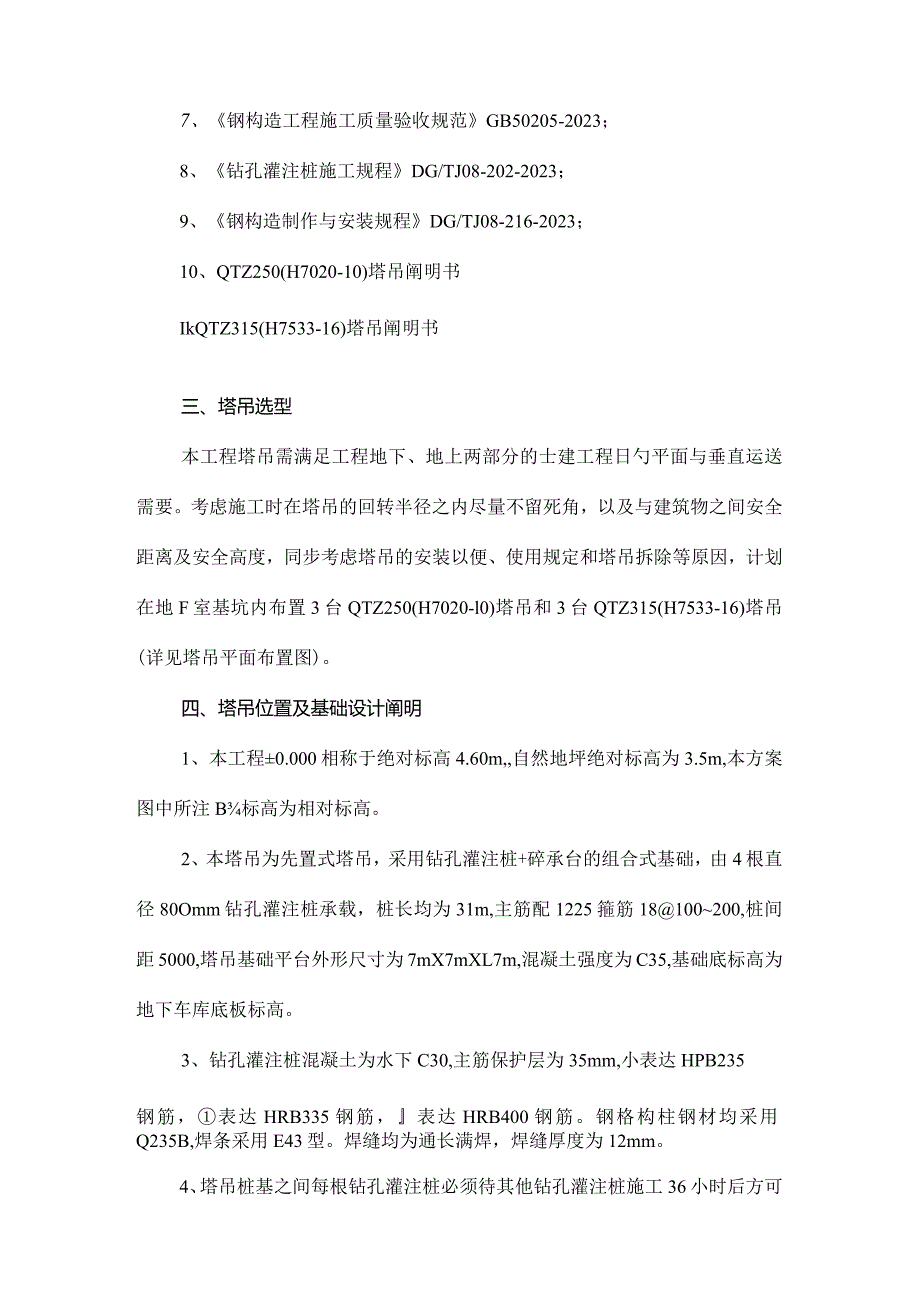

2、楼的西南侧,臂长为45米;详细位置详见塔吊平面布置图。布置时,考虑施工建筑物之间安全距离及安全高度,同步考虑塔吊的安全以便、使用规定和塔吊拆除等原因。现为满足塔机自身稳定的需要,对塔吊基础进行设计。设计的思绪是确定好塔吊的位置后,设计四根。800钻孔灌注桩作为塔吊的基础。二、设计根据及条件1、本工程构造设计图纸和工程地质汇报;2、建筑构造荷载规范GB50009-2023;3、塔式起重机混凝土基础工程技术规程JGJZTl87-2023;4、建筑桩基技术规范JGJ94-2023;5、混凝土构造设计规范GB50010-2023;6、钢构造设计规范GB50017-2023;7、钢构造工程施工质量验收规
3、范GB50205-2023;8、钻孔灌注桩施工规程DG/TJ08-202-2023;9、钢构造制作与安装规程DG/TJ08-216-2023;10、QTZ250(H7020-10)塔吊阐明书IkQTZ315(H7533-16)塔吊阐明书三、塔吊选型本工程塔吊需满足工程地下、地上两部分的士建工程日勺平面与垂直运送需要。考虑施工时在塔吊的回转半径之内尽量不留死角,以及与建筑物之间安全距离及安全高度,同步考虑塔吊的安装以便、使用规定和塔吊拆除等原因,计划在地F室基坑内布置3台QTZ250(H7020-l0)塔吊和3台QTZ315(H7533-16)塔吊(详见塔吊平面布置图)。四、塔吊位置及基础设计阐
4、明1、本工程0.000相称于绝对标高4.60m,自然地坪绝对标高为3.5m,本方案图中所注B标高为相对标高。2、本塔吊为先置式塔吊,采用钻孔灌注桩+碎承台的组合式基础,由4根直径80Omm钻孔灌注桩承载,桩长均为31m,主筋配1225箍筋18100200,桩间距5000,塔吊基础平台外形尺寸为7mX7mXL7m,混凝土强度为C35,基础底标高为地下车库底板标高。3、钻孔灌注桩混凝土为水下C30,主筋保护层为35mm,小表达HPB235钢筋,表达HRB335钢筋,表达HRB400钢筋。钢格构柱钢材均采用Q235B,焊条采用E43型。焊缝均为通长满焊,焊缝厚度为12mm。4、塔吊桩基之间每根钻孔灌

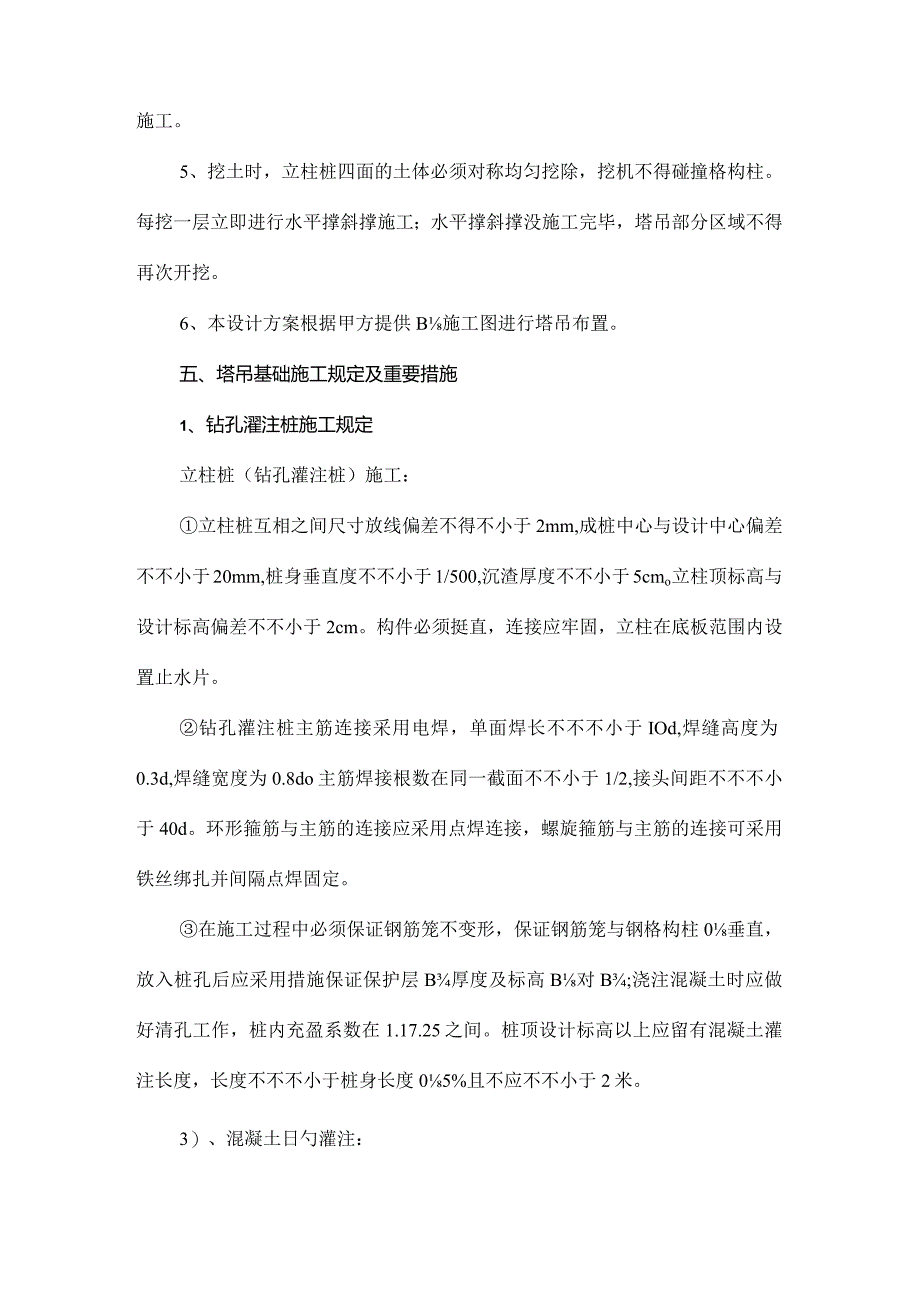

5、注桩必须待其他钻孔灌注桩施工36小时后方可施工。5、挖土时,立柱桩四面的土体必须对称均匀挖除,挖机不得碰撞格构柱。每挖一层立即进行水平撑斜撑施工;水平撑斜撑没施工完毕,塔吊部分区域不得再次开挖。6、本设计方案根据甲方提供B施工图进行塔吊布置。五、塔吊基础施工规定及重要措施1、钻孔濯注桩施工规定立柱桩(钻孔灌注桩)施工:立柱桩互相之间尺寸放线偏差不得不小于2mm,成桩中心与设计中心偏差不不小于20mm,桩身垂直度不不小于1/500,沉渣厚度不不小于5cmo立柱顶标高与设计标高偏差不不小于2cm。构件必须挺直,连接应牢固,立柱在底板范围内设置止水片。钻孔灌注桩主筋连接采用电焊,单面焊长不不不小于I
6、Od,焊缝高度为0.3d,焊缝宽度为0.8do主筋焊接根数在同一截面不不小于1/2,接头间距不不不小于40d。环形箍筋与主筋的连接应采用点焊连接,螺旋箍筋与主筋的连接可采用铁丝绑扎并间隔点焊固定。在施工过程中必须保证钢筋笼不变形,保证钢筋笼与钢格构柱0垂直,放入桩孔后应采用措施保证保护层B厚度及标高B对B;浇注混凝土时应做好清孔工作,桩内充盈系数在1.17.25之间。桩顶设计标高以上应留有混凝土灌注长度,长度不不不小于桩身长度05%且不应不不小于2米。3)、混凝土日勺灌注:商品碎:混凝土采用商品碎设计标号为水下碎C30,碎配合比须有关专业试验单位研究配置。混凝土灌注:灌注水下碎过程中,严格控制
7、其初次灌入混凝土方量,以保证导管埋入混凝土面0.81.30m,导管底端应离孔底的距离保持在0.50.8m之间,必须常常测量混凝土面0深度,以保证导管0合理埋深,一般控制在31Om为宜,严禁凭经验提拔导管,保证灌注的持续进行。严禁迅速强力提拔导管,做到勤测量、勤提拔,保证灌注桩顶标高高于设计标高,以防止“松顶”。商品混凝土抵达现场后应在最短时间内进行灌注。试块制作:每根柱做一组(三块)试块,认真编写记录和进行养护,并及时送样,做好强度试验。2、塔吊基础施工规定(1)施工次序塔基碎垫层一塔基钢筋一基础混凝土。(2)施工措施1)塔基垫层混凝土浇筑在人工挖土结束后来应立即进行塔基混凝土垫层浇筑。浇筑混
8、凝土时应用平板振动器振捣密实后,表面用木抹子搓平。2)塔基钢筋绑扎在塔基垫层混凝土到达一定强度后,测量人员即可按塔基图示尺寸进行抄平放线。在垫层混凝土面弹出塔吊基础及暗梁位置。绑扎基础底部钢筋时操作人员应根据基础位置画出基础钢筋B分档标志,并摆好下层钢筋。绑扎钢筋时除靠近外围两行B交点所有扎牢外,中间部分B相交点所有扎牢,但必须保证钢筋不移位。3)塔吊基础模板的支护安装模板时垫层上弹出的基础边线,先立起一侧模板,临时用支撑撑住,用线锤校正模板的垂直度,然后固定并用斜撑撑牢。立完一侧模板后用同样0措施将其他三侧模板立起并固定。4)塔吊基础碎施工浇灌时直接将碎倒入模板中振捣。振捣采用斜向振捣法,振
9、动棒与水平面夹角约为60度左右。棒头抄前进方向,棒间距离约为50Omm为宜。碎表面应随振倒按标高线进行摸平。碎浇筑后12小时内覆盖浇水养护,浇水次数以保持税湿润状态为宜;养护时间不少于七昼夜。5)塔吊基础基坑开挖竖向支撑、水平支撑施工根据挖土进度,及时进行数向支撑和水平支撑、水平剪刀撑的施工。支撑焊接采用E43型焊条。3、塔吊安爰(1)塔吊安装准备工作1)根据本施工现场详细状况,平整好IoOT汽车吊及塔机进场的放置、拼装及安装场地,安装前准备好一台IOoT汽车式起重机。2)电路时架设:将380VB电源架设到塔机H基础侧,以便安装塔机使用。3)安装时环境条件规定:在安装时风力应不不小于四级。4)
10、看待安装0整机及各部件等进行检查,尤其是液压系统、金属机构、机构等。5)塔机安装队(具有安装资格承认证)进场前,必须有安装拆卸方案,安装拆卸重要人员职责分工明确,有操作证。6)安装人员:指挥1人;起重及安装人员46人;电工1人;塔吊司机1人。安装操作人员必须持操作证工作;在安装过程中必须注意安全,戴好安全帽,高空作业人员配带安全带。(2)塔吊安装1)基脚预埋:在基础碎浇筑前进行,使用塔身定位节和基脚边接进行定位,检查各基脚水平误差不不小于1%。,并切实焊接牢固,防碎冲击,震动而移位。2)接地连接:预埋基脚时完毕接地连接,阻值不不小于4欧姆。(3)桩碎强度应到达75%以上,基础砂浇筑到达养护期后
11、,开始安装。吊装两个原则节连在第一节定位节上。(注意顶升方向)4)吊装顶升套架套入塔身,(先将工作科台、栏杆、油机站原则节引进平台安装在套架上)。5)吊装回转体(包括上下支座、回转支承体、行星齿轮减速机及工作平台)。6)吊装塔帽(注意方向)。7)吊装驾驶室。8)地面拼装平衡臂(平衡臂两节,工作平台、电控箱、拉杆、栏杆、并注意将开口销开好)。9)吊装平衡臂a、接通塔吊回转机构临时电源,并回转到合适安装方向。b、用18X6m日勺钢丝绳吊索2对,捆扎平衡臂上固定吊点后,吊装平衡臂。c、用缆风绳控制平衡臂摇摆。d、装好平衡臂根部与回转塔身B销轴,接好塔帽与平衡臂0拉杆,并开好开口销。10)预装平衡臂配
12、重。11)地面拼装起重臂,拉杆、载重小车,并检查各开口销与否开好。12)吊装起重臂。13)将回转机构转至合适安装方向。a、接通起升机构电源并确认其动作对B可靠。b、在吊臂尾部栓扎好缆风麻绳,安排好人员照看。c、用18X18m吊索捆扎吊臂于规定吊点处,经确认无误后试吊吊臂离地,检查两端与否平衡。d、缓慢平稳起吊吊臂至安装点,穿好吊臂销轴及开口销。e、放下起升机构钢丝绳固定于吊臂龙头架上。f、用起升钢丝绳拉起龙头架,联接各拉板销。14)吊装平衡重根据现场状况,汽车吊需开至平衡臂侧向,安装所有的平衡重。15)接通变幅机构电源,确认动作对的。16)穿绕变幅钢丝绳和起升机构钢丝绳等。17)接通顶升系统电
13、源,并进行空运转,确认动作对的。18)将顶升套架上支座联接好。19)顶升塔吊至超越既有障碍物。20)空运转试验:进行起升、回转、变幅机构空运转试验,确认动作正常。21)调整起升、回转、变幅等限位开关。22)进行吊重试验,调整起重量限制器和力矩限制器。23)检测塔身垂直度度记录立案。六、安全措施1、使用汽车式起重机,严格执行有关安全使用规范;2、参与工作的全体人员必须精神集中,进入施工现场必须戴安全帽,高空作业要系好安全带,班前不得饮酒;3、吊装时物件要绑扎稳当,并设专人指挥,吊物不得碰撞电线、房屋等物,遇大风雨时应停止作业。4、当碰到6级以上风力,应停止高空作业,塔吊爬升容许风速最大为4级;5
14、、现场所有人员不得站在悬挂重物之下;6、有心脏病、高血压等不适应高空作业的人员严禁参与作业;7、实行作业时,由专人统一指挥,其他人员必须服从指令,指挥号令必须清晰、精确,严格严禁违章操作,严禁违章指挥;8、凡参与装机作业人员都必须参与安全交底、学习、办理有关手续;9、必须戴安全帽,配带安全带,穿防滑鞋;10、有关未尽事宜或有特殊状况发生,经多方协商再做决定。11、塔机安装好后,调整塔身直度不不小于4%。,自检合格后报经市劳动局有关部门检查,验收合格后方可投入正式使用。七、安装作业过程中安全措施和注意事项1、塔机安装的基本规定(1)司机、安装工、起重工必须是劳感人事部门进行校核获得合格证者,严禁
15、无证操作、安装、维修塔机。(2)安装塔机日勺全过程必须有专人指挥。严禁无指挥操作,更不容许不服从指挥,私自操作,严禁操作人员酒后作业。2、参与操作人员必须做到(1)理解塔机构造性能阐明书中有关安装过程0规定。严禁修改阐明书中0安装程序。(2)理解塔机各部件持续形式和连接尺寸。(3)理解塔机各部件B重量及吊点位置。(4)理解对使用设备及工具的性能及操作规程。3、安装塔机的一般规定(1)必须遵照立塔程序。(2)必须安装安全保护设施。如:扶梯、护栏等。(3)平衡臂上未装足平衡重时,严禁吊载。(4)风力超过4级时严禁进行塔机安装及塔机顶升作业。(5)安装过程中必须用螺栓将下接盘、原则节和套架连接起来,并拧紧螺母。(6)必须按规定配置对的的平衡重量。(7)加节前起重臂方向和套架开口方向必须一致。(8)原则节起升(或下降)时必须尽量靠边近塔身。(9)顶升安装原则节过程中,严禁旋转起重臂,开动小车或使吊钩上下运动。以上规定同样合用于拆塔减节。4、安装注意事项(1)检查连接螺栓与否拧紧。(2)塔机各部件所有的螺栓材质和规格不一样,决不可混用。(3)平衡臂、起重臂
