1、近年来,随着我国经济规模不断增长,在我国工业飞速发展的今天,越来越多的超大厂房映入我们的眼帘,由于使用功能的要求,许多厂房对地坪的平整度、标高等要求越来越高,以某公司施工的某厂房为例,简单阐述大面积钢筋混凝土地面浇筑的施工技术。一、工程概况该车间长202m、宽95m,根据车间内部道路,划分为A、B、C、D4个区域(图1),该车间地面工程存在部分区域地基为三七回填土,部分地基为风道混凝土顶板的现象,并且该地坪工程为超大面积混凝土地面,对施工带来了一定难度。如果地面浇筑无法达到规范要求,将影响以后的设备安装及使用,为此,根据现场实际情况,制订专门的施工方案,以满足实际施工的需要。生产区A车间生产区

2、D车间道路生产区B道路生产区C图1车间区域划分二、技术特点(1)利用现有常规机械进行施工,燃油抹平机、电动抛光机及铁抹子手工相结合,避免租赁昂贵的设备,施工简单、便捷。(2)根据施工工期、现场实际情况,采用分区、分段施工,两支施工班组同步进行,钢筋班组根据施工计划同步进行配合。(3)混凝土浇筑采用跳仓法进行施工,根据规范要求,超过40m应设置后浇带,本车间地坪后期未采用环氧树脂、聚氨酯等自流平装饰,如果留设后浇带,势必会影响整体车间地坪的美观度。因此,经项目部通过与业主方、设计方沟通,采用分段、分区域跳仓法施工,可避免后浇带的留置,极大地缩短了施工工期,提高地坪整体美观度。(4)由于车间地面地

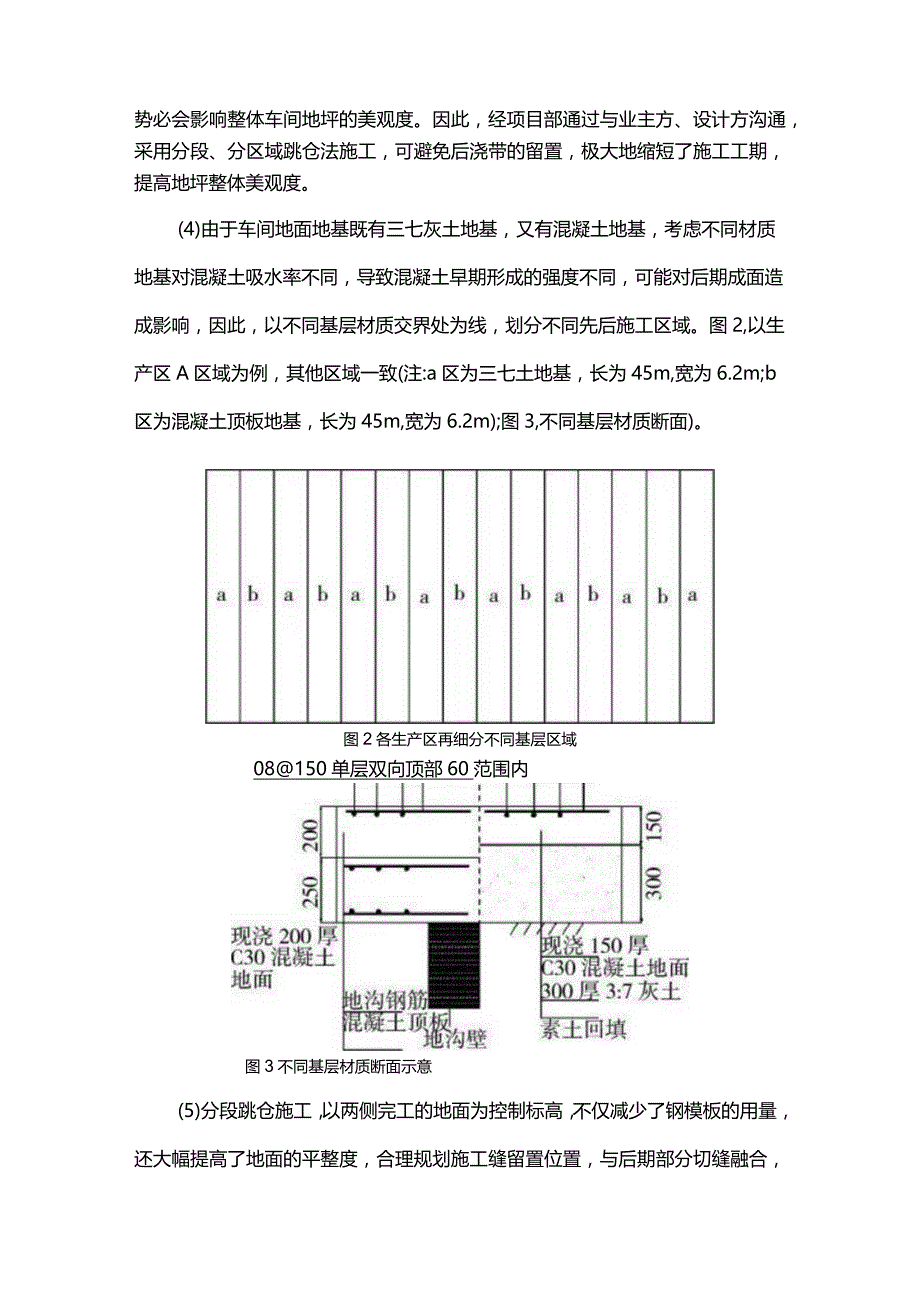

3、基既有三七灰土地基,又有混凝土地基,考虑不同材质地基对混凝土吸水率不同,导致混凝土早期形成的强度不同,可能对后期成面造成影响,因此,以不同基层材质交界处为线,划分不同先后施工区域。图2,以生产区A区域为例,其他区域一致(注:a区为三七土地基,长为45m,宽为6.2m;b区为混凝土顶板地基,长为45m,宽为6.2m);图3,不同基层材质断面)。图2各生产区再细分不同基层区域08150单层双向顶部60范围内图3不同基层材质断面示意(5)分段跳仓施工,以两侧完工的地面为控制标高,不仅减少了钢模板的用量,还大幅提高了地面的平整度,合理规划施工缝留置位置,与后期部分切缝融合,有利于增强整体地面的观感及使

4、用。三、施工工艺1 .施工流程土方回填至设计标高T各专业管线铺设T区域划分一钢筋绑扎T模板支设T浇筑混凝土、振捣T铝合金刮杠找平一撒金属骨料T抹面机抛光T地(路)面养护。2 .具体施工步骤(1)将地面施工班组分为甲乙两支作业班组,甲班组负责生产区A、B施工,乙班组负责生产区c、D施工。(2)待土方及三七灰土回填至设计要求标高时,再将各区域细分为a、b区域。先进行地面管线铺设,铺设完毕后,做固定措施,避免后期其他班组施工时,误将管线移位。(3)钢筋班组对a区进行钢筋绑扎,待a区钢筋绑扎完毕后,由木工班组支设模板,模板支设完毕后,项目部进行模板标高复测,确保标高满足设计要求。(4)混凝土浇筑之前,

5、清理杂物,检查基层标高及平整度,保证混凝土的铺设厚度。并对路基进行洒水湿润,要求土层表面湿润,不得有泥泞和存有积水。(5)混凝土浇筑时,罐车通过车间道路由b区倒车至a区旁边,运用溜槽配合人工,进行混凝土浇筑,沿着a区长边方向进行往复浇筑。浇筑完一侧,再用同样方法浇筑另外一侧a区(图4)。完,筑 a 稣侧浇左再右 二二 行向 L 二 b车方混凝土罐在 罐进 J T图4混凝土浇筑顺序(6)浇筑时,混凝土要虚高模板2cm左右,保证混凝土振捣后的密实度。采用插入式振捣棒确保振捣到位,每个振捣点间距不得超过50cm,要做到快插慢拔,当混凝土表面无气泡涌出,方可到下一个振捣点进行振捣。(7)同时,对已浇筑

6、完毕的混凝土面进行标高复测,保证标高满足设计要求。并用铝合金刮杠进行找平,保证路面的平整度。整平时,要沿着一个方向,自内向外退行铺设,循序渐进。(8)部分地坪区域存在地埋管头、钢柱等机械无法压光的地方,需人工用铁抹子压光。(9)待混凝土上一定强度后,抛洒23mm厚的金属骨料,用电动磨光机压实整平。终凝后用燃油抹平机继续打磨抛光。并涂刷养护液进行不少于14d的养护。(10)耐磨地面施工完成后,要根据现场地面尺寸、相关规范,画切缝线,并及时切缝,采用湿式切缝,切缝要保证平直美观。养护14d后,清理缝隙细小杂物,按图纸要求进行灌缝。(11)生产A区中的a区施工完成后,进行生产B区的a区施工,施工方法

7、如上。(12)a区施工完成后,b区开始施工,将基层进行检查处理,检查无误方可进行钢筋绑扎。(13)待a区地面强度满足承载力要求后,方可上混凝土罐车,进行b区的混凝土浇筑作业,作业流程如a区。(14)生产区内a区与b区交接产生的施工缝与地坪切缝有效融合,不用再重新画缝切缝,增强了地面的整体性。(15)所有生产区全部完成地面浇筑后,将车间内部道路进行浇筑。至此,车间地面全部完成施工。四、施工重难点(1)车间面积过大,控制好地面标高尤为重要,因此,路基施工到模板支设,到最后的混凝土路面完成,每一个过程都要严格把控标高,发现偏差,及时调整。(2)路面平整度,根据设备安装工艺要求,业主设备直接坐落至地面

8、,地面平整度直接影响着设备安装调平,在部分区域存在预埋管头过多的现象,因此,该区域要重点控制地面的平整度。(3)钢筋绑扎,本工程设计为单层C8(g)150的钢筋网片,为避免施工过程中,施工人员将钢筋网踩坏或者踩踏至下层,钢筋垫脚支设一定要满足要求,并且浇筑混凝土时,要铺设走道板,严禁施工人员私踩钢筋。若发现钢筋与基层贴住,要及时将钢筋提起,并垫上钢筋垫脚。(4)打磨、抛光时间一定要把控好,做好现场混凝土强度的监控,及时进行抛光,这是混凝土地面成面的关键一步。(5)地面施工算位置一定要留置准确,要求平滑、顺直,保证伸筵与缩舞直角相交,可以说,伸缝与缩缝对地面是否美观起着重要作用。(6)作业完成后,及时做好养护,本工程采用涂抹养护液的方式进行养护,相比传统洒水养护,具有节省人工和养护用水等特点,并且能在一定程度上提高地面耐磨性。养护液应采用与本工程相适应的品种,涂抹时要保证混凝土面全覆盖,在混凝土表面形成有效的连续膜,这样方可形成有效的养护。五、效益分析厂房地面采用该技术,可有效缩短施工工期,减少管理费用,降低施工成本。浇筑地面采用跳仓法施工,依据现有条件,在相关规范允许下,进行分仓设缝,既降低了钢模板的使用量,施工快捷方便,又无特殊的技术措施,采用常规的机械即可完成,避免大型设备的租赁,进一步降低了施工成本。该技术适用于大型厂房、车间、仓库等对地面平整度要求较高的楼地面施工。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
