边坡加固中预应力锚索施工技巧.docx

上传人:p** 文档编号:806814 上传时间:2024-03-08 格式:DOCX 页数:22 大小:75.45KB
下载 相关 举报
边坡加固中预应力锚索施工技巧.docx_第1页
第1页 / 共22页
边坡加固中预应力锚索施工技巧.docx_第2页
第2页 / 共22页
边坡加固中预应力锚索施工技巧.docx_第3页
第3页 / 共22页
边坡加固中预应力锚索施工技巧.docx_第4页
第4页 / 共22页
边坡加固中预应力锚索施工技巧.docx_第5页
第5页 / 共22页
边坡加固中预应力锚索施工技巧.docx_第6页
第6页 / 共22页
边坡加固中预应力锚索施工技巧.docx_第7页
第7页 / 共22页
边坡加固中预应力锚索施工技巧.docx_第8页
第8页 / 共22页
边坡加固中预应力锚索施工技巧.docx_第9页
第9页 / 共22页
边坡加固中预应力锚索施工技巧.docx_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《边坡加固中预应力锚索施工技巧.docx》由会员分享,可在线阅读,更多相关《边坡加固中预应力锚索施工技巧.docx(22页珍藏版)》请在第壹文秘上搜索。

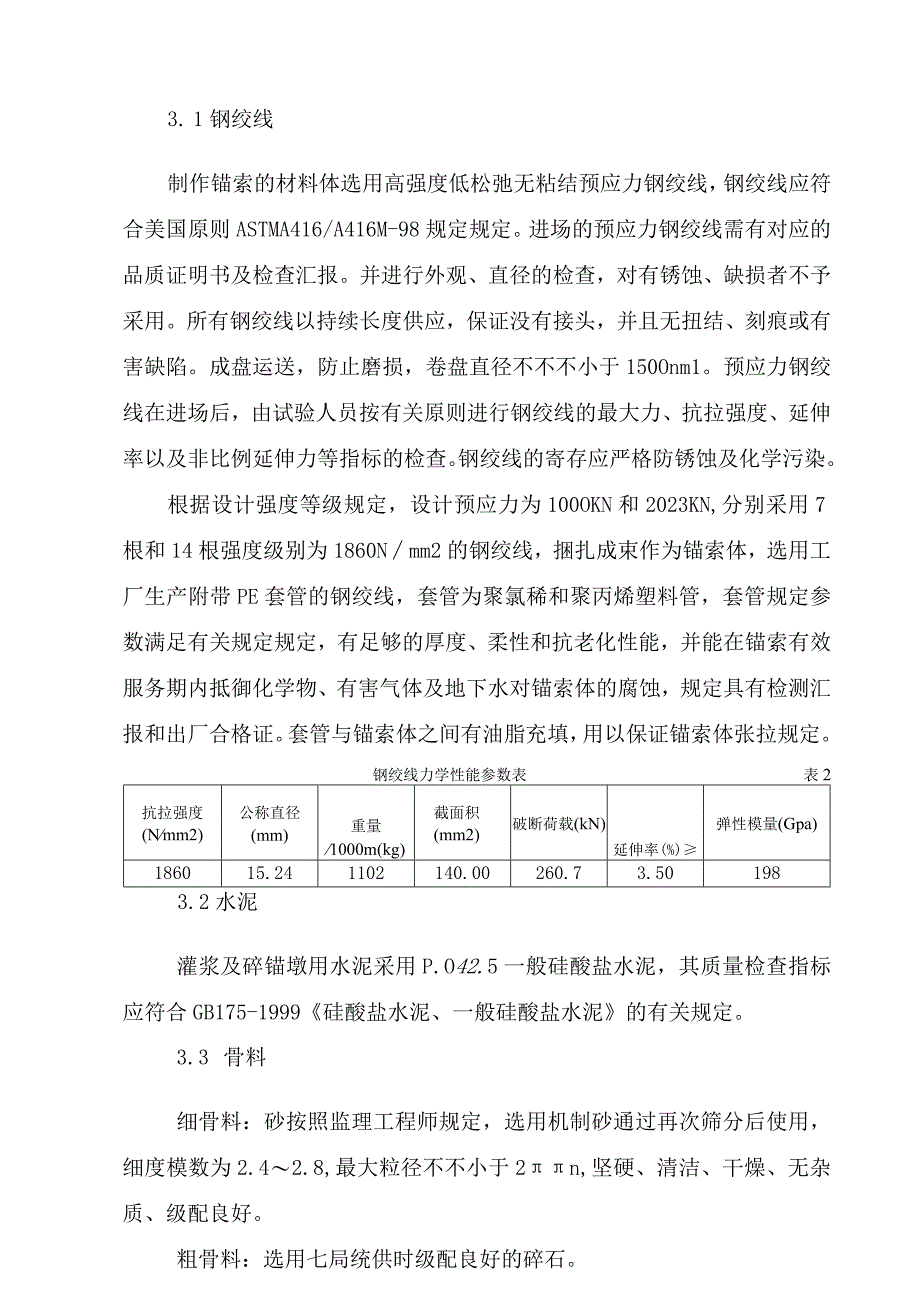

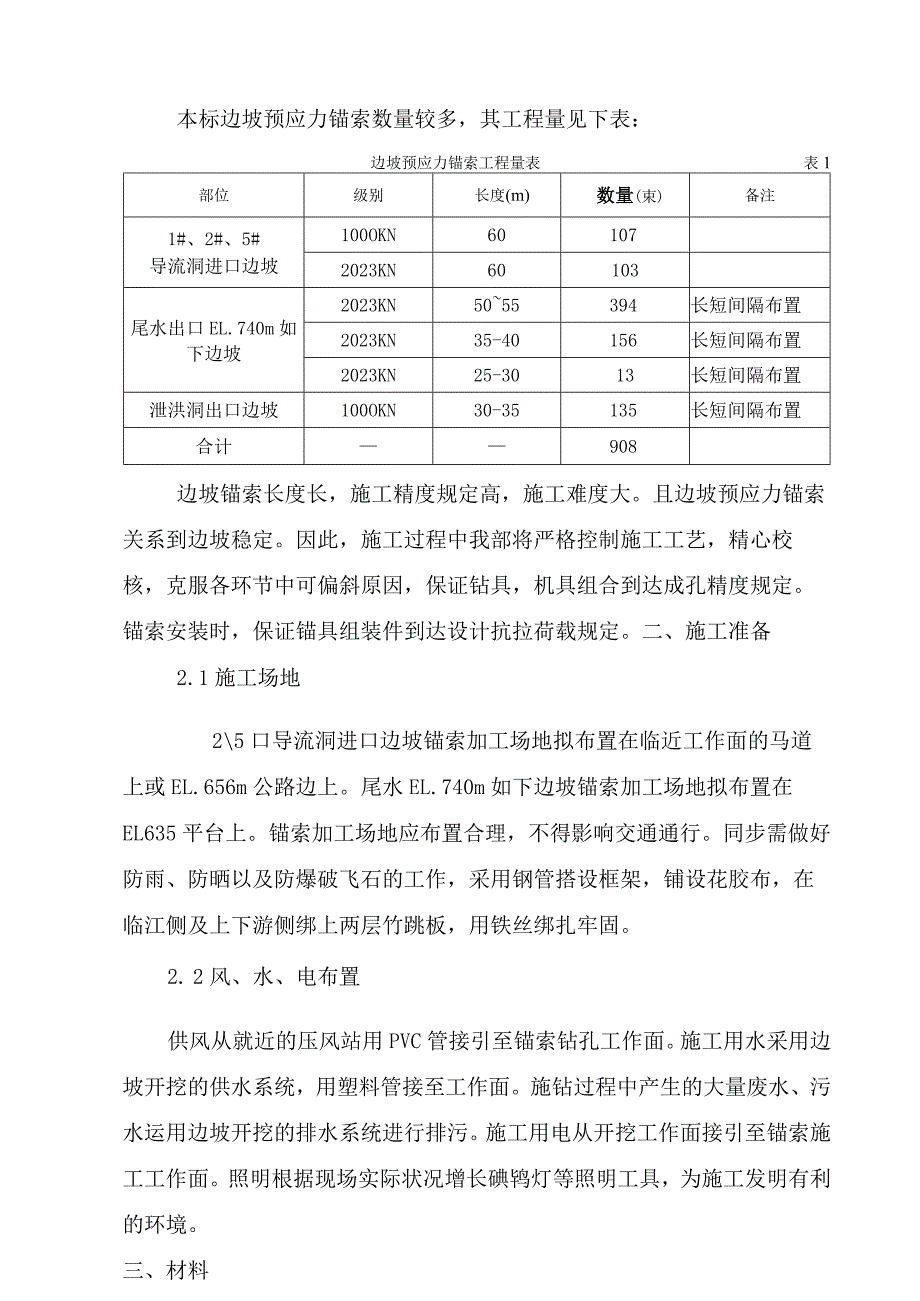

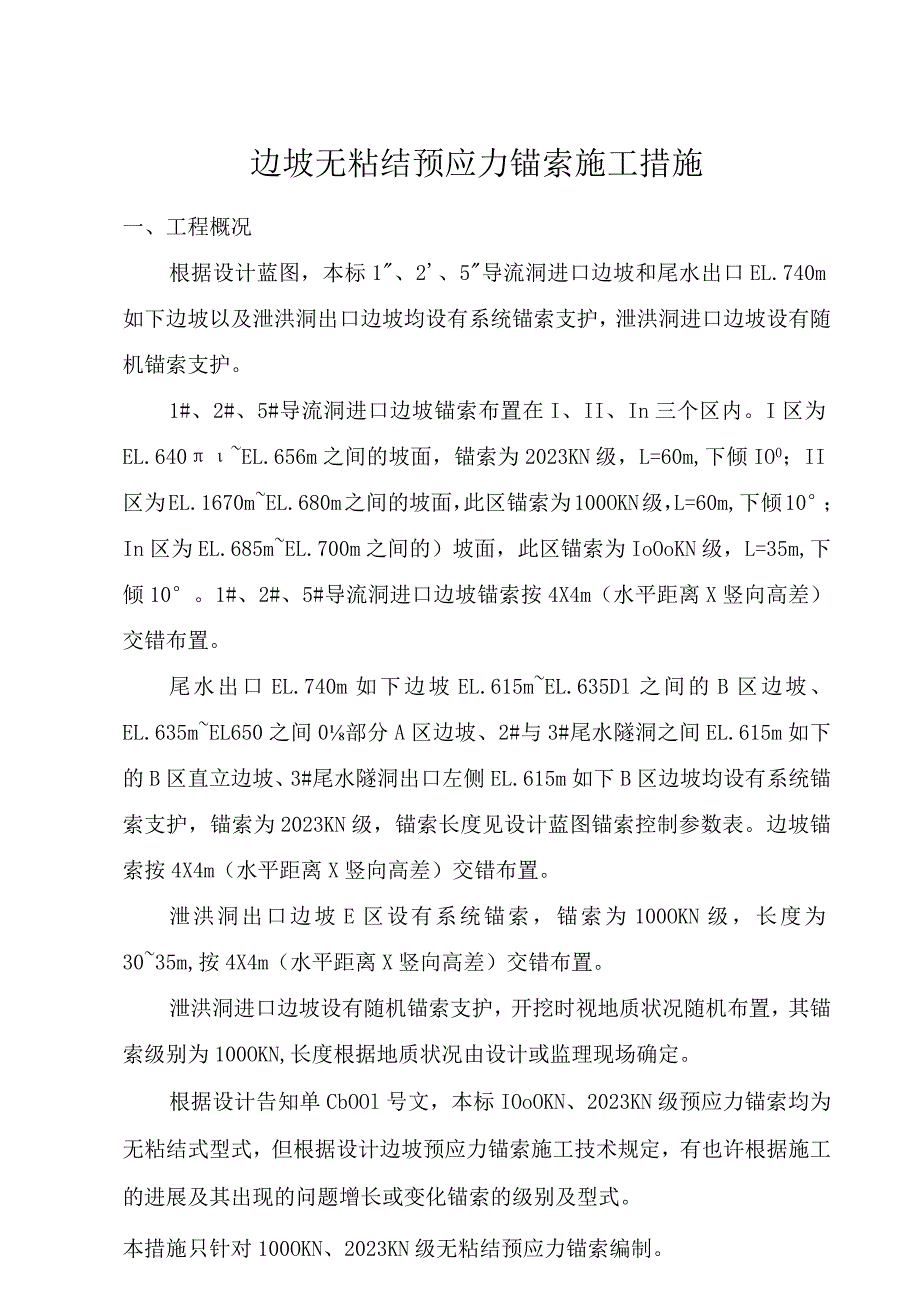

1、边坡无粘结预应力锚索施工措施一、工程概况根据设计蓝图,本标1、2、5导流洞进口边坡和尾水出口EL.740m如下边坡以及泄洪洞出口边坡均设有系统锚索支护,泄洪洞进口边坡设有随机锚索支护。1#、2#、5#导流洞进口边坡锚索布置在I、II、In三个区内。I区为EL.640EL.656m之间的坡面,锚索为2023KN级,L=60m,下倾IO0;II区为EL.1670mEL.680m之间的坡面,此区锚索为100OKN级,L=60m,下倾10;In区为EL.685mEL.700m之间的)坡面,此区锚索为IoOoKN级,L=35m,下倾10。1#、2#、5#导流洞进口边坡锚索按4X4m(水平距离X竖向高差)

2、交错布置。尾水出口EL.740m如下边坡EL.615mEL.635Dl之间的B区边坡、EL.635mEL650之间0部分A区边坡、2#与3#尾水隧洞之间EL.615m如下的B区直立边坡、3#尾水隧洞出口左侧EL.615m如下B区边坡均设有系统锚索支护,锚索为2023KN级,锚索长度见设计蓝图锚索控制参数表。边坡锚索按4X4m(水平距离X竖向高差)交错布置。泄洪洞出口边坡E区设有系统锚索,锚索为100OKN级,长度为3035m,按4X4m(水平距离X竖向高差)交错布置。泄洪洞进口边坡设有随机锚索支护,开挖时视地质状况随机布置,其锚索级别为100OKN,长度根据地质状况由设计或监理现场确定。根据设

3、计告知单CbOOl号文,本标IOoOKN、2023KN级预应力锚索均为无粘结式型式,但根据设计边坡预应力锚索施工技术规定,有也许根据施工的进展及其出现的问题增长或变化锚索的级别及型式。本措施只针对100OKN、2023KN级无粘结预应力锚索编制。本标边坡预应力锚索数量较多,其工程量见下表:边坡预应力锚索工程量表表1部位级别长度(m)数量(束)备注1#、2#、5#导流洞进口边坡100OKN601072023KN60103尾水出口EL.740m如下边坡2023KN5055394长短间隔布置2023KN35-40156长短间隔布置2023KN25-3013长短间隔布置泄洪洞出口边坡100OKN30-

4、35135长短间隔布置合计908边坡锚索长度长,施工精度规定高,施工难度大。且边坡预应力锚索关系到边坡稳定。因此,施工过程中我部将严格控制施工工艺,精心校核,克服各环节中可偏斜原因,保证钻具,机具组合到达成孔精度规定。锚索安装时,保证锚具组装件到达设计抗拉荷载规定。二、施工准备2.1施工场地25口导流洞进口边坡锚索加工场地拟布置在临近工作面的马道上或EL.656m公路边上。尾水EL.740m如下边坡锚索加工场地拟布置在EL635平台上。锚索加工场地应布置合理,不得影响交通通行。同步需做好防雨、防晒以及防爆破飞石的工作,采用钢管搭设框架,铺设花胶布,在临江侧及上下游侧绑上两层竹跳板,用铁丝绑扎牢

5、固。2. 2风、水、电布置供风从就近的压风站用PVC管接引至锚索钻孔工作面。施工用水采用边坡开挖的供水系统,用塑料管接至工作面。施钻过程中产生的大量废水、污水运用边坡开挖的排水系统进行排污。施工用电从开挖工作面接引至锚索施工工作面。照明根据现场实际状况增长碘鸨灯等照明工具,为施工发明有利的环境。三、材料3. 1钢绞线制作锚索的材料体选用高强度低松弛无粘结预应力钢绞线,钢绞线应符合美国原则ASTMA416/A416M-98规定规定。进场的预应力钢绞线需有对应的品质证明书及检查汇报。并进行外观、直径的检查,对有锈蚀、缺损者不予采用。所有钢绞线以持续长度供应,保证没有接头,并且无扭结、刻痕或有害缺陷

6、。成盘运送,防止磨损,卷盘直径不不不小于150Onm1。预应力钢绞线在进场后,由试验人员按有关原则进行钢绞线的最大力、抗拉强度、延伸率以及非比例延伸力等指标的检查。钢绞线的寄存应严格防锈蚀及化学污染。根据设计强度等级规定,设计预应力为100OKN和2023KN,分别采用7根和14根强度级别为1860Nmm2的钢绞线,捆扎成束作为锚索体,选用工厂生产附带PE套管的钢绞线,套管为聚氯稀和聚丙烯塑料管,套管规定参数满足有关规定规定,有足够的厚度、柔性和抗老化性能,并能在锚索有效服务期内抵御化学物、有害气体及地下水对锚索体的腐蚀,规定具有检测汇报和出厂合格证。套管与锚索体之间有油脂充填,用以保证锚索体

7、张拉规定。钢绞线力学性能参数表表2抗拉强度(Nmm2)公称直径(mm)重量1000m(kg)截面积(mm2)破断荷载(kN)延伸率(%)弹性模量(Gpa)186015.241102140.00260.73.501983.2水泥灌浆及碎锚墩用水泥采用P.O42.5一般硅酸盐水泥,其质量检查指标应符合GB175-1999硅酸盐水泥、一般硅酸盐水泥的有关规定。3.3 骨料细骨料:砂按照监理工程师规定,选用机制砂通过再次筛分后使用,细度模数为2.42.8,最大粒径不不小于2n,坚硬、清洁、干燥、无杂质、级配良好。粗骨料:选用七局统供时级配良好的碎石。3.4 外加剂外加剂:垫墩碎采用监理工程师批复的配合

8、比进行施工,锚索灌浆采用纯水泥浆灌注,可适量的加入早强剂和减水剂。3.5 施工用水碎及砂浆拌和用水应洁净、无污染,凡符合饮用原则的水均可用于拌和及养护。3.6 锚具、锚板锚具是锚索的重要部件,2023KN级别的锚索按设计规定拟采用HVM或OVMI5-14系列锚具及对应配套设备或类似产品。100OKN级别的锚索按设计规定拟采用HVM或0VM15-7系列锚具及对应配套设备或类似产品。锚具满足GB/T14370-2023规定的I类锚具。0VM15-14系列锚具及配套千斤顶参数表表3锚具规格钢绞线根数理论破断力(kN)张拉时(kN)超张拉时(kN)配套千斤顶15-14143649.820232300Y

9、CW350B0VM15-7系列锚具及配套千斤顶参数表表4锚具规格钢绞线根数理论破断力(kN)张拉时(kN)超张拉时(kN)配套千斤顶15-771824.910001150YCW150B本工程预应力锚索采用的锚具,其质量严格按照预应力筋锚具,夹具与连接器GB/T143702023原则执行。锚夹具的强度、精度及材质硬度与钢绞线匹配。锚夹具规定有厂家提供的产品合格证书及合格汇报。3.8 、支架及导向帽内隔离架、外对中支架和张拉段隔离支架材料为PE塑料制品,前端导向帽自行加工制作。3.9 、进回浆管灌浆管采用25高压PE塑料管,排气管采用620PE塑料管,规定管路系统耐压值不低于设计灌浆压力的1.5倍

10、,且满足施工中瞬间压力过高欧I规定。四、施工工艺4.1 预应力锚索施工工艺流程图根据设计图纸,边坡预应力锚索均为无粘结式型式,其施工工艺流程见下框图:无粘结预应力锚索施工工艺流程图4.2 钻孔钻孔在锚索施工中是非常重要的一道工序,是影响施工工艺的关键原因,根据设计规定钻孔参数和岩石岩性特性,确定合用的钻孔设备,力争到达提高工效和减少工程费用的目的,钻机拟采用MD-60型钻机和KQJ-100B钻机造孔。100oKN级的预应力锚索孔孔径为125mm,2023KN级的预应力锚索孔孔径为150mm,采用KQJ-100B和MD-60型钻机钻机钻孔,125mm孔采用JIlO冲击器配套125钻头;150mm

11、孔采用J130冲击器配套150钻头。在马道上搭设钢管脚手架作为钻孔平台,由于锚索钻孔时振动较大,脚手架一律按承重排架搭设,搭设方式见钢管脚手架施工作业指导书,并经安所有门验收后才能投入使用。安放钻机的位置对脚手架钢管合适时加密。钻机固定至少在3点以上,固定牢固,防止在施钻过程中有位置上的移动。施工前先将施工部位清理洁净,并按设计图纸测量放点布置好孔位。孔位的放样,其偏差必须控制在5mm范围内,并标示直径为150Imn左右的圆,钻具定位时保证钻头中心与孔位点重叠。施钻前用全站仪确定锚索的孔位,方位角采用全站仪或经纬仪控制,倾角采用DQL-12型地质罗盘仪(精度为0.5。)控制。两个方向确定后,经

12、质检人员检查合格后才能进行造孔施工,开口02.5m范围内常常检查、校核、调整角度,并采用小功率钻进。钻孔时及时精确做出锚索造孔记录。钻孔开口偏差不不小于IoCnb钻孔入口倾斜度及方位角偏差不得不小于土2.5。,在钻进长度方向上日勺孔斜偏差不得不小于3%,有特殊规定期孔斜偏差不得不小于l%o孔深不得欠深,但超深也不得不小于20cm,到达设计孔深时孔内残留物不超过IOcmo开孔钻进要低转速,低压推进,在钻孔过程当中,在钻杆的5m,10m,15m.25n位置增长钻杆扶正器(对中装置),以保证钻孔得孔斜精度满足设计规定。在锚索钻孔过程中,碰到溶洞、塌孔或掉钻不能继续钻进时,需先进行固壁灌浆处理,再重新

13、扫孔。固壁灌浆采用纯压法,浓浆单孔单灌,灌浆压力0.30.5Mpa,灌浆浆液采用水泥浆或水泥砂浆,浆液标号M25。在灌浆2天后重新扫孔。若在灌浆过程当中发现严重串孔、冒浆、溶洞漏浆不起压,应根据详细状况采用嵌缝、低压、浓浆、间歇灌浆、灌水泥浆、细骨料碎、加速凝剂等措施进行处理。如仍无法处理,应及时告知监理工程师和设计单位,及时进行研究处理。钻进过程中认真记录每一钻孔的尺寸、回水颜色、钻进速度等数据。造孔过程中应做好锚固段始末两处的岩粉采集,以保证锚固段位于稳定的岩层中。在钻进过程中若孔深已到达预定施工图所示日勺深度,而仍处在破碎带或断层等软弱岩层时,应延长孔深,继续钻进,直至监理人承认为止。在

14、钻孔完毕后,采用高压水和高压风打扫钻孔,直至出水清净延续510in,钻孔冲洗洁净验收后才能安装锚索。在安装锚索前,应将钻孔孔口堵塞保护。钻孔用水使用清水,并保证在钻进、锚索安装和注浆过程中的稳定性,防止塌孔、堵孔现象,在松散破碎岩体中钻孔,在钻进过程当中,不得采用湿钻,只能采用干钻,在清孔时也只能采用高压风冲扫钻孔。钻孔完毕后孔口做好保护以免外物侵入。锚索通过新浇混凝土构造时,应按DL/T5083的规定在锚孔部位时混凝土构造内预留孔。4.3 固壁灌浆根据设计边坡预应力锚索施工技术规定条,对一次成孔的锚索孔进行固壁灌浆。根据岩石状况,可以采用如下两种灌浆措施:1、采用自下而上高压泵送浓浆的方式进

15、行。注浆管插入孔底,并距孔底50Cm开始注浆,以浆面盖过注浆管口一定距离并能均匀拔出为宜,拔管速度通过生产性试验确定。2、采用自下而上分段不待凝纯压式灌浆,锚固段的分段长度不适宜不小于56m,张拉段分段长度不适宜不小于8%灌浆压力0.51.OMpao灌浆浆液采用膏状浓浆浆液,采用标号P032.5一般硅酸盐水泥,水灰比初拟为0.35:1-0.4:1,并掺适量的速凝剂,以迅速封闭锚索孔周围裂隙,浆液配比通过生产性试验确定。固壁灌浆结束原则。在正常状况下,灌浆中在规定的压力下,某一浓度吃浆量无变化或变化不明显时(实测吃浆量不不小于该比级初始吃浆量80%为变化明显),应加浓一级,当注浆速率30Lmin时,可根据现场实际状况跳级变浓。某一浓度比吃浆量WIL/min时,闭浆稳压1015min,即可结束本段次灌浆。锚索孔固壁灌浆采用单孔单灌,并必须严格控制灌浆压力,防止产生拉裂及倾倒破坏。如在灌浆过程中,发现严重串孔,需及时告知设计及监理采用补救措施。在灌浆结束13天之后,进行扫孔作业,扫孔结束后对孔内冲洗洁净,孔内不

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
