通道工程建设方案.docx

上传人:p** 文档编号:807270 上传时间:2024-03-08 格式:DOCX 页数:18 大小:125.53KB
下载 相关 举报
通道工程建设方案.docx_第1页
第1页 / 共18页
通道工程建设方案.docx_第2页
第2页 / 共18页
通道工程建设方案.docx_第3页
第3页 / 共18页
通道工程建设方案.docx_第4页
第4页 / 共18页
通道工程建设方案.docx_第5页
第5页 / 共18页
通道工程建设方案.docx_第6页
第6页 / 共18页
通道工程建设方案.docx_第7页
第7页 / 共18页
通道工程建设方案.docx_第8页
第8页 / 共18页
通道工程建设方案.docx_第9页
第9页 / 共18页
通道工程建设方案.docx_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《通道工程建设方案.docx》由会员分享,可在线阅读,更多相关《通道工程建设方案.docx(18页珍藏版)》请在第壹文秘上搜索。

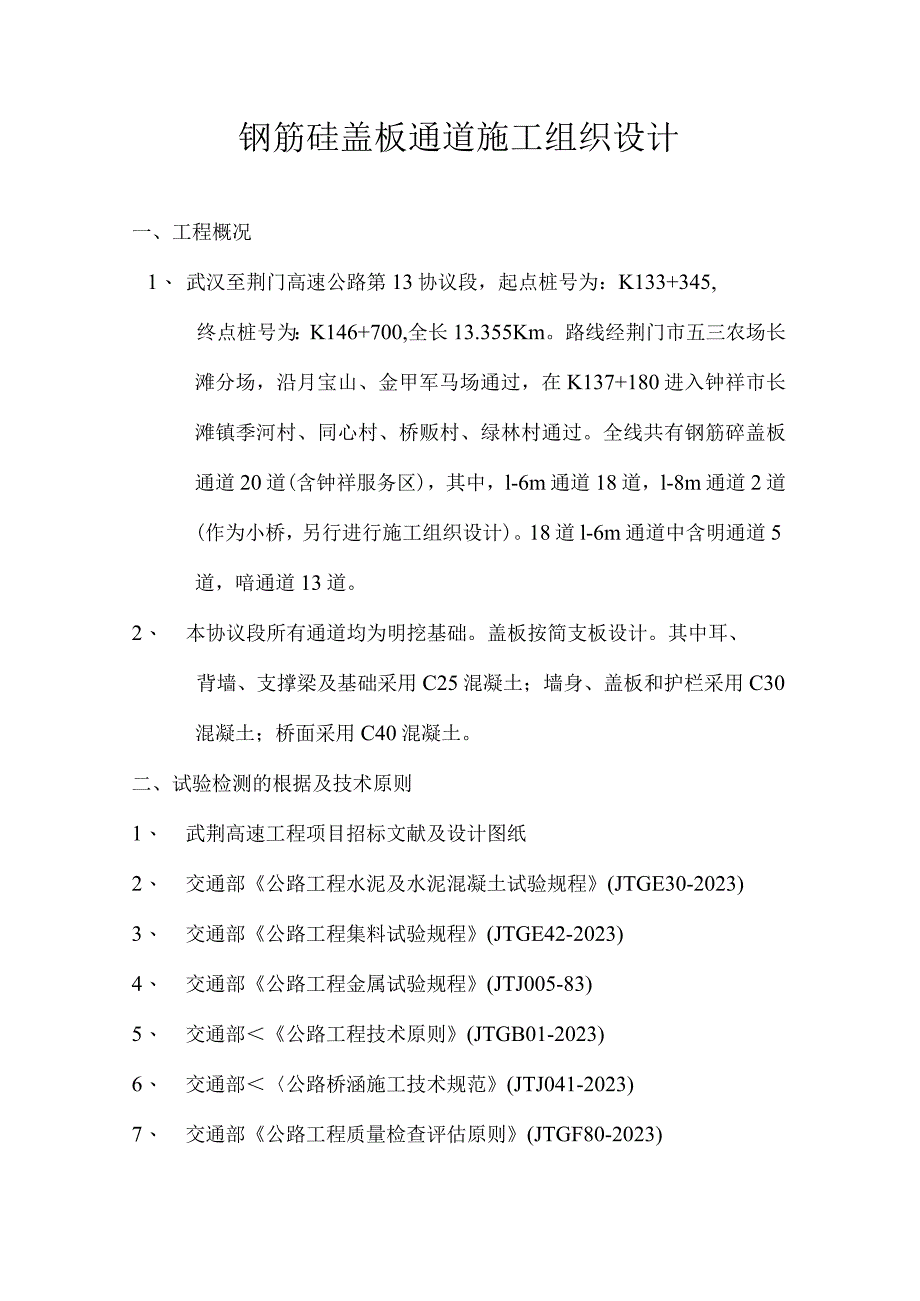

1、钢筋硅盖板通道施工组织设计一、工程概况1、 武汉至荆门高速公路第13协议段,起点桩号为:K133+345,终点桩号为:K146+700,全长13.355Km。路线经荆门市五三农场长滩分场,沿月宝山、金甲军马场通过,在K137+180进入钟祥市长滩镇季河村、同心村、桥贩村、绿林村通过。全线共有钢筋碎盖板通道20道(含钟祥服务区),其中,l-6m通道18道,l-8m通道2道(作为小桥,另行进行施工组织设计)。18道l-6m通道中含明通道5道,喑通道13道。2、 本协议段所有通道均为明挖基础。盖板按简支板设计。其中耳、背墙、支撑梁及基础采用C25混凝土;墙身、盖板和护栏采用C30混凝土;桥面采用C4

2、0混凝土。二、试验检测的根据及技术原则1、 武荆高速工程项目招标文献及设计图纸2、 交通部公路工程水泥及水泥混凝土试验规程(JTGE30-2023)3、 交通部公路工程集料试验规程(JTGE42-2023)4、 交通部公路工程金属试验规程(JTJ005-83)5、 交通部公路工程技术原则(JTGB01-2023)6、 交通部公路桥涵施工技术规范(JTJ041-2023)7、 交通部公路工程质量检查评估原则(JTGF80-2023)三、人员、设备配置1 .人员组织:(详见人员配置表)2 .设备配置:(详见设备配置表)四、现场施工(一)施工前期的准备工作测量放样根据设计图纸进行现场勘察、查对,若现

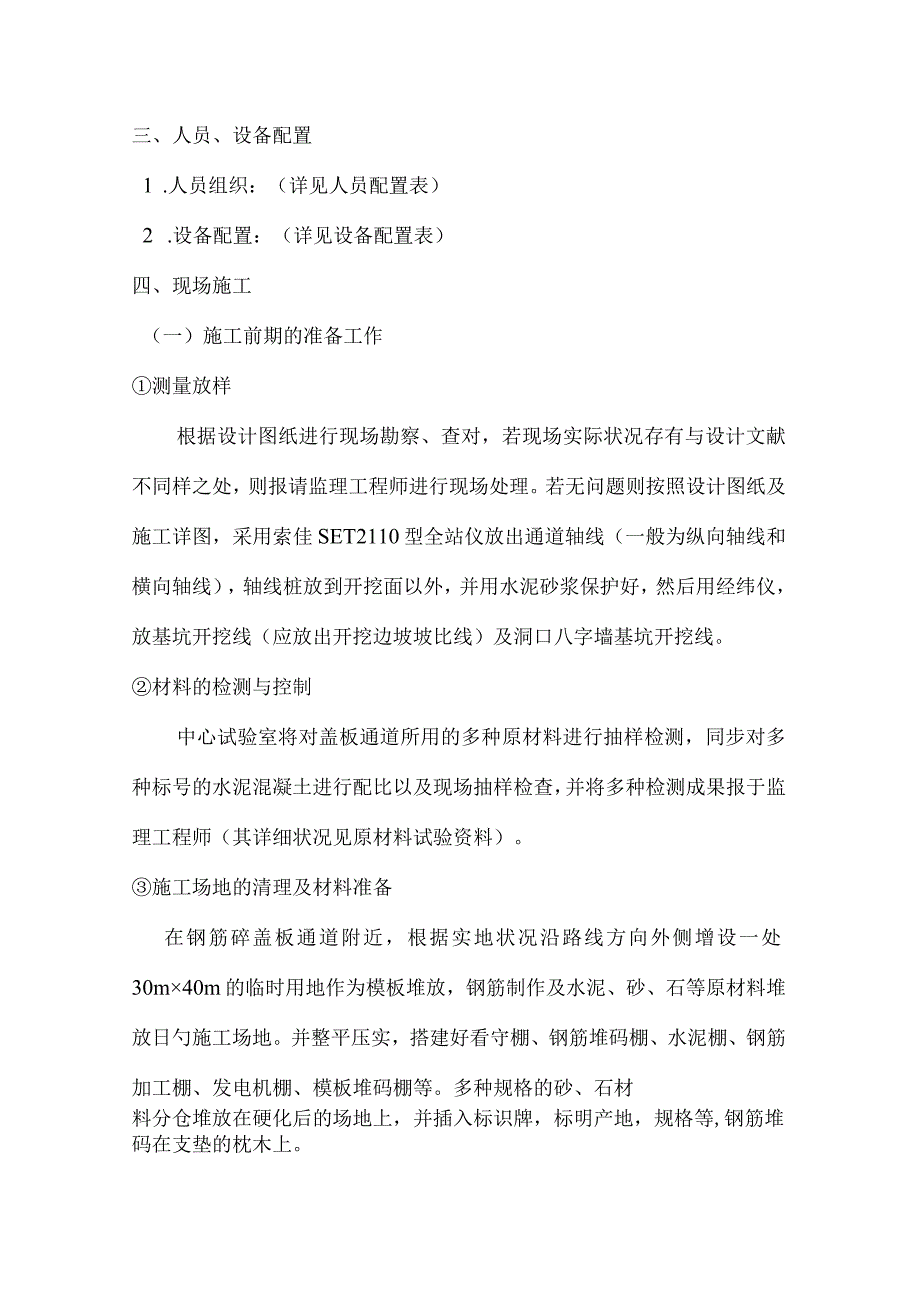

3、场实际状况存有与设计文献不同样之处,则报请监理工程师进行现场处理。若无问题则按照设计图纸及施工详图,采用索佳SET2110型全站仪放出通道轴线(一般为纵向轴线和横向轴线),轴线桩放到开挖面以外,并用水泥砂浆保护好,然后用经纬仪,放基坑开挖线(应放出开挖边坡坡比线)及洞口八字墙基坑开挖线。材料的检测与控制中心试验室将对盖板通道所用的多种原材料进行抽样检测,同步对多种标号的水泥混凝土进行配比以及现场抽样检查,并将多种检测成果报于监理工程师(其详细状况见原材料试验资料)。施工场地的清理及材料准备在钢筋碎盖板通道附近,根据实地状况沿路线方向外侧增设一处30m40m的临时用地作为模板堆放,钢筋制作及水泥

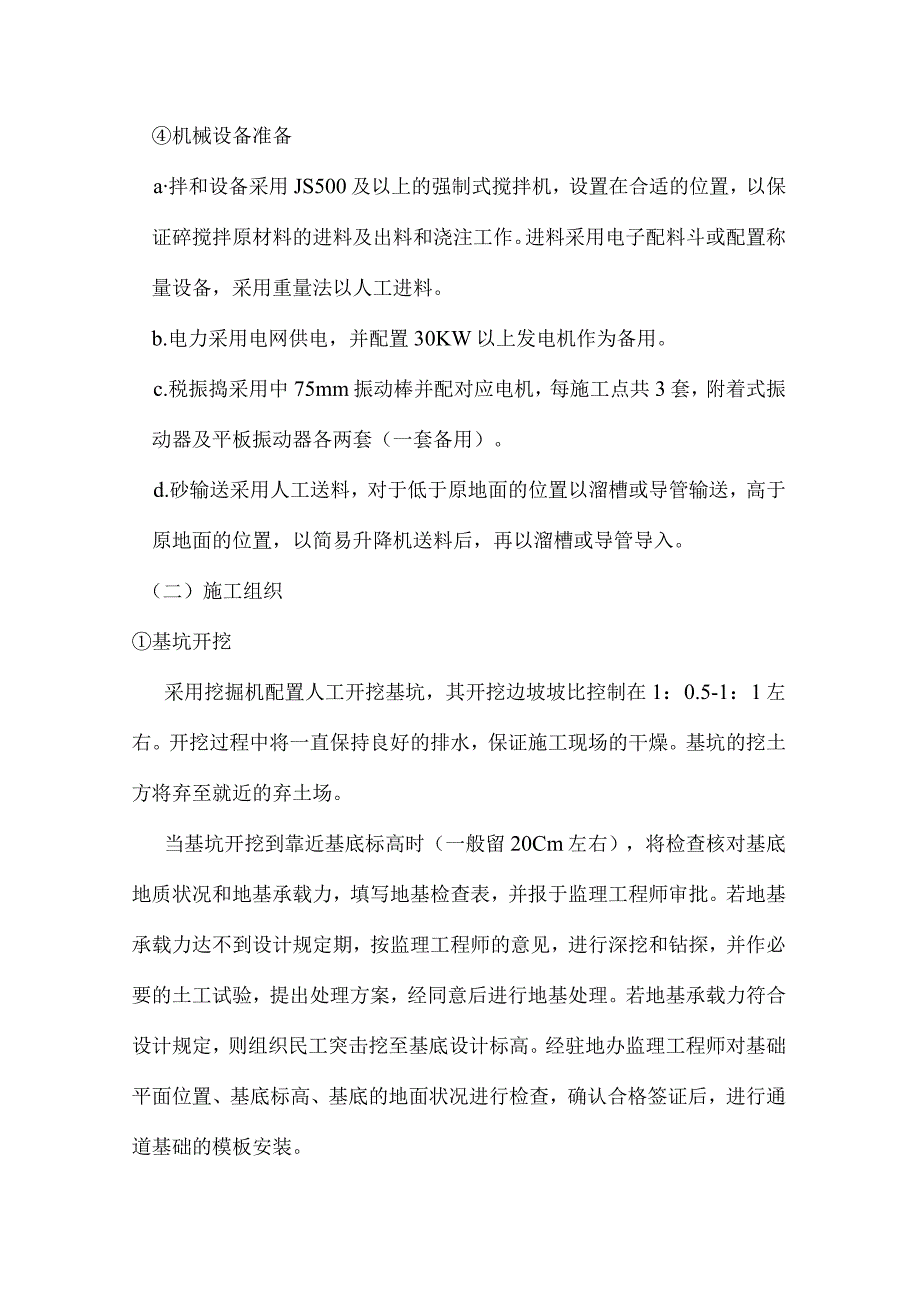

4、、砂、石等原材料堆放日勺施工场地。并整平压实,搭建好看守棚、钢筋堆码棚、水泥棚、钢筋加工棚、发电机棚、模板堆码棚等。多种规格的砂、石材料分仓堆放在硬化后的场地上,并插入标识牌,标明产地,规格等,钢筋堆码在支垫的枕木上。机械设备准备a拌和设备采用JS500及以上的强制式搅拌机,设置在合适的位置,以保证碎搅拌原材料的进料及出料和浇注工作。进料采用电子配料斗或配置称量设备,采用重量法以人工进料。b.电力采用电网供电,并配置30KW以上发电机作为备用。c.税振捣采用中75mm振动棒并配对应电机,每施工点共3套,附着式振动器及平板振动器各两套(一套备用)。d.砂输送采用人工送料,对于低于原地面的位置以溜

5、槽或导管输送,高于原地面的位置,以简易升降机送料后,再以溜槽或导管导入。(二)施工组织基坑开挖采用挖掘机配置人工开挖基坑,其开挖边坡坡比控制在1:0.5-1:1左右。开挖过程中将一直保持良好的排水,保证施工现场的干燥。基坑的挖土方将弃至就近的弃土场。当基坑开挖到靠近基底标高时(一般留20Cm左右),将检查核对基底地质状况和地基承载力,填写地基检查表,并报于监理工程师审批。若地基承载力达不到设计规定期,按监理工程师的意见,进行深挖和钻探,并作必要的土工试验,提出处理方案,经同意后进行地基处理。若地基承载力符合设计规定,则组织民工突击挖至基底设计标高。经驻地办监理工程师对基础平面位置、基底标高、基

6、底的地面状况进行检查,确认合格签证后,进行通道基础的模板安装。模板、支架本通道模板采用钢模施工,安装模板时,模板间的接缝应紧密,不出现漏浆现象,安装好的模板用钢管支架固定牢固,保证在浇注性施工时,不变形,在浇注碎之前模板必须清理洁净,并涂模板油或脱模剂,在相邻模板接缝处连接一层胶带,防止水泥浆流失。折除支架或模板时,将提前24小时告知监理工程师,在获得同意后方可拆除,并及时进行防护与养生。钢筋钢筋取样、试验、防护、储存、加工和安装均按照武荆高速公路招标文献和监理细则中技术规范规定所进行。钢筋应进行支垫或寄存在格架上。并进行严密覆盖或放置在钢筋棚内。并远离油脂、油漆、灰尘等的污染。支座安装(明通

7、)盖板安装时,应同步进行支座安装,支座安装在模板预留的支座孔内,支座的材料和规格经监理工程师验收合格后,应精确定位时安装在灌注密实,经验收合格的垫石上。,安装时轴线必须对正,并保证在容许的安装温度内。盖板现浇a.在通道墙身强度抵达设计强度85%后来,在监理工程师同意日勺状况下进行现浇盖板。b.在现浇盖板前,对成品及边墙尺寸进行逐一检查。C.检查合格后进行模板安装及钢筋安装。并按规范规定在墙身与盖板之间以油毡隔开(暗通)。d.对于明通道盖板浇注完毕强度达85%后,则进行护栏座的浇注。桥面铺装(明通)在浇注桥面现浇层之前,盖板顶面须进行凿毛处理,以保证盖板和桥面层之间密贴结合。桥面现浇层完毕达强度

8、后再清洗表面,喷涂桥面防水层。小伸缩量暗埋式伸缩缝安装(明通)伸缩缝的安装在厂方的技术人员指导下进行,盖板浇铸完毕后,立模浇注伸缩缝两边的水泥混凝土和混凝土现浇层及桥面铺装。再清理洁净,按图纸Tl-2-1进行安装。沉降缝a.设置沉降缝的道数、缝宽和位置应按图纸或工程师指示进行施工,沉降缝应上下贯穿,并按图纸规定填塞嵌缝料,或采用工程师同意的加氟化钠等防腐掺料的沥青浸过的麻絮或纤维紧密填塞,和用有纤维掺料的沥青嵌缝膏或其他材料封缝。b.在缝处应加铺抗拉强度较高的卷材,如沥青玻璃纤维布或油毡,铺的层数及宽度按图纸所示,详细施工措施,应经工程师同意。防水层a.混凝土盖板或顶板、侧板外表面上在填土前应

9、涂刷沥青胶结材料或其他材料,以形成防水层。b,涂刷的层数厚度或面积应按图纸和工程师指示进行。台背回填严格控制台背回填的填料,采用透水性很好的填料填筑。回填时应在通道两侧对称分层填筑,且每层的I压实都应抵达96%的压实度原则。其详细施工组织详见路基工程部分台背回填动工汇报五、施工工序施工放样一场地清理一基坑开挖一浇注基础税和支撑梁一浇注墙身、台帽(设置沉降缝)、挡块一支座安装(明)一盖板现浇(防水层形成)一浇注帽石一浇注耳墙和搭板(明)一护栏浇注f桥面铺装(明)一伸缩缝安装(明)一浇筑洞口直墙或锥坡砌筑(明)一洞内路面及基层铺筑。六、质量控制碎浇注和振捣a.基坑内应设排水设施,在位浇注前,基坑底

10、部不容许有积水。b.校由高处落下的高度不得超过2m,当位下落高度较高时应采用导管和溜槽,并保持导管和溜槽洁净,使用过程中要防止碎离析。c税应按水平分层浇注,当用插入式振捣器时,捣实厚度不得超过45cm,相邻两层碎的浇筑时不合适过长,(一般不能超过2小时D要防止两层碎表面间脱开。d.碎振捣时间不能过短,但也不能过长。以振捣处碎料出浆没有明显下沉和气泡溢出为宜。e在浇注碎过程中,应常常检查模板和支架的稳定,防止走模,发现问题应立即采用对应措施进行处理,并汇报监理工程师。f.振捣器插入碎或拔出时要慢,以免产生空洞,且要垂直地插入性内。g.模板角落以及振捣器不能抵达的地方,应辅以附着式振动器振捣,以保

11、证税表面平滑和密实。h.硅浇注期间的气温,不得低于+5,也不得高于+32。i.工程的每一部分校的浇注日期、时间及浇注条件都保证有完整的记录,供监理工程师随时检查使用。j.在基础钢筋安装时,要注意支撑梁钢筋的)预埋安装,在进行台帽施工时也要注意锚栓钢筋、支座钢板和耳墙钢筋(明盖板通道)的预埋安装。强化组织机构、明确质检程序、建立强有力的质量保证体系(见第七条)。施工队伍将按下表进行施工与自检:涵台实测项目项次检查项目规定值或容许偏差检查措施和频率权值l混凝土或砂浆强度(MPa)在合格原则内按附录D或F检查32涵台断面尺寸(mm)片石砌体20尺量:检查3-5处1混凝土153竖直度或斜度(%)0.3

12、%台高吊垂线或经纬仪:测量2处14顶面高程(mm)10水准仪:测量3处2外观鉴定1) 涵台线条顺直,表面平整。2) 蜂窝、麻面面积不得超过该面面积的O.5%o深度超过IOmin者必须处理。3) 砌缝匀称,勾缝平顺,无开裂和脱落现象。盖板制作实测项目项次检查项目规定值或容许偏差检查措施和频率权值l混凝土或砂浆强度(MPa)在合格原则内按附录D或F检查32高度(mm)明涵+10,-0尺量:抽查30%B板,每板检查3个断面2暗涵不不不小于设计值3宽度(mm)现浇201预制104长度(mm)+20,-10尺量:抽查30机付板,每板检查两侧1外观鉴定1) 混凝土表面平整,棱线顺直,无严重啃边、掉角。2)

13、 蜂窝、麻面面积不得超过该面面积的0.5%o深度超过IOmin者必须处理。3) 混凝土表面无非受力裂缝。盖板安装实测项目项次检查项目规定值或容许偏差检查措施和频率权值1支承面中心偏位(mm)10尺量:每孔抽查4-6个22相邻板最大高差(mm)10尺量:抽查20%1外观鉴定板的填缝应平整密实。字墙和八字墙实测项目项次检查项目规定值或容许偏差检查措施和频率权值l混凝土或砂浆强度(MPa)在合格原则内按附录D或F检查42平面位置(mm)50经纬仪:检查墙两端13顶面高程(mm)20水准仪:检查墙两端14底面高程(mm)5015竖直度或斜度()0.5吊垂线:每墙检查2处16断面尺寸(mm)不不不小于设

14、计尺量:各墙两端断面2外观鉴定1) 墙体顺直,表面平整。2) 砌缝无裂隙;勾缝平顺,无开裂和脱落现象。3) 混凝土墙蜂窝、麻面面积不得超过该面面积的0.5虬深度超过Iomm者必须处理。钢筋碎盖板通道检查项目项次检查项目规定值或容许偏差检查措施和频率1轴线偏位(mm)明涵20,暗涵50经纬仪检查2处2流水面高程(mm)20水准仪、尺量:洞口2处拉线检查中间1-2处3涵底铺砌厚度(mm)+40,-10尺量:检查3-5处4长度(mm)+100,-50尺量:检查中间线5孔径(mm)20尺量:检查3-5处6净高(mm)明涵20,暗涵50尺量:检查3-5处外观鉴定1) 墙身顺直,进出口、洞身、沟槽等衔接平顺,无阻水现象。2) 帽石、一字墙或八字墙等应平直,与路线边坡、线形匹配,棱角分明。3) 涵洞处路面平顺,无跳车现象。4) 外露混凝土表面平整,颜色一致。七.工程的质量保证措施及保证体系在质量管理过程中,我第十三标段项目经理部,本着“百年大计,质量第一”的方针,将进行全员、全过程、全方向的全面质量管理,自始至终与建设、设计、监理单位及地方政府全力合作。保证工程质量抵达设计及有关技术规程、规范规定。同步认真贯彻企业“科学管理、信守协议、精心施工、创立精品”的质量方针。实现质量优良、缩短工期、减少消耗、安

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
