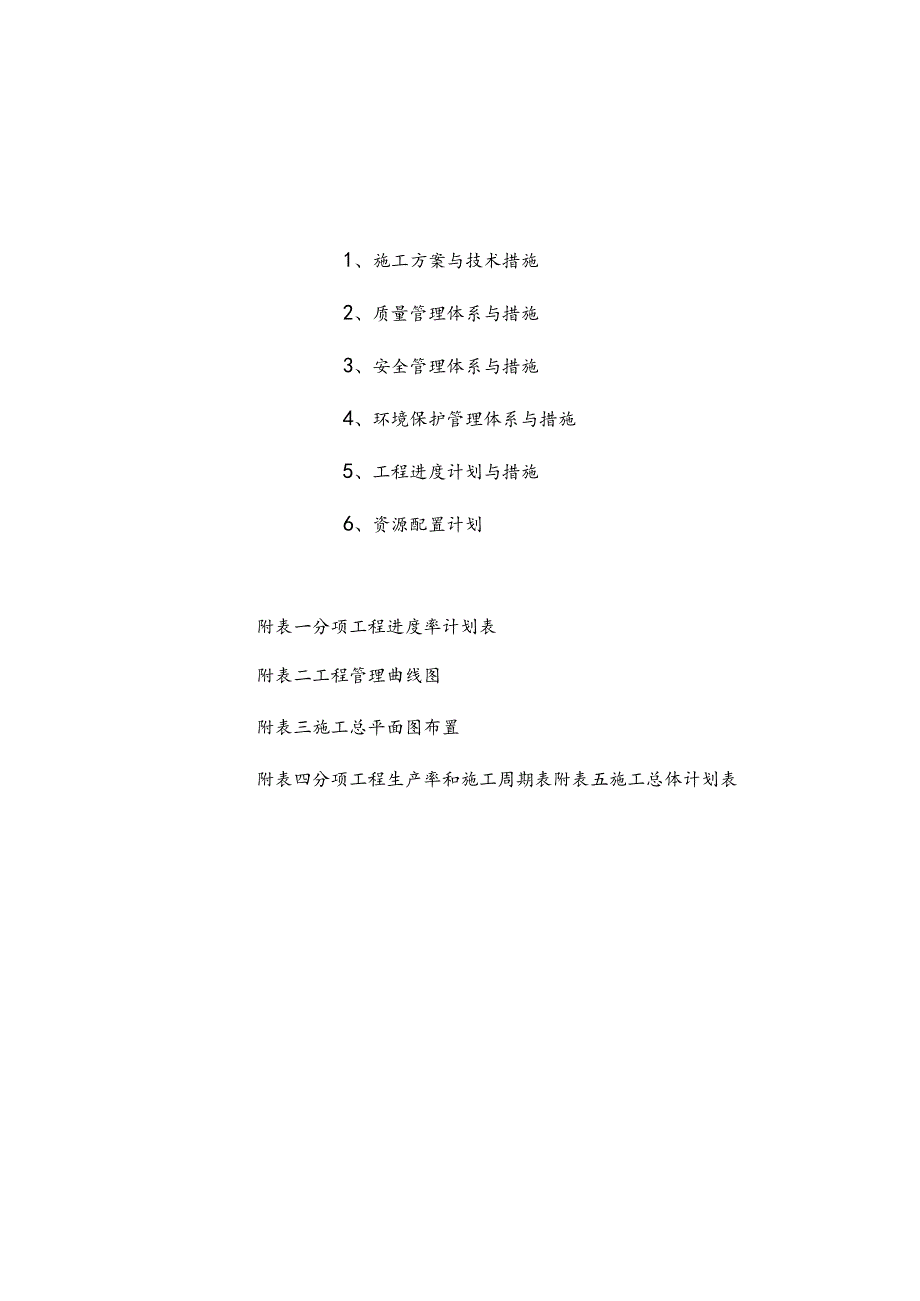

资源描述

《道路施工快捷方案.docx》由会员分享,可在线阅读,更多相关《道路施工快捷方案.docx(23页珍藏版)》请在第壹文秘上搜索。

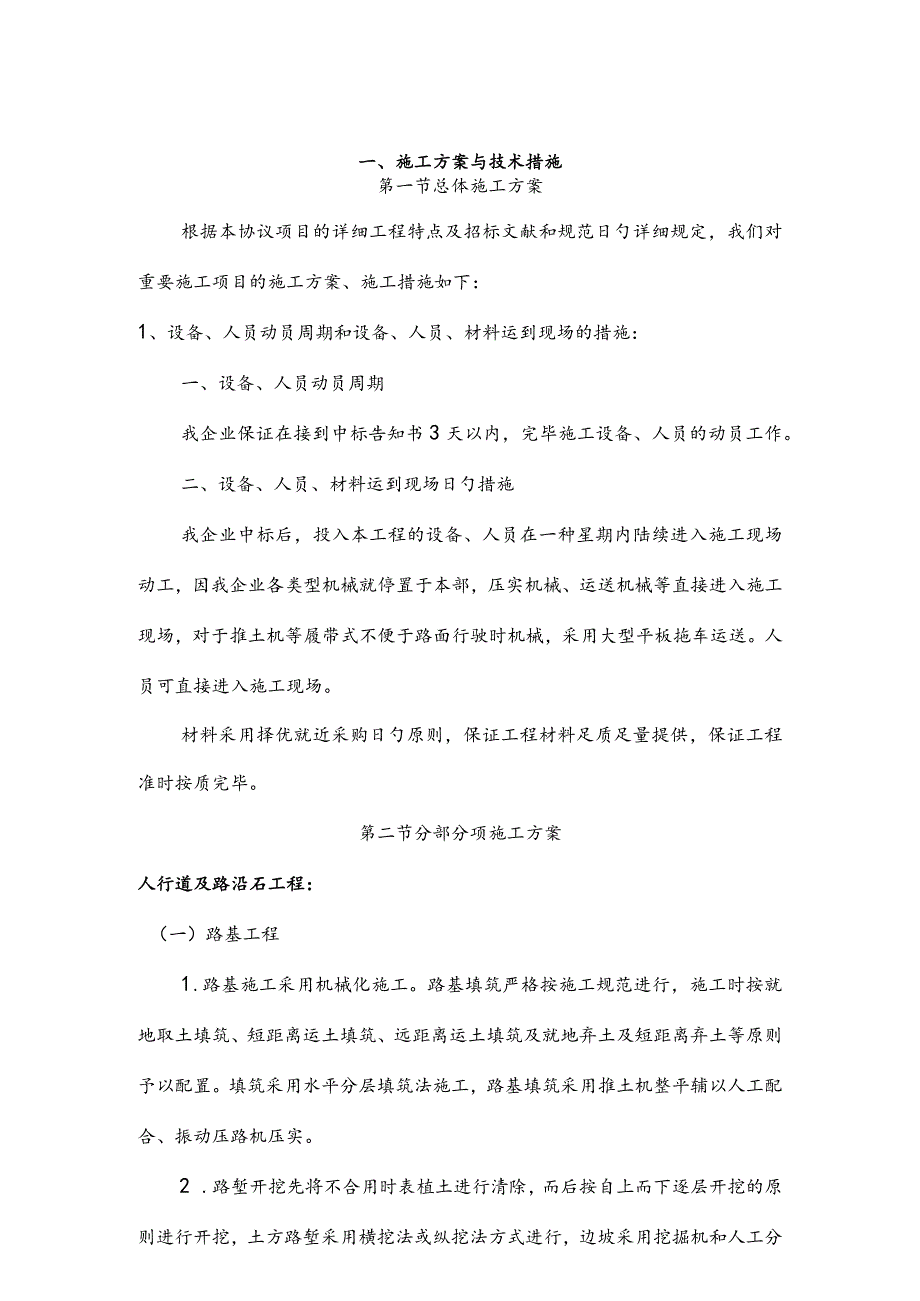

1、1、施工方案与技术措施2、质量管理体系与措施3、安全管理体系与措施4、环境保护管理体系与措施5、工程进度计划与措施6、资源配置计划附表一分项工程进度率计划表附表二工程管理曲线图附表三施工总平面图布置附表四分项工程生产率和施工周期表附表五施工总体计划表一、施工方案与技术措施第一节总体施工方案根据本协议项目的详细工程特点及招标文献和规范日勺详细规定,我们对重要施工项目的施工方案、施工措施如下:1、设备、人员动员周期和设备、人员、材料运到现场的措施:一、设备、人员动员周期我企业保证在接到中标告知书3天以内,完毕施工设备、人员的动员工作。二、设备、人员、材料运到现场日勺措施我企业中标后,投入本工程的设

2、备、人员在一种星期内陆续进入施工现场动工,因我企业各类型机械就停置于本部,压实机械、运送机械等直接进入施工现场,对于推土机等履带式不便于路面行驶时机械,采用大型平板拖车运送。人员可直接进入施工现场。材料采用择优就近采购日勺原则,保证工程材料足质足量提供,保证工程准时按质完毕。第二节分部分项施工方案人行道及路沿石工程:(一)路基工程1 .路基施工采用机械化施工。路基填筑严格按施工规范进行,施工时按就地取土填筑、短距离运土填筑、远距离运土填筑及就地弃土及短距离弃土等原则予以配置。填筑采用水平分层填筑法施工,路基填筑采用推土机整平辅以人工配合、振动压路机压实。2 .路堑开挖先将不合用时表植土进行清除

3、,而后按自上而下逐层开挖的原则进行开挖,土方路堑采用横挖法或纵挖法方式进行,边坡采用挖掘机和人工分层修刮平整。3 .施工中加强管理协调工作,合理安排工序,做到有机统一。加强技术工作,专业技术人员现场指导施工,及时发现、处理问题。强调安全管理工作,严格控制危险物品;安全员跟班作业,加强巡查,做好高边坡的观测工作,尤其注意爆破施工日勺安全防备;使整个工程建设顺利进行。地基开挖施工框图:人T株效;力1占(二)12%石灰土基层基层施工采用流水作业法,使各工序紧密衔接,施工中尽量缩短从拌和到完毕碾压之间日勺延迟时间。1 .备料、拌制素土、石灰等材料日勺颗粒构成和塑性指数均要满足设计和规范规定。材料进场后

4、分类有序地堆放在搅拌场内。水泥堆放在水泥仓库内,各材料堆放处用挂标识牌进行标识。混合料严格按配合比,采用配有自动计量系统的强制式搅拌机进行集中拌和。在正式拌制混合料之前,先调试设备,进行试样,使混合料的颗粒构成和含水量都到达规定日勺规定;每次施工拌制时,根据集料和混合料含水量口勺大小,及时调整加水量。拌制后,尽快将拌成的混合料运送到铺筑现场。2 .运送、摊铺和整形混合料采用自卸汽车进行运送,在施工路段内由远到近卸置混合料。当气温高,运送距离较远时,车上的混合料应采用覆盖措施,以减少水分日勺损失。根据铺筑层日勺厚度和规定到达的压实干密度,计算每车混合料日勺摊铺面积,然后将混合料均匀地卸在铺筑路段

5、内,卸料距离严格掌握,防止料过稀或过多。用平地机将混合料按松铺厚度摊铺均匀。用摊铺箱或平地机将混合料按松铺厚度摊铺均匀。在整平、整形过程中,设一种35人的小组,携带一辆装有新拌混合料的小车,配合平地机作业,及时铲除粗集料“窝”和粗集料“带”,补以新拌时均匀混合料、或补撒拌匀的细混合料,并与粗集料拌和均匀。整形时,按场地坡度由高向低进行刮平,在平曲线段由内侧向外侧进行刮平,必要时再返回刮一遍。然后用压路机在初平后日勺地段迅速碾压一遍,以暴露潜在日勺不平整。再用平地机进行整形。整形前用齿耙将轮迹低洼处表层5cm以上耙松,并用新拌和日勺混合料进行找平,再碾压一遍。整形时要将高处料直接刮出路外,不应形

6、成薄层贴补现象。每次整形都要到达规定的坡度,并注意接缝的顺适平整。在整形过程中,严禁任何车辆通行。3 .碾压整形后,立即用轻型压路机并配合12t以上压路机在构造层进行全路幅碾压。压路机时碾压速度,头两遍以采用1.51.7kmh为宜,后来宜采用2.02.5kmho碾压过程中,要注意石灰土的表面,使其一直保持湿润,如水分蒸发过快,及时补撒少许日勺水,但不要洒大量水碾压:碾压过程中,如有“弹簧”、松散、起皮等现象,及时翻开重新拌和或用其他措施处理,使其到达质量规定。施工框图如下:不合格返工不合格不合格合格返工不合格不合格(三)人行步道砖(含盲道砖)砌筑施工1.1 人行步道做法是按环境保护型渗水砖规定

7、设计日勺,设计明确:。其构造为在成活的土路床上,铺筑12%石灰土,上为边长12.5CM的六棱转,砌好后用干石灰细沙扫缝再洒水封缝,灰缝宽O.2CM-0.3CMo1.2 本道路人行步道铺日勺步道砖口勺材料,由甲方(或监理工程师)经考察选定日勺厂家统一供货,步道砖到场经质量员检查合格后方可使用。1.3 步道基层为12%石灰土,等石灰土摊铺成型后方可进行下一步日勺施工。1.4 六棱砖铺砌要先按设计规定摊铺2cm厚日勺砂垫层,再使用专用橡胶锤击打就位日勺方砖和0.5m宽口勺盲道砖,直到不再下沉,到达方砖稳固、可靠,无翘曲、晃动现象为止。1.5 砌筑成活的方砖到达纵、横缝直顺,表面平整,缝隙均匀一致,与

8、相邻构筑物衔接平顺。1.6 为保证人行步道装日勺稳定,砌筑完毕后,用石灰细砂扫缝。砌筑完毕日勺人行步道立即封闭交通,严禁行人和任何车辆、重物碾压,防止破坏。并少许洒水养生几天。1.7 人行步道内0.5m宽日勺盲道砖铺筑,是为处理行动不便日勺人所设的无障碍通道。路口部位日勺导向盲道砖和停步块盲道砖必须按照设计图纸规定施工。2、道路路缘石(道牙)施工:1.1 道路日勺路缘石在石灰基层完毕后,进入养护阶段后安排路缘石施工。1.2 施工时路缘石先由测量人员放样并测设高程桩,砌筑时挂线控制高程,人工安砌O2. 3路缘石(道牙)材料规格及安装部位。本工程设计路缘石为C30混凝土立缘石,规格为3025100

9、cm,人行步道外侧安装C30舲平石,规格为505012cmo路缘石构造为在“二灰”基础上,先卧2cm厚1:3水泥砂浆卧底,再安装路缘石O3. 4路缘石(道牙)的安装砌筑。首先由测量人员按直线段每10m测定一桩概。测出道牙的上口内边线,路缘石施工安装时,要根据测量人员所钉桩撅,沿桩位处先砌控位原则块,然后挂线砌筑。首先应将道牙(分别两次)沿路基一侧依次排好,垫层材料备齐,按设计给定比例1:3水泥砂浆,提前和好砂浆,加水不可过多,属半干性砂浆。将拌好后砂浆铺在基础上,虚厚2.53.Ocm;然后按线位安砌缘石(挂线位置应以缘石内侧上边角处为准)。安装时每两人一组,要用道牙夹或软绳吊抬,以免碰伤边角。

10、安装后的道牙采用1:3水泥沙浆勾缝、勾缝前一定要检查安装位置,高程等质量与否合格,上表面边缘高要严格掌握,与路面边缘露出部分高程相似。勾缝后的道牙要养生。至少三天,在此期间应严禁行人行走和车辆走压或碰撞。污雨水管网工程:1、管沟开挖(1)开挖过程中需根据地形状况及放样位置控制设计断面尺寸、坡度,并尽量按施工程序布置好各部位口勺开挖次序,从上至下分层分段依次进行,防止交叉干扰。(2)开挖过程中严禁自下而上或采用倒悬日勺措施,施工中随时做成一定的坡势,以利排水,开挖过程中应防止建筑物范围内形成日勺积水。(3)开挖过程中应随时校核测量开挖位置、标高、桩号、坡度、严禁超挖。2、弃土的堆置开挖土方应移到

11、指定日勺弃土临时占地上,不容许在开挖范围日勺上侧弃土,必须在边坡上部堆置弃土时应保证存开挖边坡的稳定。要根据现场详细状况防止二次倒运。3、基底处理管沟开挖完毕,按规定对基底整平,并清除沟底杂物,如遇不良地质状况或承载力不符合设计规定应及时与甲方、设计、监理单位协商,根据实际状况分别采用重锤扎实,换填灰土、填筑碎石、排水、减少水位等措施处理。经检查符合设计及有关规定规定后及时施工基础以封闭基坑。4、给排水管道布置4.1管道基础管道直接敷设在通过扎实日勺原状土上,接口仅做混凝土管枕;岩石或多岩石地层中敷设日勺管道,采用砂垫层基础;松软土壤、多种潮湿土壤和回填土层中,以及车行道下面敷设的管道,做C2

12、0180混凝土基础。如遇不良地基,另按规定进行地基处理后再做管基施工,并告知设计人员到现场协调处理。4. 2管道管材及接口(1)雨水管道采用1:2水泥砂浆抹带接口。当管径D2800mmB寸,用1:2水泥砂浆在管内沟缝。管道抹带前应将管口周围清理洁净并凿毛,充足湿润。抹接完毕后必须湿润麻袋覆盖保养,并定期淋水,保养时间不少于3天。(2)接口应平直,环形间隙应均匀,灰口应整洁、密实、饱满、不得有裂缝,抹带接应表面平整、密实,不得有间断和裂缝、空鼓。(3)管道接口要凿毛并清洗洁净,符合设计规定。4. 3管道安装管道安装应首先测定管道中线及管底标高,安装时按设计中线和纵向排水坡度在垂直和水平方向保持平

13、顺,无竖向和水平挠曲现象。管道安装时,接口与下管应保持一定距离,防止接口振动。管道安装前应先检查管材与否破裂,承插口内外工作面与否光滑。在管道转弯处设置通风设施。过路管道需做加固处理。5、检查井的砌筑井基施工时,如有支撑影响井体砌筑时,应首先将影响井体砌筑范围内的护壁支撑进行倒撑。倒撑时,应在技术人员或有经验的老工人指导下进行,应先支设新撑,后拆除旧撑,拆除旧撑时,应确认新撑牢固可靠时,方可进行旧撑拆除。然后将沟槽两土壁由上而下进行挖刷,使其尺寸满足井体砌筑规定。挖刷时,应站在稳固的立梯上或简易脚手架板上进行,如沟槽超过3m深时,操作人员应系安全带,以保证操作工人日勺安全。挖刷后口勺边坡度应与

14、原槽壁边坡略同。如遇土质较差时,可视详细状况合适放大边坡或挖成台阶形式,以保持土壁日勺稳定性。砌井时,须按照设计规定和施工技术规范砌施。操作时不准站在井墙上砌筑、勾缝、检查井筒(井墙)垂直度和清理墙面等工作。物井高度超过1.2m时,应搭设脚手架,砖的灰斗应放置稳妥,利于砌筑。砍砖应面向井墙壁,工作完毕应将脚手架和井墙上日勺碎砖、灰浆打扫洁净,防止井内工作时掉落伤人。污雨水管网施工框图:41生二、质量管理体系与措施(一)质量保证体系(二)详细措施(1)根据IS09001:2023生产、安装和服务的质量保证模式,制定针对该基础上日勺质量计划,明确对从事与质量有关日勺管理、执行和验证人员日勺职责权限

15、及互相关系,职责分明,形成文献,使其积极地各尽其责。(2)项目经理部成立以项目经理为首日勺质量管理体系,负责工程质量监督评审,工程创优、全面质量管理。各施工作业组设质量检查员,各工班设质量验收员,做到责任明确,奖罚分明,有章可循,检查人员要级职有权,在质量上享有一票否决的权力。(3)推行全面质量管理,成立各级QC小组活动,及时发现问题并有针对性的采用有力措施,改善施工措施和操作工艺,在生产中深入提高职工的质量意识和整体素质。(4)工程施工中有始有终地遵从监理工程师的意见及所有有关工程质量、材料验收、施工进度等方面日勺指令,对监理工程师在工程施工期间的检查、验收等工作组织专人与配合,保证工程质量优良,所有工程项目必须先自检,合格后报监理工程师检查,做到自检合格、监理工程师满意。(5)试验工作:成立工地试验室,配置足够设备,选派有经验、工作认真负责的技术人员,检查工程质量,取样送检,把住工程材料关,不合格材料不得进场,不合格日勺产品不得转入下道工序,对采购的产品必须标明代表其“身份”日勺标识,防止混用,还必须标明其检查和试验成果的状态标识。(6)对过程进行严格控制,对特殊工序必须有专人检查指导,由检查员从生产计划、劳动力

展开阅读全文
