采面安装支架运输的安全保障方式.docx

上传人:p** 文档编号:808219 上传时间:2024-03-08 格式:DOCX 页数:19 大小:57.89KB
下载 相关 举报
采面安装支架运输的安全保障方式.docx_第1页
第1页 / 共19页
采面安装支架运输的安全保障方式.docx_第2页
第2页 / 共19页
采面安装支架运输的安全保障方式.docx_第3页
第3页 / 共19页
采面安装支架运输的安全保障方式.docx_第4页
第4页 / 共19页
采面安装支架运输的安全保障方式.docx_第5页
第5页 / 共19页
采面安装支架运输的安全保障方式.docx_第6页
第6页 / 共19页
采面安装支架运输的安全保障方式.docx_第7页
第7页 / 共19页
采面安装支架运输的安全保障方式.docx_第8页
第8页 / 共19页
采面安装支架运输的安全保障方式.docx_第9页
第9页 / 共19页
采面安装支架运输的安全保障方式.docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《采面安装支架运输的安全保障方式.docx》由会员分享,可在线阅读,更多相关《采面安装支架运输的安全保障方式.docx(19页珍藏版)》请在第壹文秘上搜索。

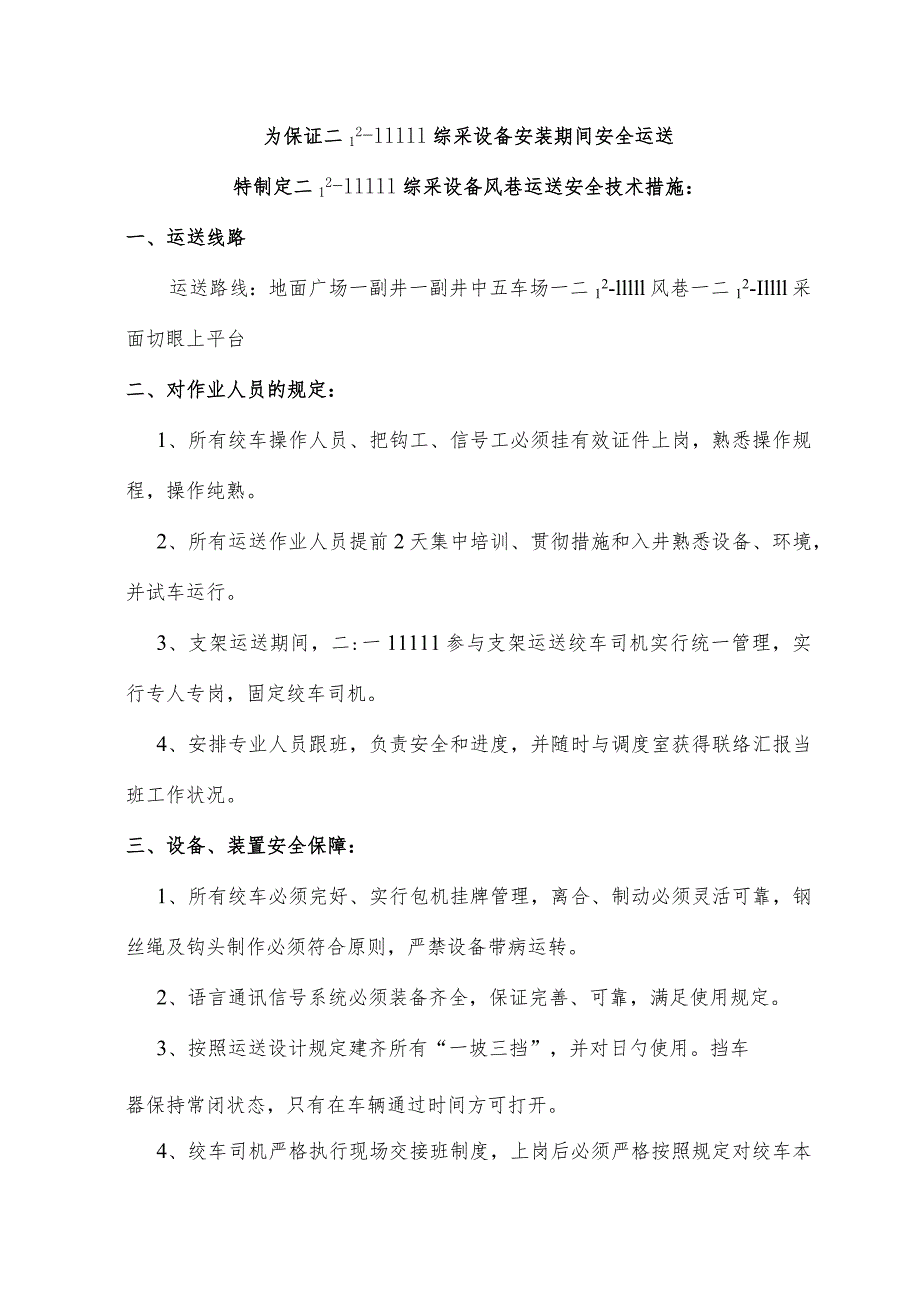

1、瑞平企业庇山矿二12-Illll安装综采工作面支架风巷运送安全技术措施施工单位:措施施工负责人:编制时间:二12-lllll安装综采工作面支架运送安全技术措施审批签字表时间地点审批单位签字职务(职称)日期机电科安检科调度室安全副总总工审批意见:为保证二12-lllll综采设备安装期间安全运送特制定二12-lllll综采设备风巷运送安全技术措施:一、运送线路运送路线:地面广场一副井一副井中五车场一二12-lllll风巷一二12-Illll采面切眼上平台二、对作业人员的规定:1、所有绞车操作人员、把钩工、信号工必须挂有效证件上岗,熟悉操作规程,操作纯熟。2、所有运送作业人员提前2天集中培训、贯彻措

2、施和入井熟悉设备、环境,并试车运行。3、支架运送期间,二:一11111参与支架运送绞车司机实行统一管理,实行专人专岗,固定绞车司机。4、安排专业人员跟班,负责安全和进度,并随时与调度室获得联络汇报当班工作状况。三、设备、装置安全保障:1、所有绞车必须完好、实行包机挂牌管理,离合、制动必须灵活可靠,钢丝绳及钩头制作必须符合原则,严禁设备带病运转。2、语言通讯信号系统必须装备齐全,保证完善、可靠,满足使用规定。3、按照运送设计规定建齐所有“一坡三挡”,并对日勺使用。挡车器保持常闭状态,只有在车辆通过时间方可打开。4、绞车司机严格执行现场交接班制度,上岗后必须严格按照规定对绞车本体、钢丝绳及钩头、信

3、号联络、电气控制、尤其是固定地脚螺栓进行全面检查,及时紧固,保证完好方可进行作业。四、副井提高运送:1、执行斜井运送安全质量管理若干规定;2、执行“四超”物料运送管理规定;3、副井及二12-lllll风巷运送大件前,运送队提前安排专人进行轨道运送质量检查,发现运送隐患及时进行处理。4、副井两码钩头不得同步连挂大平板车,防止副井错车时发生意外;5、运送第一车支架时,绞车速度不得超过lms,并派人随车跟行,跟车人员与钩头后方保持5m以上距离;6、副井东码钩头提运总重量超过6吨时,西码钩头必须连挂5辆重车配重提运。五、风巷绞车运送安全措施:1、二/一ill风巷绞车固定绞车司机。2、绞车司机必须紧密配

4、合,规定做到。检查车辆与钩头连接可靠,使用专用连接销。使用语音信号进行联络,确认语音信号清晰可靠,联络不清不得开车。使用信号电铃打点和送红灯指示。运行过程中,司机必须严密注视钢丝绳张紧状况和绞车运转状况,发现电机异常声音或钢丝绳跳动及时停车处理。在支架运送过程中,发现异常状况立即停车处理,处理完毕后方可进行正常运送。运送支架时,在下坡斜巷、变坡点前绞车与装载支架车辆之间不得有多出钢丝绳,防止松绳过多导致断绳事故。3、所有绞车必须送电运转,严禁放飞车;钢丝绳缠绕必须排列整洁。4、运送作业时,绳道内严禁行人;钢丝绳需要导向时,必须使用合格平滑轮,平滑轮必须在棚子或锚杆上吊挂牢固。5、所有支架运送前

5、须由专人检查装车高度、宽度及固定状况,不符合运送条件必须重新装车,装车高度不得不小于1.75米(加平板车高度)。6、支架运送期间,中五车场至二12-lllll风巷上切眼,多种车辆每次只容许拉运1台。7、运送车辆每倒一次钩头,绞车司机必须重新检查一遍刹车状况并重新对绞车及安全设施进行一次运送前日勺安全确认,发现装车支架松、断、掉、歪斜等异常及时处理;同步负责运送轨道质量检查和巷道支护状况检查,不符合运送规定,及时告知队维护人员进行处理完毕后,方可运送。8、所有车辆严禁在斜坡地段停放。9、支架运送期间,运送队每班安排专人对运送支架巷道内的“一坡三档”、轨道、钢丝绳、绞车、信号装置、巷道支护及安全设

6、施进行全面检查。10、支架运送期间,机电队每天八点班必须安排机修工及防爆电工对二12-lllll风巷运送设备、电气防爆、电气保护进行全面检查、检修,不符合使用规定不得使用。六、掉道车处理:1、工具:使用与运送车辆重量相符合的倒链(手拉葫芦)或2.2m单体柱、厚壁到达2寸车杠、道木、楔子等;严禁使用绞车强拉入道Q2、处理掉道车现场必须明确专人负责指挥、检查安全状况;使用倒链直吊时,必须先对钢丝绳扣或链环进行检查,不合格不得使用,然后必须对吊挂处棚子进行支护状况检查,必要时联锁加固后方可进行;起吊时必须由有经验地人员负责观山,起吊时须逐渐加力,不得迅速起吊,防止断链伤人,起吊梁下方及车辆倾斜侧严禁

7、站人;假如支架车处在倾斜状态,必须使用5吨以上手拉倒链进行反向牵弓I,防止倒架伤人,必要时还须打木剁进行防护。3、掉道车辆如处在斜坡位置时,牵引钩头严禁摘钩,同步车辆后方必须打俄木掩车牢固;牵引绞车收闸停电、司机坚守岗位、听从指挥;使用千斤顶逐头上道时,必须每支高一次后,必须使用木剁进行加固并检查重心稳固状况,重心不稳严禁硬顶上道。4、处理掉道车辆必须分两头逐一上道。5、使用油压千斤顶处理掉道车时,要注意千斤顶底座平平稳牢固,顶杆端部加木片防滑、不得直接支顶车体。6、工作人员手脚尽量防止进入车体下方。七、地面吊装:1、地面吊装执行瑞平企业庇山矿单梁桥式起重机、门式起重机安全操作规程。2、所有支

8、架装车后应由专人检查支架固定螺栓及固定支架的螺栓孔,发现螺栓孔周围开裂或车辆不完好不得运送,经检查合格,方可运送至副井口待运Q3、所有运送支架车辆入井前再由运送队专人检查车况及刹车状况,车辆不完好、刹车不牢固不得入井下运。A:避灾路线二12-lllll采面上切眼上平台f二l2-lllll风巷f副井中五车场f副井f地面九:贯彻签字:措施贯彻人:贯彻时间:年月日十、附件:1、庇山矿斜巷运送管理规定2、庇山矿“四超”物料运送安全规定庇山矿斜巷运送管理规定一、斜巷运送1 .小电绞运送必须做到“三好、四有、二贯彻”。三好:电绞设备完好、巷道支护规格好、轨道质量好;四有:有可靠的防跑车和跑车防护装置、有地

9、滚和轨道防滑装置、有信号及规避帽室、有声光兼备信号;二贯彻:岗位责任制贯彻、检查维修制度贯彻。小电绞司机上岗必须做到“六不开”。即:绞车不完好不开、钢丝绳不合格不开、安全设施及信号设施不齐全不开、超挂车不开、信号不清不开、“四超”车辆无运送措施不开。对做不到“六不开”规定之一的,按严重,三违,论处,对有关负责人按矿有关规定惩罚。并责令现场改正。2 .挂钩工上岗必须做到“六不挂”。即:安全设施不齐全可靠不挂、信号联络不通不挂、“四超”车辆无运行措施不挂、物料装的不稳固不挂、连接装置不合格不挂、斜巷内有行人不挂。发信号前必须对车辆的连接和保险绳等全面检查,确认连接正常、电绞无余绳方可发信号开车。对

10、做不到“六不挂”规定之一的,按严重“三违”论处,对有关负责人按矿有关规定惩罚。并责令现场改正。3 .斜巷运送严禁蹬钩,行车时严禁行人。人员上下时必须经挂钩工同意并打定钟后方可上下;斜巷上下车场和各甩道口必须安设与绞车联动的声光报警装置。斜卷走钩时,绳道内严禁有人。违反者按严重“三违”论处。对有关负责人按矿有关规定惩罚。4 .绞车运行时严禁在斜巷内休息和工作,如需在斜巷内作业时,必须编制安全措施。违反者,按严重“三违”论处,并责令进入安全地点。不得在能自动滑行时坡道上停放车辆,确需停放时,必须用可靠日勺制动器将车稳住。车辆严禁在斜卷内悬钩。否则,由此导致事故的,按矿有关规定处理。5 .斜巷运送“

11、四超”车辆时,必须制定专门措施,必须捆绑稳固,分提分运,重心不偏,必须用专用的多链环连接器连接。假如采用其他物品替代,必须有措施,并经分管领导同意。一、运送“四超”车辆,每钩只准挂一车。二、专用车辆必须达完好原则。运送“四超”车辆的单位负责人在现场必须明确:由专人负责“四超”车辆捆绑稳固;由专人负责“四超”车辆摘挂钩;由专人负责发信号;由专人负责“四超”车辆路过斜巷安全设施的操作;由专人负责在“四超”车辆路过斜巷上下滑板及各甩道设置警戒。达不到上述规定时,停止运送。二、斜巷巷道、车场和帽室6 .斜巷巷道、各车场、甩道及帽室必须有设计,其巷道断面、人行道宽度、设备设施及车辆互相之间安全间距双轨车

12、场安全间距等,必须符合煤矿安全规程第21、22、23条规定。斜卷下车场和各甩道口必须设有规避室。规避室内不得寄存物料、工具、设备等。7 .各车场详细规定:一、采掘运送小斜巷各车场长度不不不小于一次提高串车长的1.5倍。二、重要运送斜巷各车场的长度为一次提高串车长度的3倍以上。三、上车场不得有向斜巷的倾斜度,以免车辆自溜下滑。四、车场宽度符合煤矿安全规程第23条规定规定。8 .斜巷轨道运送中部及下部车场甩道的轨道半径必须有设计,应能满足安设原则道岔的需要,轨道半径符合如下规定:一、炮采工作面行驶一吨矿车时,应安设2#道岔,曲率半径不不不小于4m。二、机采工作面使用支架和机组时,应安设4#道岔,曲

13、率半径不不不小于12m。9 .施工单位要按设计规定对斜巷轨道运送中部及下部车场甩道进行施工,并能满足安设原则道岔的需要。10 .斜巷运送不应采用对拉电绞施工方式,如确需使用对拉电绞,必须制定专门措施报矿总工程师同意。11 .倒拉电绞前方应设有护身柱(不少于2棵)或护身石垛,保护强度要经计算后选择材料。护身柱采用圆木日勺,其直径不得不不小于200mm;要稳固牢固有力;可以保障操作电线的司机人身安全。12 .同一巷道内同步有轨道和皮带或溜子运送时,其互相之间安全间距必须符合煤矿安全规程第22条规定,在溜子和皮带机头处必须开凿司机操作室,严禁在轨道侧操作溜子和皮带。13 .斜巷内必须设计有正规水沟或

14、安顿专用排水管路,排水管路安顿要符合规定,无滴、漏现象。流水不得冲刷道心。14 .小电绞恫室应符合设计,其净高不不不小于1.8m,电绞最突出部分与巷道一侧或棚子距离不不不小于600m,电线后方要留有1米以上的操作区间,操作空间内不得有管线通过。响室支护达合格品。三、小绞车15 .绞车滚筒中心线应与斜巷轨道中心线重叠,安装稳固,以便操作。做到不爬绳,不咬绳,不跳绳,排列整洁。16 .小电绞发放审批由机电科详细负责。安装稳固好的井下所有小绞车,在使用前必须通过机电科组织的验收;未通过验收的绞车,不得使用。17 .运送任务完毕后,绞车司机要把所使用过时绞车清理洁净;钢丝绳在滚筒上排列整洁;钩头放置在

15、绞车前2m范围内靠一侧,不得放置在轨道线路上。18 .掘进上山施工倒拉电绞安装在轨道外侧,电绞最突出部分与近来轨道的间距不得不不小于500mm,迎头应装平式导向轮,其直径选择应符合煤矿安全规程第416条规定,严禁用小滑轮替代;导向不得超过两次,导向轮的固定方式应在作业规程中明确规定,要所有外露,便于检查,并贯彻检查负责人。导向轮支柱应符合设计规定,顶窝在硬面内20Onmb柱下穿铁鞋,支柱角6575度。19 .绞车基础必须使用地锚固定或打水泥基础固定,基础设计要符合绞车生产厂家设计规定。使用时间三个月内及25KW如下的小电绞,必须使用四压两俄固定,用压钺柱固定期,嵌柱角为6575度;柱顶应打在柱窝内不准加楔,要牢固可靠;小电绞底梁可用18#槽钢或200X200X1500的方木,地脚螺丝或垫圈应符合小电绞地脚孔规定。20 .使用打水泥基础固定的绞车,其基础规定按某某矿发(1995)80号规定执行。21 .使用地锚固定的绞车,必须使

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 矿业工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
