钢板桩围堰施工方案双层填土策略.docx

上传人:p** 文档编号:808514 上传时间:2024-03-08 格式:DOCX 页数:19 大小:162.56KB
下载 相关 举报
钢板桩围堰施工方案双层填土策略.docx_第1页
第1页 / 共19页
钢板桩围堰施工方案双层填土策略.docx_第2页
第2页 / 共19页
钢板桩围堰施工方案双层填土策略.docx_第3页
第3页 / 共19页
钢板桩围堰施工方案双层填土策略.docx_第4页
第4页 / 共19页
钢板桩围堰施工方案双层填土策略.docx_第5页
第5页 / 共19页
钢板桩围堰施工方案双层填土策略.docx_第6页
第6页 / 共19页
钢板桩围堰施工方案双层填土策略.docx_第7页
第7页 / 共19页
钢板桩围堰施工方案双层填土策略.docx_第8页
第8页 / 共19页
钢板桩围堰施工方案双层填土策略.docx_第9页
第9页 / 共19页
钢板桩围堰施工方案双层填土策略.docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《钢板桩围堰施工方案双层填土策略.docx》由会员分享,可在线阅读,更多相关《钢板桩围堰施工方案双层填土策略.docx(19页珍藏版)》请在第壹文秘上搜索。

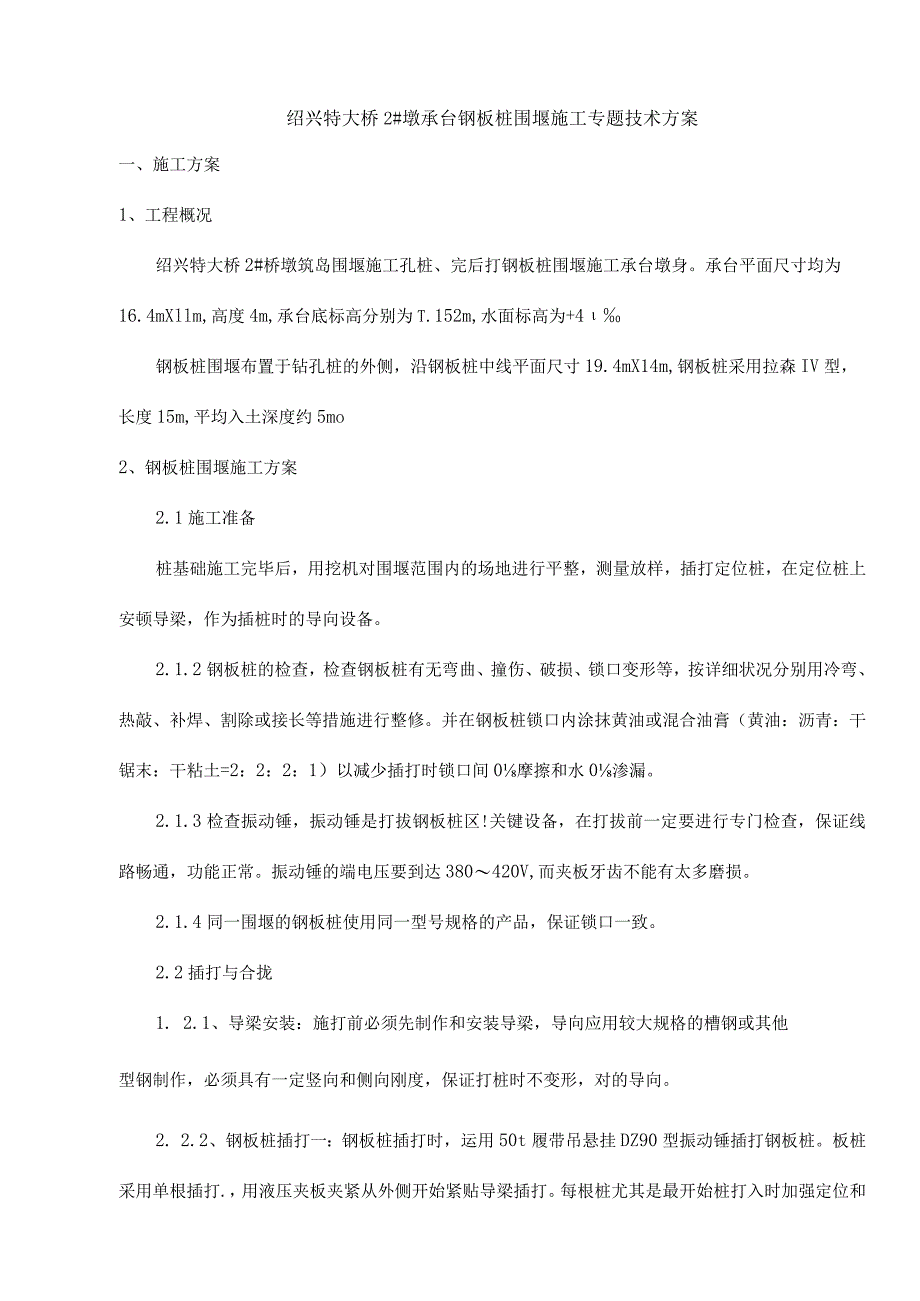

1、一、施工方案11、工程概况12、钢板桩围堰施工方案14、t=-L55、安全措施66、质量保证措施77、施工组织8二、设计计算81工程概况83计算及参数选择104计算内容105主、被动土压力计算H6围堰钢板桩及内支撑计算H7围堰封底混凝土验算16188基坑底土抗隆起验算绍兴特大桥2#墩承台钢板桩围堰施工专题技术方案一、施工方案1、工程概况绍兴特大桥2#桥墩筑岛围堰施工孔桩、完后打钢板桩围堰施工承台墩身。承台平面尺寸均为16.4mXllm,高度4m,承台底标高分别为T.152m,水面标高为+4钢板桩围堰布置于钻孔桩的外侧,沿钢板桩中线平面尺寸19.4mX14m,钢板桩采用拉森IV型,长度15m,平

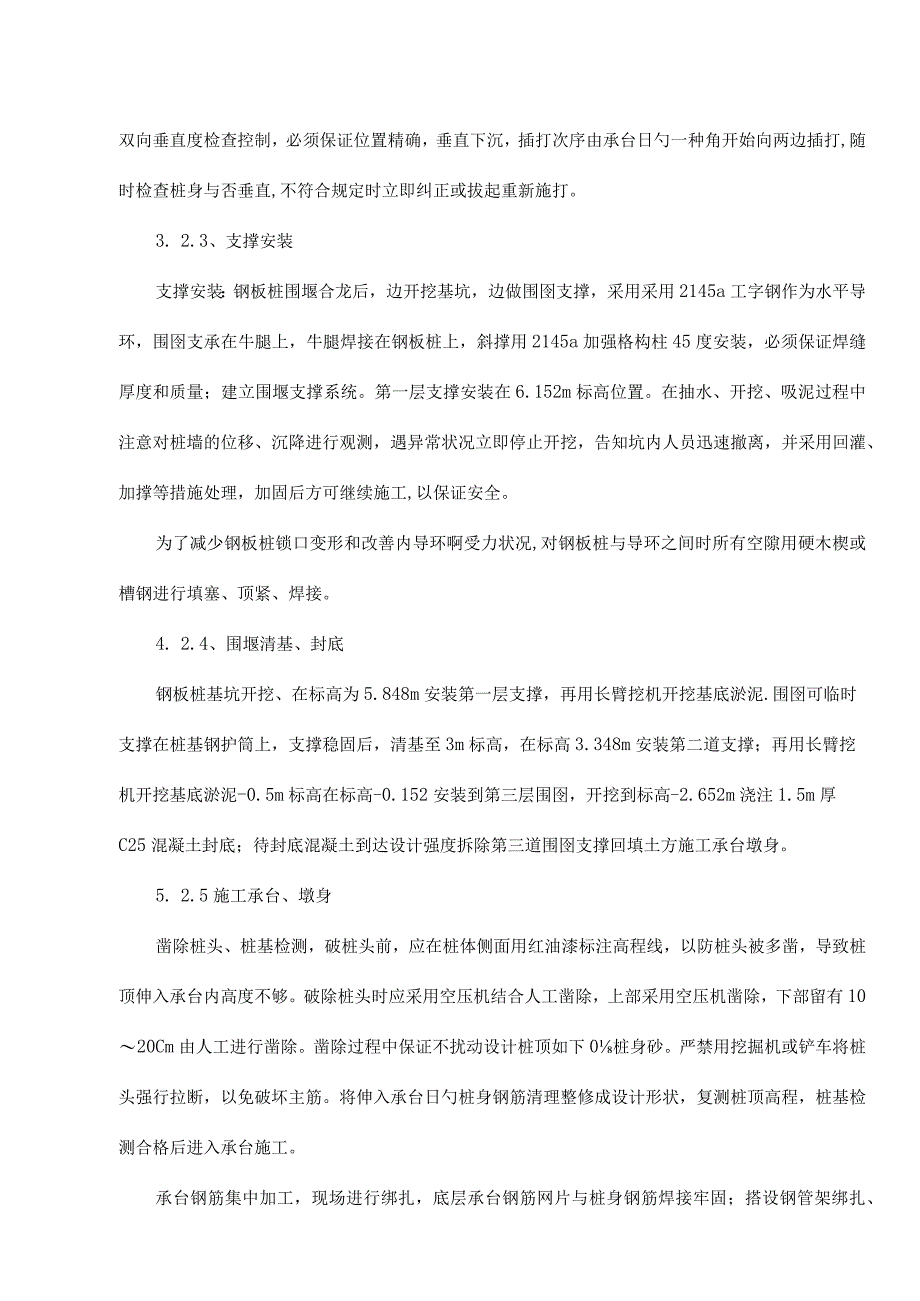

2、均入土深度约5mo2、钢板桩围堰施工方案2.1施工准备桩基础施工完毕后,用挖机对围堰范围内的场地进行平整,测量放样,插打定位桩,在定位桩上安顿导梁,作为插桩时的导向设备。2.1.2钢板桩的检查,检查钢板桩有无弯曲、撞伤、破损、锁口变形等,按详细状况分别用冷弯、热敲、补焊、割除或接长等措施进行整修。并在钢板桩锁口内涂抹黄油或混合油膏(黄油:沥青:干锯末:干粘土=2:2:2:1)以减少插打时锁口间0摩擦和水0渗漏。2.1.3检查振动锤,振动锤是打拔钢板桩区!关键设备,在打拔前一定要进行专门检查,保证线路畅通,功能正常。振动锤的端电压要到达380420V,而夹板牙齿不能有太多磨损。2.1.4同一围堰

3、的钢板桩使用同一型号规格的产品,保证锁口一致。2.2插打与合拢1. 2.1、导梁安装:施打前必须先制作和安装导梁,导向应用较大规格的槽钢或其他型钢制作,必须具有一定竖向和侧向刚度,保证打桩时不变形,对的导向。2. 2.2、钢板桩插打一:钢板桩插打时,运用50t履带吊悬挂DZ90型振动锤插打钢板桩。板桩采用单根插打.,用液压夹板夹紧从外侧开始紧贴导梁插打。每根桩尤其是最开始桩打入时加强定位和双向垂直度检查控制,必须保证位置精确,垂直下沉,插打次序由承台日勺一种角开始向两边插打,随时检查桩身与否垂直,不符合规定时立即纠正或拔起重新施打。3. 2.3、支撑安装支撑安装:钢板桩围堰合龙后,边开挖基坑,

4、边做围囹支撑,采用采用2145a工字钢作为水平导环,围囹支承在牛腿上,牛腿焊接在钢板桩上,斜撑用2145a加强格构柱45度安装,必须保证焊缝厚度和质量;建立围堰支撑系统。第一层支撑安装在6.152m标高位置。在抽水、开挖、吸泥过程中注意对桩墙的位移、沉降进行观测,遇异常状况立即停止开挖,告知坑内人员迅速撤离,并采用回灌、加撑等措施处理,加固后方可继续施工,以保证安全。为了减少钢板桩锁口变形和改善内导环啊受力状况,对钢板桩与导环之间时所有空隙用硬木楔或槽钢进行填塞、顶紧、焊接。4. 2.4、围堰清基、封底钢板桩基坑开挖、在标高为5.848m安装第一层支撑,再用长臂挖机开挖基底淤泥.围囹可临时支撑

5、在桩基钢护筒上,支撑稳固后,清基至3m标高,在标高3.348m安装第二道支撑;再用长臂挖机开挖基底淤泥-0.5m标高在标高-0.152安装到第三层围囹,开挖到标高-2.652m浇注1.5m厚C25混凝土封底;待封底混凝土到达设计强度拆除第三道围囹支撑回填土方施工承台墩身。5. 2.5施工承台、墩身凿除桩头、桩基检测,破桩头前,应在桩体侧面用红油漆标注高程线,以防桩头被多凿,导致桩顶伸入承台内高度不够。破除桩头时应采用空压机结合人工凿除,上部采用空压机凿除,下部留有1020Cm由人工进行凿除。凿除过程中保证不扰动设计桩顶如下0桩身砂。严禁用挖掘机或铲车将桩头强行拉断,以免破坏主筋。将伸入承台日勺

6、桩身钢筋清理整修成设计形状,复测桩顶高程,桩基检测合格后进入承台施工。承台钢筋集中加工,现场进行绑扎,底层承台钢筋网片与桩身钢筋焊接牢固;搭设钢管架绑扎、定好上层承台钢筋和预埋于承台内的墩身钢筋。安装冷却水管,预埋墩身钢筋、综合接地线等,在特殊构造的桥墩承台位置处,应在承台上提前预埋现浇支架的定位预埋钢筋或其他预埋构件。安装承台模板,加固通过型钢、方木、拉杆与基坑四面坑壁挤密、撑实,保证模板稳定牢固、尺寸精确。检查合格后,浇注承台砂。混凝土下落高差不小于2.0米时,设串筒或溜槽。混凝土分层浇筑,分层厚度控制在3050cm。振捣采用插入式振动器,振捣时严禁碰撞钢筋和模型。振动器的振动深度一般不超

7、过棒长度2/33/4倍,振动时要快插慢拔,不停上下移动振动棒,以便捣实均匀,减少混凝土表面气泡。振动棒插入下层混凝土中5IOCn1,移动间距不超过40cm,与侧模保持5IOem距离,对每一种振动部位,振动到该部位混凝土密实为止,即混凝土不再冒出气泡,表面出现平坦泛浆。本桥墩墩身较低(6.85m高),采用大块钢模板一次浇筑成型,混凝土通过泵车泵送入模,墩身模板和钢筋采用汽车起重机垂直吊装作业。浇筑完毕后先带模浇水养生,拆模后覆盖塑料膜养生。6. 2.6拔桩墩身施工结束,拔除钢板桩采用振动锤拔桩,运用振动锤产生的强迫振动,扰动土质,破坏钢板桩周围土於J粘聚力以克服拔桩阻力,依托附加起吊力的作用将桩

8、拔除。钢板桩拔出前.,先将往围堰内填土,使板桩挤压力消失,围堰内B支撑及其他设施从下到上B次序拆除,拔桩设备可用吊机、打拔桩机,拔桩可用长卡环扣在拔桩孔上作为吊点。拔桩时先用打拔桩机夹住钢板桩头部振动Imin2min,使钢板桩周围的土松动,产生“液化”减少土对桩0摩阻力,然后慢慢的往上振拔。拔桩时注意桩机B负荷状况,发现上拔困难或拔不上来时,应停止拔桩,先振动12分钟后再往下锤O.5mLOm再往上振拔,如此反复既可将桩拔出来。拔出的钢板桩立即清刷洁净、修补整顿、涂刷防锈油。3基坑清理钢板桩围堰也许碰到的问题及防止措施基坑开挖、吸泥、抽水到位后在钢板桩端内面与碎垫层接触部分涂以隔离层,以保证钢板

9、桩在施工结束后能顺利拔出。清理基坑底面准备钢筋的绑扎。在完毕承台和墩身施工以及支架出水后,灌水至支撑位置,然后逐层拆除支撑,将整个基坑回填完毕,再用覆带吊震动锤逐一拨出钢板桩。拆撑过程中必须加强板桩和支撑变形监测,保证安全。7. 1、插打钢板桩时倾斜在插打钢板桩前,除在锁口内涂以润滑油以减少锁口的摩阻力外,同步在未插套的锁口下端打入铁楔或硬木楔,防止沉入时泥砂堵塞锁口。采用复式滑车组纠正钢板桩的倾斜。7.2、 钢板桩防渗漏水钢板桩由于插打不妥或压力下变形,致使锁口发生变形、胀缝,出现渗漏。常规的措施是在外侧水中抛洒锯末、细砂等进行堵漏,但这种措施效果不好,致使基坑常常发生大面积渗漏,因此采用打

10、双层钢板桩中间夹芯填黏土的措施,即在打一层钢板桩之外2米左右再插打1层钢板桩,再在两层钢板桩之间回填黏土,此种措施起到了良好的效果,极大的以便了基坑的开挖施工。7.3、 围堰内挖土围堰内先用长臂挖机挖土挖泥,若是淤泥需要用空气吸泥机吸泥实现清基,围堰内需配置一台空气吸泥机及压风机,由于墩位处地质以粘土为多,吸泥时需辅以射水,潜水工下水检查清基状况,再布置平台进行封底作业。4、承台施工承台施工工艺流程图承台模板采用钢模板,承台内布置冷却水管及测温元件控温,佐一次性浇注,承台顶面按规定埋设墩身钢筋及施工支架预埋件。承台作业0吊装以25吨汽车吊为主。施工操作规定:(1)、在绑扎钢筋前,如发现封底砂有

11、渗水现象,则应设置渗水盲沟,将水汇至较低处,在渗水管内放置污水泵,将渗水抽至围堰外。(2)、绑扎钢筋前,在封底碎顶面放出墩中线、桥中线,保证钢筋绑扎位置符合设计位置。(3)、承台底层钢筋网下应用短钢筋制成支撑骨架将其垫好,保证设计保护层厚度。(4)、钢筋笼上端伸入承台部分钢筋,应除锈、整直后,由桩顶碎面向外起弯,并绑扎好外围螺旋筋。(5)、墩身钢筋预埋时,必须通过测量放线,而后以钢筋做框架(箍)预以固定。(6)、碎浇注时,每个承台设置6个布料点,通过下料滑槽逐点分层布料。浇注底层时,在布料点放置下料漏斗,将碎直接送至承台底部,防止砂自由跌落高度过大而导致灰浆与粗骨料分离。为防止承台大体积混凝土

12、水化热温度裂缝,采用如下措施:加强养护,混凝土浇筑结束后,在承台上面覆盖一层塑料布,使内外温差控制在20C以内。埋设冷却水管,并运用河水循环,带走承台内部热量,防止混凝土水化热温度裂缝。在承台内埋设测温元件,监测、控制最高温度和温差。承台浇筑前要注意预埋现浇支架的预埋件5、安全措施为保证施工中0安全,在进行钢板桩围堰施工时,必须将安全工作放在首位,防止为主,在施工过程中应注意如下安全措施:(1)对操作人员进行安全思想教育,提高操作人员安全意识,实行培训持证上岗制度,不经培训或无证者,不得进行上岗操作;(2)建立好钢板桩安全管理制度,完善好安全管理体制,编制好钢板桩安全应急方案;(3)在钢板桩插

13、打前,一定要设钢板桩定向导梁,保证钢板桩插打0平直度和垂直度;(4)在钢板桩插打过程中,要设专人指挥,防止人多时乱指挥,出现意外安全事故;(5)队测量组在开挖施工过程中,对钢板桩围堰变形进行跟踪观测。如发现异象,立即规定施工人员停止施工,并迅速撤离。(6)钢板桩围堰支撑一定要按设计进行施工,施工焊缝一定要牢固,断面尺寸和数量符合设计规定;(7)由围堰内至围堰外须设置临时出入安全通道,并焊好栏杆、踏步板;(8)各工种进行上下立体交叉作业时,不得在同一垂直方向操作;钢管、钢板桩吊装过程中严禁在钢管和吊车臂下站人。高空作业人员必须系带安全带、安全帽。吊车派专人指挥操作。(9)起吊作业时,均需有专人指

14、挥,严禁违章操作。在施工场地内、吊装作业区域内严禁闲杂人员入内,观测人员须离吊装区域我一定距离,且用绳索设置禁入区。6、质量保证措施6. 1明确质量目的:符合国家和铁道部有关原则、规范及设计文献规定,检查批、分项、分部工程施工质量检查合格率100%o6.2 实行定期目的检查考核、评估,实行全面质量管理制度:建立专题QC小组,严格按照PDCA循环,扎实、有效地开展活动。加强班组建设,加强全员(管理人员和操作人员)对本项目工程质量认识,加强对施做人员各项技能培训。对施工全过程、全方位进行检查、监督和控制。6.3 建立四级检查制度:班组自检、施工员复检、质检工程师复检、监理工程师检查。自检、复检穿梭

15、于每道工序作业中,严格按照施工技术规范和设计规定进行施工。6.4 施工过程质量控制措施:加强对原材料、半成品使用、施工工艺B控制,对材料质量状况、机具设备状况、施工程序、关键操作、安全条件、新材料新工艺应用、常见质量通病、包括操作者0行为等影响原因列为控制点,作为重点检查项目进行预控;对工序产品、分项工程的检查按原则规定进行目测、实测及抽样试验的程序,做好原始记录,经数据分析后,及时做出合格及不合格的判断,对合格工序产品进行及时验收,对不合格工序产品进行返工处理。7、施工组织(1)重要设备投入:钢板桩1套;50t覆带吊1台;DZ900型打桩锤1台;长臂挖机1台;25t汽车吊1台;泥浆泵2台;抽水机2台;PC200挖机1台;运送汽车3台;砂运送罐车6台;碎汽车泵送车1台。(2)劳动力计划项目施工采用集中管理,流水作业,现场设一种工班来配置劳动力,现场设管理人员1名,技术人员2名,负责包括施工管理、技术等方面的工作。其他工种数量配置按能满足两个墩同步施工考虑,重要有装吊工10人,钾焊工15人,钢筋、碎工15人及普工20人等。(3)施工周期安排桩基清理、导向安装2天;钢板桩插打及固定5天;基坑开挖、吸泥、抽水

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
