钢筋除锈工程施工组织设计方案.docx

上传人:p** 文档编号:808572 上传时间:2024-03-08 格式:DOCX 页数:8 大小:24.94KB
下载 相关 举报
钢筋除锈工程施工组织设计方案.docx_第1页
第1页 / 共8页
钢筋除锈工程施工组织设计方案.docx_第2页
第2页 / 共8页
钢筋除锈工程施工组织设计方案.docx_第3页
第3页 / 共8页
钢筋除锈工程施工组织设计方案.docx_第4页
第4页 / 共8页
钢筋除锈工程施工组织设计方案.docx_第5页
第5页 / 共8页
钢筋除锈工程施工组织设计方案.docx_第6页
第6页 / 共8页
钢筋除锈工程施工组织设计方案.docx_第7页
第7页 / 共8页
钢筋除锈工程施工组织设计方案.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢筋除锈工程施工组织设计方案.docx》由会员分享,可在线阅读,更多相关《钢筋除锈工程施工组织设计方案.docx(8页珍藏版)》请在第壹文秘上搜索。

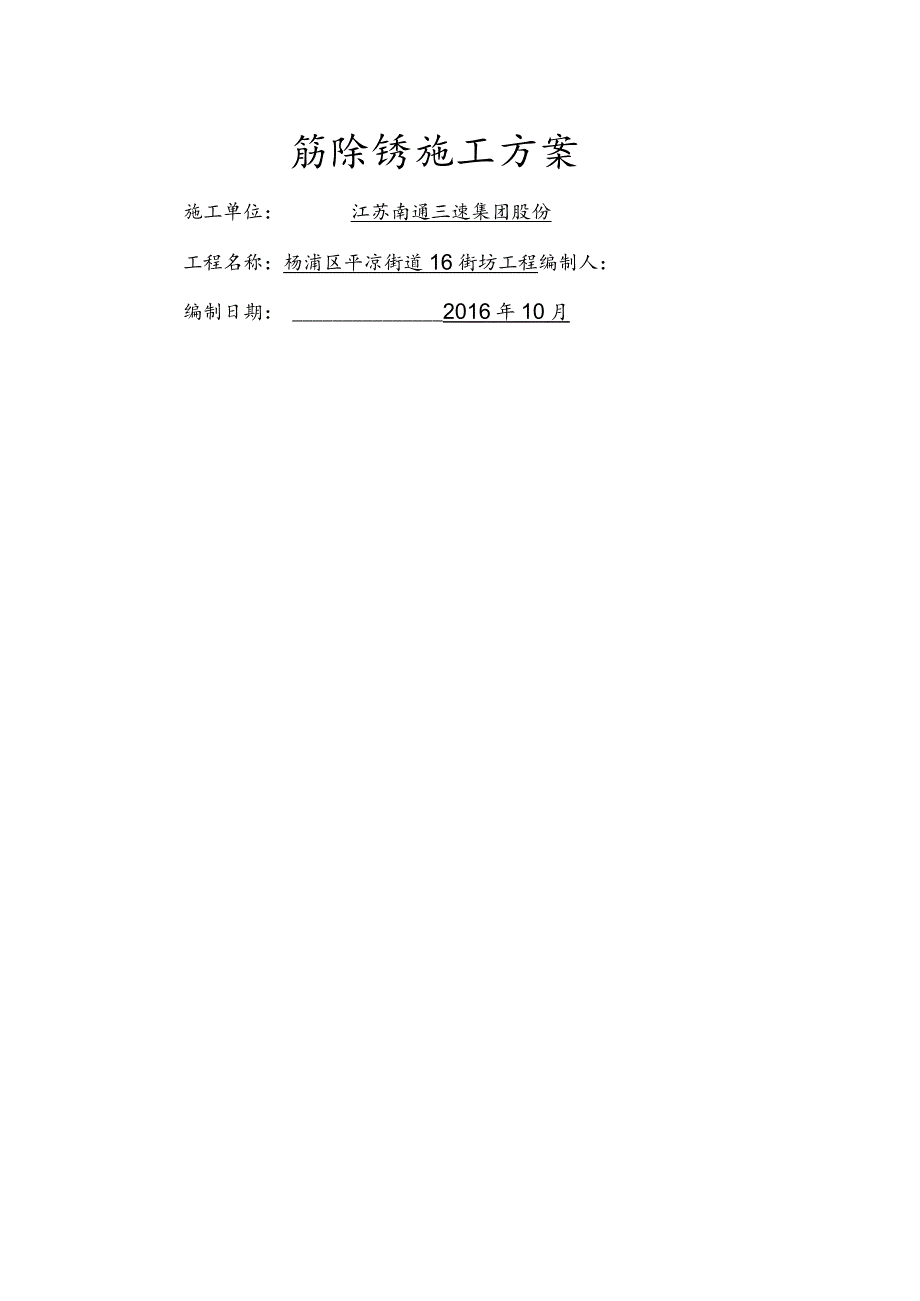

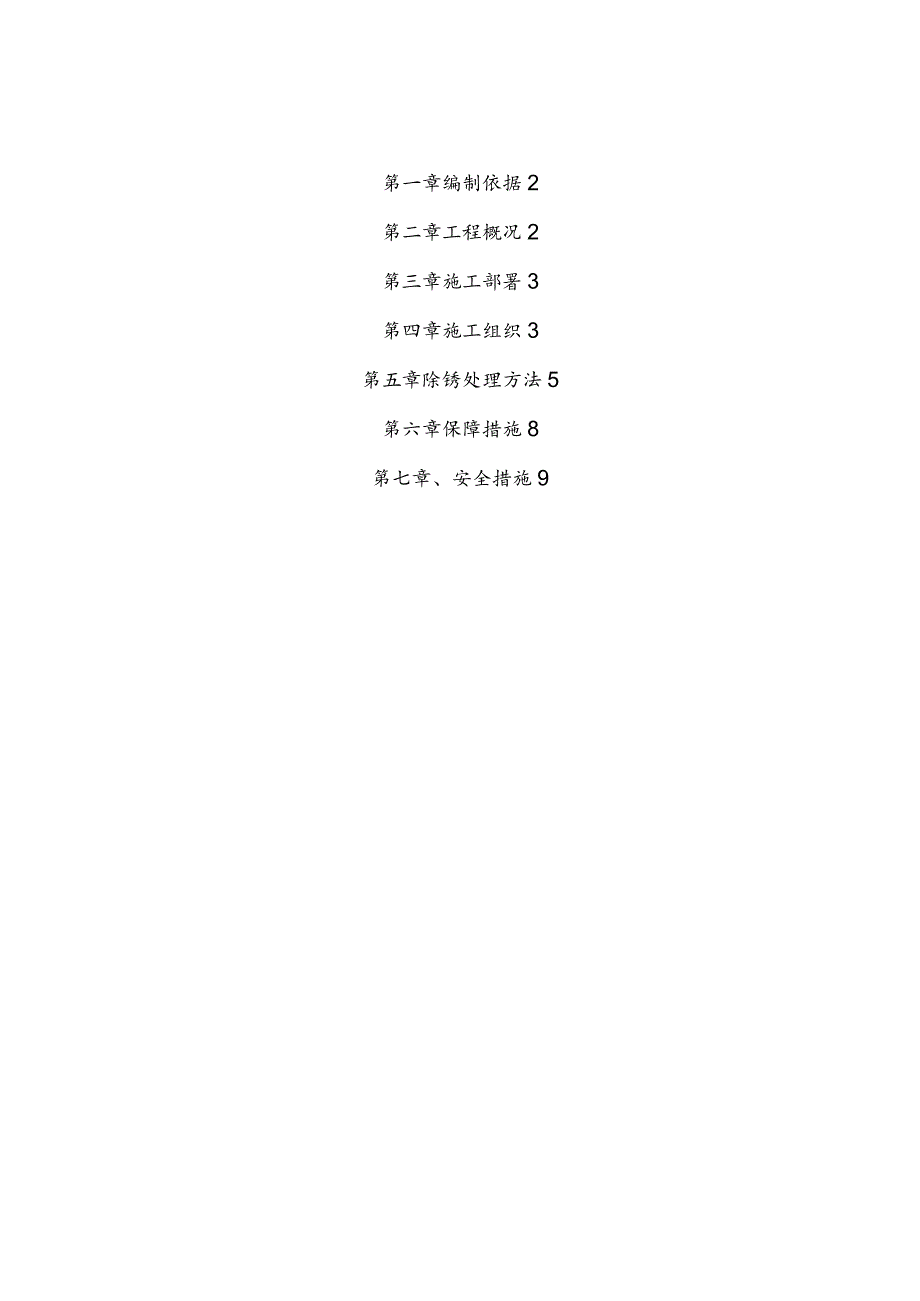

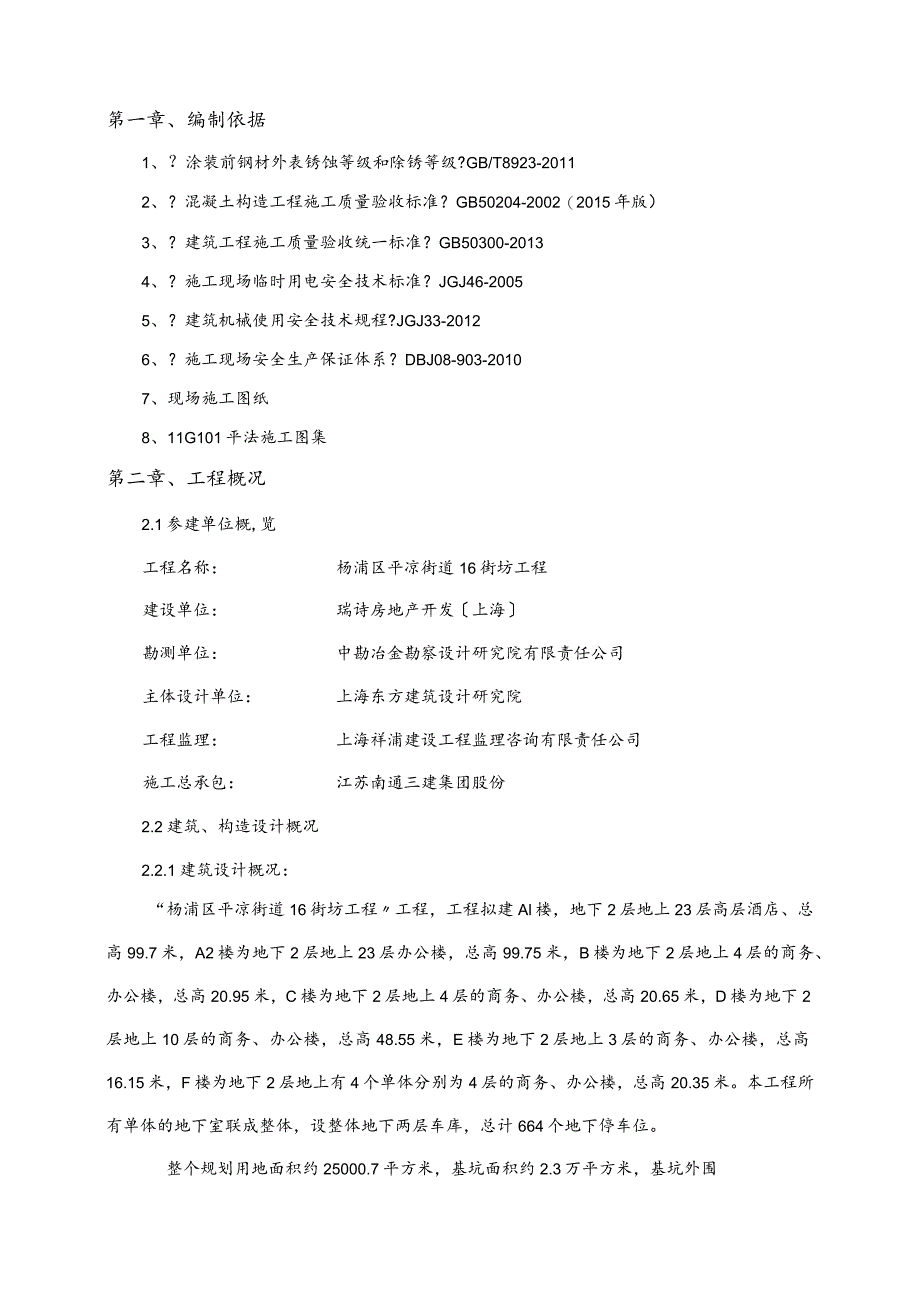

1、筋除锈施工方案施工单位:江苏南通三速集团股份工程名称:杨浦区平凉街道16街坊工程编制人:编制日期:2016年10月第一章编制依据2第二章工程概况2第三章施工部署3第四章施工组织3第五章除锈处理方法5第六章保障措施8第七章、安全措施9第一章、编制依据1、?涂装前钢材外表锈蚀等级和除锈等级?GB/T8923-20112、?混凝土构造工程施工质量验收标准?GB50204-2002(2015年版)3、?建筑工程施工质量验收统一标准?GB50300-20134、?施工现场临时用电安全技术标准?JGJ46-20055、?建筑机械使用安全技术规程?JGJ33-20126、?施工现场安全生产保证体系?DBJ0

2、8-903-20107、现场施工图纸8、11G101平法施工图集第二章、工程概况2.1参建单位概,览工程名称:杨浦区平凉街道16街坊工程建设单位:瑞诗房地产开发上海勘测单位:中勘冶金勘察设计研究院有限责任公司主体设计单位:上海东方建筑设计研究院工程监理:上海祥浦建设工程监理咨询有限责任公司施工总承包:江苏南通三建集团股份2.2建筑、构造设计概况2.2.1建筑设计概况:“杨浦区平凉街道16街坊工程工程,工程拟建Al楼,地下2层地上23层高层酒店、总高99.7米,A2楼为地下2层地上23层办公楼,总高99.75米,B楼为地下2层地上4层的商务、办公楼,总高20.95米,C楼为地下2层地上4层的商务

3、、办公楼,总高20.65米,D楼为地下2层地上10层的商务、办公楼,总高48.55米,E楼为地下2层地上3层的商务、办公楼,总高16.15米,F楼为地下2层地上有4个单体分别为4层的商务、办公楼,总高20.35米。本工程所有单体的地下室联成整体,设整体地下两层车库,总计664个地下停车位。整个规划用地面积约25000.7平方米,基坑面积约2.3万平方米,基坑外围总周长约645米。总建筑面积159014.00m2,其中地上建筑面积114522.00mi,地下建筑面积44492.00mjo本工程0.000相当于吴淞高程绝对标高+2.820,自然地坪平均标高为-0.50m,相当于吴淞高程绝对标高+2

4、.320m。关于杨浦区平凉街道16街坊工程,2015年9月24日由于业主瑞诗房地产开发上海原因工程暂缓施工,向贵中心提交停工申请,并批复编号为:杨浦安质监滨江停监字【2015】001号的工程暂停质量安全监视通知书;现通过各方协调解决,目前本工程已符合复工前各项准备工作要求,现工程方案正式启动复工。因楼层柱墙体及后浇带伸出的钢筋,由于长时间没有防护措施导致施工现场钢筋由于受到长期日晒雨淋,其外表产生不同程度锈蚀现象,通过现场查看,柱墙、后浇带伸出的钢筋已存在生锈现象,但并未发现片状老锈,锈迹瘢痕仅仅是表皮,钢筋锈蚀并不严重,最终工程部对锈蚀钢筋采取以下处理措施。第三章、施工部署1、根据现场实际情

5、况,柱墙.后浇带部位伸出的锈蚀钢筋及成品钢筋采用人工除锈。2、考虑人工用钢丝刷除锈消耗人力太大、工期太长且后浇带底板下排钢筋及死角部位光人工除锈不是太理想,所以我单位采取先用除锈剂喷涂的方法除锈,喷涂除锈完成后在用钢丝刷对遗漏和死角进展人工除锈。3、钢筋除锈后并按批进展外观检查。合格后按现场预留的钢筋接槎点继续施工确保工程质量。4、地下室根基后浇带下排钢筋锈蚀严重的,除锈时需做加强除锈处理增加喷涂次数。5、针对搁置工程的现状,积极与建设、监理、设计单位联系,从钢筋除锈方面展开讨论,并结合相关检测单位的检测、鉴定结论,编制出科学、合理的处理措施;施工单位随时承受监视站、业主、监理的检查指导。第四

6、章、施工组织1、人力组织为使锈蚀钢筋能够满足施工要求,现场每天共投入5个管理人员对现场进展管理与协调、现场2人喷涂处理、2人协助服务、10人清理、1人冲洗用高压水泵冲洗稀释、1名起重工及1名信号工负责材料的转运,共计22人。主要管理人员见下表:主要管理人员职责表序号姓名职务主要职责1吴俊杰工程经理负责施工现场总体指挥工作2韩如松技术员负责相关技术与质量的控制3黄洪新施工员负责现场协调与进度工作4蔡建达质检员负责现场钢筋质量工作5黄向东安全员负责现场安全工作2、材料准备1认真组织好材料和机械设备,并符合有关标准要求,材现场料统一堆放在指定区域。2由质检员对进场材料进展检验,并出具检验手续。主要材

7、料供应方案表材料名称数量单位规格/型号备注除锈剂15桶25kg桶用于锈蚀比较严重的钢筋钢丝刷20把用于锈蚀比较轻度的钢筋喷雾器2台喷涂除锈剂高压水泵1台用于冲洗稀释第五章、除锈处理施工方法一钢筋除锈:?胫构造工程施工质量脸收标准?之5.2.4条规定:构造构件的钢筋应平直、无损伤,外表不得有裂纹、油污、颗粒状或片状老锈。为严格施工及确保建筑寿命与质量,钢筋除锈工作至关重要。1.钢筋锈蚀程度的分类:根据钢材外表的锈蚀程度,钢筋外表的锈蚀分为以下四级:A.全面地覆盖着氧化皮而几乎没有铁锈的钢材外表;B.已发生锈蚀,并且局部氧化皮已经剥落的钢材外表;C.氧化皮已因锈蚀而剥落,或者可以刮除,并且有少量点

8、蚀的钢材外表;D.氧化皮已因锈蚀而全面剥离,并且已普遍发生点蚀的钢材外表。2.钢筋除锈的常用方法:钢筋除锈的方法有多种,常用的有人工除锈、钢筋除锈、机除锈等,根据钢筋锈蚀程度的不同,主要采取以下方法。2.1人工除锈手工除锈的工具有榔头、铲刀、刮刀、钢丝刷等,一般厚的锈斑用榔头敲松再用铲刀铲除。对于高处钢筋除锈时需要搭设架子,劳动强度大,除锈效率低,一般O.20.511rh,环境恶劣,难以除去氧化皮等污物,除锈效果不佳,难以到达规定的清洁度和粗糙度,已逐步被机械方法所替代。但在作业困难区域,也多应用手工除锈。2.2.机械除锈。机械除锈的工具和工艺较多,其中主要如下。、小型风动或电动除锈。主要以电

9、或压缩空气为动力,装配适当的除锈装置,进展往复运动或旋转运动,以适应各种场合的除锈要求。如角向磨光机、钢丝刷、风动针束除锈器、风动敲锈锤、齿型旋转除锈器等,属于半机械化设备,工具轻巧、机动性大,能较彻底去除锈、旧涂层等,能对涂层进展打毛处理,效率比手工除锈大大提高,可达12rrfh,但不能除去氧化皮,外表粗糙度较小,不能到达优质的外表处理质量,工效较喷射处理低。可在任何部位使用。、喷砂除锈。主要以颗粒喷射冲蚀作用构成的以到达外表清洁和适宜的粗糙度,设备包括敞开式喷丸砂除锈机、密闭式喷丸砂室、真空喷丸砂机。敞开式喷丸砂机应用较为广泛,能较为彻底地去除金属外表所有的杂质,如氧化皮、锈蚀和旧漆膜,除

10、锈效率高45nh,机械程度高,除锈质量好。3.本工程采用的除锈方法:根据本工程的实际情况钢筋除锈量大,拟采取人工除锈与机械法除锈相结合的方法进展除锈,以确保钢筋除锈效果。钢筋除锈的质量标准以露出钢材原材的金属本色即可。应注意的是工人除锈过程中要注意佩戴眼镜和口罩,并搭设操作平台确保安全施工。雨湿天气不宜除锈,除锈后的钢筋应及时用薄膜粘贴覆盖。(附:照片)4.本卷须知:本品可生物降解,不宜接触皮肤,如不慎溅入眼中需立即用清水冲洗或就医。工人除锈工程中要注意佩戴眼镜和口罩,雨湿天气不宜除锈。除锈过程中要注意安全防护,保障施工安全。第六章、保证措施考虑到校内部构造受损方面的随机性,为保证本工程的钢筋

11、再利用的安全性和可靠度,我部并委托具有相关检测资质的单位对原工程钢筋除锈后原材料取样检测,并出具正式检测报告,原设计单位根据检测结果经复核计算,确认安全、可靠前方可复工。假设检测结果达不到原设计要求,应根据原设计单位的调整设计并经重新图纸审查后,方可施工。对于搁置工程的外露钢筋,建议按照单体工程分别抽取试样进展检测。对于构造安全要求比较高的单体工程,建议进展全数检测。以上检测结果,经原设计单位复核认为安全、可靠后,方可根据设计单位的意见进展钢筋除锈、新旧舲结合面的处理、或植筋加固等方面的施工。1、施工质量保证措施1、搞好施工方案的优化,按照施工组织设计做好施工前的准备工作。2、做好安全及技术交

12、底工作。3、搞好各种机具的维护保养工作,保证施工机具正常运转。4、严格按施工工艺操作施工,发现问题及时上报,并请有关人员研究处理。2、工期保障措施1、按实际情况适当增加人员,最大限度的满足施工需求。2、安排专人检查到位防止返工的情况。3、排出详细的方案,落实到天;出现问题及时采取措施。第七幸、安全措施1、除锈应在钢筋调直后进展。施工现场应具有良好的通风条件。2、钢筋除锈时,操作人员要戴好防护服镜、口罩、手套等防护用品,并将袖口扎紧。3、施工作业时,操作人员应站在钢丝刷或喷砂器的侧面。严禁触摸正在旋转的钢丝刷和将喷砂嘴对人O4、带钩的钢筋不得由除绣机除锈,应人工涂锈或化学除嚣。5、送料时,操椎人员要翻身操作,严禁在除锈机的正前方站人,长料除铸要两人操作,互相照应.严密配合.6、使用电动除锈时,应先检查钢丝刷固定有无松动.检查封闭式防护罩装置、吸尘设备和电气设备的绝缘及接地是否良好等情况,防止发生机械和触电事故。施工单位:江苏南通三建集团股份盖章:J监理单位:上海祥浦建设工程监理咨询有限责任公司盖章:J设计单位:上海东方建筑设计研究院盖章:J业主单位:瑞诗房地产开发(上海)盖章:J杨浦区平凉街道16街坊工程日期:2016年11月11日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
