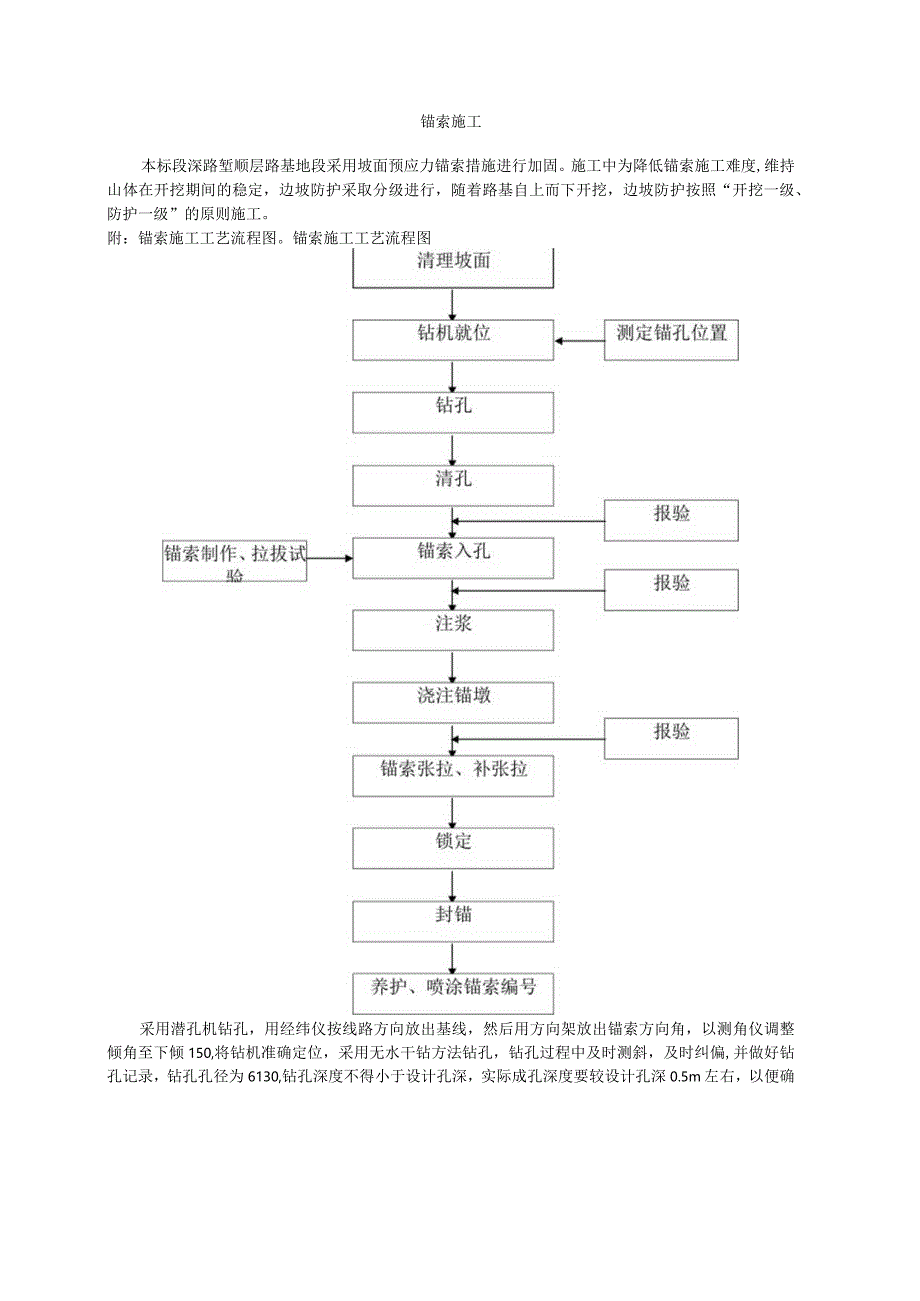

《锚索施工.docx》由会员分享,可在线阅读,更多相关《锚索施工.docx(3页珍藏版)》请在第壹文秘上搜索。

1、锚索施工本标段深路堑顺层路基地段采用坡面预应力锚索措施进行加固。施工中为降低锚索施工难度,维持山体在开挖期间的稳定,边坡防护采取分级进行,随着路基自上而下开挖,边坡防护按照“开挖一级、防护一级”的原则施工。附:锚索施工工艺流程图。锚索施工工艺流程图采用潜孔机钻孔,用经纬仪按线路方向放出基线,然后用方向架放出锚索方向角,以测角仪调整倾角至下倾150,将钻机准确定位,采用无水干钻方法钻孔,钻孔过程中及时测斜,及时纠偏,并做好钻孔记录,钻孔孔径为6130,钻孔深度不得小于设计孔深,实际成孔深度要较设计孔深0.5m左右,以便确保设计孔深。第2章预应力锚索制作安装锚索施工前按设计说明分两级个做3孔锚索拉
2、拔试验,检验岩体与砂浆间的极限抗剪强度,以验证锚索锚固长度。试验孔的位置应能反映工程普遍性,且避免与正式工作孔相互干扰,试验锚固段应选在最不利位置。第3章锚索下料锚索采用615.2钢绞线,施工时首先对钢绞索进行调直,然后根据锚索长度L=L1+1.2m(LI为终孔长度)截取钢绞线。钢绞线切割必须采用切割机进行,不准用电焊或气焊切割,以免损伤钢绞线。第4章锚索制作对除锈、除油污的钢绞线进行严格质量检查,合乎要求后按设计量出锚固段和张拉段长度,做好标记进行编组;在锚固段上每米设置一个隔离对中支架,对中支架应保证其所在位置处锚索体的注浆覆盖层厚度210mm,对中支架表面基本平滑,避免损伤钢绞线;在软弱
3、地层中,为避免对中支架陷入孔壁,增加支架与孔壁接触面,两个对中支架中间用铁丝扎紧;对张拉段锚索表面均匀涂刷黄油作为防锈剂,在用沥青麻筋严密包裹,装入中50OmnI的PVC套管内,两头用沥青棉纱堵塞并用胶带封闭;最后在锚头上安装导向帽。第5章锚索体安装锚索用人工制作场抬至工作平台;安装锚索前再次认真核对锚索编号与孔位编号是否一致,确认无误后,再以高压风清孔一次;人工缓慢将锚索插入孔内,锚索一定要顺直,不得左右摆动及扭转,用钢尺量出孔外露出的钢绞线长度,计算孔内锚索长度(必须保证锚索锚固段长度)。为避免锚索入孔后注浆管无法查入孔底,须将注浆管绑在锚索张拉段PvC管上,从锚固段隔离对中支架钢管内穿过

4、,管口距离孔底约3050Cnb故注浆管应随锚索同时入孔安装。根据招标文件中设计图表浆液为M30水泥砂浆,注浆采用跟管孔底反浆法。注浆管位于孔底3050cm处,用灰浆泵将砂浆注入孔底,注浆压力控制在0.20.35Mpa之间。注浆量用砂浆位置指示器控制,实际注浆量一般要大于理论注浆量,现场以锚具排气孔不再排气且孔口浆液溢出为停止注浆标准。因地质松散孔隙较多,如一次注浆不满或注浆后产生沉降,要适时补充注浆,直至注满为止。注浆完毕后应及时清洗灰浆泵、高压注浆管,防止砂浆凝固,以免下次使用时堵管。第7章外锚墩制作用130mm、长30Omnl的薄壁钢管插入孔口内,钢管用人字型钢筋进行固定,且要使钢管轴线与
5、锚索孔轴线重合,孔外部分与锚墩混凝土顶面平齐,并预留注浆孔和排气孔。定位钢管与钢垫板正交焊接后,绑扎锚墩钢筋、立模,然后浇筑C35混凝土。浇筑前注意不要堵塞预留的二次补注浆所用进浆管和出浆管。浇注时锚索必须与锚墩顶面垂直,垫板的平面与锚索的轴线垂直,以保证施加张拉力方向的正确。第8章锚索张拉及锁定锚索张拉前,需对张拉设备进行严格标定。张拉采用整体超张拉,分两次逐级张拉,即按设计张力的70%及110%进行张拉。张拉后持荷稳定30Inir1,第一次张拉后35天再进行下一次补张拉,以便补偿锚索的松弛和地层的徐变引起的预应力损失,最后锁定至设计张力。第9章封锚补充张拉后立即进行封孔注浆,注浆后从锚具量起,留出长30Inm钢绞线,其余部分截去,然后按照设计尺寸,用碎对锚头进行封锚。待坡面整治完毕并清理后即可对锚头刷漆并在其上喷涂锚索编号。
