防水工程施工方案.docx

上传人:p** 文档编号:809255 上传时间:2024-03-08 格式:DOCX 页数:6 大小:20.95KB
下载 相关 举报
防水工程施工方案.docx_第1页
第1页 / 共6页
防水工程施工方案.docx_第2页
第2页 / 共6页
防水工程施工方案.docx_第3页
第3页 / 共6页
防水工程施工方案.docx_第4页
第4页 / 共6页
防水工程施工方案.docx_第5页
第5页 / 共6页
防水工程施工方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《防水工程施工方案.docx》由会员分享,可在线阅读,更多相关《防水工程施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

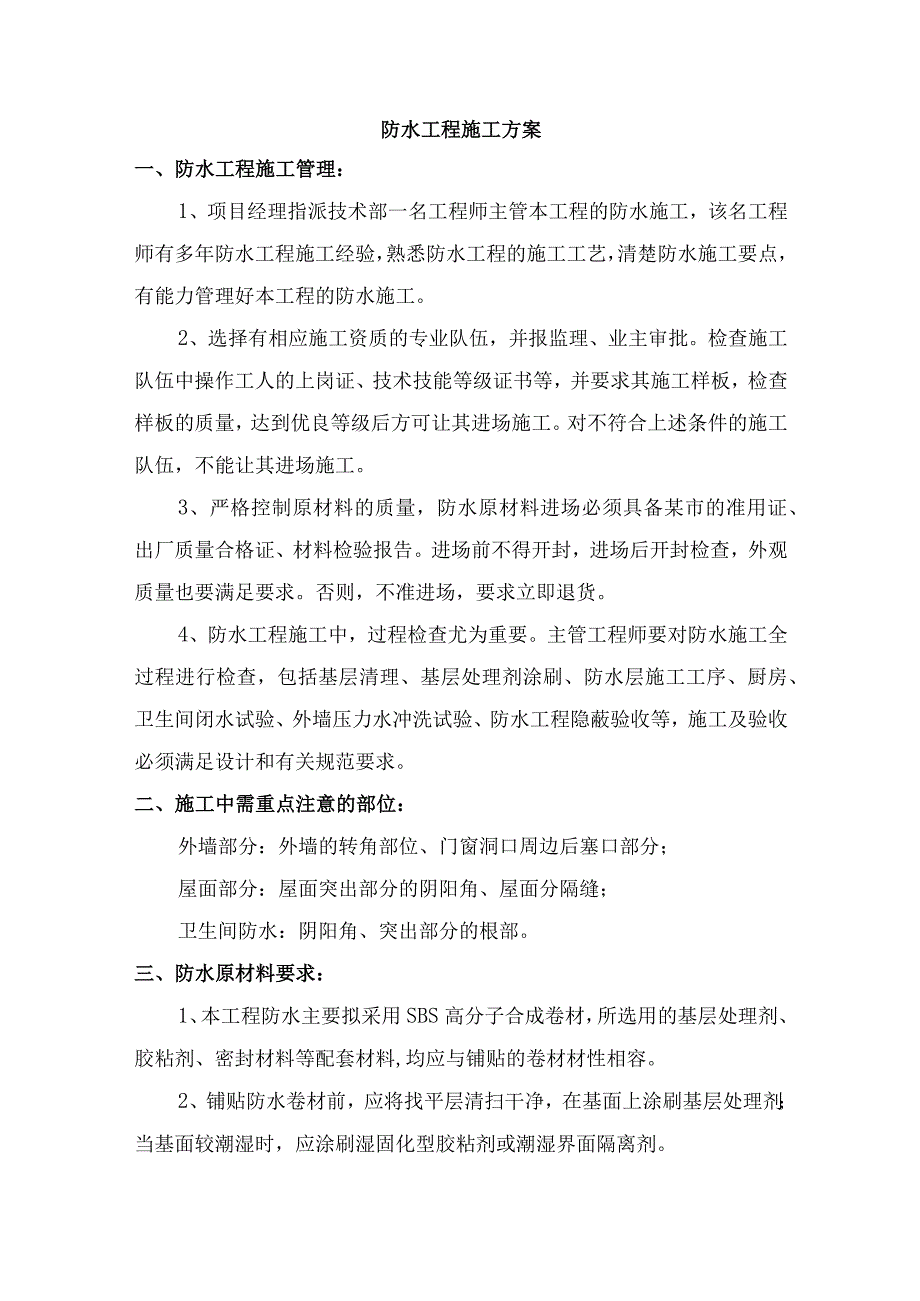

1、防水工程施工方案一、防水工程施工管理:1、项目经理指派技术部一名工程师主管本工程的防水施工,该名工程师有多年防水工程施工经验,熟悉防水工程的施工工艺,清楚防水施工要点,有能力管理好本工程的防水施工。2、选择有相应施工资质的专业队伍,并报监理、业主审批。检查施工队伍中操作工人的上岗证、技术技能等级证书等,并要求其施工样板,检查样板的质量,达到优良等级后方可让其进场施工。对不符合上述条件的施工队伍,不能让其进场施工。3、严格控制原材料的质量,防水原材料进场必须具备某市的准用证、出厂质量合格证、材料检验报告。进场前不得开封,进场后开封检查,外观质量也要满足要求。否则,不准进场,要求立即退货。4、防水

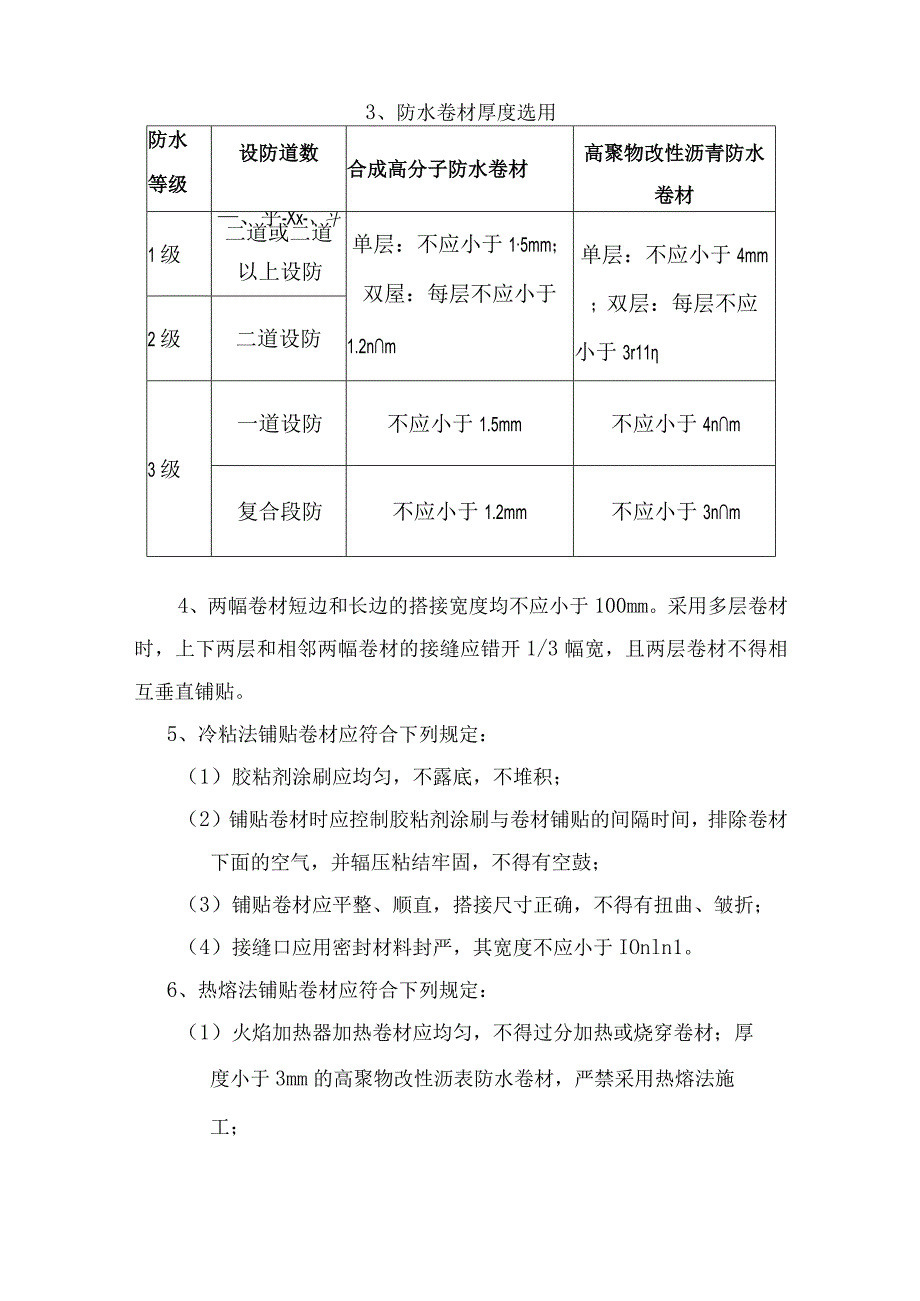

2、工程施工中,过程检查尤为重要。主管工程师要对防水施工全过程进行检查,包括基层清理、基层处理剂涂刷、防水层施工工序、厨房、卫生间闭水试验、外墙压力水冲洗试验、防水工程隐蔽验收等,施工及验收必须满足设计和有关规范要求。二、施工中需重点注意的部位:外墙部分:外墙的转角部位、门窗洞口周边后塞口部分;屋面部分:屋面突出部分的阴阳角、屋面分隔缝;卫生间防水:阴阳角、突出部分的根部。三、防水原材料要求:1、本工程防水主要拟采用SBS高分子合成卷材,所选用的基层处理剂、胶粘剂、密封材料等配套材料,均应与铺贴的卷材材性相容。2、铺贴防水卷材前,应将找平层清扫干净,在基面上涂刷基层处理剂;当基面较潮湿时,应涂刷湿

3、固化型胶粘剂或潮湿界面隔离剂。3、防水卷材厚度选用防水等级设防道数合成高分子防水卷材高聚物改性沥青防水卷材1级、乎-Xx-、斗二道或二道以上设防单层:不应小于15mm;双屋:每层不应小于1.2nm单层:不应小于4mm;双层:每层不应小于3r112级二道设防3级一道设防不应小于1.5mm不应小于4nm复合段防不应小于1.2mm不应小于3nm4、两幅卷材短边和长边的搭接宽度均不应小于100mm。采用多层卷材时,上下两层和相邻两幅卷材的接缝应错开1/3幅宽,且两层卷材不得相互垂直铺贴。5、冷粘法铺贴卷材应符合下列规定:(1)胶粘剂涂刷应均匀,不露底,不堆积;(2)铺贴卷材时应控制胶粘剂涂刷与卷材铺贴

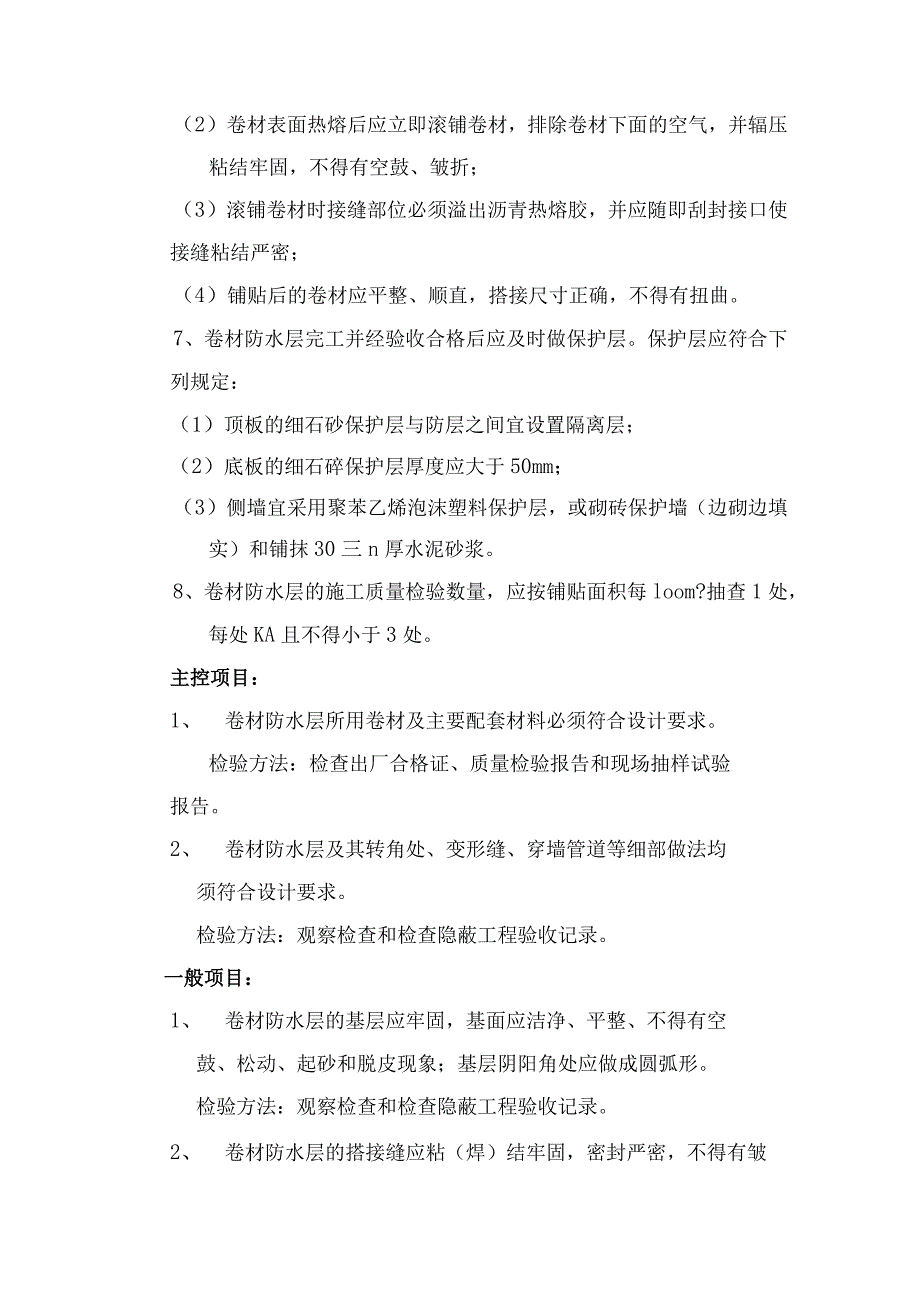

4、的间隔时间,排除卷材下面的空气,并辐压粘结牢固,不得有空鼓;(3)铺贴卷材应平整、顺直,搭接尺寸正确,不得有扭曲、皱折;(4)接缝口应用密封材料封严,其宽度不应小于IOnln1。6、热熔法铺贴卷材应符合下列规定:(1)火焰加热器加热卷材应均匀,不得过分加热或烧穿卷材;厚度小于3mm的高聚物改性沥表防水卷材,严禁采用热熔法施工;(2)卷材表面热熔后应立即滚铺卷材,排除卷材下面的空气,并辐压粘结牢固,不得有空鼓、皱折;(3)滚铺卷材时接缝部位必须溢出沥青热熔胶,并应随即刮封接口使接缝粘结严密;(4)铺贴后的卷材应平整、顺直,搭接尺寸正确,不得有扭曲。7、卷材防水层完工并经验收合格后应及时做保护层。

5、保护层应符合下列规定:(1)顶板的细石砂保护层与防层之间宜设置隔离层;(2)底板的细石碎保护层厚度应大于50mm;(3)侧墙宜采用聚苯乙烯泡沫塑料保护层,或砌砖保护墙(边砌边填实)和铺抹30三n厚水泥砂浆。8、卷材防水层的施工质量检验数量,应按铺贴面积每loom?抽查1处,每处KA且不得小于3处。主控项目:1、 卷材防水层所用卷材及主要配套材料必须符合设计要求。检验方法:检查出厂合格证、质量检验报告和现场抽样试验报告。2、 卷材防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。检验方法:观察检查和检查隐蔽工程验收记录。一般项目:1、 卷材防水层的基层应牢固,基面应洁净、平整、不得有

6、空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。检验方法:观察检查和检查隐蔽工程验收记录。2、 卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。检验方法:观察检查。3、 侧墙卷材防水层的保护层与防水层应粘结牢固,结合紧密、厚度均匀一致。检验方法:观察检查。4、 卷材搭接宽度的允许偏差为一10mmo检验方法:观察和尺量检查。防水原材料进场必须具备某市的准用证、出厂质量合格证、材料检验报告。进场前不得开封,进场后开封检查,外观质量也要满足要求。四、卷材防水层施工工艺:1、施工顺序:卷材防水层施工方法较为简单,但要注意细部构造和各道工序的施工质量。施工顺序为:清理基

7、层一找平层施工完毕,待找平层干燥后一涂刷基层结合剂一细部构造涂刷一铺贴首层卷材一涂刷第二遍结合剂一铺贴第二层卷材;一进行闭水试验或压力水冲洗试验,有渗漏的地方返工;直至无渗漏一半板或砌体防水保护层施工。2、作业条件:基层要求抹平、压光、坚实平整、不起砂并具有一定的强度,阴阳角处抹成园弧角;基层要求干燥,含水率不超过9%;将基层面上的灰尘、杂物、残留的灰浆硬块清理干净,有突出的部位凿平清净;3、施工中注意事项:(1)防水层施工前,基层一定要清理干净、干燥,否则防水层与基层黏结不牢,防水层容易出现脱落、气泡等缺陷。(2)防水层铺贴后要先检查其上有无残留的气孔或气泡等缺陷;若有时要将缺陷清除,进行修

8、补。(3)防水层施工时要注意防火安全。五、防水工程质量标准:主控项目:1、 材防水层所用卷材及主要配套材料必须符合设计要求。检验方法:检查出厂合格证、质量检验报告和现场抽样试验报告。2、 材防水层及其转角处、变形缝、穿墙管道等细部做法均须符合设计要求。检验方法:观察检查和检查隐蔽工程验收记录。一般项目:1、 材防水层的基层应牢固,基面应洁净、平整、不得有空鼓、松动、起砂和脱皮现象;基层阴阳角处应做成圆弧形。检验方法:观察检查和检查隐蔽工程验收记录。2、 卷材防水层的搭接缝应粘(焊)结牢固,密封严密,不得有皱折、翘边和鼓泡等缺陷。检验方法:观察检查。3、 侧墙卷材防水层的保护层与防水层应粘结牢固

9、,结合紧密、厚度均匀一致。检验方法:观察检查。4、 卷材搭接宽度的允许偏差为一10mm。检验方法:观察和尺量检查。防水原材料进场必须具备出厂质量合格证、材料检验报告。进场前不得开封,进场后开封检查,外观质量也要满足要求。六、质量问题及处理办法:1、气孔、气泡:使卷材防水层产生气泡气孔的原因主要是基层处理不好。防止出现气孔、气泡的措施是在施工时基层一定要清洁干净,不得有浮砂和灰尘,基层上的孔隙用基层涂料填补密实后才能施工第一道卷材防水层。如果已经出现了气孔、气泡现象,对于气孔应以橡胶板刷用力将混合材料压入气孔填实,对于气泡应将其穿破、除去浮膜后在用橡胶板将混合材料压入填实,最后再做一道增补卷材防

10、水层。2、空鼓:由于基层由于基层过潮湿、找平层未干、含水率过大,使卷材空鼓,形成鼓泡。处理方法:先将起鼓部分全部割去,露出基层,排出潮气,待基层干燥后,先涂底层结合层,再依照防水层的施工方法,逐层铺贴。3、翘边:卷材防水层的端部或细部收头处出现同基层剥离翘边的现象,主要是因为基层未处理好,不清洁或不干燥,收头时密封处理不好。施工时操作要仔细,细部施工时要注意做好排水,防止带水施工,下雨天不得施工,基层要保持干燥;对产生翘边的涂膜防水层,应先将剥离翘边的部分割去,将基层打毛,出来干净,再根据基层材质选择与其粘结力强的底层涂料涂刮基层,然后按照增强和增补做法仔细涂抹,最后按照顺序分层做好卷材防水层;4、破损:卷材防水层施工后、固化前,未注意保护,被其他工序施工碰坏、划伤。对于轻度损伤,可做增强卷材,增补卷材,对于破损严重者,应将破损部分割去(稍大一些)、,露出基层并清理干净,再按照施工要求、顺序,分层补做防水层,并应加上增强、增补卷材。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
