防汛工程监理规划-经典通用-经典通用.docx

上传人:p** 文档编号:809266 上传时间:2024-03-08 格式:DOCX 页数:52 大小:114.46KB
下载 相关 举报
防汛工程监理规划-经典通用-经典通用.docx_第1页
第1页 / 共52页
防汛工程监理规划-经典通用-经典通用.docx_第2页
第2页 / 共52页
防汛工程监理规划-经典通用-经典通用.docx_第3页
第3页 / 共52页
防汛工程监理规划-经典通用-经典通用.docx_第4页
第4页 / 共52页
防汛工程监理规划-经典通用-经典通用.docx_第5页
第5页 / 共52页
防汛工程监理规划-经典通用-经典通用.docx_第6页
第6页 / 共52页
防汛工程监理规划-经典通用-经典通用.docx_第7页
第7页 / 共52页
防汛工程监理规划-经典通用-经典通用.docx_第8页
第8页 / 共52页
防汛工程监理规划-经典通用-经典通用.docx_第9页
第9页 / 共52页
防汛工程监理规划-经典通用-经典通用.docx_第10页
第10页 / 共52页
亲,该文档总共52页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《防汛工程监理规划-经典通用-经典通用.docx》由会员分享,可在线阅读,更多相关《防汛工程监理规划-经典通用-经典通用.docx(52页珍藏版)》请在第壹文秘上搜索。

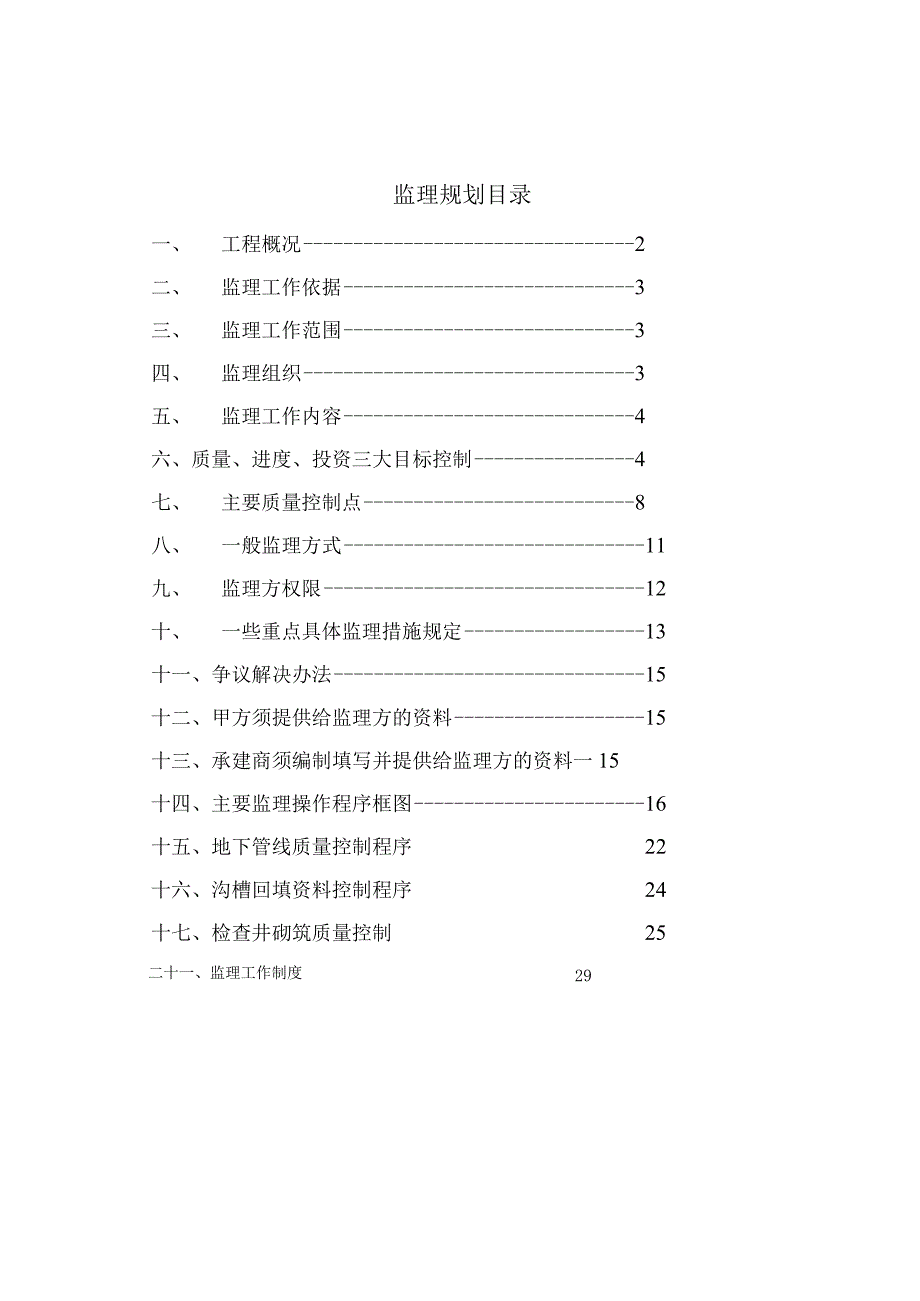

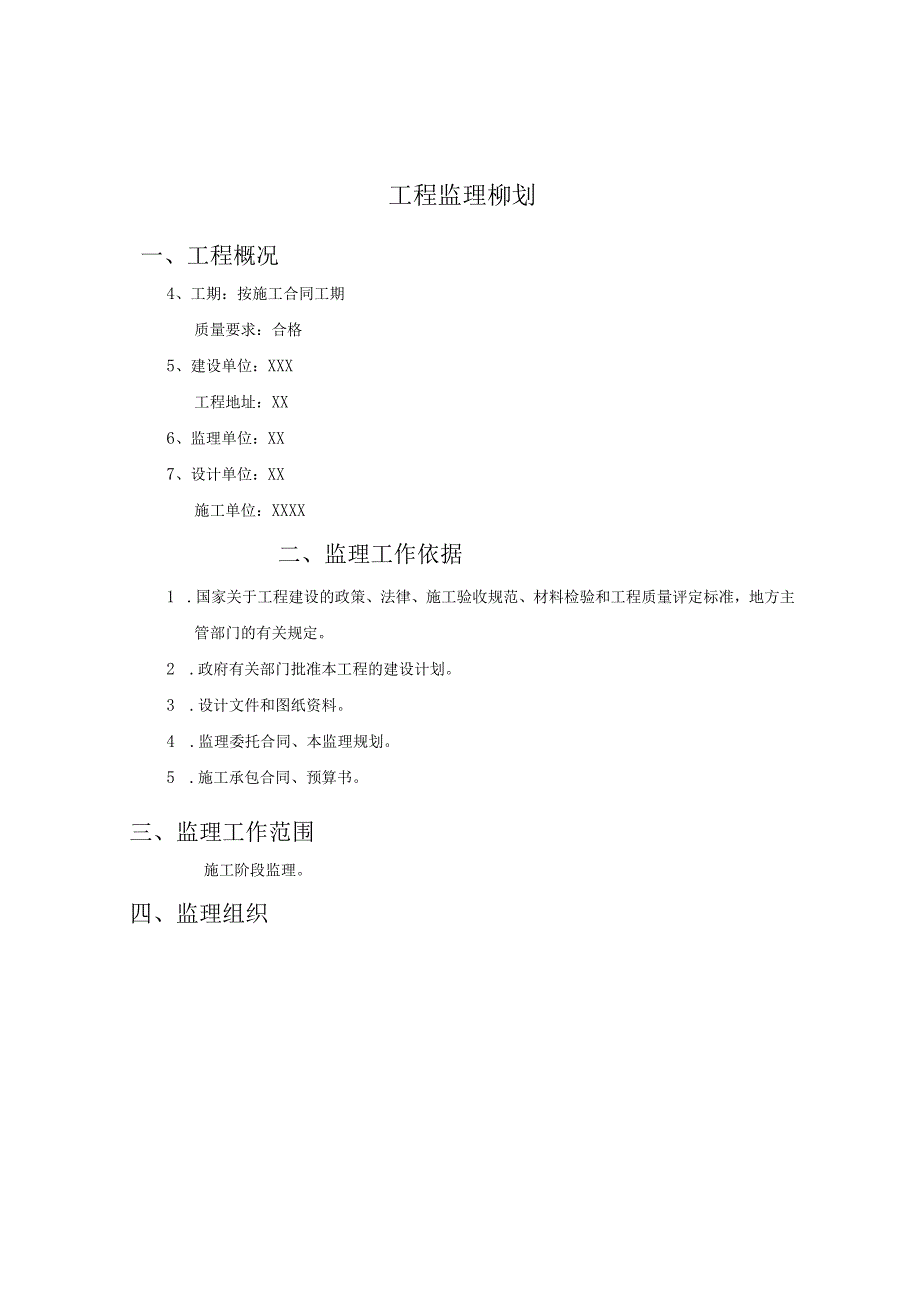

1、监理规划目录一、 工程概况2二、 监理工作依据3三、 监理工作范围3四、 监理组织3五、 监理工作内容4六、质量、进度、投资三大目标控制4七、 主要质量控制点8八、 一般监理方式11九、 监理方权限12十、一些重点具体监理措施规定13十一、争议解决办法15十二、甲方须提供给监理方的资料15十三、承建商须编制填写并提供给监理方的资料一15十四、主要监理操作程序框图16十五、地下管线质量控制程序22十六、沟槽回填资料控制程序24十七、检查井砌筑质量控制2529二十一、监理工作制度工程监理柳划一、工程概况4、工期:按施工合同工期质量要求:合格5、建设单位:XXX工程地址:XX6、监理单位:XX7、设

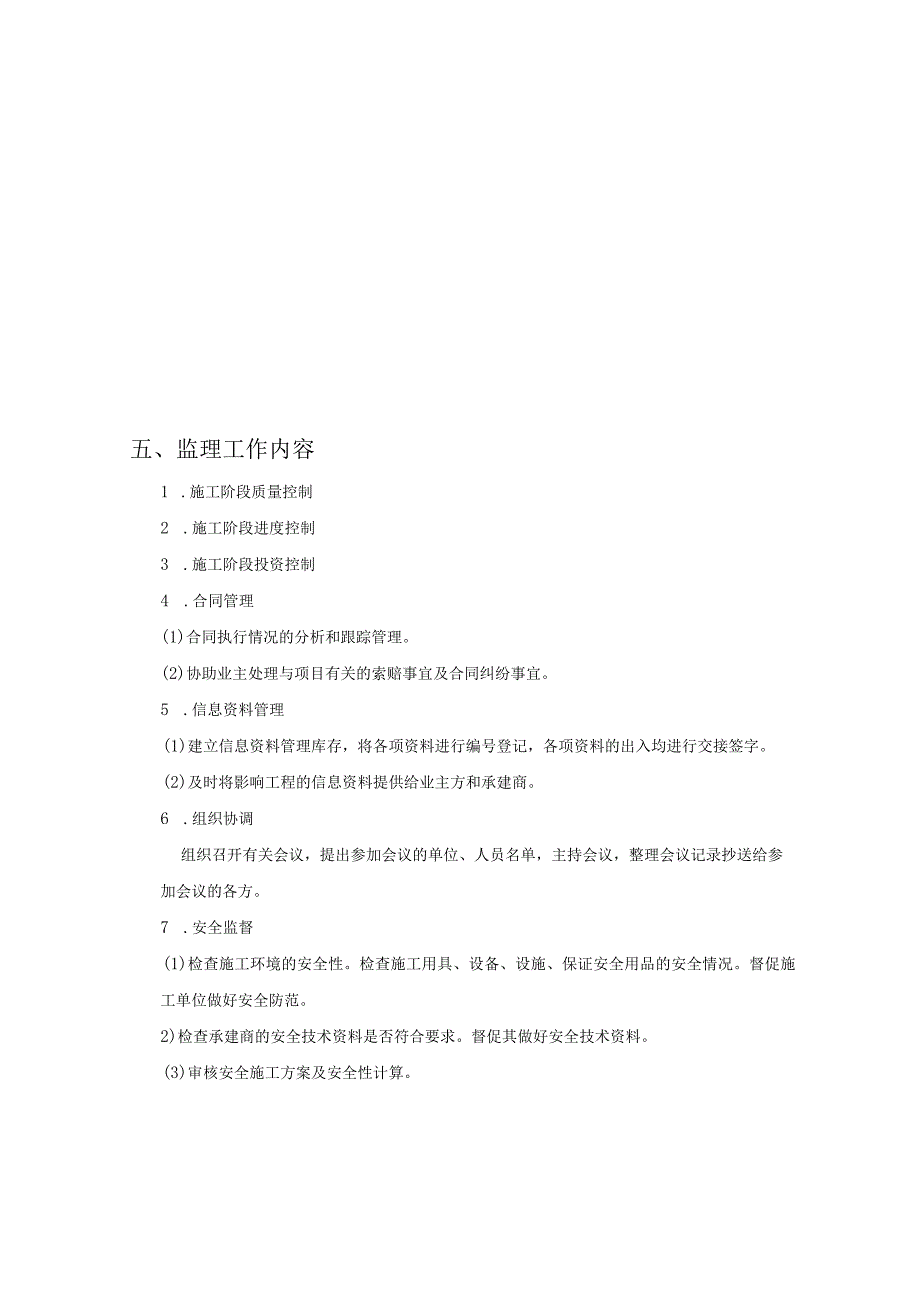

2、计单位:XX施工单位:XXXX二、监理工作依据1 .国家关于工程建设的政策、法律、施工验收规范、材料检验和工程质量评定标准,地方主管部门的有关规定。2 .政府有关部门批准本工程的建设计划。3 .设计文件和图纸资料。4 .监理委托合同、本监理规划。5 .施工承包合同、预算书。三、监理工作范围施工阶段监理。四、监理组织五、监理工作内容1 .施工阶段质量控制2 .施工阶段进度控制3 .施工阶段投资控制4 .合同管理(1)合同执行情况的分析和跟踪管理。(2)协助业主处理与项目有关的索赔事宜及合同纠纷事宜。5 .信息资料管理(1)建立信息资料管理库存,将各项资料进行编号登记,各项资料的出入均进行交接签字

3、。(2)及时将影响工程的信息资料提供给业主方和承建商。6 .组织协调组织召开有关会议,提出参加会议的单位、人员名单,主持会议,整理会议记录抄送给参加会议的各方。7 .安全监督(1)检查施工环境的安全性。检查施工用具、设备、设施、保证安全用品的安全情况。督促施工单位做好安全防范。2)检查承建商的安全技术资料是否符合要求。督促其做好安全技术资料。(3)审核安全施工方案及安全性计算。(4)对施工人员的不安全行为予以警告、制止。六、质量、进度、投资三大目标控制1 .质量控制(1)质量控制原则坚持质量第一原则坚持以人为控制核心坚持以预防为主坚持质量标准(2)质量控制措施:一条原则、二个重点、三个阶段、四

4、个手段一条原则工程质量控制是整个监理工作的核心,与进度计划和工程计量相互制约,监理工程师监督施工单位按合同、技术规范、设计图纸要求施工,是监理工作的原则。二个重点重要的单位工程和分部分项工程:路基、土方工程、排水工程、路面工程关键部位:路基、稳定层、路面三个阶段施工准备阶段进行事前控制,对施工准备工作进行检查,审批单位工程开工报告和工序开工申报表,对可能发生的情况进行提醒,提出具体要求。a)审查有关手续办理情况(施工报建、消防报建、噪音申报、临时用路申报、特殊工序施工方案审批等)。b)审查施工方案。特殊部位、特种专业、难度较大的施工内容,要求施工单位提交专项施工方案,且须有施工单位总工签字、施

5、工单位盖章。项目总监理工程师对施工方案进行审批,提出建议和要求。其中,深度2米(含2米)以上的沟槽开挖,其施工方案必须经建设局建工科审批。c)审查施工单位施工管理组织机构、人员配备、人员资质。证件、业务水平是否适应工程需要,并提出意见。d)审查材料合格证(主材必须提供建材产品使用认证书、生产厂家资质证明),试验报告,原地面土最大干容重测定资料,填方士工试验报告,混合料配合比设计报告)。e)审查机械设备证件,状态是否正常,部件是否完备。f)审查有关的前道工序是否通过验收。g)对其他施工准备工作进行检查、提醒,如停水、停电的应急措施,防雨防雷措施。施工阶段进行事中控制。加强旁站和巡视,检查施工单位

6、施工是否按规范和经审批的方案进行,并对施工过程的原材料、半成品和成品进行抽查。成品验收阶段进行事后控制。验收检查(通过检测和验评该分项或分部已完工程是否达到规范要求的质量标准和误差允许范围),把住质量关,签认(不符合要求的不予以签认),总结,汇报,调整计划。成品保护。质量复查。四个手段旁站:施工过程中对重点的项目和部位实施旁站,检查施工过程中材料及混合料与批准的是否符合;检查施工单位是否按批准的方案和有关技术要求、规范施工。测量:监理人员对完成工程的几何尺寸进行实测实量验收,不符合要求的要进行整改,无法整改的要求返工。试验:对各种材料,混合料配比、碎、砂浆等级等,监理人员随机抽样试验,施工单位

7、要提供条件。指令性文件:施工单位和监理人员的工作往来,必需以文字为准,监理人员通过书面指令和文字对施工单位进行质量控制,用以指出施工中发生或可能发生的质量问题,提请施工单位加以重视或修改。(3)工程质量事故的处理工程质量事故处理的依据a)工程事故的实况资料;b)具有法律效力的、得到有关当事各方认可的、工程承包商合同,设计委托合同,材料或设备购销合同,以及监理合同或分包合同等文件;c)有关的技术文件和档案资料;d)有关的建设法规。质量事故处理方案的确定对于工程质量缺陷,通常可以根据质量缺陷的情况,按以下三类性质的处理方案做出选择和决定:a)不作处理:某些工程质量缺陷虽然不符合规定的要求或标准,但

8、不影响使用要求;或有些不严重的质量缺陷,经过后续工序可以弥补;或出现的质量缺陷经复核验算仍能满足要求者,可不作处理。b)修补处理:工程的某些部位的质量虽未达到规定、规范、标准或设计要求,存在一定的缺陷;但经过修补后还可以达到要求的标准,不影响结构安全和使用要求。c)返工处理:工程质量未达到规定的标准和要求,有明显的严重质量问题,对使用有重大影响,而又无法通过修补的办法纠正所出现缺陷的情况下,作出返工处理的决定。2 .进度控制(1)审查施工单位的组织机构、人员并提出意见。(2)审核施工单位提出的工程项目总进度计划,并督促其执行。(3)审查施工单位年、季度的进度计划并督促其执行。(4)要求施工单位

9、每周、每月报工程进度计划和完成工程量报表,审核其报表。(5)对进度计划和实际完成情况定期进行比较,找出影响进度的原因。对造成进度拖期的应及时调整进度并采取必要的赶工措施。(6)对施工单位提前完成计划,并没有发理质量、安全事故的应建议业主予以奖励;因施工单位主观原因造成工期拖后,应建议业主予以适当罚款。(7)熟悉图纸,尽早发现图纸中存在的问题,提请设计人员处理,以防延误工期。只要我们在工程进度控制中,采取上述的一些控制措施和手段,尽管工程在施工中会出现不少问题和困难,工程仍然可以按合同工期如期完工,也将会给项目带来较大的经济效益和社会效益。3 .投资控制(1)研究图纸,避免因图纸总是造成投资损失

10、。(2)对于业主方应尽的协助施工的责任事宜及时督促解决,避免因业主方失误造成投资损失。(3)对于由业主方原因造成的增加施工内容严格按实签证。(4)严格按照合同及施工进度情况签发付款证明书。(5)做好工程施工记录,保存各种文件图纸,特别是注有实际施工变更情况的图纸,注意积累素材,为正确处理可能发生的索赔提供依据,参予处理索赔事宜。(6)参与合同修改、补充工作,着重考虑它对投资控制的影响。(7)审核承包商编制的施工组织设计,对主要施工方案进行技术经济分析。(8)协助业主选择物料和供应商、分包商、进行经济技术分析。(9)对设计变更进行技术经济比较,严格控制设计变更。(10)继续寻找通过设计挖潜节约投

11、资的可能性。(11)在施工过程中进行投资跟踪控制,定期地进行投资实际支出值与计划目标值的比较,发现偏差,分析产生偏差的原因,采取纠偏措施。(12)对工程施工过程中的投资支出作好分析与预测,经常或定期向业主提交项目投资控制及其存在问题的报告。(13)严格按合同和有关文件审查工程决算。七、主要质量控制点1、施工测量导线桩、转角桩、方向桩、定位桩、高程控制桩,护桩,桩的制作、埋设、保护,中边桩位置和高程。要求:业主应安排勘察设计单位向承包人和监理人员交桩,交班数量和精度已满足施工要求时,承包人应签署接桩文件。测量后应进行复核测量,施工放样后进行复核放样。经历雨季或按规范规定的施工时间间隔,应复核全线

12、控制桩。2、地下管线(1)钢筋混凝土管管质(内径、管壁厚、钢筋、管涵强度、管涵吸水率、外观),沟槽位置、尺寸、标高,沟槽底土质及处理,沟槽侧壁支撑,沟槽底坡度,施工排水,垫层、平基、管座,抹带接口质量、闭水试验,安管坡度。要求:管质不符合要求的不得使用,每根管用油漆或墨汁写上编号,并进行登记,安管记录表上必须写明每段所用的各节管的编号。垫层、管座未验收前不得进行安管施工。(2)高密度聚乙烯管(HDPE)管材质量(管材的颜色、内外表面、内径、管壁厚、管涵强度),热熔接口(形状、尺寸、均匀度),沟槽位置、尺寸、标高,沟槽底土质及处理,沟槽侧壁支撑,沟槽底坡度,施工排水,垫层,闭水试验,安管坡度。要

13、求:管质不符合要求的不得使用,HDPE管在沟上连接后下沟时避免管子被划伤,应用采取措施慢慢放入沟底;管子是否均匀支撑在沟底管基上;不得在路面有尖锐石块的土地上拖拉PE管;发现管材上有超过壁厚10%的切口或划痕时必须予以切除;管道在沟内应蛇行敷设,可按地形弯曲敷设,曲率半径不小于50D.0垫层未验收前不得进行安管施工。(3)盖板涵钢筋的原材、焊条、焊接件的质量,钢筋绑扎,保护层厚度,钢筋的焊接,模板的加工和安装(模内尺寸、相邻模板高度、表面平整度、大面积平整度、轴线偏位缝口密封),支架支撑的稳定性和刚度,混凝土的浇筑和养护,盖板的质量。要求:沟槽的开挖和支护必须符合要求,钢筋的质量、绑扎、焊接要

14、及时报验,模板的加工和安装符合设计要求,碎浇注应连续进行,因故必须间断时,其间断时间应小于前层碎的初凝时间,碎的养生质量,拆模后,检查碎的外观质量(蜂窝、麻面、气孔等情况),盖板的尺寸符合设计要求,对有缺陷的盖板应做好标识,禁止使用。3、沟槽回填填方土质、含水量、压实度。要求:安管质量未验收前不得进行沟槽回填。4、检查井砌筑检查井位置、尺寸、井底标高、井口标高,砖的材质,砖的淋水,壁厚,灰缝饱满度,砖的组砌方式,砂浆配合比,钢筋碎质量,井盖质量。八、排水管道工程监理工程师对施工测量放样,沟槽开挖、管基、安管、盖板涵浇筑、接口、检查井、闭水试验、回填土等各工序施工质量进行全面控制,重点放在以下方

15、面:认真审核承包人提交的施工方案是否可行措施是否得当,所投入的人员、设备、材料是否能满足施工进度和质量的要求,排水管道分项工程开工报告经审批后,承包人方可进场施工。认真复核承包人的测量放样是否准确无误,重点抽查中线控制桩位及水准点的闭合差是否满足规范要求。沟槽开挖前,复核检查沟槽断面型式是否适用安全,认真审查承包人的沟槽开挖支护方案是否经济、安全和适用。施工过程中,随机复查沟槽开挖的中线位置、每侧宽度、槽底高程,严防槽底超挖或扰动破坏。遇槽底软弱、地下水丰富等承载力不能满足设计要求时,及时会同设计、业主、承包人共同研究制定地基处理方案,及时办量设计变更。管基、管座、接口工序施工,重点检查控制磴及砂浆配合比和抗压强度,施工过程中,随机抽查平基管座的中心位置、基顶高程、宽度、厚度、蜂窝麻面等是否符合验标要求。安管前,重点查验管材的出厂合格证等质量证明文件,随机抽查管长、壁厚、圆度、强度、有无露筋及裂缝等现象,不合格品禁止安装,并要求承包人及时运出施工现场。安管时,随机抽测管中线位置,管内底高程是否符合验标要求。管道仅次于人行道、隔离带及非机

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 咨询培训

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
