《防水板施工方案.docx》由会员分享,可在线阅读,更多相关《防水板施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。
1、防水板施工方案一.防水板施工流程见下图二.防水板铺设1.施工准备(1)边墙及底板:DL16,拱顶:DL=l8o(2)基面上不得有钢筋,铁丝和钢管等尖锐突出物,否则从根部割除,并在割除部位用水泥砂浆抹成圆曲面,以防防水板被扎破。(3)隧道断面变化或转弯时的阴阳角抹成R50mm的圆弧。(4)底板基面要求平整,无大的明显的凹凸起伏。(5)喷射混凝土的强度要求达到设计强度。(6)防水层施工时基面不得有明水,如有明水采取注浆堵水或弓I排,并保持基面干燥。(7)外观检查:检查卷材是否有变色、波纹、斑点、刀痕、撕裂、小孔等外观缺陷;卷材品种规格是否与设计相符。(8)超挖部分铺钢筋网喷混凝土回填。工作台架及供

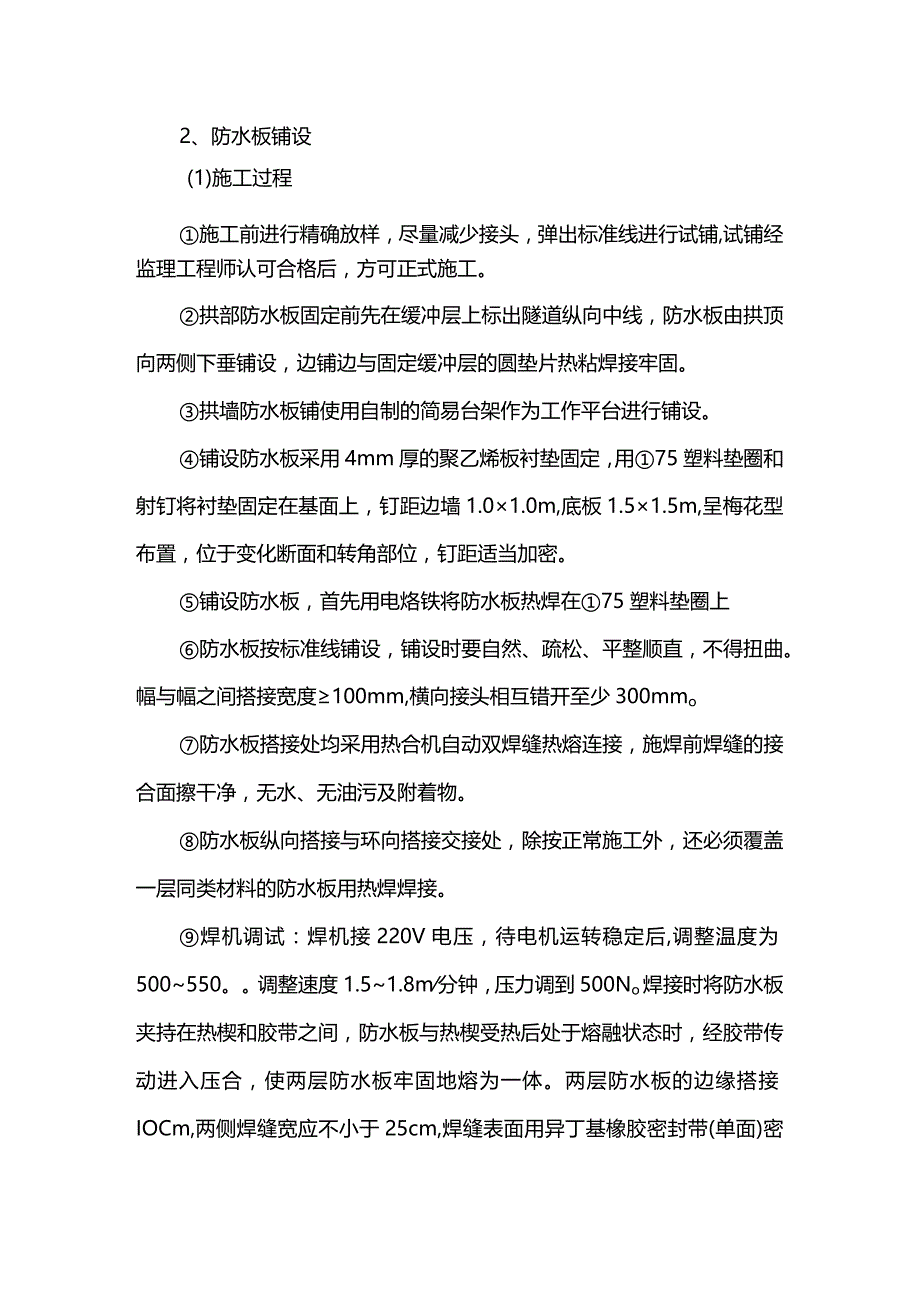

2、电线路就位。测量洞内温度,保证防水板铺设时环境温度不低于5Co2、防水板铺设(1)施工过程施工前进行精确放样,尽量减少接头,弹出标准线进行试铺,试铺经监理工程师认可合格后,方可正式施工。拱部防水板固定前先在缓冲层上标出隧道纵向中线,防水板由拱顶向两侧下垂铺设,边铺边与固定缓冲层的圆垫片热粘焊接牢固。拱墙防水板铺使用自制的简易台架作为工作平台进行铺设。铺设防水板采用4mm厚的聚乙烯板衬垫固定,用75塑料垫圈和射钉将衬垫固定在基面上,钉距边墙1.01.0m,底板1.51.5m,呈梅花型布置,位于变化断面和转角部位,钉距适当加密。铺设防水板,首先用电烙铁将防水板热焊在75塑料垫圈上防水板按标准线铺设
3、,铺设时要自然、疏松、平整顺直,不得扭曲。幅与幅之间搭接宽度100mm,横向接头相互错开至少300mmo防水板搭接处均采用热合机自动双焊缝热熔连接,施焊前焊缝的接合面擦干净,无水、无油污及附着物。防水板纵向搭接与环向搭接交接处,除按正常施工外,还必须覆盖一层同类材料的防水板用热焊焊接。焊机调试:焊机接220V电压,待电机运转稳定后,调整温度为500550。调整速度1.51.8m分钟,压力调到500No焊接时将防水板夹持在热楔和胶带之间,防水板与热楔受热后处于熔融状态时,经胶带传动进入压合,使两层防水板牢固地熔为一体。两层防水板的边缘搭接IOCm,两侧焊缝宽应不小于25cm,焊缝表面用异丁基橡胶

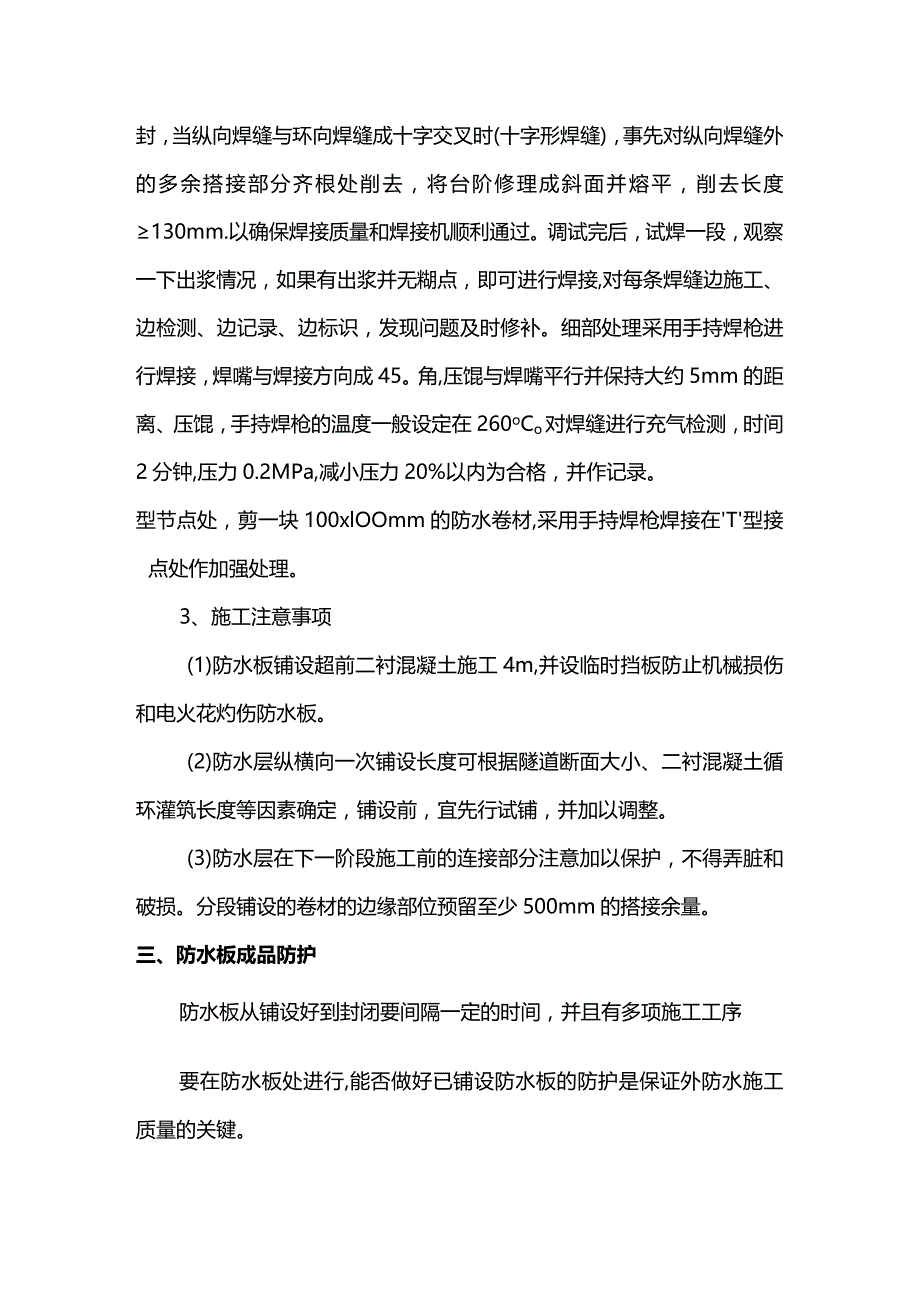

4、密封带(单面)密封,当纵向焊缝与环向焊缝成十字交叉时(十字形焊缝),事先对纵向焊缝外的多余搭接部分齐根处削去,将台阶修理成斜面并熔平,削去长度130mm.以确保焊接质量和焊接机顺利通过。调试完后,试焊一段,观察一下出浆情况,如果有出浆并无糊点,即可进行焊接,对每条焊缝边施工、边检测、边记录、边标识,发现问题及时修补。细部处理采用手持焊枪进行焊接,焊嘴与焊接方向成45。角,压馄与焊嘴平行并保持大约5mm的距离、压馄,手持焊枪的温度一般设定在260oCo对焊缝进行充气检测,时间2分钟,压力0.2MPa,减小压力20%以内为合格,并作记录。型节点处,剪一块100xlOOmm的防水卷材,采用手持焊枪焊
5、接在T型接点处作加强处理。3、施工注意事项(1)防水板铺设超前二衬混凝土施工4m,并设临时挡板防止机械损伤和电火花灼伤防水板。(2)防水层纵横向一次铺设长度可根据隧道断面大小、二衬混凝土循环灌筑长度等因素确定,铺设前,宜先行试铺,并加以调整。(3)防水层在下一阶段施工前的连接部分注意加以保护,不得弄脏和破损。分段铺设的卷材的边缘部位预留至少500mm的搭接余量。三、防水板成品防护防水板从铺设好到封闭要间隔一定的时间,并且有多项施工工序要在防水板处进行,能否做好已铺设防水板的防护是保证外防水施工质量的关键。1.防水板施工完毕,派专人定期检查,如有损坏点及时组织补焊。2、施工缝处防水板不能及时施作
6、保护层时,需采取铺垫土工布或覆盖编织品加以保护,严禁任何防水板长时间暴露在外。3、绑扎钢筋时特别注意不要损坏防水层,如有损坏立即通知防水施工人员进行修补,严禁穿带钉的鞋在防水层上走动。4、避免在防水板附近电焊,如不得不焊接时,在焊点与防水层之间放置活动板,以免焊花破坏防水板。5、混凝土施工时,注意振捣棒不得直接接触防水层。6、避免在防水层上搬运、移动材料或机械设备。7、防水层施工完毕后及时施工保护层,待保护层混凝土或砂浆达到强度后才允许在保护层上施工。8、场地周围作好警戒标识,非防水作业人员不得到防水板上行ZJz.o四.防水板铺设质量标准及检测办法1.外观检查:铺设平顺、无隆起、无皱折、无漏缝
7、、无假缝、焊缝连接牢固。2、焊接质量防水板焊缝宽度2Cm才苔接宽度攵IOCm,焊缝应平顺、无波纹、颜色均匀透明、无焊焦、烧糊或夹层。充气检查每100m双焊缝检查一组充气压力0.10.15Mpa,不得少于一分钟,压力无变化为合格,在变断面处适当加密充气试验点。五.环境保护措施1.施工现场的施工污水不能随意排放,不能任其流出施工区域污染环境。做好现场排水系统,控制污水排放,设置沉积池进行废水、废油沉积处理,使污染经沉淀后排入市政下水管网。2、控制噪音,避免夜间施工,防止扰民。夜间施工一般不得超过22:OO0特殊情况需要连续作业的,并向工地所在地的环保部门申请方可施工,同时做好周围群众的安民工作,赢
8、得他们的理解与支持。对因操作工艺不当而造成的噪声,应改变操作工艺尽量消灭噪声源。对人为活动产生的噪声应建立必要的管理制度,并严格执行控制,最大限度的减少噪声的传播。3、保持施工区环境卫生,设置足够的临时卫生设施,定期清理施工废渣,对于可回收的建筑垃圾,项目经理部应制定相应的措施,设专人分门别类进行分捡,划定分捡区域,以便回收利用。对不能回收的建筑垃圾,如塑料、橡胶等物质不能在现场焚烧,要收集归堆及时外运,交相关方处理。4、清运土方、渣土等建筑垃圾时,装载建筑垃圾的最高点不得超过车墙板上沿,并进行覆盖、封闭,以免沿途遗撒。食堂及生活区要设置垃圾桶,剩饭剩菜严禁随意泼洒,要及时清运保持良好的生活环
9、境。5、进出大门处设立简易洗车台,冲洗车辆轮胎,保证车轮干净,不将污染带入市政路面。6、施工完工后,拆除临时设施,清场交付。并将场地及周围环境清理干净。五、环境保护措施1.施工现场的施工污水不能随意排放,不能任其流出施工区域污染环境。做好现场排水系统,控制污水排放,设置沉积池进行废水、废油沉积处理,使污染经沉淀后排入市政下水管网。2、控制噪音,避免夜间施工,防止扰民。夜间施工一般不得超过22:OO0特殊情况需要连续作业的,并向工地所在地的环保部门申请方可施工,同时做好周围群众的安民工作,赢得他们的理解与支持。对因操作工艺不当而造成的噪声,应改变操作工艺尽量消灭噪声源。对人为活动产生的噪声应建立
10、必要的管理制度,并严格执行控制,最大限度的减少噪声的传播。3、保持施工区环境卫生,设置足够的临时卫生设施,定期清理施工废渣,对于可回收的建筑垃圾,项目经理部应制定相应的措施,设专人分门别类进行分捡,划定分捡区域,以便回收利用。对不能回收的建筑垃圾,如塑料、橡胶等物质不能在现场焚烧,要收集归堆及时外运,交相关方处理。4、清运土方、渣土等建筑垃圾时,装载建筑垃圾的最高点不得超过车墙板上沿,并进行覆盖、封闭,以免沿途遗撒。食堂及生活区要设置垃圾桶,剩饭剩菜严禁随意泼洒,要及时清运保持良好的生活环境。5、进出大门处设立简易洗车台,冲洗车辆轮胎,保证车轮干净,不将污染带入市政路面。6、施工完工后,拆除临时设施,清场交付。并将场地及周围环境清理干净。
