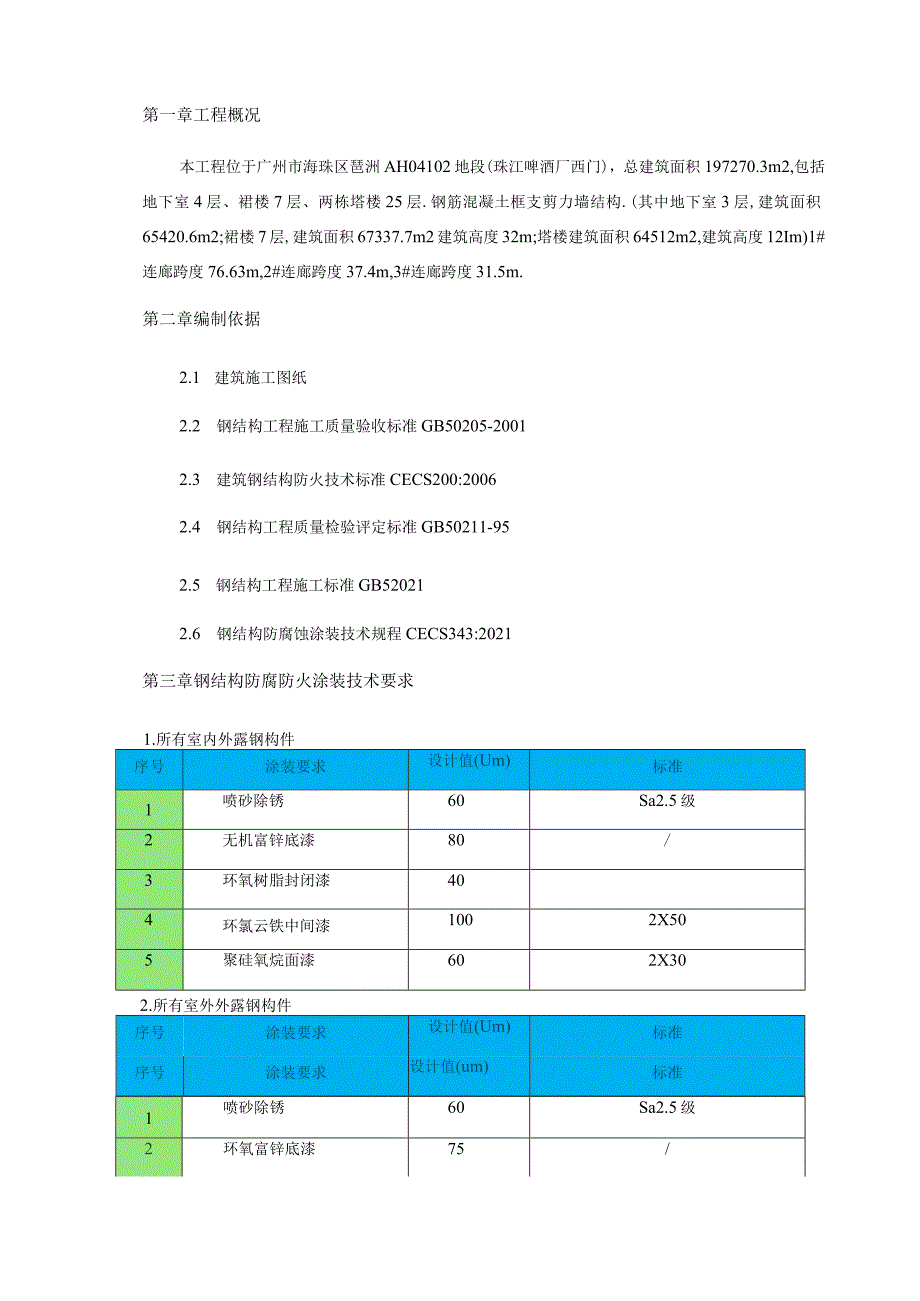

1、目录第二章编制依据1第三章钢结构防腐防火涂装技术要求1第四章钢结构防腐涂装3第五章防火涂料施工4第六章平安举措91 .平安组织机构及岗位责任92 .施工平安技术举措:103 .高空作业平安技术举措11(2)悬挑式移动脚手架(采用48钢管进行安装,通过验收方可使用)iyt15X11111QJ54.文明施工、环境保证体系16第一章工程概况本工程位于广州市海珠区琶洲AH04102地段(珠江啤酒厂西门),总建筑面积197270.3m2,包括地下室4层、裙楼7层、两栋塔楼25层.钢筋混凝土框支剪力墙结构.(其中地下室3层,建筑面积65420.6m2;裙楼7层,建筑面积67337.7m2建筑高度32m;塔
2、楼建筑面积64512m2,建筑高度12Im)1#连廊跨度76.63m,2#连廊跨度37.4m,3#连廊跨度31.5m.第二章编制依据2.1 建筑施工图纸2.2 钢结构工程施工质量验收标准GB50205-20012.3 建筑钢结构防火技术标准CECS200:20062.4 钢结构工程质量检验评定标准GB50211-952.5 钢结构工程施工标准GB520212.6 钢结构防腐蚀涂装技术规程CECS343:2021第三章钢结构防腐防火涂装技术要求1.所有室内外露钢构件序号涂装要求设计值(Um)标准1喷砂除锈60Sa2.5级2无机富锌底漆80/3环氧树脂封闭漆404环氯云铁中间漆1002X505聚硅
3、氧烷面漆602X302.所有室外外露钢构件序号涂装要求设计值(Um)标准序号涂装要求设计值(um)标准1喷砂除锈60Sa2.5级2环氧富锌底漆75/3环氧云铁中间漆1252X62.54丙烯酸聚氨酯面漆802X403.涂装要求(1)所有钢构件在出厂前均涂底漆,除锈完成后至底漆喷涂的时间间隔不得大于3小时.(2)构件出厂安装前,钢结构外表摩擦连接面、埋入或与混凝土接触的表面、现场焊缝两侧各1()Omm不能涂漆,但工地焊接部位及两侧应进行不影响焊接的防锈处理.(3)对于预留底漆局部及运输安装过程中损坏的底漆,应在现场手工打磨后补足底漆厚度;高强螺栓连接未涂涂料区亦应补涂.(4)对于现场焊缝,应仔细打
4、磨后再刷防锈漆,要求与本体局部相同.4.防火等级、构件耐火时限4.1 钢骨混凝土结构中的钢构件不做防火处理.4.2 以下部位及构件按相关技术要求进行防火处理(详见下表)构件名称耐火极限(小时)外外表防火保护层防火保护层最小厚度要求备注钢柱、桁架斜腹杆、刚拉板、1#连廊吊杆钢管3厚涂型防火涂料50mm(可根据型式检验报告的厚度进行施工)外表需抹光滑1#连廊扶肋3厚涂型防火涂料根据型式检验报告的厚度进行施工/钢梁、桁架弦杆、1#连廊拱底拉杆2厚涂型防火涂料30mm(可根据型式检验报告的厚度进行施工)/第四章钢结构防腐涂装1.油漆补涂部位钢结构构件因运输过程和现场安装原因,会造成构件涂层破损,所以,
5、在钢构件安装前和安装后需对构件破损涂层进行现场防腐修补,修补之后才能进行面漆或防火漆的涂装.序号破损部位补涂内容1现场焊接焊缝(包在混凝土中的构件除外).底漆2现场运输及安装过程中破损的部位.底漆3高强螺栓连接节点.底漆2.防腐涂装顺序在钢构件安装过程中,从下至上依次交叉进行现场防腐涂装施工;每个施工区域在立面从上至下逐层涂装,在平面上从中间向两边方向进行涂装.3.施工工艺名称施工工艺涂装材料要求现场补涂的油漆与制作厂使用的油漆相同,由制作厂统一提供,随钢构件分批进场.外表处理采用电动、风开工具等将构件外表的毛刺、氧化皮、铁锈、焊渣、焊疤、灰尘、油污及附着物彻底去除干净.涂装环境要求涂装前,除
6、了底材或前道涂层的外表要清洁、枯燥外,还要注意底材温度要高于露点温度3c以上.此外,应在相对湿度彳低于85%的情况下进行施工.经处理的钢结构基层,应及时涂刷底漆,间隔时间不应超过5小时.一道漆涂装完毕后,在进行下道漆涂装之前,一定要确认是否超出规定的涂装间隔时间,否那么就不能进行涂装.涂装间隔时间如果在过了最长涂装间隔时间以后再进行涂装,那么应该用细砂纸将前道漆打毛后,并去除尘土、杂质以后再进行涂装.涂装要求在每一遍通涂之前,必须对焊逢、边角和不宜喷涂的小部件进行预涂.4.涂层检测名称涂层检测检查工具漆膜检测工具可采用湿膜测厚仪、干膜测厚仪.检测方法油漆喷涂后马上用湿膜测厚仪垂直按入湿膜直至接
7、触到底材,然后取出测厚仪读取数值.膜厚限制原那么膜厚的限制应遵守两个90%的规定,即90%的测点应在规定膜厚以上,余下的10%的测点应到达规定膜厚的90%.测点的密度应根据施工面积的大小而定.外观检验涂层均匀,无起泡、流挂、龟裂、干喷和参杂物现象.5.考前须知序号i考前须知1配制油漆时,地面上应垫木板或防火布等,预防污染地面.23配制油漆时,应严格根据说明书的要求进行,当天调配的油漆应在当天用完.油漆补刷时,应注意外观整洁,接头线上下一致,螺栓节点补刷时,注意螺栓头油漆均匀,特别是螺栓头下部要涂到,不要漏刷.4相对湿度85%;构件面表温度低于露点加3;露天作业涂覆时出现环境温度在5eC以下或3
8、8以上,应停止涂装作业.6.防腐涂装施工质量保证举措序号防腐施工质量保证举措1防腐涂料补涂施工前对需补涂部位进行打磨及除锈处理,除锈等级到达St2.5的要求.2钢板边缘棱角及焊缝区要研磨圆滑,R=2.0mm.3露天进行涂装作业应选在晴天进行,湿度不得超过85%.4喷涂应均匀,经常用湿膜测厚仪或干膜测厚仪检测,完工的干膜厚度应到达“两个90%不允许存在漏涂、针孔、开裂、剥离、粉化、流挂现象.5涂装施工不得出现漏涂、针孔、开裂、剥离、粉化、流挂等缺陷.第五章防火涂料施工I.涂装环境要求防火涂料施工的气候条件:在防火施工过程中和施工之后涂层枯燥固化前,环境温度宜为538C,相对湿度30-85%.2.
9、施工工艺施工工程施工工艺施工准备及根本要求去除外表油垢灰尘,保持钢材基面洁净枯燥.涂层外表平整,无流淌,无裂痕等现象,喷涂均匀.前一遍根本枯燥或固化后,才能喷涂下一遍.涂料应当日搅拌当日使用完.厚涂型防火涂料采用压送式喷涂机喷涂,空气压力为040.6MPa,喷枪口直径一般选610mm.每遍喷涂厚度510mm.薄涂型防火涂料采用重力式喷枪进行喷涂,其压力约为04MPa.3.施工工艺流程施工准 备喷涂第一层防火涂料第一层防火涂料枯燥后喷涂第二层防火涂料,到达设计要求厚度.如未到达设计要求厚度,喷涂第三层一“返,修正边角、接口部位检验成品保护工序交换涂料施工流程示意图4.防火涂料的修复名称防火涂料的
10、修补修补方法喷涂、刷涂等方法.外表处理必须对破损的涂料进行处理,铲除松散的防火涂层,并清理干净.修补工艺根据施工工艺要求进行修补.5.防火涂料施工质量保证举措序号防火涂料施工质量保证举措1施工前应用铲刀、钢丝刷等去除钢构件外表的浮浆、泥沙、灰尘和其他粘附物;钢构件外表不得有水渍、油污,否那么必须用干净的毛巾擦拭干净.2钢结构防腐涂装必须完成,并通过相关单位检查合格后再进行防火涂料的施工.3防火涂料施工必须分遍成活,每一遍施工必须在上一道施工的防火涂料枯燥前方可进行.4防火涂料施工的重涂间隔时间应视现场施工环境的通风状况及天气情况而定,在施工现场环境通风情况良好,天气晴朗的情况下,重涂间隔时间为
11、812小时.5当风速大于5ms,相对湿度大于90%,雨天或钢构件外表有结露时,假设无其他特殊处理举措,不宜进行防火涂料的施工.6防火涂料施工时,对可能污染到的施工现场的成品用彩条布或塑料薄膜进行遮挡保护.6.防火涂装质量验收(1)钢结构防火涂料施工结束后,组织和邀请当地消防监督部门、建筑防火设计单位、监理单位、施工单位等相关单位的工程技术人员组成验收小组,联合进行消防竣工验收.验收组经检查各项质量都符合标准,即为合格,通过验收,如有个别不符,应视缺陷程度,分析原因和责任,视具体情况,责令限期整改再验收,直到验收合格后防火涂料工程才算正式完工.(2)直观检查的内容和检查方法检查用于工程上的钢结构
12、防火涂料的品种和颜色是否符合设计要求,必要时,将样品或开工前做的样板与实际涂装的情况比照用目视法检查涂层外观颜色是否均匀,有无漏涂,有无明显裂缝和乳突情况.用0.5Ikg榔头轻击涂层,检查是否粘结牢固,有无空鼓或成块状脱落,用手触摸涂层,观察是否有明显脱粉,用Im直尺检测有平整均匀.(3)用测针检测涂层厚度测定方法;测针由针杆和可滑动的圆盘始终保持与针杆垂直,并在其上装由固定装置,圆盘直径不大于30mm,以保证完全接触被测涂层的外表.测试时,将测厚探针插入防火涂层直至钢材外表,记录标尺读数.如下列图:三三一标尺C二二JE士一刻度.幽防火涂层钢材一千二涂层厚度测试法防火涂料检测示意图测点的选择:
13、对不同的钢结构,选点的方法不同.楼板和防火墙的防火涂层,可选用两相邻纵横轴线相交中的面积为一单元,在其对角线上,按每米长度选一点进行测试;钢梁、钢箱、钢柱、拱肋及吊杆防火涂层或度的测定,在构件长度内每隔3米取一截面,按下列图所示位置测试.涂层厚度检测位梁置柱示、意桁图架涂层厚度检测位置结果计算:对于梁、拱肋和柱等构件在选择的位置中,分别测出6个或8个点,分别计算出它们的平均值,精确到05mm.第六章平安举措1 .平安组织机构及岗位责任(1)平安组织机构(图一):2 .施工平安技术举措:(1)、现场平安生产工作规定:A、所有施工人员,在施工过程中,必须戴好平安帽,系好平安带,保护自己的生命平安.
14、凡违反规定或冒险作业,发生伤亡事故者,一切责任和经济损失,按国家及东莞市有关规定处理.B、所有的提料指挥和挂钩人员,在未操作之前,必须环视周围和楼下,有无人员工作,要求做到一要看,二要喊,三离开后,才能指挥提料,做到人身安全,否那么发生人身伤亡事故,一切责任和经济损失完全由肇事者负责赔偿.C、施工人员在高空作业时必须将工具和物品放在平安可靠之处,保证平安,如违反规定,造成人生伤亡事故或材料损失者,一切责任和经济损按国家及北京市有关规定处理.D、现场的所有电线都必须架空设置,不准落地、不准乱拉乱接电线,以免伤人.电线的一切接头必须包扎完好,不得漏电.如违反规定,造成人生伤亡事故,由DlO肇事者赔偿一切损失,直至法律责任.E、凡在高空作业,向下放跳板或其他物品时,必须用绳子捆牢,不准用手拿着下滑,预防伤人.如违反规定,造成人生伤亡和物品损失者,由肇事者承当责任,赔偿全部经济损失.F、民工入场时必须进行三级平安教育(公司、工地、班组),认真开展班组安全生产活动,做到人人讲平安,人人管平安的群众性平安生产活动
