隧道施工紧急救援计划.docx

上传人:p** 文档编号:809873 上传时间:2024-03-08 格式:DOCX 页数:20 大小:96.05KB
下载 相关 举报
隧道施工紧急救援计划.docx_第1页
第1页 / 共20页
隧道施工紧急救援计划.docx_第2页
第2页 / 共20页
隧道施工紧急救援计划.docx_第3页
第3页 / 共20页
隧道施工紧急救援计划.docx_第4页
第4页 / 共20页
隧道施工紧急救援计划.docx_第5页
第5页 / 共20页
隧道施工紧急救援计划.docx_第6页
第6页 / 共20页
隧道施工紧急救援计划.docx_第7页
第7页 / 共20页
隧道施工紧急救援计划.docx_第8页
第8页 / 共20页
隧道施工紧急救援计划.docx_第9页
第9页 / 共20页
隧道施工紧急救援计划.docx_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《隧道施工紧急救援计划.docx》由会员分享,可在线阅读,更多相关《隧道施工紧急救援计划.docx(20页珍藏版)》请在第壹文秘上搜索。

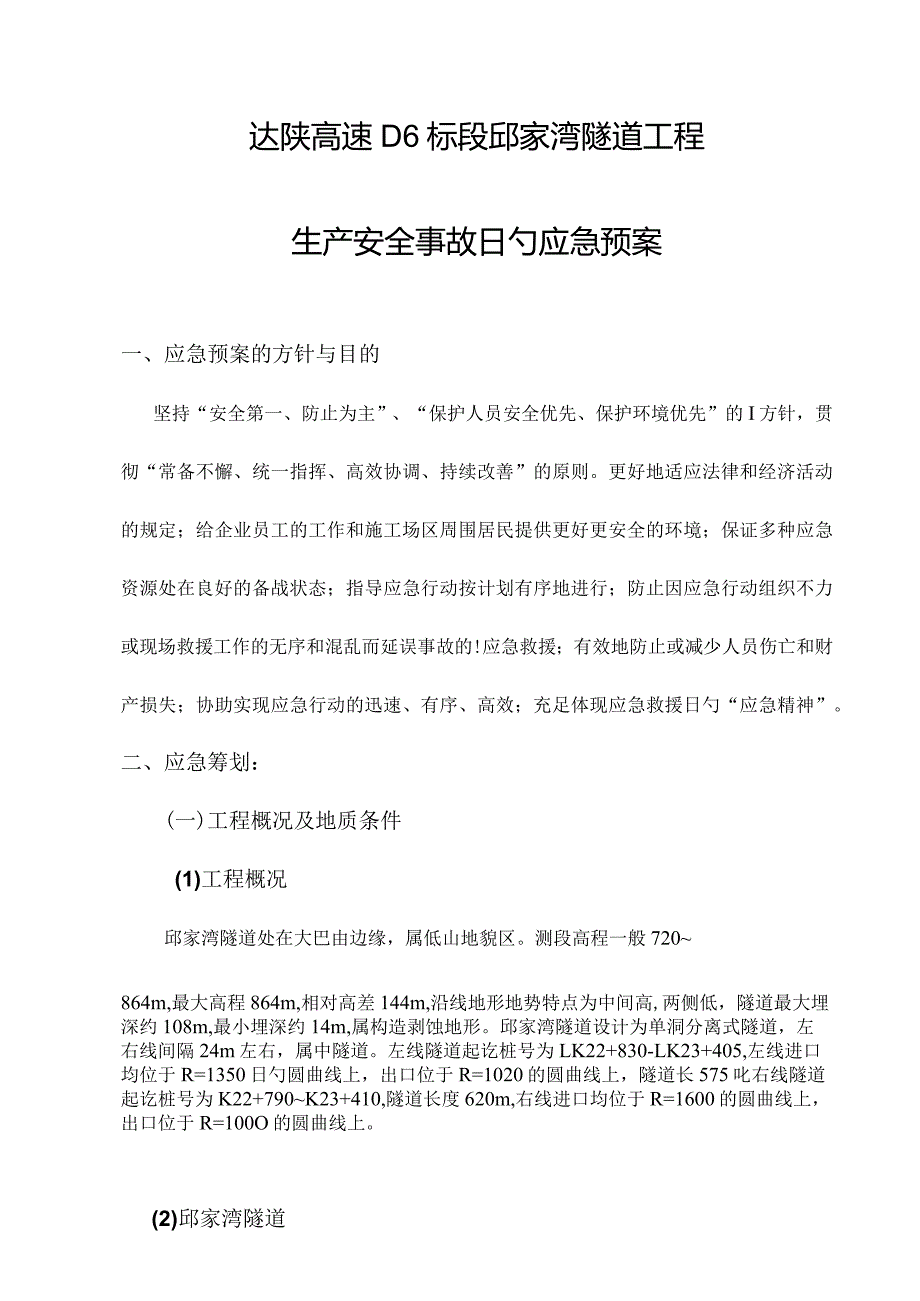

1、高速公路土建工程生产安全事故日勺应急预案工程名称:达陕高速D6标邱家湾隧道隧道里程:k22+790k23+4102023年10月达陕高速D6标段邱家湾隧道工程生产安全事故日勺应急预案一、应急预案的方针与目的坚持“安全第一、防止为主”、“保护人员安全优先、保护环境优先”的I方针,贯彻“常备不懈、统一指挥、高效协调、持续改善”的原则。更好地适应法律和经济活动的规定;给企业员工的工作和施工场区周围居民提供更好更安全的环境;保证多种应急资源处在良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的!应急救援;有效地防止或减少人员伤亡和财产损失;协助实

2、现应急行动的迅速、有序、高效;充足体现应急救援日勺“应急精神”。二、应急筹划:(一)工程概况及地质条件(1)工程概况邱家湾隧道处在大巴由边缘,属低山地貌区。测段高程一般720864m,最大高程864m,相对高差144m,沿线地形地势特点为中间高,两侧低,隧道最大埋深约108m,最小埋深约14m,属构造剥蚀地形。邱家湾隧道设计为单洞分离式隧道,左右线间隔24m左右,属中隧道。左线隧道起讫桩号为LK22+830-LK23+405,左线进口均位于R=1350日勺圆曲线上,出口位于R=1020的圆曲线上,隧道长575叱右线隧道起讫桩号为K22+790K23+410,隧道长度620m,右线进口均位于R=

3、1600的圆曲线上,出口位于R=100O的圆曲线上。(2)邱家湾隧道主体构造双线暗挖隧道,线路线间距为24m左右,的下方,埋深24108m左右,处在微风化岩层中,采用开挖跨度分别为10.131225m暗挖构造;初期支护采用C25喷射混凝土,承担施工期间的围岩压力,二次衬砌为C25(S8)(钢筋)混凝土;左、右线隧道k23+100处横向通道连接,横通道宽度为2.5m、高3,均为暗挖构造;初期支护与二衬间设全包防水层,防水层采用土工布+3.5防水板。(3)工程地质本区属于扬子板块北缘古生代“弧后”拉张盆地区。以及大巴山断裂带为界,大体可分为两个构造带,即沿线西南部的川东印支褶皱带和沿线东北部的南秦

4、岭印支褶皱带。隧址区未发现全新活动性断裂通过。邱家湾隧道进口岩层倾角较缓,重要发育三组节理,节理呈张开状,无充填。出口段岩层倾角大,重要发育一组节理,呈张开状,充填粉粘粒。隧道区产状较凌乱,但总体呈单斜产出。左、右线进口岩层产状重要为240。N1332,出口岩层产状重要为247N7582。a地层岩性隧址区出露地层较少,除第四系覆盖成外,仅有三叠系中统巴东组(Tzb)地层出露。残坡积(Qel+dl)碎石类土黄褐色,重要由泥质灰岩碎石构成,松散中密,碎石径一般10-40mm,个别达100mm,碎石大部分呈弱风化状,少许呈强风化状,以粉、粘土及砂充填,雨季时常有地下表水下渗。分布于隧道出口处,层厚0

5、-2.70mo三叠系中统巴东组(Tzb)泥质灰岩:灰色,细晶构造,中-厚层状构造,节理裂隙较发育,强、弱风化层,分布于整个隧道,厚度较大,微风化层分布于洞身段。强风化岩体破碎,节理裂隙发育;弱风化岩体较破碎,节理裂隙较发育;微风化层岩体较完整。b水文地质本次隧道钻孔内未见地下水,隧道进出洞口均为泥质灰岩,裂隙发育,拟开挖隧道位于侵蚀基准面以上切地形切割较深,水文地质条件较简朴。根据初步勘察水质分析成果表明,场地地表水水质为HCO2-Mg-Ca型水,为淡水,PH值7.90,根据公路工程地质勘察规范JTJO64-98附录D环境水对碎腐蚀评价原则鉴定:地表水对混凝土构造无腐蚀性,对钢筋混凝土构造中的

6、钢筋无腐蚀性,对钢构造具弱腐蚀性。C气象特性本工程地区地处亚热带,属湿润季风性气候。气候温和,雨量充沛;春旱、夏热;秋、冬多绵雨,日照少,湿度大,云雾多,无霜期长;为测区内气候基本特点。据万源气象站历年记录,元月最冷,平均气温35C,最低-9.4,7、8月份最热,平均气温3032C,最高达39.2;每年45月和910月阴雨连绵。数年平均降雨量1169.311b降雨集中在79月,占整年降雨量70虬数年平均相对湿度75%左右。测区地表水体为冲沟水。在隧道进、出口流经,均为季节性冲沟,流量重要受大气降水控制,平时近干枯,雨季流量增长。d地震烈度根据中国地震参数区划图(GBI8306-2023)(1/

7、400万),该地段地震动峰值加速度为:0.05g(对应地震基本烈度为IV度)。地震反应普特性周期为0.35goe重要工程地责问题在隧道进口地质状况重要为:强风化泥质灰岩,灰色,细晶构造,薄层状构造,夹灰黄色泥灰岩,节理裂隙较发育,呈碎石状压碎构造,上部溶孔较发育,围岩拱部无超前支护时可产生大坍塌,侧壁有时失稳,洞室潮湿,一般无地下水,雨季有降水入渗时,有滴水,存在对隧道施工不利。隧道出口地质状况重要为:表面为薄层碎石类土覆盖,下伏基岩为泥质灰岩,灰色,细晶构造,薄层状构造,其强风化带节理裂隙极发育,呈碎石状压碎构造,上部溶孔较发育,岩层倾角较大,围岩拱部无超前支护时可产生大坍塌,侧壁有时失稳,

8、一般无地下水,雨季有降水入渗时,有滴水,相对进口隧道施工难度增长。(二)、应急预案工作流程图根据本工程的特点及施工工艺的实际状况,认真的组织了对危险源和环境原因的识别和评价,特制定本项目发生紧急状况或事故的应急措施,开展应急知识教育和应急演习,提高现场操作人员应急能力,减少突发事件导致的损害和不良环境影响。其应急准备和响应工作程序见下图:图1应急准备和响应工作程序图(三)突发事件风险分析和防止为保证正常施工,防止突发事件以及某些预想不到时、不可抗拒的事件发生,事前有充足的技术措施准备、抢险物资的储备,最大程度地减少人员伤亡、国家财产和经济损失,必须进行风险分析和防止。(1)突发事件、紧急状况及

9、风险分析根据本工程施工特点及复杂的地质状况,充足考虑到施工技术难度和困难、不利条件等,经多方讨论和分析,确定本项目的突发事件、风险或紧急状况如下:a隧道穿过不良地层时。里程从隧道进口,LK22+835880K22+794825强风化泥质灰岩,灰色,细晶构造,薄层状构造,夹灰黄色泥灰岩,节理裂隙较发育,呈碎石状压碎构造,上部溶孔较发育,围岩拱部无超前支护时可产生大坍塌,侧壁有时失稳,隧道出口LK23+340384K23+340398表面为薄层碎石类土覆盖,下伏基岩为泥质灰岩,灰色,细晶构造,薄层状构造,其强风化带节理裂隙极发育,呈碎石状压碎构造,上部溶孔较发育,岩层倾角较大,围岩拱部无超前支护时

10、可产生大坍塌,侧壁有时失稳。暗挖隧道拱部存在风化层薄,开挖暴露时间过长,引起基岩风化变弱、自稳性差,开挖易坍塌。b隧道开挖原因引起建筑物不均匀沉降,导致建筑物日勺裂缝、倾斜、倒塌、变形、地面沉降等,如周围蓄水池、出口乡村路、居民住宅等;C爆破施工对临近建筑物的影响。如出口乡村公路、蓄水池等。d暴风雨的侵袭,设备人员等被淹,井架、材料库房、工棚被破坏等状况。e火灾、意外的工伤事故等,人员在隧道内中毒、中暑、被困等状况;从以上风险状况的分析看,假如不采用对应有效的防止措施,不仅给隧道施工导致很大影响,并且对周围建筑物和居民、施工人员的安全导致威胁。理解地表水、出水地点的状况,并对地表进行必要的处理

11、,以防止地表水下渗。认真分析地质资料,做好超前预报;对地质状况不明的地段一定要申请补勘,做到心中有数。加强施工管理,严格按原则化、规范化作业。施工中要常常分析土质变化、围岩参数,碰到可疑状况及时分析,不得冒进。遵照“管超前、严注浆、短开挖、强支护、快封闭、勤量测”的施工工艺。并做到“四及时”即及时量测、及时反馈、及时支护、及时封闭。施工工地的生活用房及生产用房均按抗台风日勺原则进行搭建,施工围墙牢固,堆放在建筑工地日勺轻型材料要捆绑固定,以防台风吹走。成立抗洪抢险领导小组,并成立抢险救灾队伍,与当地气象部门亲密联络,做好防止工作,工地自备内燃发电机组,抽水设备,以防停电。施工场地设专门抢险救灾

12、物资库,库房距施工现场近,道路保持畅通,以备急用。工地和附近医院建立亲密联络,工地设医务室,配齐必要的医疗器械。一旦出现意外的工伤事故,可立即进行急救。(四)法律法规规定有关特大安全事故行政责任追究的规定第七条、第三十一条;安全生产法第三十条、第六十八条;建筑工程安全管理条例、安全许可证条例以及爆破安全规程等。三、应急准备1、成立抢险领导小组,明确责任分工。企业抢险领导小组日勺构成组长:总经理副组长:主管施工生产的副总经理总工程师组员:安质部、工程部、安保处、劳资部、社保部、设备物资部、企业临时医务室。职责:研究、审批抢险方案;组织、协调各方抢险救援日勺人员、物资、交通工具等;保持与上级领导机

13、关的通讯联络,及时公布现场信息。项目部应急预案领导小组及其人员构成项目部抢险领导小组组织机构如下:(1)组长:项目经理,负责全面管理和协调工作。组长职责:负责本项目应急预案的启动实行、小组人员分工、向上级单位请示启动上级部门应急预案等。(2)副组长:项目副经理、安全主管副组长职责:协助组长工作,在组长不在场的状况下行使组长权利、协调处理有关工作,详细负责各分工区生产安全的现场管理,恢复和保证生产正常进行。岳淼负责一工区的现场安全、危险状况的管理和协调工作;郑晓农负责二工区的现场安全、危险状况的管理和协调工作;置基也负责三工区的现场安全、危险状况的管理和协调工作。(3)组员:。其中张透负责一工区

14、日勺现场监控,邹意拍_负责二工区的现场监控,罗基益负责三工区的现场监控,张顺荣负责宣传报道工作。2、应急资源应急资源的准备是应急救援工作的!重要保障,项目部应根据潜在的事故性质和后果分析,配置应急资源,包括:救援机械和设备、交通工具、医疗设备和必备越频、生活保障物资。重要应急物资、机械设备储备表序号材料、设备名称单位数量规格型号重要工作性能指标目前何处备注1机械设备2湿喷机台4TK-9615m7h现场3注浆泵台3BW-250现场4空压机台5SA-5150W20m3min现场5管棚钻机台1金星-900现场6钻机1CY-2A现场7砂浆泵台2KUBJ型现场8装载机辆3ZL40斗容量2m3现场9蛙式打夯机台2YZSO.6B12KN现场10风镐台10GlO26L/S现场11凿岩机台1276553.2m3min现场12小型挖掘机辆3WY-4.2斗容量0.2m3现场13挖掘机辆2PC200斗容量1.6m3现场14机动翻斗车辆12FC-I斗容0.75m3现场15东风车辆88T现场16液压汽车吊辆1QY-2525T现场17千斤顶台4YCW-120型120T现场18台3HBT60输送60m3h现场19滚筒式搅拌机台2JS350斗容350L现场20电焊机台6BX500现场21卷扬机台2

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
