《雨季施工方案(210301-25).docx》由会员分享,可在线阅读,更多相关《雨季施工方案(210301-25).docx(19页珍藏版)》请在第壹文秘上搜索。

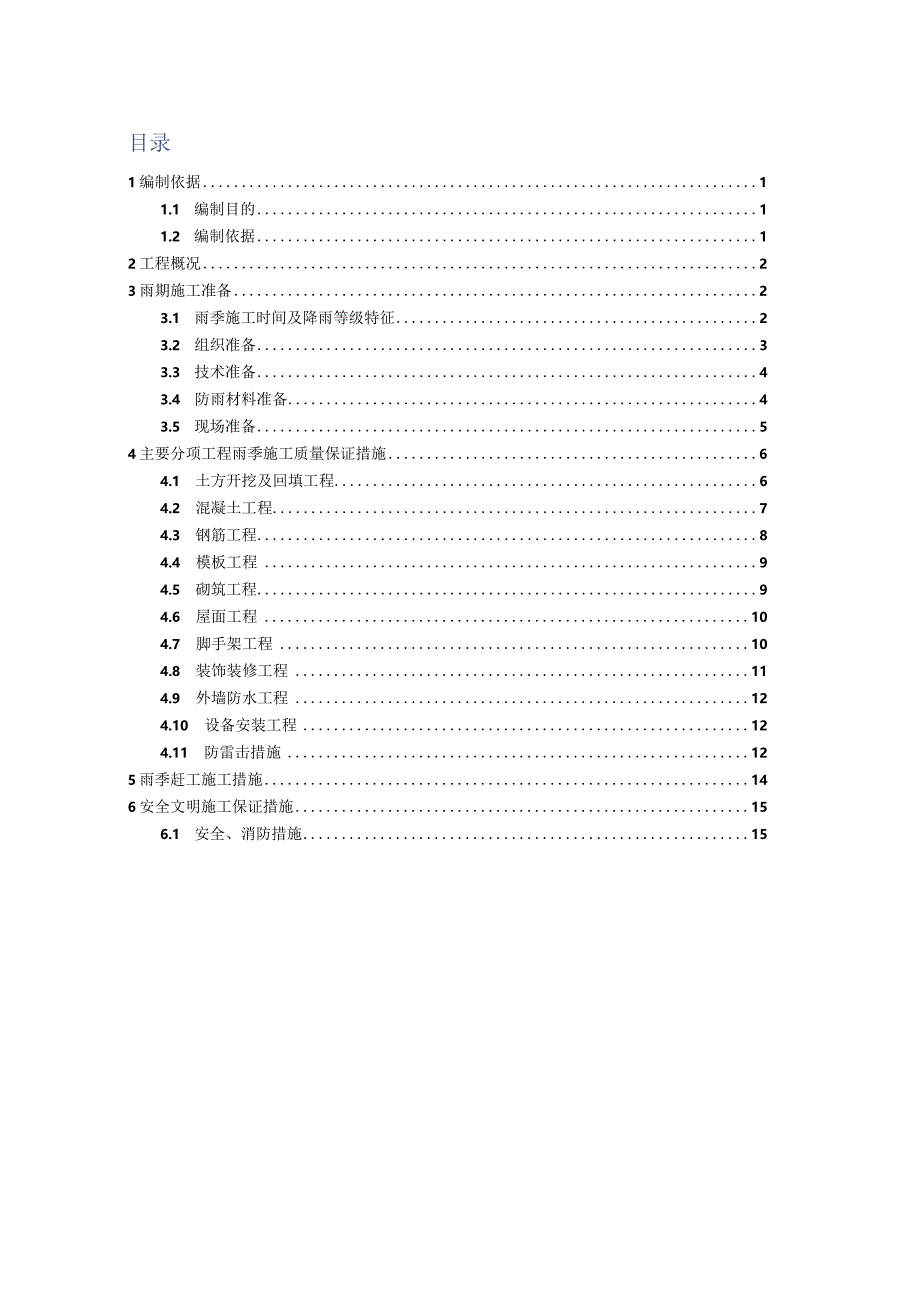

1、XX项目雨季施工方案编制人;审核人;审批人:目录1编制依据11.1 编制目的11.2 编制依据12工程概况23雨期施工准备23.1 雨季施工时间及降雨等级特征23.2 组织准备33.3 技术准备43.4 防雨材料准备43.5 现场准备54主要分项工程雨季施工质量保证措施64.1 土方开挖及回填工程64.2 混凝土工程74.3 钢筋工程84.4 模板工程94.5 砌筑工程94.6 屋面工程104.7 脚手架工程104.8 装饰装修工程114.9 外墙防水工程124.10 设备安装工程124.11 防雷击措施125雨季赶工施工措施146安全文明施工保证措施156.1 安全、消防措施156.2 环保

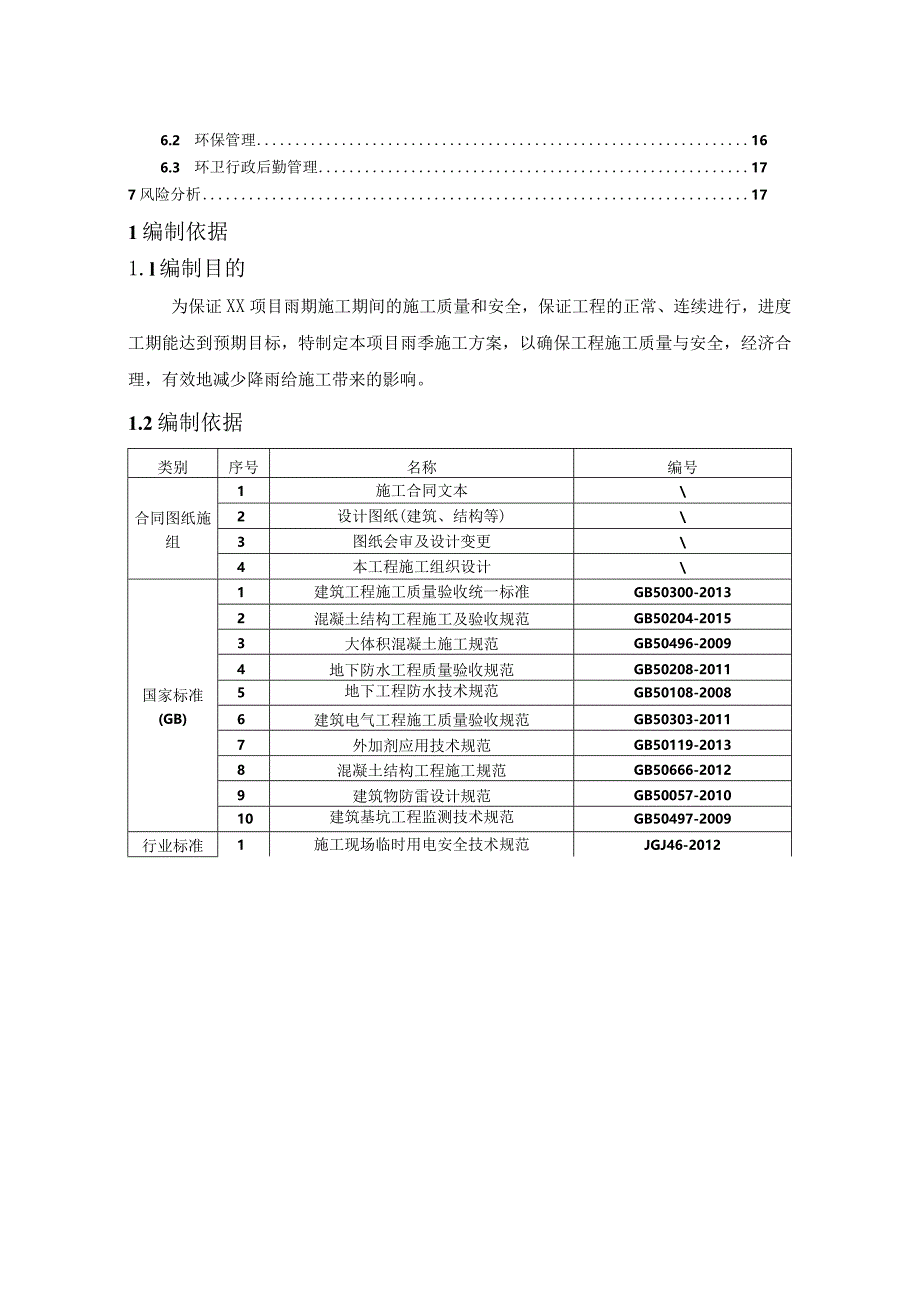

2、管理166.3 环卫行政后勤管理177风险分析171编制依据1.l编制目的为保证XX项目雨期施工期间的施工质量和安全,保证工程的正常、连续进行,进度工期能达到预期目标,特制定本项目雨季施工方案,以确保工程施工质量与安全,经济合理,有效地减少降雨给施工带来的影响。1.2编制依据类别序号名称编号合同图纸施组1施工合同文本2设计图纸(建筑、结构等)3图纸会审及设计变更4本工程施工组织设计国家标准(GB)1建筑工程施工质量验收统一标准GB50300-20132混凝土结构工程施工及验收规范GB50204-20153大体积混凝土施工规范GB50496-20094地下防水工程质量验收规范GB50208-20
3、115地下工程防水技术规范GB50108-20086建筑电气工程施工质量验收规范GB50303-20117外加剂应用技术规范GB50119-20138混凝土结构工程施工规范GB50666-20129建筑物防雷设计规范GB50057-201010建筑基坑工程监测技术规范GB50497-2009行业标准(JGJ)1施工现场临时用电安全技术规范JGJ46-20122钢筋焊接验收规程JGJ18-20123建筑施工安全检查标准JGJ59-20112工程概况XX项目项目由有限公司兴建,位于路以东。本工程总用地面积56650.19m2,总建筑面积为162822.44m2,其中地上建筑面积120065.84O
4、l2,地下建筑面积42756.961112,项目由地下室一层整体车库、两栋22层住宅、两栋19层住宅、一栋18层住宅、两栋16层住宅、一栋17层住宅、一栋3层幼儿园、一栋2层商业配套及配电房共10栋楼组成。各参建单位如下:建设单位:有限公司设计单位:筑设计院监理单位:询有限公司勘察单位:限责任公司施工单位:中XXX程局有限公司3雨期施工准备3.1 雨季施工时间及降雨等级特征1、雨期施工时间:根据武汉地区多年的实测资料统计,武汉地处长江中下游平原,夏季来自夏威夷高压的暖湿气团北上,与陆地上的冷气团相遇,形成锋面雨,在长江中下游相持于六月中旬至七月上旬,即梅雨季节;.九月来自蒙古西伯利亚的冷空气南
5、下,武汉会有短期的降雨。所以武汉的雨季为六月中旬至七月上旬,九月短期。2、降雨等级特征:降雨分小雨、中雨、大雨、暴雨、大暴雨、特大暴雨几个等级,详见下表:降雨等级现象描述降雨量(mm)一天内半天内小雨雨能使地面湿润,但不泥泞1100.2-5中雨雨降到屋顶有淅沥声,凹地积水10255.115大雨降雨如倾盆落地四溅,平地积水255015.130暴雨比大雨还猛,能造成山洪暴发5010030.170大暴雨比暴雨还大或时间长,造成洪涝灾害10012070.1140特大暴雨比大暴雨大,造成洪涝灾害2001403.2 组织准备1、为保证雨期施工的顺利进行,项目部成立雨季施工领导小组,并将领导小组组织机构上墙
6、,成立防汛抢险队。雨季施工防汛抢险队小组成员:组长:黄彪副组长:吴伟张元兵袁吉龙王经国组员:范洪波蔡聪蔡建松曹翔彭新原张家梁2、项目部组织技术、生产、安全、临电、材料、机械、环保环卫、消防保卫等相关人员进行雨季施工的方案交底。3、项目部雨季施工领导小组的相关人员对施工队进行雨季施工的培训教育,并做好教育记录。4、项目部雨季施工领导小组雨季施工前,组织项目部相关人员对雨季施工准备工作和措施落实等进行检查。5、雨施领导小组和防汛抢险突击队职责组长:全面负责雨期间的安全、防汛指挥工作。副组长:协助组长做好雨期施工期间的安全、防汛等指挥工作,负责落实雨期的各种物资材料调配、关键部位技术措施的落实、劳动
7、力的调配,制定必要的应急措施。组员:施工员及后勤、材料员、安全员、安保人员,对已出现或可能出现的问题采取相应的技术措施,保证雨施过程中的各种物资、设备等的供应。防汛抢险突击队:遇大雨、暴雨应组织巡查现场、堵挡坍塌、疏通沟道确保畅通,对隐患要及时排除,做到小雨不停工、大雨不受损,保证施工生产正常进行。值班员:雨施期间工地值班人员必须全天24小时在岗,加强巡逻检查,及时发现和排除险情,并做好值班记录。办公室:负责天气预报的收集和传递,加强雨施工程中的信息反馈。掌握天气变化情况,合理安排施工,并随时保持联系。3.3 技术准备1、技术部门提前制定雨期施工方案,并经过公司审批,组织相关人员进行方案的交底
8、,对重点部位的施工进行详细交底和培训。2、制定出雨期施工主要风险因素及其主要控制点:(1)临时设施、道路与场地排水;(2)大型设备、基坑排水;(3)施工脚手架及安全防护;(4)混凝土工程施工质量及成品保护;(5)材料、构配件储存及保管;(6)机械设备的防雨、维修保养;(7)现场临水、临电安全;3、各施工分部(或区域)应根据总体雨期施工方窠的指导原则,根据各自施工的实际部位和具体情况采取相应雨期施工技术措施,并负责向施工班组进行技术交底。4、充分做好现场前期准备工作,对可能遇到的问题提前作好准备,确保施工顺利进行。3.4 防雨材料准备根据工程的实际情况确定以下主要防雨材料,在雨期来临之前放入现场
9、库房内,同时材料组建立值班制度,保证发生紧急情况时防雨物资能够投入使用。雨季施工主要材料一览表序号材料名称规格单位数量1抽水泵1100QW100-15-7.5台22抽水泵280QW40-15-4台33水龙带50米5004电缆线3*2.5mm;3*4mm米300;2005开关箱个57防水彩条布m220008塑料布m210009编织袋只30010雨衣套20011雨鞋双200防雨物资随雨季施工现场情况,随时准备调配增加,采购部确保物资供应到位。3.5 现场准备1、施工现场排水(1)施工现场应根据地形由生产经理组织对生产设施、平面布置进行一次雨期前的全面检查。如果在施工过程中同时要涉及到外线施工,开挖
10、堆土时必须要注意排水坡向,避免造成地下室的浸泡。同时要保证场区内运输材料的畅通。(2)施工区域、加工区场地排水采用自然排水,生活区设置排水沟,生活区污水,厨房出水分别经化粪池、隔油池抽走,淋浴、生活区雨废水通过排水沟汇集到集水井后,排入市政雨水管网。(3)基坑基础施工区域,沿现场边坡顶设30Omm*30Omm明截水沟,同时坡底设置30Omm*30Omm明排水沟,间隔20m设置集水井,在地下室施工之前,雨水通过排水沟、集水井汇集雨水排向市政管网。,集水井采用lm*lm*lm,数量根据现场按需设置,供基坑排水用。雨季施工开始之前先将现场内的所有排水沟清理干净。雨后对于场区内积水要及时清理干净。所有
11、雨水排入市政管网前经过2m*3m*2m沉定池沉淀后排出。2、机械设备及材料防护(1)机电设备:对所有机电设备和临电线路进行全面检修,室外的配电箱、电焊机和机械设备等均须搭设防雨棚,闸箱要采取防雨、防风、防潮措施,并应安装接地保护装置。每次雨后必须全面检查用电设备,以保证设备的正常运转;电焊机必须挂好标识牌,并写上责任人的名字。(2)原材料及半成品的保护:项目材料部门要做好各种材料、构配件、成品、半成品的保管工作。各种构件、管材、剩余的钢材要在坚实的地面上架空设置,且四周要排水通畅,并在底部设垫木。现场的水泥、防水卷材等材料要堆放到室内并用塑料布盖好。水泥要先收先发,后收后发;施工现场砂石料堆放
12、地应浇筑一层素混凝土硬化,各加工场地硬化处理。3、施工现场的临建设施雨期来临之前项目后勤人员应对现场临时设施如:工人宿舍、办公室、食堂、仓库、配电间等要进行全面检查,做好防漏、防淹、防塌工作,对存在隐患的临建进行全面的翻修加固或拆除。4、做好防风工作现场的各种标牌应予以加固,外架与结构的拉结点应符合规定,并牢固可靠,防雷与主楼的防雷系统连接好。屋面材料要压牢靠防止风吹动掉下。主楼内的门窗必须要关严密,防止风吹打碎玻璃。材料、构件堆放场地高于自然地坪IOCm,以防积水。5、施工范围内的所有分包进行雨期施工安全技术交底,制定各自的雨期施工措施。4主要分项工程雨季施工质量保证措施4.1 土方开挖及回
13、填工程(1)土方开挖应严格按照施工方案进行,禁止随意开挖、超挖等。开挖路线符合方案要求。(2)基坑基槽内积水时,立即组织人员用水泵抽至附近排水沟。(3)随时观察雨水施工时土体含水量状态,当雨量较大,土体含水量饱和时,应停止机械作业,并将机械移至基础稳定地区。(4)基坑施工阶段,安排专职人员每天巡视边坡稳定性,在雨季应加密边坡变形、沉降等的观测,发现问题及征兆应立即通知停止施工作业。(5)现场大承台开挖时,应加快施工速度,避免雨水冲刷边坡,引起侧壁土方坍塌。不能避免时,应组织人员对边坡土体用彩条布进行覆盖。(6)基础施工完后,应及早排出积水,清除淤积泥砂,尽快回填土。(7)基坑回填土应连续进行,
14、尽快完成。施工中注意雨情,雨前应及时夯完已填土层,并做成一定坡势,以利排除雨水。(8)雨期土方回填施工应严格控制回填土的含水率,及时取样试验,将回填土的含水量控制在设计要求范围内,如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;必要时应事先对土源加以覆盖,避免出现橡皮土。(9)当回填土被雨水浸泡或出现“橡皮土”时,应挖出晾晒后重新回填。4.2 混凝土工程(1)大雨过后,浇筑混凝土之前应清除基层上、模板内的雨水、污泥等杂质。(2)如遇小雨继续碎施工,已浇筑完部分用薄膜覆盖,积水及时排除。(3)若遇大雨应停止混凝土的浇筑,并处理好施工缝,施工缝的位置要留在结构受剪力较少且便于施工的部位,即柱子留在基础顶部或梁下皮;梁板结构宜顺着次梁方向浇筑,施工缝宜留在次梁跨度的中间三分之一范围内,梁板碎应连续浇筑。(4)雨停继续施工时,排除积水。如碎未初凝继续浇筑,并要振捣密实以保证碎质量。如已初凝,则按施工缝处理。新旧碎接槎时,应将旧的碎表面水泥膜和松动的浮石子清理干净,浇碎前,应浇水湿润,然后水泥砂浆,再浇碎并仔细捣实,不得漏振,以保证碎的密实度。(5)雨期施工期间,砂、石含水率变化幅度较大,要及时测定,并调整施工配合比的加水量,严格控制塌落度,确保碎的强度
