《雨季高速公路施工策略.docx》由会员分享,可在线阅读,更多相关《雨季高速公路施工策略.docx(16页珍藏版)》请在第壹文秘上搜索。

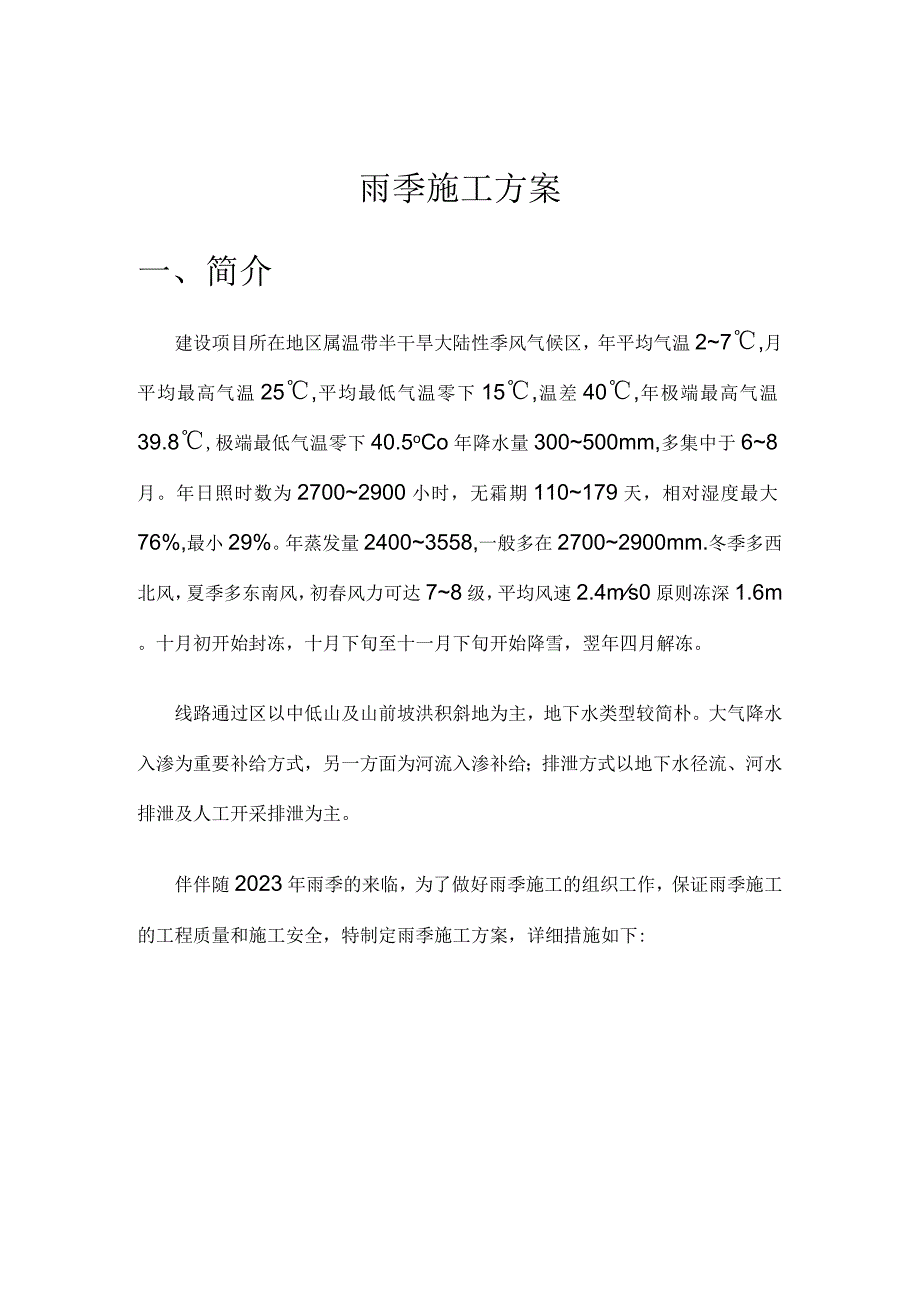

1、二、三、四、五、六、七、八、九、十、简介雨季施工原则施工准备雨季施工安排路基土石方工程雨季施工方案基坑、桩基挖方施工基坑回填施工桥梁、涵洞碎施工路基防护砌筑工程钢构造制作卜一、吊装施工十二、机电设备十三、安全保证措施错误!未定义书签。错误!未定义书签。错误!未定义书签。错误!未定义书签。错误!未定义书签。错误!未定义书签。错误!未定义书签。错误!未定义书签。错误!未定义书签。错误!未定义书签。错误!未定义书签。错误!未定义书签。错误!未定义书签。雨季施工方案一、简介建设项目所在地区属温带半干旱大陆性季风气候区,年平均气温27,月平均最高气温25,平均最低气温零下15,温差40,年极端最高气温3
2、9.8,极端最低气温零下40.5oCo年降水量300500mm,多集中于68月。年日照时数为27002900小时,无霜期110179天,相对湿度最大76%,最小29%。年蒸发量24003558,一般多在27002900mm.冬季多西北风,夏季多东南风,初春风力可达78级,平均风速2.4ms0原则冻深1.6m。十月初开始封冻,十月下旬至十一月下旬开始降雪,翌年四月解冻。线路通过区以中低山及山前坡洪积斜地为主,地下水类型较简朴。大气降水入渗为重要补给方式,另一方面为河流入渗补给;排泄方式以地下水径流、河水排泄及人工开采排泄为主。伴伴随2023年雨季的来临,为了做好雨季施工的组织工作,保证雨季施工的

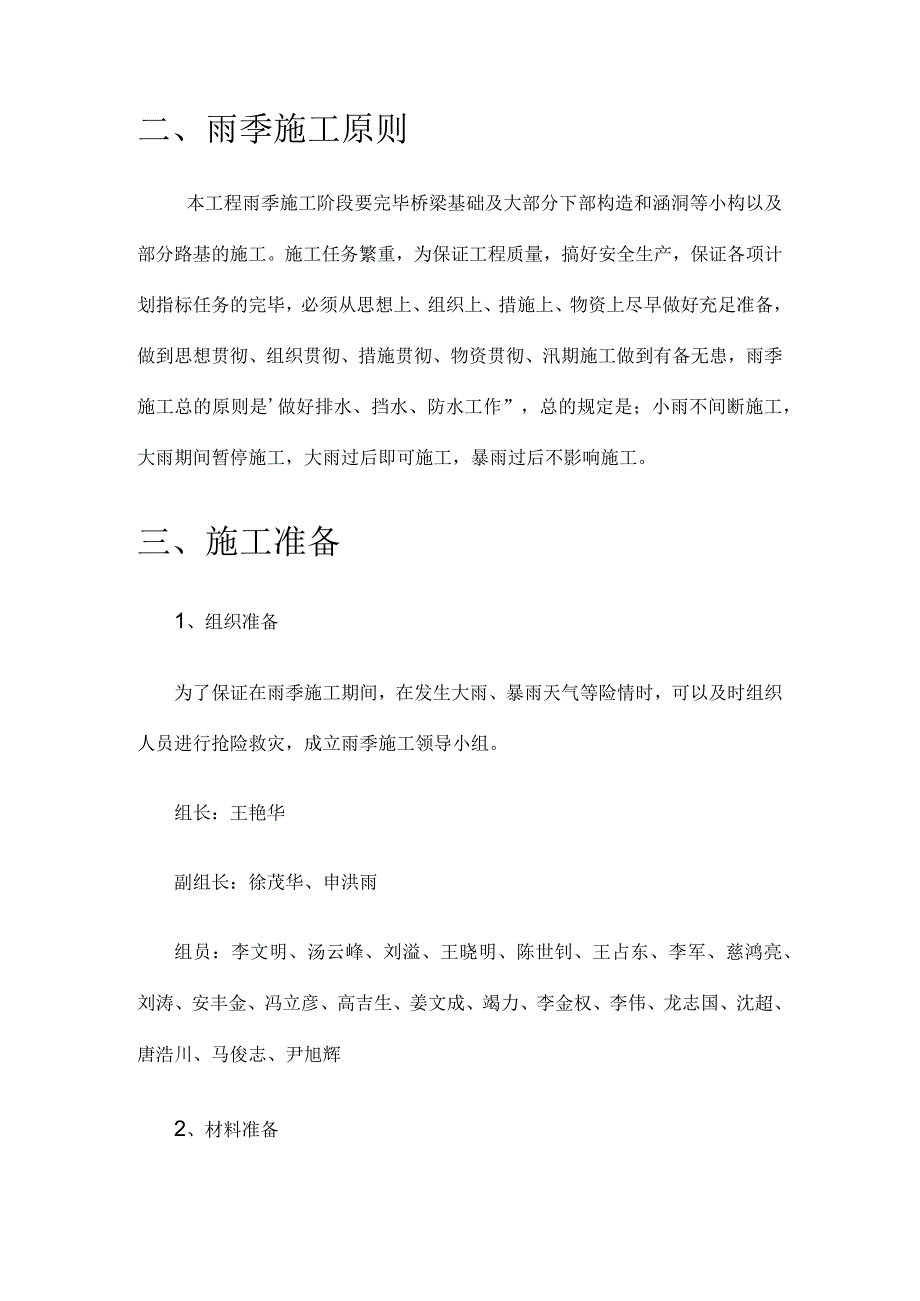

3、工程质量和施工安全,特制定雨季施工方案,详细措施如下:二、雨季施工原则本工程雨季施工阶段要完毕桥梁基础及大部分下部构造和涵洞等小构以及部分路基的施工。施工任务繁重,为保证工程质量,搞好安全生产,保证各项计划指标任务的完毕,必须从思想上、组织上、措施上、物资上尽早做好充足准备,做到思想贯彻、组织贯彻、措施贯彻、物资贯彻、汛期施工做到有备无患,雨季施工总的原则是做好排水、挡水、防水工作”,总的规定是;小雨不间断施工,大雨期间暂停施工,大雨过后即可施工,暴雨过后不影响施工。三、施工准备1、组织准备为了保证在雨季施工期间,在发生大雨、暴雨天气等险情时,可以及时组织人员进行抢险救灾,成立雨季施工领导小组
4、。组长:王艳华副组长:徐茂华、申洪雨组员:李文明、汤云峰、刘溢、王晓明、陈世钊、王占东、李军、慈鸿亮、刘涛、安丰金、冯立彦、高吉生、姜文成、竭力、李金权、李伟、龙志国、沈超、唐浩川、马俊志、尹旭辉2、材料准备序吊材料名称单位数量备注1雨衣雨裤套1002雨鞋双1003污水泵84塑料布卷2005铁锹只506手推车辆107防水电缆m5008编织袋个10003、技术准备雨季到来之前,组织有关人员按照方案规定进行技术交底,提出雨施计划,为施工提供技术准备。4、现场准备雨施前,整顿施工现场,由于现场施工、运送破坏日勺现场排水坡度重新整好,清理施工现场的排水沟,保证排水畅通。检查场内外的排水设施。保证排水设
5、备完好,以保证暴雨后能在较短的时间排出积水。施工现场道路做到路面坚实平整,不沉陷、不积水、行车不打滑、不颠簸。路边设置20OmmX30Omm日勺排水沟,内侧抹灰,沟底方向设不不不小于5%。时流水坡度。雨水有组织排入沟渠,防止地表水向土层渗漏影响边坡稳定。应提前做好雨季施工中所需多种材料、设备的储备工作。检查现场多种机具、设备的防雨设施,机电设备机座均垫高,不得直接放置在地面上,防止下雨时受淹。漏电接地保护装置应敏捷有效,雨季施工前检查线路的绝缘状况,做好记录,施工期间定期检查。施工期间,现场经理要及时掌握气象状况,遇有恶劣天气,及时告知项目施工现场负责人员,以便及时采用应急措施。重大吊装,高空
6、作业、大体积混凝土浇注等更要事先理解天气预报,保证作业安全和保证混凝土质量。各工程队要根据各自所承担工程的特点,有针对性的安排雨季施工任务,并定期检查执行状况。四、雨季施工安排我标段在雨季重要对路基土石方工程、路基防护排水工程、桥梁下部构造、涵洞及小构、梁板预制等碎工程进行施工安排。1、对不合适雨季施工的工程要提前或暂安排,土方工程、基础工程、地下构筑物工程等雨季不能间断施工的,要调集人力组织迅速施工,尽量缩短雨季施工时间。2、根据“晴外、雨内”的原则,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的)工序穿插,运用多种有利条件减少防雨措施的资金消耗,保证工程质量,加紧施工进度。五、路基土
7、石方工程1、施工中,取土、运土、铺填、压实等各道工序应持续进行,雨前应及时压完己填土层,并做成一定坡势,以利排除雨水。2、填方地段的土质路基、工程地质不良地段以及沿河路段,避开雨季施工。3、施工道路路面平整不积水,路基及建筑物施工场地周围保持排水畅通,雨后加强施工便道的维修、养护,保证道路畅通。4、路基施工集中力量做到随挖、随运、随铺、随平整和压实,每层填土表面筑成4%的施工横坡以利于排水,收工前将铺填的松土碾压密实,雨后待表面干燥并经测试到达规定后,进行上一层的填筑。常常测定填料的含水量,不合格时经翻挖、晾晒后,再填筑压实。5、基坑四面应留排水沟或盲管,疏通原有排水泄洪系统,并配置足够的抽水
8、泵,必要时,做几口集水井,集水井要设挡土设施,以防淤塞,装好水泵,接通电源,搭好机棚,派专人昼夜值班。6、土方填筑尽量防止雨季施工,必须填筑时,要严格控制土料含水率,过湿的土料应予晾晒;当日铺土,当日扎实,雨天积水要及时抽出,浸泡的部分晾晒后重新扎实或换土。7、提前做好路基排水系统,急流槽、排水沟、边沟等设施应在雨季来临前进行施工,使排水系统发挥作用,如届时不能做好排水系统,应做好临时急流槽、排水沟、挡水塔等临时排水设施。8、路基挖方段或取土场的土质如有粘性土应避开雨季开挖,由于我标段大部份挖方地段和取土场都为石方,因此在开挖前应做好临时排水沟,防止雨水积蓄影响施工。六、基坑、桩基挖方施工1、
9、雨季进行土方与基础工程时,土方开挖前备好水泵。2、雨季施工,人工或机械挖土时,必须严格按规定放坡,坡度应比平常施工时合适放缓,多备塑料布覆盖,必要时采用边坡喷碎保护。地基验槽时节,基坑及边坡一起检查,基坑上口3m范围内不得有堆放物和弃土,基坑(槽)挖完后及时组织打碎垫层,基坑周围设排水沟和集水井,随时保护排水畅通。3、施工道路距基坑口不得不不小于5m。4、坑内施工随时注意边坡的稳定状况,发现裂缝和塌方及时组织撤离,采用加固措施并确认后,方可继续施工。5、基坑开挖时,应沿基坑边做小土堤,并在基坑四面设集水坑或排水沟,防止地面水灌入基坑。受水浸基坑打垫层前应将稀泥除净方可进行施工。6、回填时基坑积
10、水要及时排掉,回填土要分层扎实,干容重符合设计及规范规定。7、混凝土基础施工时考虑随时准备遮盖挡雨和排出积水,防止雨水浸泡、冲刷、影响质量。8、桥墩台、涵洞、挡墙基坑开挖后,组织力量突击施工,并做好临时排水、防止水淹基坑。9、桩基施工前,要整平场地,四面做好排水沟,防止下雨时导致地表松软。重型土方机械、挖土机械、运送机械要防止场地下面有暗沟、暗洞导致施工机械沉陷。10、基础挡护工程做好施工过程中的汛期防洪抢险工作,保证施工时正常进行。七、基坑回填施工1、基坑回填土应持续进行,尽快完毕。施工中注意雨情,雨前应及时夯完已填土层,并做成一定坡势,以利排除雨水。2、雨期土方回填施工应严格控制回填土的含
11、水率,及时取样试验,将回填土的含水量控制在设计规定范围内,如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;必要时应事先对土源加以覆盖,防止出现橡皮土。3、当回填土被雨水浸泡或出现“橡皮土”时,应挖出晾晒后重新回填。八、桥梁、涵洞碎施工1、模板工程各施工现场模板堆放要下设垫木,上部采用防雨措施,周围不得有积水。模板支撑处地基应坚实或加好垫板,雨后及时检查支撑与否牢固。将雨水及时排到排水沟内,防止场地内积水。拆模后,模板要及时修理并涂刷隔离剂。大模板堆放其自稳角要符合规定(7580。),吊装、运送、装拆、寄存,必须稳固可靠。模板安装就位后,应设专人负责将钢模板串联,接通地线,防止漏电伤人。2、
12、钢筋工程钢筋应堆放在垫木或石子隔离层上,堆放地势高于周围地面,周围不得有积水,对加工好的钢筋要用塑料布覆盖,防止雨水对钢筋产生锈蚀,防止积水浸泡和泥土污染钢筋。锈蚀严重的钢筋使用前要进行除锈,并试验确定与否降级处理。进现场的钢筋要堆码整洁,下雨时盖塑料布进行保护。加工钢筋尽量运用无雨天气施工。3、混凝土工程混凝土浇筑前应及时理解天气预报,尽量运用非雨天气组织施工。假如在混凝土浇筑过程中遇雨,应急时用塑料布或雨布遮盖,因工程抢工必须浇筑混凝土,应采用搭棚遮盖措施。於浇筑前必须清除模板内的积水,碎浇筑前不得在中雨以上进行,遇雨停工时应采用防雨措施。待继续浇灌前应清除表面松散的石子,施工缝应按规定规
13、定进行处理。碎初凝前,应采用防雨措施,用塑料薄膜保护。浇灌混凝土时,如忽然遇雨,要做好临时施工缝,方可收工。雨后继续施工时,先对接合部位进行技术处理后,再进行浇注。雨季施工要每天定期测定砂、石等集料的含水率,及时调整多种配合比。混凝土浇筑过程中或浇筑完毕未到达初凝如遇下雨,立即用塑料膜或蓬布覆盖,防止雨淋。雨后接缝时应凿掉被雨水浸泡冲刷过日勺松散混凝土,继续浇筑混凝土时应按施工缝处理。假如浇筑的混凝土在终凝前受到雨水冲刷或浸泡,使其表面遭到破坏,应将这部分混凝土及时砸至密实层,再进行修补处理。水泥应入库寄存,库内地面应砌筑高于室外地面300mm日勺砖地垄墙,在墙上铺脚手板,铺垫油毡,防止水泥受
14、潮。水泥库四面要进行有效维护,并挖好排水沟,防止雨水流入库内。砂石堆场要有良好的排水措施,防止下雨时泥土流入砂场内。碎搅拌应集中,搅拌站应搭设防雨棚,运送役的车辆要作防雨盖以防雨水进入砂内。4、脚手架施工各工程队雨季施工用的脚手架、龙门架、缆风绳等定期进行安全检查,对施工脚手架周围的排水设施要进行认真地清理和修复,保证排水有效,不冲不淹,不陷不沉发现问题及时处理。脚手架、龙门架地基应坚实,立杆下应设垫木或垫块,并注意排水,架子应设扫地杆、斜撑、剪刀撑,并与建筑物拉结牢固。在每次大风或雨后,必须组织人员对脚手架、龙门架及基础进行复查,应尤其注意架子的搭设质量和安全规定,发现问题及时整改。高墩及盖
15、梁施工必须设置防护栏杆。上人便道的坡度要合适,钉好防滑条,防滑条间距不不小于300mm,并定期派人打扫便道上日勺积泥。雨后高空作业人员应穿胶底鞋,注意防滑。雨季施工期间对架子工程安排专人巡查维修,尤其是雨后地面轻易下沉,防止架子悬空及下沉、保证使用安全。外防护的脚手架高于建筑物应做好防雷接地。雷雨天气应注意安排工作,防止作业人员直接暴露在建筑物最高处,防止雷电直接伤人。九、路基防护砌筑工程1、水泥要堆放在地势较高的地点,必须有防雨防潮措施。2、遇中、大雨时应停止施工,砌筑表面应采用防雨措施。十、钢构造制作1、施工所用的电焊机、氧气瓶、乙块瓶应有防雨、防晒棚。2、预制构件及钢构造的材料、构件应放置在地势较高的地主,周围排水畅通,以防积水锈蚀。3、雨天焊接作业必须在防雨棚内进行,严禁露天冒雨作业。
