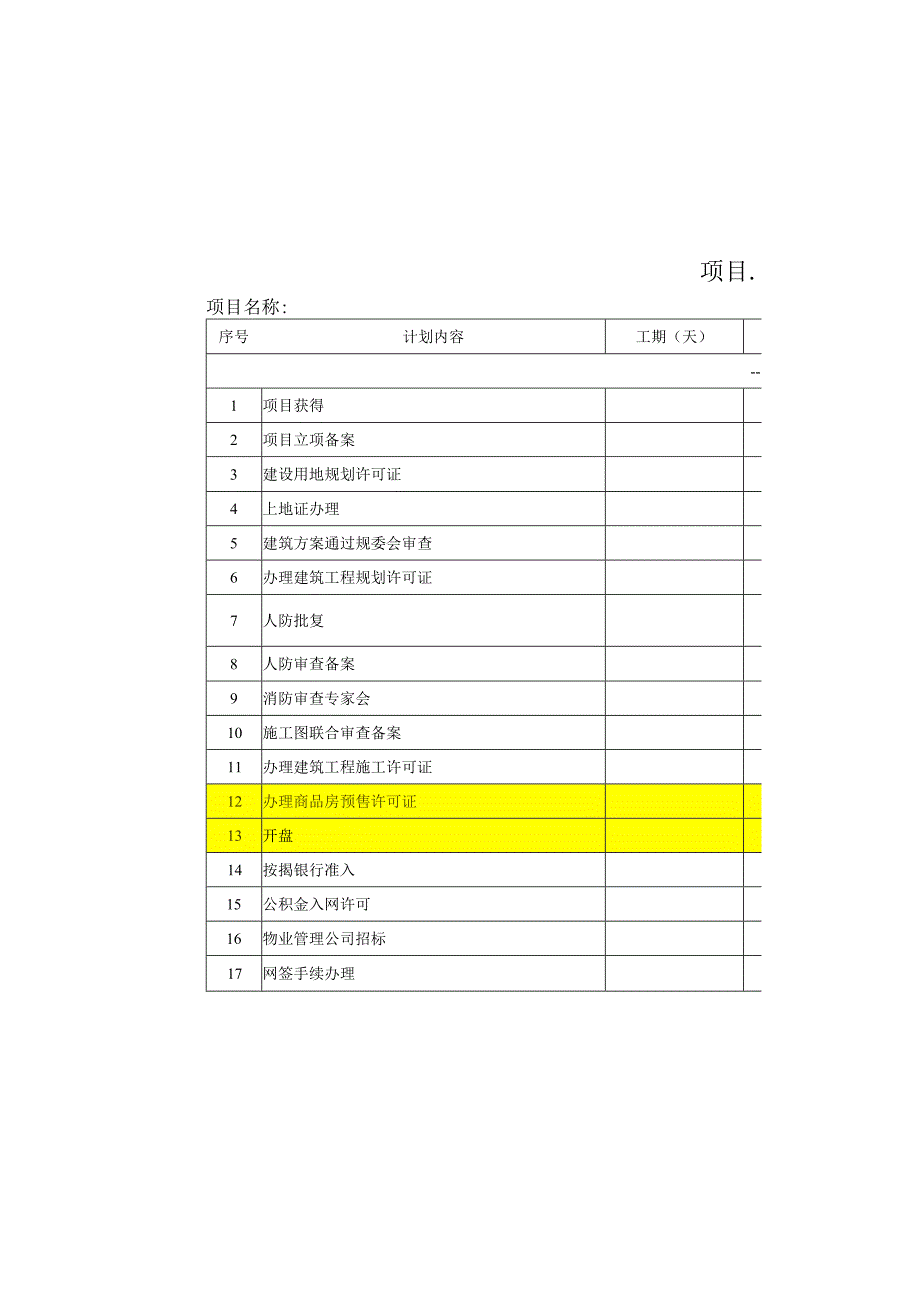

1、年进度计划表编制时间:年月日开始及完成时间负责部门督导人备注、开发报建方面住宅、商业、车位按实分列住宅、商业、车位按实分列项目.项目名称:序号计划内容工期(天)-1项目获得2项目立项备案3建设用地规划许可证4上地证办理5建筑方案通过规委会审查6办理建筑工程规划许可证7人防批复8人防审查备案9消防审查专家会10施工图联合审查备案11办理建筑工程施工许可证12办理商品房预售许可证13开盘14按揭银行准入15公积金入网许可16物业管理公司招标17网签手续办理18消防验收备案19分户验收20规划验收21综合验收备案22交付使用23初始登记24其余根据实际情况增减其余环卫、园林、航空、行洪等主管部门批复

2、根据项目实际情况增减二、项目定位及设计方面1产品定位、强排决策2确定建造标准3概念方案设计完成4建筑方案内审通过5项目启动会因前期建筑方案沟通修改过程较长,且不确定因素较多,故考虑在主管部门签批建筑方案后,召开项目启动会,议题之一为各部门确认项目B级节点计划,以此作为年度进度考核量化依据6建筑施工图设计7建筑施工图内审8图纸会审9景观方案10景观施工图11精装修方案12精装修施工图13外装方案14外装施工图15其它专项设计按实补充三、招标方面1勘察单位(招标或确定,下同)2设计单位3监理单位4土建总承包施工单位5软景施工单位6硬景施工单位7强电8弱电9消防10电梯11精装修12门窗、栏杆13自

3、来水14燃气15根据实际情况补充四、售楼部及展示区1售楼部及展示区建筑、精装、园林设计单位确定2售楼部及展示区施工单位确定3售楼部软装单位确定4售楼部、样板房、景观展示区方案设计5售楼部、样板房、景观展示区施工图设计6售楼部、样板房、景观展示区软装设计7售楼部、样板房土建完成8售楼部、样板房精装修完成9沙盘制作与安装10售楼部、样板房软装安装完成11展示区景观施工完成12销售中心开放13样板房呈现五、工程建设方面1地质勘察2土石方工程3开工4基础工程施工5主体工程施工6主体达到预售条件各地规定不同,具体形象进度要求由项目公司在备注栏中写明7主体封顶8二次结构9门窗栏杆安装10外装饰工程11室内公共部分装饰工程12园林绿化工程施工(含主景观园林绿化工程)13中庭景观呈现14消防工程施工15电气安装工程16弱电安装工程17电梯安装工程18其它专业工程按实补充编制:审核:审批(总经理):注:编制说明:各项目根据实际情况可对内容进行增删。
