《风电项目开发的建设流程.docx》由会员分享,可在线阅读,更多相关《风电项目开发的建设流程.docx(7页珍藏版)》请在第壹文秘上搜索。

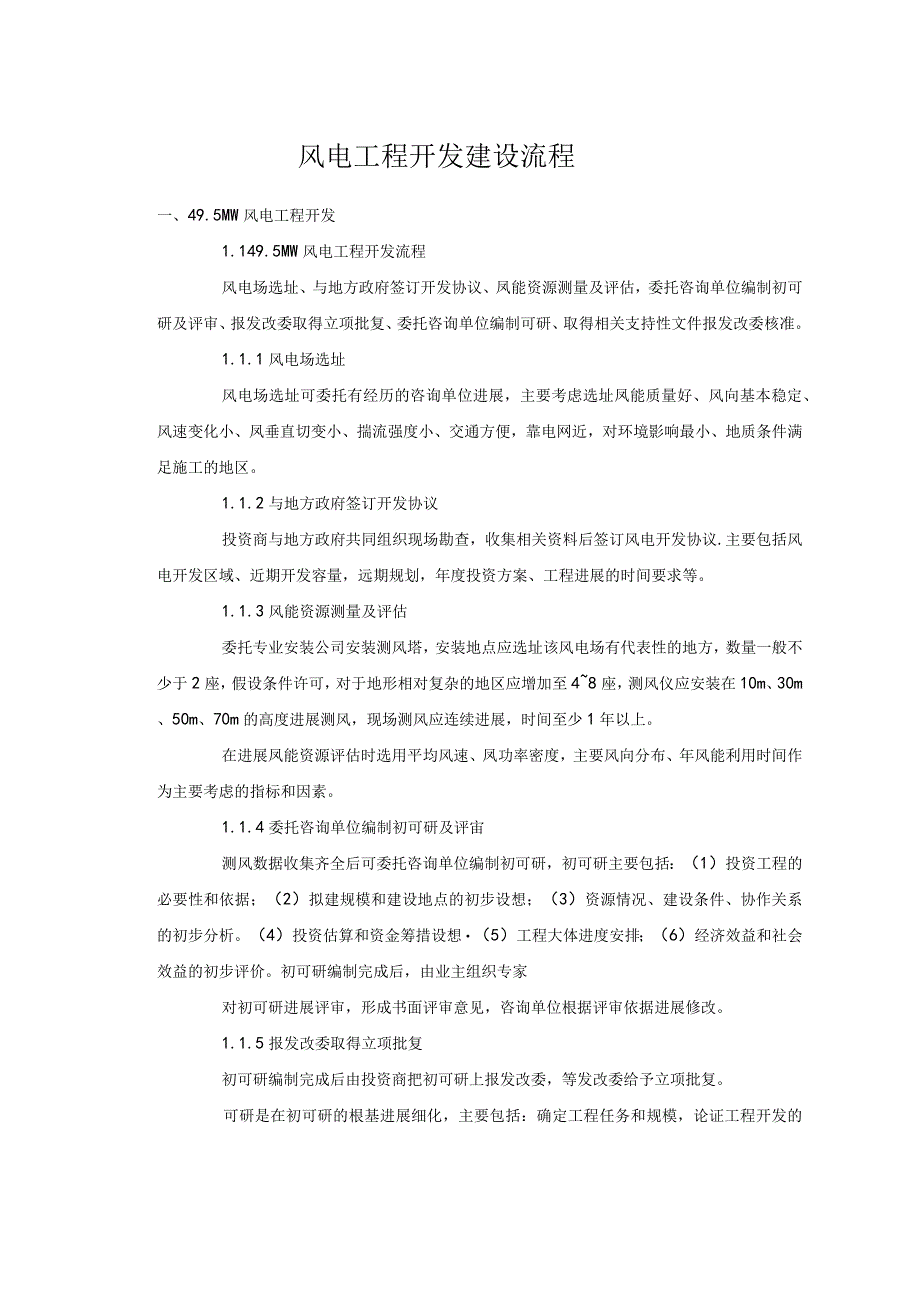

1、风电工程开发建设流程一、49.5MW风电工程开发1.149.5MW风电工程开发流程风电场选址、与地方政府签订开发协议、凤能资源测量及评估,委托咨询单位编制初可研及评审、报发改委取得立项批复、委托咨询单位编制可研、取得相关支持性文件报发改委核准。1.1.1风电场选址风电场选址可委托有经历的咨询单位进展,主要考虑选址凤能质量好、风向基本稳定、风速变化小、凤垂直切变小、揣流强度小、交通方便,靠电网近,对环境影响最小、地质条件满足施工的地区。1.1.2与地方政府签订开发协议投资商与地方政府共同组织现场勘查,收集相关资料后签订风电开发协议.主要包括风电开发区域、近期开发容量,远期规划,年度投资方案、工程
2、进展的时间要求等。1.1.3风能资源测量及评估委托专业安装公司安装测风塔,安装地点应选址该风电场有代表性的地方,数量一般不少于2座,假设条件许可,对于地形相对复杂的地区应增加至48座,测风仪应安装在10m、30m、50m、70m的高度进展测风,现场测风应连续进展,时间至少1年以上。在进展凤能资源评估时选用平均风速、凤功率密度,主要风向分布、年风能利用时间作为主要考虑的指标和因素。1.1.4委托咨询单位编制初可研及评宙测风数据收集齐全后可委托咨询单位编制初可研,初可研主要包括:(1)投资工程的必要性和依据;(2)拟建规模和建设地点的初步设想;(3)资源情况、建设条件、协作关系的初步分析。(4)投
3、资估算和资金筹措设想(5)工程大体进度安排;(6)经济效益和社会效益的初步评价。初可研编制完成后,由业主组织专家对初可研进展评审,形成书面评审意见,咨询单位根据评审依据进展修改。1.1.5报发改委取得立项批复初可研编制完成后由投资商把初可研上报发改委,等发改委给予立项批复。可研是在初可研的根基进展细化,主要包括:确定工程任务和规模,论证工程开发的必要性及可行性。对风电场风能资源进展评估,查明风电场场址工程地质条件,提出工程地质评价和结论;选择风电机组型式,提出优化布置方案,计算上网电量。提出技术可行.经济合理的风电场升压站主接线,风电机组变压器系统,集电线路方案-确定工程总体布置,确定工程占地

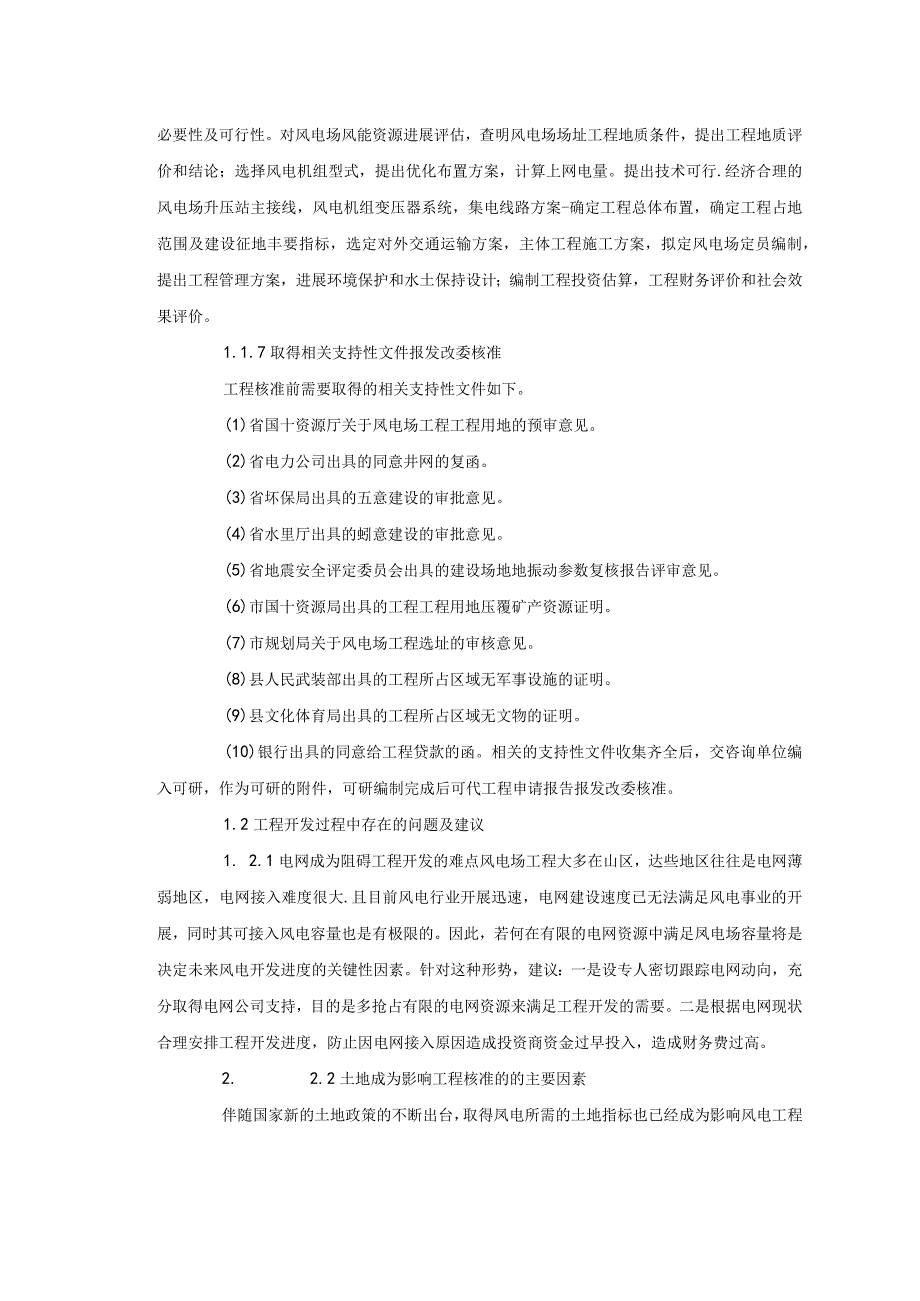

4、范围及建设征地丰要指标,选定对外交通运输方案,主体工程施工方案,拟定风电场定员编制,提出工程管理方案,进展环境保护和水土保持设计;编制工程投资估算,工程财务评价和社会效果评价。1.1.7取得相关支持性文件报发改委核准工程核准前需要取得的相关支持性文件如下。(1)省国十资源厅关于凤电场工程工程用地的预审意见。(2)省电力公司出具的同意井网的复函。(3)省坏保局出具的五意建设的审批意见。(4)省水里厅出具的蚓意建设的审批意见。(5)省地震安全评定委员会出具的建设场地地振动参数复核报告评审意见。(6)市国十资源局出具的工程工程用地压覆矿产资源证明。(7)市规划局关于风电场工程选址的审核意见。(8)县
5、人民武装部出具的工程所占区域无军事设施的证明。(9)县文化体育局出具的工程所占区域无文物的证明。(10)银行出具的同意给工程贷款的函。相关的支持性文件收集齐全后,交咨询单位编入可研,作为可研的附件,可研编制完成后可代工程申请报告报发改委核准。1.2工程开发过程中存在的问题及建议1. 2.1电网成为阻碍工程开发的难点风电场工程大多在山区,达些地区往往是电网薄弱地区,电网接入难度很大.且目前风电行业开展迅速,电网建设速度已无法满足风电事业的开展,同时其可接入风电容量也是有极限的。因此,若何在有限的电网资源中满足凤电场容量将是决定未来风电开发进度的关键性因素。针对这种形势,建议:一是设专人密切跟踪电
6、网动向,充分取得电网公司支持,目的是多抢占有限的电网资源来满足工程开发的需要。二是根据电网现状合理安排工程开发进度,防止因电网接入原因造成投资商资金过早投入,造成财务费过高。2. 2.2土地成为影响工程核准的的主要因素伴随国家新的土地政策的不断出台,取得凤电所需的土地指标也已经成为影响风电工程核准的主要因素。据了.解,有的风电工程己经存在因土地指标审批不下来.造成风电工程无法按时核准的事实。建议:一是在当地政府、国土资源局的支持下及早召开听证会,介绍工程情况,积极做工作取得县、乡、村的支持。二是协调县发改局尽早向市里上报风电工程为重点工程,申请用地指标。三是派专人与国土资源局一起紧盯凋规工作.

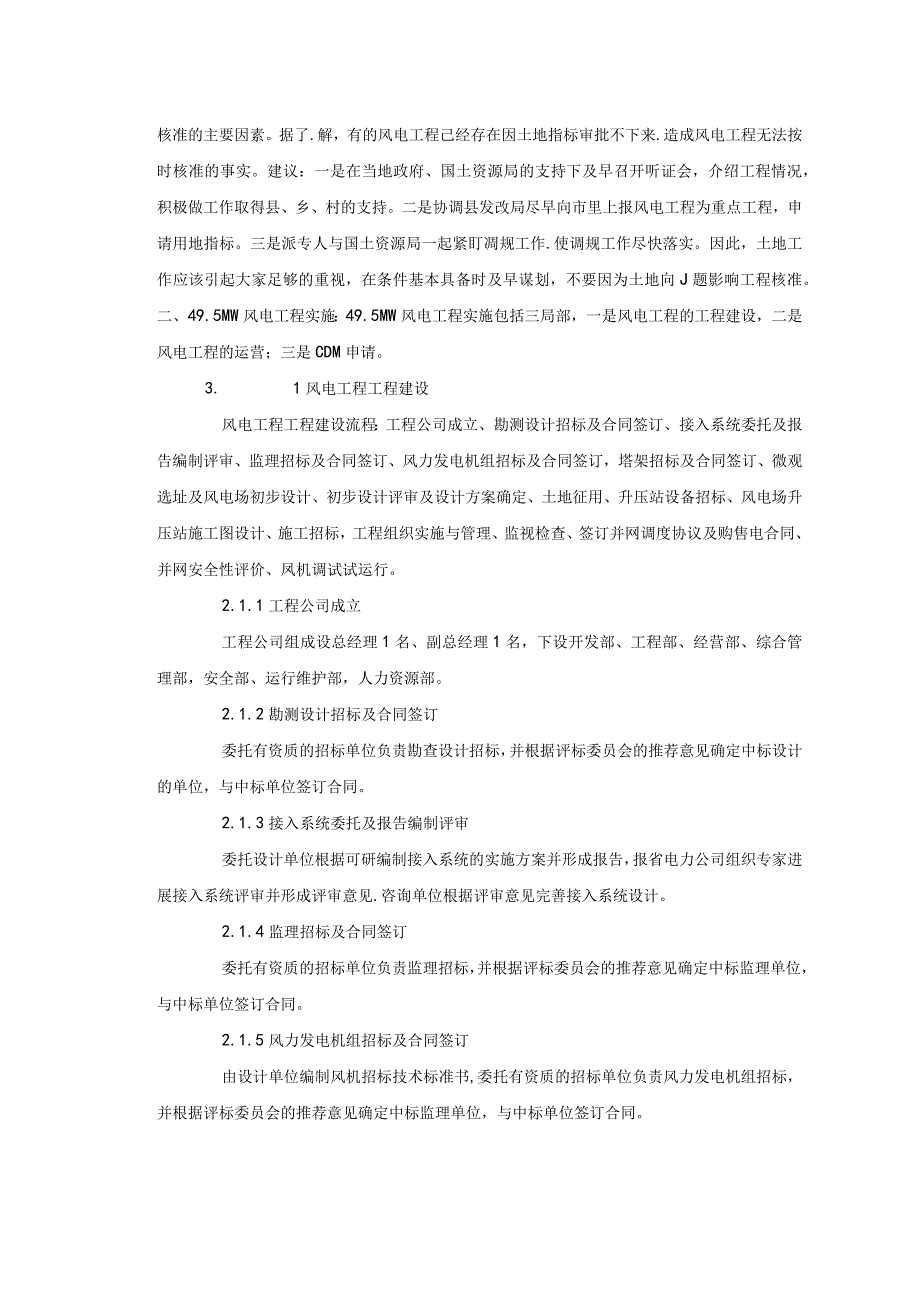

7、使调规工作尽快落实。因此,土地工作应该引起大家足够的重视,在条件基本具备时及早谋划,不要因为土地向J题影响工程核准。二、49.5MW风电工程实施:49.5MW风电工程实施包括三局部,一是风电工程的工程建设,二是风电工程的运营;三是CDM申请。3. 1风电工程工程建设风电工程工程建设流程:工程公司成立、勘测设计招标及合同签订、接入系统委托及报告编制评审、监理招标及合同签订、风力发电机组招标及合同签订,塔架招标及合同签订、微观选址及风电场初步设计、初步设计评审及设计方案确定、土地征用、升压站设备招标、风电场升压站施工图设计、施工招标,工程组织实施与管理、监视检查、签订并网调度协议及购售电合同、并网
8、安全性评价、凤机调试试运行。2.1.1工程公司成立工程公司组成设总经理1名、副总经理1名,下设开发部、工程部、经营部、综合管理部,安全部、运行维护部,人力资源部。2.1.2勘测设计招标及合同签订委托有资质的招标单位负责勘查设计招标,并根据评标委员会的推荐意见确定中标设计的单位,与中标单位签订合同。2.1.3接入系统委托及报告编制评审委托设计单位根据可研编制接入系统的实施方案并形成报告,报省电力公司组织专家进展接入系统评审并形成评审意见.咨询单位根据评审意见完善接入系统设计。2.1.4监理招标及合同签订委托有资质的招标单位负责监理招标,并根据评标委员会的推荐意见确定中标监理单位,与中标单位签订合
9、同。2.1.5风力发电机组招标及合同签订由设计单位编制风机招标技术标准书,委托有资质的招标单位负责风力发电机组招标,并根据评标委员会的推荐意见确定中标监理单位,与中标单位签订合同。2.1.6塔架招标及合同签订由设计单位编制塔筒招标技术标准书委托有资质的招标单位负责塔架招标,并根据评标委员会的推荐意她确定中标监理单位,与中标单位签订合同。2.1.7微观选址及风电场初步设计投资商组织设计单位和风机设备厂家共同进展微观选址,微观选址是在宏观选址中选定的小区域中综合考虑各方因素如安装,地形地质布置风力发电机组,使整个风电场具有较好的经济效益。设计单位收集的各种资料后可以开展风电场的初步设计。2.1.8
10、初步设计评审及初步方案确定委托咨询电位组织专家对设计单位的初步设计进展评审,并出具评审意见。在评审意见确定初步设计方案。2.1.9土地征用由县国土资源局申请土地指标,调整规划由县里报市,由市里报省,由省里批到县里,由县国土资源局以划拨或出让方式办理土地证。2.1.10升压站设备招标由设计单位编制设备招标技术标准书,委托有资质的招标单位负责升压站设备招标,并根据评标委员会的推荐意见确定中标监理单位.与各中标单位签订合同。2.1.11风电场升压站施工图设计风机设备、升压站设备招标完成后,投资商协调备设备厂家提供资料给设计单位,由设计单位根据厂家资料、接入系统评审意见,初步设计评审意见、可研开展风电
11、场升压站施工图设计工作。2.1.12施工招标委托有资质的招标单位负责施工招标,标段划分为风电场标段和升压站标段,投标人资质要求电力工程施工总承包一级及以上,工程报价方式为工程量清单报价。各单位投标后投资商根据评标委员会的推荐意见确定中标单位,并与中标单位签订合同。工程部负责工程的组织实施与管理,管理采用。小业主、大监理的模式进展管理。工程部重点负责方案制定落实和外部协调,由监理按照。四控,两管、一协调来管理现场。2.1.14监视检查由省电力质检中心站负责对工程进展监视检查,风电工程监视检查分三次,分别为升压站带电前监视检查、风机根基施工完成后监视检查、风机整套试运后监视检查。2.1.15签订并
12、网调度协议及购售电合同投资商准备好各种资料后与省电力公司签订并网调度协议,与省电力公司营销处购售电合同。2.L16并网安全性评价委托咨询单位组织专家对凤电场进展并网前的安全性评价,评价标准采用各电网公司下发的并网安全性评价表。2.1.17风机调试运行投资商协调风机生产厂家派调试人员,施工单位配合、运行人员配合共同进展风机的调试运行工作。2.2风电工程的运营风电场工程的运营有运行维护负责管理.所需人员由人力资源部负责招聘,主要包括人员配置,岗位培训、管理制度建设、设备技术档案交接、正式运营。2.2.1人员配置风电场一般配置14人,其中场长1人、副场长1人.主值2人.运行人员6人、维护人员4人,分
13、两班运行。2.2.2岗位培训风电场的生产人员必须经过安全教育、岗位技术培训I、风电的专业根基知识培训I.取得相关合格证前方可上岗工作。特种作业人员,必须经过国家规定的专业培训。持证上岗。培训内容主要包括:包括:调度规程、运行规程、安全规程。电气设备、工具使用及本卷须知,安全带,安全帽使用等。2.2.3管理制度建设风电场的生产人员在升压站开场设备安装前进入凤电场开场实习,在设备安装过程中全程跟踪,熟悉设备情况,由运行维护部组织生产人员编制安全生产规章制度。2.2.4技术资料档案交接在工程完工后,由工程部组织把工程中的技术资料档案对生产人员进展交接。技术资料主要包括:厂家设备资料、竣工图纸及变更、
14、监理资料、施工单位质量资料。2.2.5正式运营在工程竣工交接后,有生产人员接收设备,由生产人员上报安全报表、生产报表.运行记录、检修记录、设备台帐、设备缺陷记录表等表格。在设备运行过程中,严格执行操作票制度。2.3CDM申请CDM的核心是工业化国家通过提供资金和技术的方式,与开展中国家合作,在开展中国家实施具有温室气体减排效果的工程,工程所产生的温室气体减排量用于工业化国家履行?京都议定书?的承诺。由于属于风电工程清洁能源,工程所产生的温室气体减排量可卖给工业化国家产生经济效益。CDU的申请过程:CDM工程识别和寻找国外合作伙伴工程设计文件PDD开发,碳减排量交易商务谈判。向国家CDU审核理事
15、会申请行政许可、国家组织专家评审和CDM审核理事会审批-国际报批:合格性审定,新方法学审批,登记注册(DOE。EB介入),工程实施和监测;减排量核证(DoE介入)。减排量登记和过户转让(EB介入)-收益提成(EB介入),2.4风电工程实施过程中存在的问题和建议2.4.1征地补偿问题引起村民阻挠施工,严重应工程进度质建风电场占用土地的特点是。分散,所用土地覆盖的范围很广涉及到的农户很多,而因为征地补偿不到位或者因对补偿面积价格不满意,农民在施工的关键时刻,例如风机根基混凝土浇筑施工,风机吊装过程中阻挠施工,严重影响工程进度质量,并给工程带来巨大损失。建议:及早签订征地补偿协议,征地补偿款按时打给
16、政府。催促政府逐级下拨征地补偿款到农户手中。积极依靠当地政府和村干部给村民做好解释工作。在有条件的情况下积极为村里村民办一些好事、实事,取得村民的信任和理解。2.4.2施工单位人员构造和管理方式影响工程进度由于施工单位都有比较好的施工业绩,干过的大工程较多,对风电工程没有引起足够的重视,导致风电工程人员配备不齐、人员素质不高,车辆配置不能满足要求,管理方式上对许多施工工程进展了分包且分包队伍素质较差,麦收秋收事施工人员流失严重,较大的影响了工程进度和质量。建议:合同谈判时,要多方了解施工单位情况,选择素质高的人员担任工程经理。对施工单位的组织机构和人员安排,车辆安排严格按投标文件上承诺进展要求。严格审查施工单位的分包队
