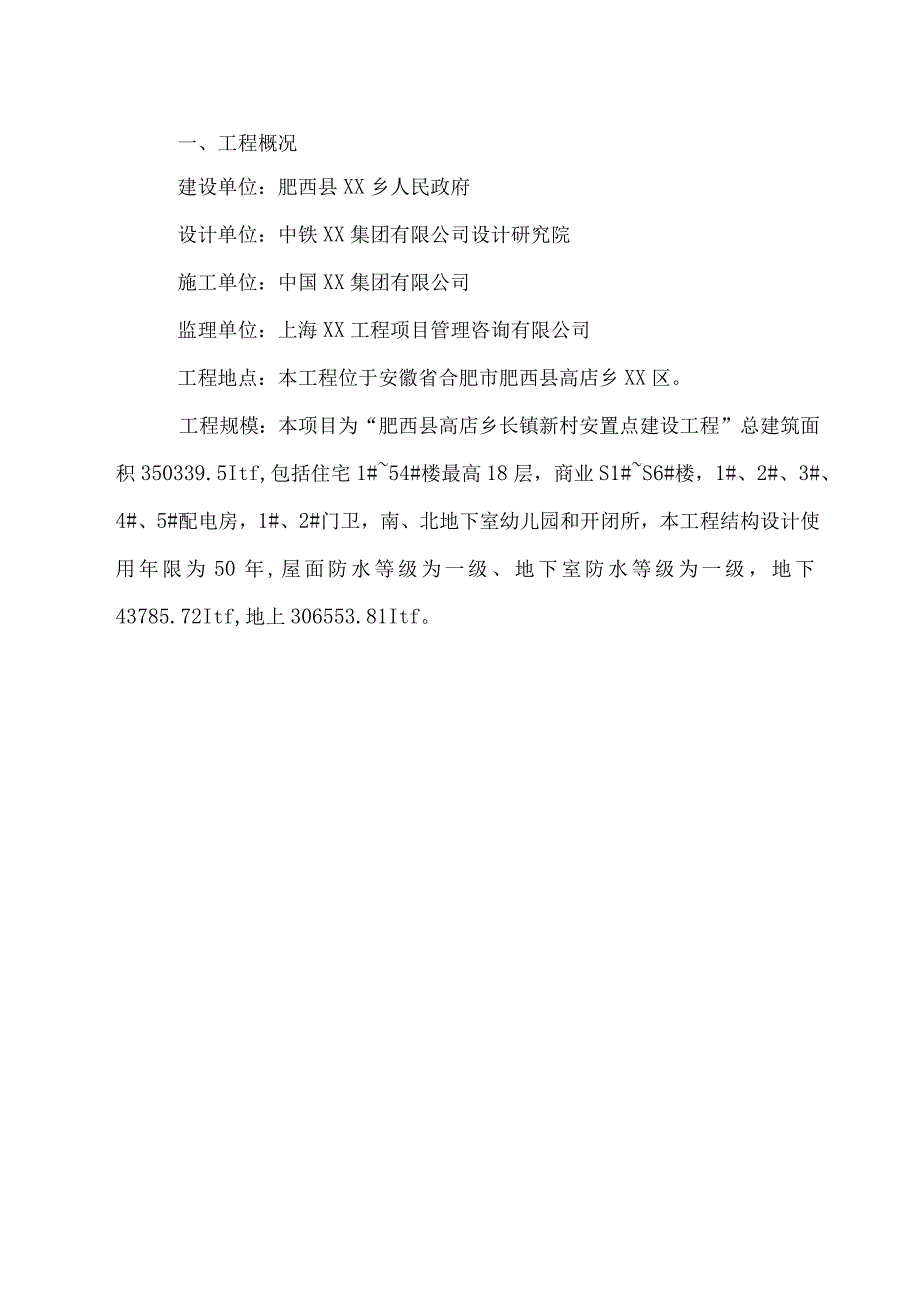

1、高店乡长镇新村安置点工程高大模板工程监理实施细则编制:批准:上海XX工程项目管理咨询有限公司高店乡长镇新村安置点工程项目监理部二零二壹年四月一、工程概况建设单位:肥西县XX乡人民政府设计单位:中铁XX集团有限公司设计研究院施工单位:中国XX集团有限公司监理单位:上海XX工程项目管理咨询有限公司工程地点:本工程位于安徽省合肥市肥西县高店乡XX区。工程规模:本项目为“肥西县高店乡长镇新村安置点建设工程”总建筑面积350339.5Itf,包括住宅1#54#楼最高18层,商业S1#S6#楼,1#、2#、3#、4#、5#配电房,1#、2#门卫,南、北地下室幼儿园和开闭所,本工程结构设计使用年限为50年,
2、屋面防水等级为一级、地下室防水等级为一级,地下43785.72Itf,地上306553.81Itf。编制依据一、建设工程高大模板支撑系统施工安全监督管理导则(建质2009254号)o二、建筑施工扣件式钢管脚手架安全技术规范(JGJI30-2011);三、危险性较大的分部分项工程安全管理办法(建质【2009】87号)。四、房屋建筑工程施工旁站监理管理办法(试行)(建市2002189号)五、混凝土结构工程施工质量验收规范(GB50204-2002(2011年版)六、本工程施工图纸、监理规划。七、已批准的施工组织设计、高大模板支撑系统专项施工方案和专家组论证报告。八、关于加强合肥市高大模板支撑工程质
3、量安全管理的实施意见(合建质安200808号)。(合肥市辖区工程选用)监理工作流程监理控制要点一、施工准备阶段1 .审核方案的程序符合性对照施工单位资质及人员报审材料,审查专项施工方案签字及盖章手续。编制栏由项目技术负责人等专业技术人员签字。审核栏由施工单位技术、安全、质量部门负责人等专业技术人员签字,加盖施工企业技术和安全部门的公章。审批栏由总承包单位技术负责人签字,加盖公司公章(实行专业分包的、由总承包单位技术负责人及专业分包单位技术负责人签字,加盖总承包单位及专业分包单位公章)。对照专家组论证报告,审查专项方案根据专家组论证报告的修改完善内容。修改后的方案须经施工单位技术负责人、总监理工
4、程师、建设单位项目负责人批准签字后方可组织实施。方案因特殊原因确需调整的,应经施工企业技术负责人、总监理工程师签字同意,并重新组织专家进行论证审查。2 .审核方案的内容针对性专项施工方案应有针对性,有特殊要求的应作详细说明,应当包括以下内容:编制说明及依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。工程概况:高大模板系统特点、施工平面及立面布置、施工要求和技术保证条件,具体明确支模区域、支模标高、高度、支模范围内的梁截面尺寸、跨度、板厚、支撑的地基情况等。施工计划:施工进度计划、材料与设备计划等。施工工艺技术:高大模板支撑系统的基础处理、主要搭设方法、工艺要求、
5、材料的力学性能指标、构造设置以及检查、验收要求等。施工安全保证措施:模板支撑系统搭设及混凝土浇筑区域管理人员组织机构、施工技术措施、模板安装和拆除的安全技术措施、施工应急救援预案,模板支撑系统在搭设、钢筋安装、混凝土浇捣过程中及混凝土终凝前后模板支撑系统位移的监测监控措施等。 劳动力计划:包括专职安全生产管理人员、特种作业人员的配置等。 计算书及相关图纸:验算项目及计算内容包括模板、模板支撑系统的主要结构强度和截面特征及各项荷载设计值及荷载组合,梁、板模板支撑系统的强度和刚度计算,梁板下立杆稳定性计算,立杆基础承载力验算,支撑系统支撑层承载力验算,转换层下支撑层承载力验算等。每项计算列出计算简
6、图和截面构造大样图,注明材料尺寸、规格、纵横支撑间距。 方案附图:包括支模区域立杆、纵横水平杆平面布置图,支撑系统立面图、剖面图,水平剪刀撑布置平面图及竖向剪刀撑布置投影图,梁板支模大样图,支撑系统监测平面布置图及连墙件布设位置及节点大样图等。3 .备案管理:经审批通过的专项方案和高大模板支撑系统登记表报合肥市建筑质量安全监督站备案。(合肥市辖区工程选用)4 .搭设高大模板支撑系统架体的作业人员必须经过培训,取得建筑施工脚手架特种作业操作资格证书后方可上岗。其他相关施工人员应掌握相应的专业知识和技能。5 .高大模板支撑系统搭设前,项目工程技术负责人或方案编制人员应当根据专项施工方案和有关规范、
7、标准的要求,对现场管理人员、操作班组、作业人员进行安全技术交底,并履行签字手续,监理人员应检查立杆地基,钢管、扣件等是否符合方案要求,未经监理人员同意不得搭设。6 .高大模板支撑系统搭设前,应由项目技术负责人组织对需要处理或加固的地基、基础进行验收,并留存记录。二、施工阶段1 .搭设管理作业人员应严格按规范、专项施工方案和安全技术交底书的要求进行操作,并正确配戴相应的劳动防护用品。安全技术交底的内容应包括模板支撑系统工艺、工序、作业要点和搭设安全技术要求等内容,并保留记录。高大模板支撑系统搭设应在专职技术员指导和专职安全员监督下实施,监理人员应加强过程监控,实施旁站监理,并做好相应的旁站记录、
8、监理日志。高大模板支撑系统的地基承载力、沉降等应能满足方案设计要求。如遇松软土、回填土,应根据设计要求进行平整、夯实,并采取防水、排水措施,按规定在模板支撑立柱底部采用具有足够强度和刚度的垫板。对于高大模板支撑系统,其高度与宽度相比大于两倍的独立支撑系统,应加设保证整体稳定的构造措施。2 .高大模板支撑系统构造应与专家论证方案相符并满足下列要求,并留存检查记录。支设立杆的地基应平整坚实无杂物,确保排水畅通,不得积水。当立杆落在地面时,须增设强度不低于CIO、厚度不少于100mm的混凝土垫层;当立杆落在楼面时,楼面下应采取可靠的支顶措施。每根立杆底部应设置底座,底座宜采用长度和宽度均不小于150
9、mm.厚度不小于8mm的钢板和钢管套管焊接组成,底座下应设置长度不少于2跨、宽度不小于150mm.厚度不小于50mm的木垫板或12-16号槽钢。立杆接长必须对接,严禁搭接。立杆步距不应超过L5m,间距不超过0.8mo架体必须连续设置纵、横向扫地杆和剪刀撑,架体四周与既有建筑构件应形成可靠连接。如周边无既有建筑构件,可采用格构柱法或其他有效方法以提高整个支撑系统的稳定性。3.高大模板支撑系统使用材料应与专家论证方案相符并满足下列要求,并留存记录、资料。钢管应有产品合格证、法定检测单位的复测报告,钢管表面应平直平滑,弯曲、压扁、锈蚀严重及打孔的钢管不得使用。钢柱、钢托架或钢管门型架应有出厂合格证明
10、,现场制作的钢构件应有相关主材、焊缝质量及连接件的合格证明文件。对承重杆件的外观抽检数量不得低于搭设用量的30%,发现质量不符合标准、情况严重的,要进行100%的检验,并随机抽取外观检验不合格的材料(由监理见证取样)送法定专业检测机构进行检测。 扣件应有生产许可证、产品质量合格证、法定检测单位的复测报告和产品标识,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。扣件应进行防锈处理。 扣件检测应随机抽样,抽检的数量为10%,重点检查扣件拧紧扭力矩,不合格率超过抽检数量10%的应全面检查,对梁底扣件应进行100%检查,直至合格为止。4.施工过程中检查项目应符合下列要求:立柱底部基础应回填夯实;垫木
11、应满足设计要求;底座位置应正确,顶托螺杆伸出长度应符合规定;立柱的规格尺寸和垂直度应符合要求,不得出现偏心荷载;扫地杆、水平拉杆、剪刀撑等设置应符合规定,固定可靠;安全网和各种安全防护设施符合要求。5 .搭设高度2m以上的支撑架体应设置作业人员登高措施。作业面应按有关规定设置安全防护设施。6 .高大模板支撑系统应为独立的系统,禁止与物料提升机、施工升降机、塔吊等起重设备钢结构架体机身及其附着设施相连接;禁止与施工脚手架、物料周转料平台等架体相连接。7 .模板、钢筋及其他材料等施工荷载应均匀堆置,放平放稳。施工总荷载不得超过模板支撑系统设计荷载要求。8 .模板支撑系统在使用过程中,立柱底部不得松
12、动悬空,不得任意拆除任何杆件,不得松动扣件,也不得用作缆风绳的拉接。9 .高大模板支撑系统应在搭设完成,经综合验收合格,在施工单位项目技术负责人及总监理工程师签字后,方可进入后续工序的施工。10 .混凝土浇筑 混凝土浇筑前,施工单位项目技术负责人、总监理工程师确认具备混凝土浇筑的安全生产条件后,签署混凝土浇筑令,方可浇筑混凝土。 框架结构中,柱和梁板的混凝土浇筑顺序,应按先浇筑柱混凝土,后浇筑梁板混凝土的顺序进行。浇筑过程应符合专项施工方案要求,并确保支撑系统受力均匀,避免引起高大模板支撑系统的失稳倾斜。采用泵送混凝土时,不得将泵管固定在支撑系统上,泵管出口距浇注工作面不大于20Cnb以减少对
13、支撑系统的冲击。浇筑过程应有专人对高大模板支撑系统进行观测,发现有松动、变形等情况,必须立即停止浇筑,并启动应急预案,组织人员疏散,不得侥幸蛮干,确保施工安全。11 .拆除管理 高大模板支撑系统拆除前,项目技术负责人、总监理工程师应核查混凝土同条件试块强度报告,浇筑混凝土达到拆模强度后方可拆除,并履行拆模审批签字手续。 高大模板支撑系统的拆除作业必须自上而下逐层进行,严禁上下层同时拆除作业,分段拆除的高度不应大于两层。设有附墙连接的模板支撑系统,附墙连接必须随支撑架体逐层拆除,严禁先将附墙连接全部或数层拆除后再拆支撑架体。 高大模板支撑系统拆除时,严禁将拆卸的杆件向地面抛掷,应有专人传递至地面
14、,并按规格分类均匀堆放。 高大模板支撑系统搭设和拆除过程中,地面应设置围栏和警戒标志,并派专人看守,严禁非操作人员进入作业范围。三、验收阶段高大模板支撑系统应在搭设完成后,由项目负责人组织验收,验收人员应包括施工单位和项目两级技术人员、项目安全、质量、施工人员,监理单位的总监理工程师和专业监理工程师。验收合格,经施工单位项目技术负责人及总监理工程师签字后,方可进入后续工序的施工。监理工作方法及措施一、工作方法1 .见证取样 监理部应指定监理人员负责见证取样工作。 见证取样人员应按规范规定和合同约定对需要复试的进场材料、构配件或设备进行见证取样,并建立试验台账。 按规定程序复试不合格的材料、产品
15、不得用于工程,并要求施工单位限期撤出施工现场。 涉及工程的材料、产品的复试,应做到100%见证取样。当见证取样出现异常情况时,见证取样人员应及时向总监理工程师报告。2.巡视总监理工程师应安排监理人员对施工过程的工程质量情况进行巡视,专业监理工程师每天至少巡视现场两次。 巡视应包括下列主要内容:施工单位是否按工程设计文件、工程建设标准、批准的施工方案施工,使用的材料、产品是否合格;施工现场管理人员,特别是施工质量管理人员是否到位;施工操作人员的技术水平、操作条件是否满足工艺操作要求,特种操作人员是否持证上岗;施工环境是否对工程质量产生影响;施工部位是否存在质量、安全隐患。 监理人员在巡视中发现施工过程存在质量问题和质量隐患的,应及时纠正或书面通知施工单位整改。专业监理工程师应将本专业工程施工质量的巡视情况、质量问题和质量隐患的整改及落实情况记录在监理日志中,必要时应附图像(影像)资料。3 .旁站监理部应按规定编制旁站监理方案,明确旁站监理范围、内容、程序和旁站监理职责,送建设、施工单位各一份。总监理工程师应指
