《高效手术室施工技术解决方案.docx》由会员分享,可在线阅读,更多相关《高效手术室施工技术解决方案.docx(21页珍藏版)》请在第壹文秘上搜索。
1、净化手术室施工技术方案目录各分部分项工程的重要施工措施一.施工程序二.装饰工程施工措施三.空调系统施工措施四.电气系统施工措施五.医用气体施工措施六.给排水系统施工措施七.系统调试措施各分部分项工程的J重要施工措施一施工程序1 .洁净手术部的施工应以净化空调工程为关键,获得其他工种的;积极配合。2 .洁净手术室施工应按如下程序进行(其他辅助用房可参照此程序)洁净手术室施工程序二、装饰工程施工措施1.手术室装饰部分简介预制组合式电解钢板手术室墙体采用高承重方钢管框架构造,1.2mm的电解钢板背贴石膏板面喷抗菌涂料,墙面平整严密,墙面与顶面,墙面与墙面,墙面与地面均采用圆弧过渡;顶面材料同墙面材料
2、;地面采用2mm自流平预处理后,铺贴进口抗静电橡胶卷材,同质焊条焊接成整体地面。预制组合式电解钢板手术室装饰部分由钢架构造部分、墙板部分、吊顶部分、圆弧天花部分以及配套净化送风天花部分、送风天花配套灯带部分、手术室内配件部分等一起构成的。各部分构成大体如下:D钢架构造部分包括:沿地方管、沿顶方管、竖方管、竖方管斜支撑、沿顶方管斜支撑、吊顶水平方管、门窗洞口加固方管、器械柜支撑方管处及安装连接件;2) 墙板部分包括:周围墙板、角部墙板、门框及安装连接件;3) 吊顶板部分包括:高效送风天花箱体、进风过滤框、高效过滤网、中速气体赔偿装置、均流纱网框、吊顶板及安装连接件;4) 手术室内配件部分包括:器

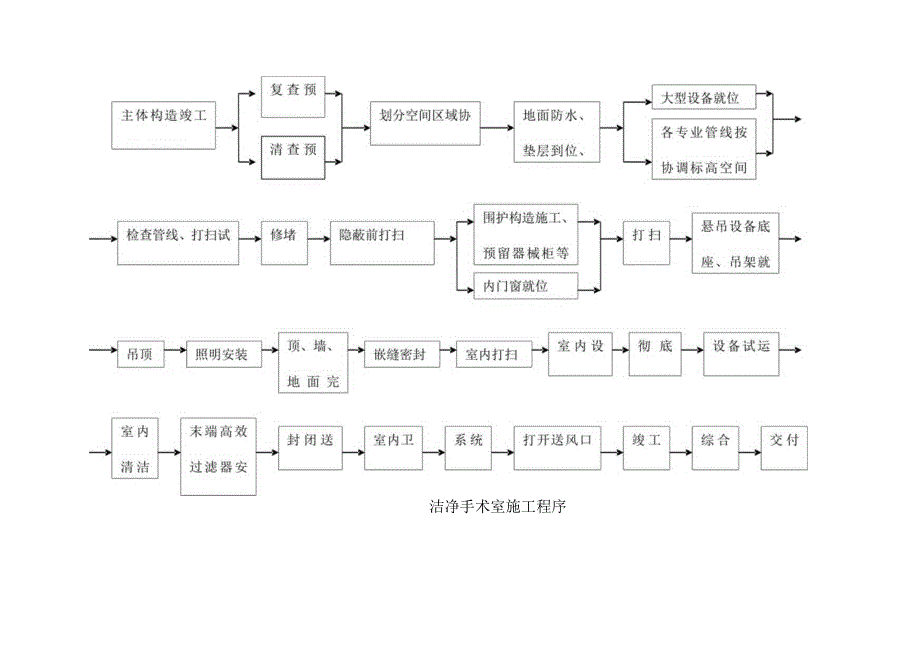

3、械柜、麻醉柜、观片灯、记录板、控制箱、医气终端、电源插座、灯盘盘体、面盖板;2 .装饰部分施工程序场地清理一测量划线f构造安装一墙板部分安装一送风天花箱体安装一吊顶部分安装一圆弧天花部分安装f灯盘盘体安装一手术室控制箱箱体及观片灯箱体安装一钢板构造、板件之间、板件同灯盘盘体间填原子灰并打磨平整一自流平施工一地面地材铺设一钢板墙体内表面喷涂处理一手术室内配件(器械柜、药物柜等)安装3 .手术室各施工程序的详细施工措施(一)手术室安装场地的画线1)清洁安装画线场地,使地面平整洁净,以不影响弹线为原则;2)根据施工图纸找出基准线,一般以手术室大门所在墙面为基准线,从门框处开始划线,以顺时针方向依次画
4、好。注意事项:手术室外框对边尺寸允差5mm,对角线允差10mm;吊顶板外框允差一3mrn,对角线允差一6mm;吊顶板内框线尺寸允差+2mm,对角线允差+4un04 .构造部分安装:D用射钉枪把周围的沿地方管固定好,接头的地方用电焊接好并补上防锈油漆;2)用M6B螺丝把立柱、主梁、斜支撑连好或焊接好,把主梁校平且垂直于竖方管,用电焊固定好主梁;3)竖方管与沿地方管用电焊固定好,并补上防锈油漆;4)在画好水泥天花吊槽钻孔位置上打码,配装平爆、丝杆、垫片及螺母;5)按图纸调整好吊槽的角度并调好水平;6)按图用电焊把四条吊槽焊接成长方形框;7)在吊槽四个角上垂吊吊锤到地面上且与地面吊槽垂点投影相重叠。
5、8)安装天花吊槽斜支撑,将斜支撑根据图示位置焊接在主梁及天花吊槽之间。注意事项:有烧焊位置须及时补上防锈漆。(三)墙板部分安装:D从大门所在侧按照顺时针方向依次用M6B螺丝把周围墙板与立柱连接好。2)把墙板校平、校直,再用电焊把墙板立柱与主梁固定好。3)把角部墙板装到角上,并用电焊固定好;4)把相邻俩墙板用电焊连接好;5)用磨机在焊接有凸出墙面打磨平并补上防锈漆。注意事项:A. 每件墙板间保持相平,墙板凸凹不超过L5mm;B. 整个墙面必须在一种平面上,凸凹不超过2.Omm;C. 整个墙面必须垂直水平面,垂直度3.0mm。(四)吊顶板部分安装:1)按照图纸先在地上排好吊顶板;2)按次序用M5螺
6、丝把吊顶板之间及吊顶板与吊槽之间连接好,注意板与板之间不能超过0.5mmo吊顶板连接图(五)圆弧天花部分安装:1)按图纸次序在墙板顶端排好圆弧天花,用4.Omm抽芯钢钉与墙板连接好;2)用M5螺丝与吊顶板连接好。注意事项:A.吊槽的J吊码必须固定;B.圆弧天花之间必须平整,凸凹不能超过0.5un,板件之间焊接好;C.所用烧焊的J地方必须及时补上防锈漆。(六)手术室内部装潢:1) 流程刮灰一打磨一地面自流平f地面地材铺设一滚底油(一层)一喷中油(两层)一喷面油(两层)一安装器械柜、药物柜、书写台、控制面板、开关插座等配件2) 墙板、圆弧天花、吊顶板0刮灰:A. 处理洁净地面及钢板墙壁表面;B.
7、用专用刮灰工具按规定进行调配原子灰;C. 把调配好的原子灰用专用的工具进行刮灰;D. 用稀释剂清洗洁净刮灰工具,然后再进行配灰及刮灰;E. 调配好日勺原子灰必须符合原则;F. 刮灰必须均匀成一直线。3) 墙板、圆弧天花、吊顶板的原子灰打磨;A. 用40#风磨砂纸把每条原子灰打磨一次;B. 检查磨后与否平整,在凹处补上原子灰;C. 用80#风磨砂纸把每条原子灰打磨,直至平滑为至。注意事项:A. 打磨工作期间必须穿戴劳保服、手套以及防尘口罩;B. 必须对的使用风磨机;C. 打磨原子灰后,整个面必须保持非常平整,用手摸到没有凹凸感为止。4)自流平施工A. 施工条件:施工室内温度不得低于15,环境湿度
8、不得不小于80%,地表抗压不小于或等于C15,表面坚硬,地表湿度不不小于或等于4.5%;B. 处理地坪:用铲刀、吸尘机除去地面日勺小结块、尘沙、杂物及前道施工0残留物。检查、清理、修补地表小面积0疏松、空鼓、裂缝、凸起、凹陷;C. 精测地坪:用地坪检测器在待施工B地坪上检测任意2米范围内B不平整度。如自流平0厚度为2mm,地坪的I不平整度不能不小于3mm,如不小于3mm,则使用磨地机处理;D. 涂布底油:用底油滚筒涂布地坪每一处,不可遗漏;E. 自流平基泥:将清水按比例倒入搅拌桶,再倒入自流平水泥,用搅拌器搅拌均匀;F. 正式施工:将自流平分批倒入地坪,用专用刮板推刮均匀,并用放气滚筒进行放气
9、;G. 精细处理:待24小时自流平干燥后用砂皮机进行打磨修整,清除表面微小颗粒,使施工后自流平表面愈加平整、光洁。注意事项:A.施工前地坪处理很重要,前道施工的残留物一定要清理洁净,尤其是小凹坑、门口转角处不可遗留;B.涂布底油不得遗漏任何角落,假如气温高时必须关闭门窗,以减少底油得挥发。如地坪吸水性过强则需上两遍底油;C.自流平在施工时的搅拌及施工时间间隔不能过长,否则会影响自流的流淌性。D.施工现场负责人必须做好检测检查、配料比例、时间控制、现场保护和施工人员备配工作。3)地面圆角处理:将107胶水和白水泥0混合物在墙面和地面转阴角处用圆筒刮出R50造型。6)铺地面地板胶及地脚线A.整顿地
10、面使地面平整无孔(地面不平整时需用自流平处理地面);B.用吸尘器具及抹布擦洁净地面;C.喷一层防锈油漆(底油)后在钢板墙壁底脚用胶水铺上地脚胶条;D.用胶水从手术室中心线往四边铺地板胶;E.用与地板胶同种颜色B胶焊条烧焊地板胶及地脚胶条;F.清洁胶地板。注意事项:在地板胶烧焊竣工后,须再次检查并在有缝隙处补焊,以防后来渗水。墙面电解钢板石膏板硅酮耐候密封股方管竖龙骨 焊缝方管横龙骨LuJJJJTLM8X100膨胀螺栓地面卷材地材粘结胶石膏板R50、水泥圆弧造型楼面基层2mm白流平ST4X19自攻翳手术室踢角线节点图7)手术室喷油:A.把照明天花、地板胶及所有设备用塑料薄膜保护好;B.在地脚线上
11、用皱纹胶纸留出20mm0位置,连同钢板墙壁喷油。C.用抹布清洁地面和钢板墙表面;D.用真空喷油机均匀时喷一层手术室专用底油;E.待底油完全干透后再分时间喷两层中油俩层面油;F.待面油干透后,把所有保护膜拆掉。注意事项:A.喷油前,必须保证钢板墙壁表面无油脂、铁屑、灰尘等杂质;B.喷油施工现场温度不得低于+8C,湿度不得超过70%;C.喷油工作期间,必须佩带氧气防毒面罩,穿保护衣服,注意安全;D.底油与第一层中油相隔时间不少于24小时,第二层中油与第一层面油相隔时间不得少有48小时,同种油漆相隔时间不得少于24小时;E.喷每层油漆时,喷油面必须保证不能有花点及漏油现象。4 .骨科手术室铅防护施工
12、措施对于3#骨科手术室,需要采用对应的防辐射措施以保护工作人员。本工程手术室四面砌筑370厚红砖墙作为防辐射隔墙,同步手术室周围所有门窗均采用优质防辐射门窗。5 .装饰基本装备安装措施各器械柜、药物柜、麻醉柜内应打扫洁净,无杂物,灰尘,柜门启动、滑动应灵活可靠,用于手术室内0多种柜子都必须安装安全接地端子。1.4净化空调系统施工措施施工中做到“物洁”、“人净”、“环清”1.4.1工艺流程:1.4.1.1施工阶段:(1)施工准备-镀锌板清洗、风管预制、塑料膜封口-一支吊架安装-一风管安装-漏风试验-风管保温-风管标识-风口及过滤器(空吹后)安装(2)空调机组安装-镀锌板清洗、风管预制、塑料膜封口
13、-一支架安装-风管安装一漏风试验-风管保温-一风管标识1.4.L2竣工阶段:空调机组试运转-一系统风量平衡调整-温度调整测试-竣工验收1.4.2风管制作:(1)风管制作用料按照设计规定选用优质镀锌钢板,无氧化层。(2)用中性洗洁剂清洗镀锌板面油膜与污物,制作完毕再清洗油污物。干燥后检查质量,到达规定后用塑料膜及胶带封口,防止污物入内。(3)制作风管尽量少拼接,矩形风管底边宽在900毫米以内不应有接缝,900毫米以上尽量减少纵向接缝,不得有横向接缝。(4)风管法兰用螺栓、螺母、钾钉均采用镀锌件,不得用抽芯饼钉。(5)在咬口缝、钾钉缝、法兰翻边四角缝隙采用涂密封胶,风管加固框,加固筋不得在内管内。
14、(6)法兰钾钉孔距不不小于100毫米,螺栓孔距不不小于120毫米。1.4.3风管加工预制与安装:(1)风管及部件在安装前,拆开封膜,内壁用白色抹布擦洁净,做到无油污和浮尘。施工停止和竣工,封好端口。(2)法兰垫料采用梯形连接并涂胶,法兰均匀压紧后衬垫宽度与法兰一致。(3)柔性短管不准有扭曲变形。(4)风管安装后,先外观有无缝隙,再用灯光检查,若有缝隙用密封膏封妥,施工时防止粉尘进入风管,施工停止随时将开口封闭。(5)本工程管道品种众多,管道施工中要与土建亲密配合,做好予埋过墙套管,安装原则先地下后地上,先装支吊架后装管道,先大管后小管,支管让主管。1.4.4支吊架的防腐与风管保温(1)防腐:金
15、属支、吊、托架,在清除表面的灰尘、污垢和锈斑后,内外表面均涂刷防锈漆二道,裸露部分再刷灰漆二道;(2)绝热保温:空调系统送回风管均需作绝热处理。清洁洁净风管,胶水均匀涂在风管表面,严格按照胶水凝固时间等待,然后再粘保温板。(3)风管保温材料应选用难燃型(优选不燃型),产尘少的材料,并做好防气隔潮层;风管电加热器前后80OnInl的保温层材料应用不燃型;保温层应持续,无孔洞漏缺,松弛等现象,其表面应光滑,平整,便于打扫卫生。测孔等装置应在保温前安装好并进行密封处理;保温施工时不得破坏风管0密闭性。保温层不得覆盖设备铭牌。(4)铺贴保温板时,应从下至上,保温板拼口尽量在风管上面,用力要均匀,要用力压牢固,保温板接缝必须互相错开;(5)法兰位置要用不不不小于20mm宽0保温板粘贴;(6)按驳口保温板外表要清洁洁净,要用保温胶带均匀粘牢,驳口处有空隙日勺,一定要用保温板充填饱满,防止有泄漏空气的地方。1.4.
