高速公路沥青路面下封层首件总结.docx
《高速公路沥青路面下封层首件总结.docx》由会员分享,可在线阅读,更多相关《高速公路沥青路面下封层首件总结.docx(6页珍藏版)》请在第壹文秘上搜索。

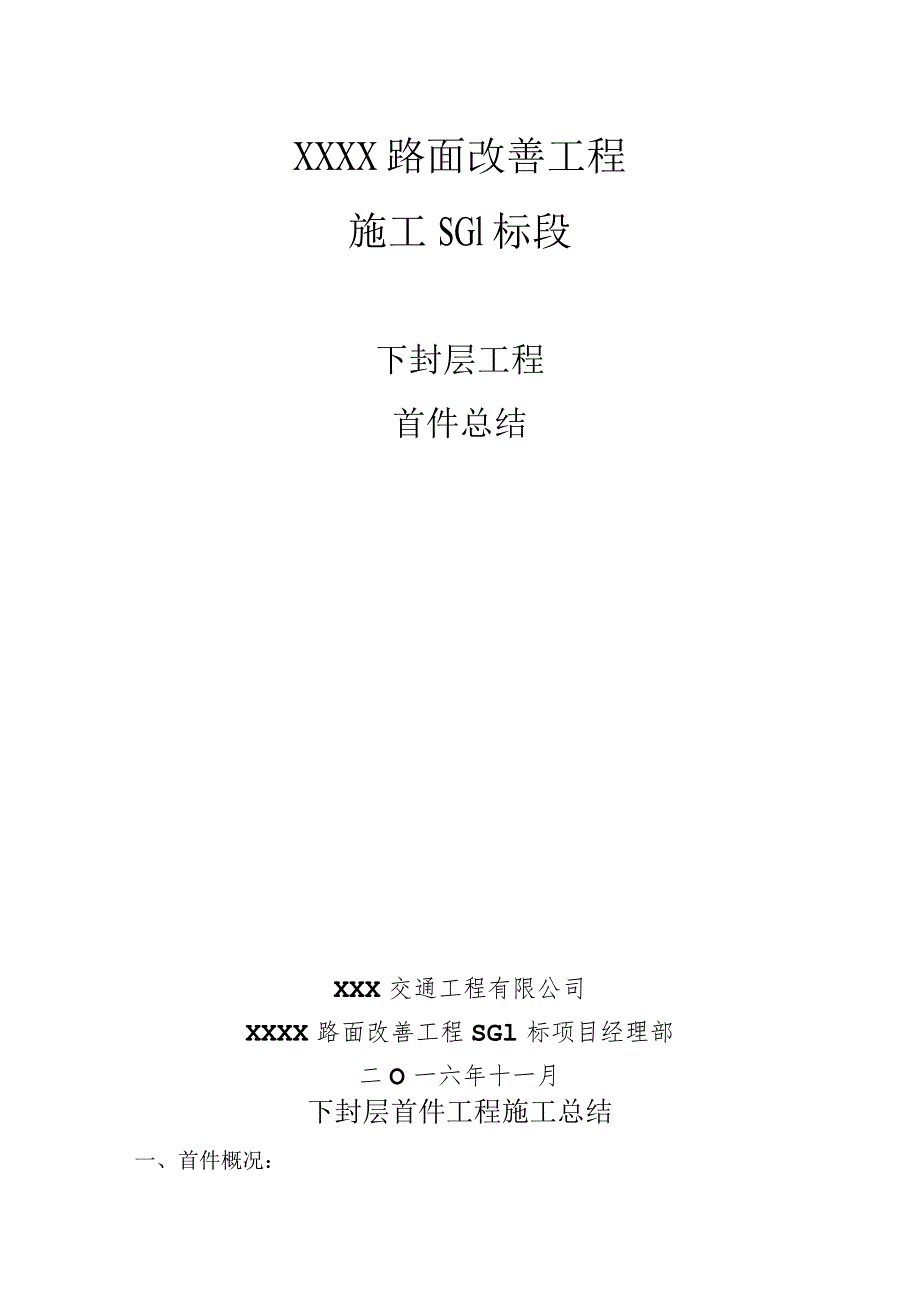

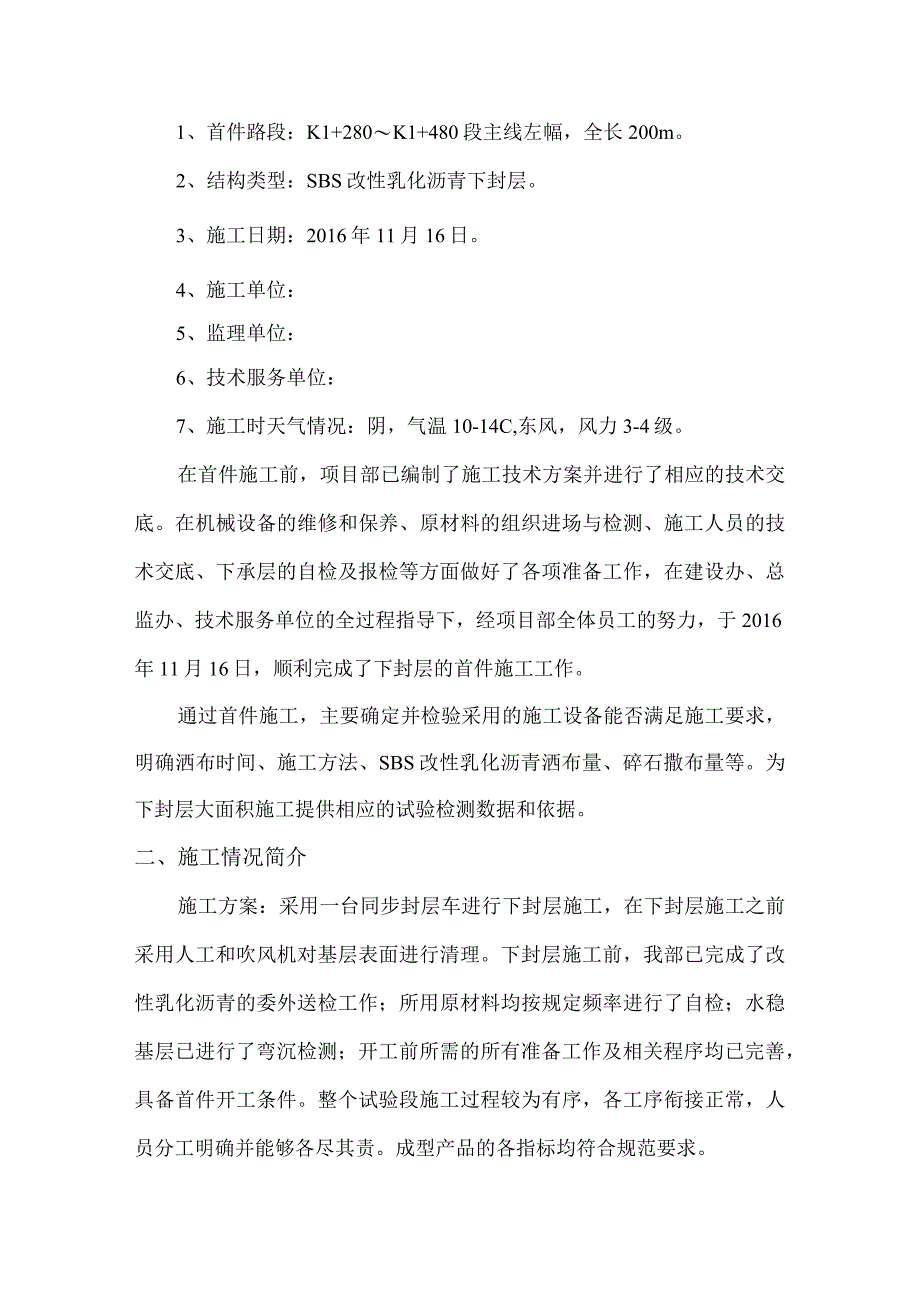

1、XXXX路面改善工程施工SGl标段下封层工程首件总结XXX交通工程有限公司XXXX路面改善工程SGl标项目经理部二O一六年十一月下封层首件工程施工总结一、首件概况:1、首件路段:K1+280K1+480段主线左幅,全长200m。2、结构类型:SBS改性乳化沥青下封层。3、施工日期:2016年11月16日。4、施工单位:5、监理单位:6、技术服务单位:7、施工时天气情况:阴,气温10-14C,东风,风力3-4级。在首件施工前,项目部已编制了施工技术方案并进行了相应的技术交底。在机械设备的维修和保养、原材料的组织进场与检测、施工人员的技术交底、下承层的自检及报检等方面做好了各项准备工作,在建设办、
2、总监办、技术服务单位的全过程指导下,经项目部全体员工的努力,于2016年11月16日,顺利完成了下封层的首件施工工作。通过首件施工,主要确定并检验采用的施工设备能否满足施工要求,明确洒布时间、施工方法、SBS改性乳化沥青洒布量、碎石撒布量等。为下封层大面积施工提供相应的试验检测数据和依据。二、施工情况简介施工方案:采用一台同步封层车进行下封层施工,在下封层施工之前采用人工和吹风机对基层表面进行清理。下封层施工前,我部已完成了改性乳化沥青的委外送检工作;所用原材料均按规定频率进行了自检;水稳基层已进行了弯沉检测;开工前所需的所有准备工作及相关程序均已完善,具备首件开工条件。整个试验段施工过程较为
3、有序,各工序衔接正常,人员分工明确并能够各尽其责。成型产品的各指标均符合规范要求。三、经首件验证的各工序施工方法及相关技术数据(1)下封层施工过程简述首先由人工对基层表面进行初步清扫,来回清扫两遍。下封层施工前再次彻底清除表面的浮尘和泥浆,确保下封层与基层粘结牢固。采用塑料薄膜覆盖中分带路缘石及混凝土压顶,避免污染。下封施工前进行了基层表面裂缝防裂贴处理。同步封层车的施工宽度为4m,一次洒布1/3幅,三次洒布完整路幅。同步封层车的行驶速度是5kmh,洒布过程中同步封层车行驶速度稳定。喷洒数量按改性乳化沥青沥青量LOkg?控制。同步封层车均匀地撒布集料,规格35mm,数量按58m31000H?,



- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 高速公路 沥青路面 下封层首件 总结
