(10315-17)房建项目外墙抹灰涂饰专项施工方案.docx

上传人:p** 文档编号:812257 上传时间:2024-03-08 格式:DOCX 页数:9 大小:24.17KB
下载 相关 举报
(10315-17)房建项目外墙抹灰涂饰专项施工方案.docx_第1页
第1页 / 共9页
(10315-17)房建项目外墙抹灰涂饰专项施工方案.docx_第2页
第2页 / 共9页
(10315-17)房建项目外墙抹灰涂饰专项施工方案.docx_第3页
第3页 / 共9页
(10315-17)房建项目外墙抹灰涂饰专项施工方案.docx_第4页
第4页 / 共9页
(10315-17)房建项目外墙抹灰涂饰专项施工方案.docx_第5页
第5页 / 共9页
(10315-17)房建项目外墙抹灰涂饰专项施工方案.docx_第6页
第6页 / 共9页
(10315-17)房建项目外墙抹灰涂饰专项施工方案.docx_第7页
第7页 / 共9页
(10315-17)房建项目外墙抹灰涂饰专项施工方案.docx_第8页
第8页 / 共9页
(10315-17)房建项目外墙抹灰涂饰专项施工方案.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《(10315-17)房建项目外墙抹灰涂饰专项施工方案.docx》由会员分享,可在线阅读,更多相关《(10315-17)房建项目外墙抹灰涂饰专项施工方案.docx(9页珍藏版)》请在第壹文秘上搜索。

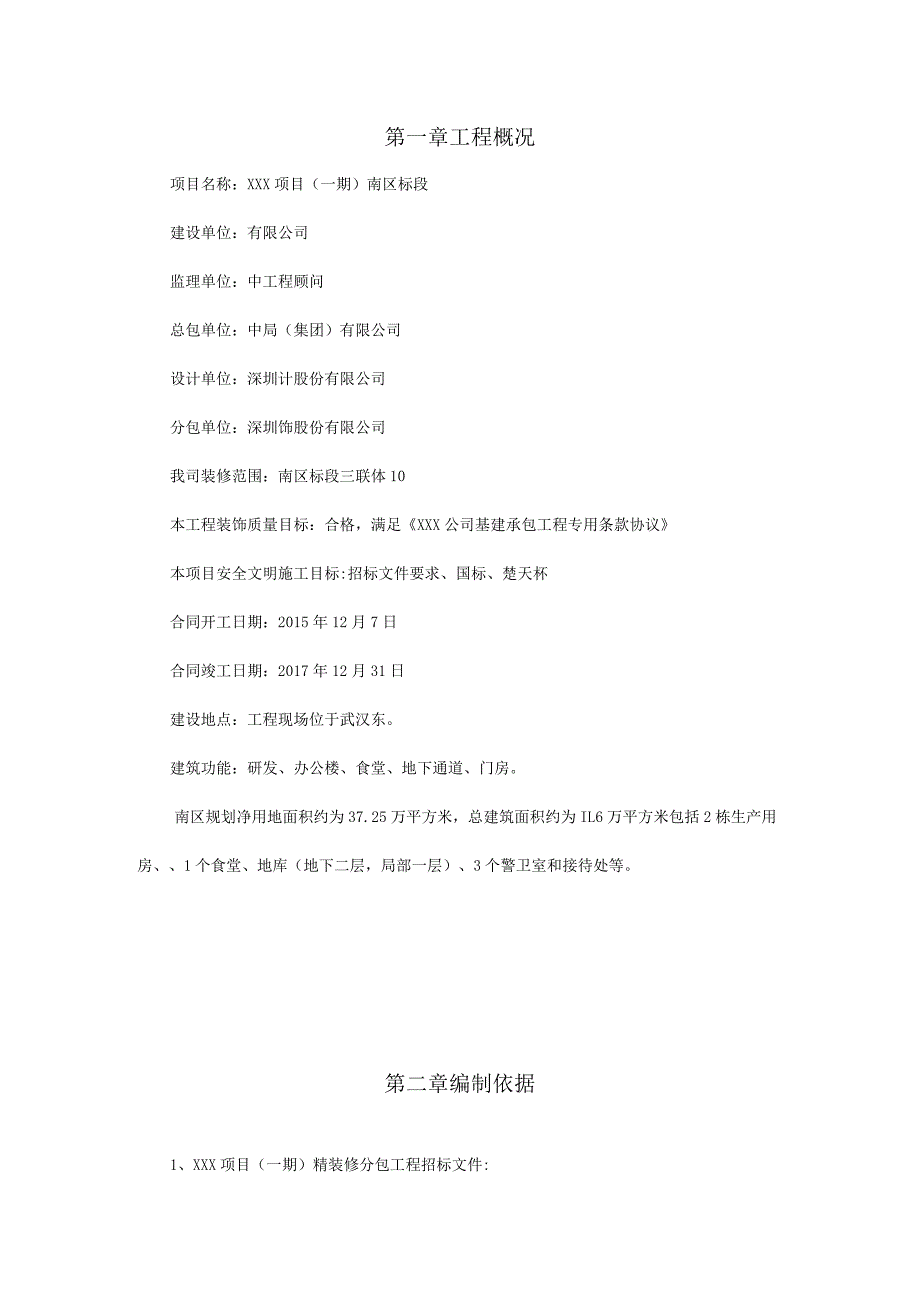

1、3一.f;:外墙抹灰施工工艺.4第四章外墙涂料施工工艺6第五章外墙抹灰、涂料质量要求9第六章外墙安全文明施工保障措施10第一章工程概况项目名称:XXX项目(一期)南区标段建设单位:有限公司监理单位:中工程顾问总包单位:中局(集团)有限公司设计单位:深圳计股份有限公司分包单位:深圳饰股份有限公司我司装修范围:南区标段三联体10本工程装饰质量目标:合格,满足XXX公司基建承包工程专用条款协议本项目安全文明施工目标:招标文件要求、国标、楚天杯合同开工日期:2015年12月7日合同竣工日期:2017年12月31日建设地点:工程现场位于武汉东。建筑功能:研发、办公楼、食堂、地下通道、门房。南区规划净用地

2、面积约为37.25万平方米,总建筑面积约为IL6万平方米包括2栋生产用房、1个食堂、地库(地下二层,局部一层)、3个警卫室和接待处等。第二章编制依据1、XXX项目(一期)精装修分包工程招标文件:2、XXX项目(一期)精装修分包工程施工蓝图;3、XXX项目(一期)精装修分包工程图纸答疑;4、XXX项目(一期)精装修分包工程现场勘查结果;5、建筑工程质量检验评定标准GBJ3016、建筑装修装饰工程质量验收规范GB50210第三章外墙抹灰施工工艺一、厚度在3550Inm的超厚抹灰施工1.工艺流程1.基层清理-2.墙面喷浆一3.满挂第一层钢丝网一4.吊垂直、贴灰饼f5.底层抹灰施工一6.满挂第二层加强

3、网一7.分层抹灰一8.养护2.施工方法2.2墙面喷浆材料使用42.5#普通硅酸盐水泥、中砂和901#胶水,用喷枪均匀喷在墙面上,硬化至手掰不动。2.3满挂第一层钢丝网本工程精装范围内的外墙抹灰需全部满挂钢丝网。各楼层混凝土结构梁之间所有的砌块墙、二构柱、反坎在喷浆后之后全部满挂第一层镀锌钢丝网(规格10*10*0.7mm),钢丝网搭接尺寸不小于15OnInb以防温度变化及收缩不均,造成抹灰出现裂纹。2.4吊垂直、贴灰饼分别在窗口角、垛、墙面等处吊垂直,横线则以楼层为水平基线或InI标高线控制,然后测量贴灰饼,之后对超厚的区域做出标记。2.5底层抹灰施工抹灰前用水将墙面浇透,使用DPM20的干粉

4、砂浆抹底层灰,抹灰厚度控制在2030mm,同时注意分层施工,表面不宜压光,需拉毛处理。2.6满挂第二层加强网在底层抹灰达到强度后满挂第二层钢丝网,即整面墙均满挂钢丝网,并固定牢固。2.7分层抹灰抹灰前用水将墙面浇透,使用DPM20干混砂浆抹灰。严格分层抹灰,每层厚度控制在5-7mm,待抹灰层凝固至六七成干后,再抹下一层。抹灰完成后随即用木抹子搓毛,表面收水后用铁抹子压实赶光。为避免和减少抹灰层砂浆空鼓、收缩裂缝,面层不宜过分压光,建议以表面不粗糙、无明显小凹坑、砂头不外露为准。2. 8养护水泥砂浆抹灰面层初凝后应适时喷水养护,养护时间不少于5天。夏季施工时,如室内温度较高,需增加浇水养护的遍数

5、和天数,减少因失水过快产生干缩裂缝。二、厚度不大于35mm的一般抹灰施工1 .抹灰工艺流程1 .基层清理一2.墙面喷浆一3.满挂钢丝网一4.吊垂直、贴灰饼一5.分层抹灰一6.养护2 .施工方法一般抹灰与上述超厚抹灰的工艺流程有不同,除减少了底层抹灰和满挂第二层钢丝网两道工序外其它各分项工序的施工内容和要求一致,详见上述超厚抹灰。第四章外墙涂饰施工工艺1 .工艺流程1、基层处理一2、填补腻子、局部刮腻子、磨平、满刮腻子、磨平一3、底漆施工一5、面漆施工2 .施工方法2.1 基层处理施工前首先检查外墙的抹灰质量,对基体缺棱掉角、孔洞、空鼓、开裂、高低不平的需修补到位,之后清除外墙表面杂质、残留的灰

6、浆、舌头灰、尘土等。2.2刮腻子、磨平应选用专用外墙成品腻子,要求除了易批易打磨外,还应具备较好的强度和持久性,在进行填补、局部刮腻子施工时要求宜薄批而不宜厚刷。2.2.1刮腻子的施工技术要求:掌握好刮涂时工具的倾斜度,用力均匀,以保证腻子饱满。为避免腻子收缩过大,出现开裂和脱落,一次刮涂不要过厚,根据不同腻子的特点,厚度以05mm为宜。不要过多地往返刮涂,以免出现卷皮脱落或将腻子中的胶料挤出封住表面不易干燥。2.2.2磨平的施工技术要求:不能湿磨,打磨必须在基层或腻子干燥后进行,以免粘附砂纸影响操作。砂纸的粗细要根据被磨表面的硬度来定,砂纸粗了会产生砂痕,影响涂层的最终装饰效果。打磨时先用粗

7、砂布打磨,再用细砂布打磨;注意表面的平整性,即使表面的平整性符合要求,还要注意基层表面粗糙度、打磨后的纹理质感,要是出现这两种情况会因为光影作用而使面层颜色光泽造成深浅明暗不一的错觉而影响效果,这就要求局部再磨平,必要时采用腻子进行再修平,从而达到粗糙程度一致。对于表面不平,可将凸出部分用铲平,再用腻子进行填补,等干燥后再用砂纸进行打磨。要求打磨后基层的平整度达到在侧面光照下无明显批刮痕迹、无粗糙感,表面光滑。打磨后,立即清除表面灰尘,以利于下一道工序的施工。2.2.3刮腻子再磨平:外墙专用腻子刮平整,主要目的是为了修补不平整的现象,防止表面的毛细孔及裂缝。打磨应做到表面平整、粗糙程度一致,纹

8、理质感均匀。此工序要求重复检查、打磨直到表面观感一致时为止。2.3底漆施工在干净的基层上,滚涂一遍封闭底漆,增加与基层的结合力,防止浮减。底漆要涂刷均匀,不得漏刷。2.3.1底漆滚涂前基层不得潮湿,同时做好幕墙型材的成品保护工作。2.3.2封闭底漆必须按照规定的比例进行稀释,并搅拌均匀。2.3.3基层封底涂饰确保无漏涂、流挂、均匀涂刷。2.4面漆施工2.4.1在底漆施工完毕干透后即可进行第一遍面漆施工。2.4.2第一遍面漆施工完毕干透后即可进行第二遍面漆施工。2.4.3面漆应严格按照要求进行稀释,稀释剂采用厂家制定的材料和稀释比例,并应充分搅拌均匀。2.4.4面漆施工后应达到色泽一致,无流挂、

9、漏底、阴阳角无积料。2.4.5如果面漆需要修补,修补使用的面漆应采用与以前批号相同的产品,避免色差。第五章外墙抹灰、涂料质量要求一、i般抹灰的允许偏差和检验方法项次项目允许偏差(mm)检验方法普通抹灰高级抹灰1立面垂直度43用2m垂直检测尺检查2表面平整度43用2m垂直检测尺检查3阴阳角方正43用直角检测尺检查4分隔条(缝)直线度43拉5m线,不足5m拉通线,用钢直尺检查5墙裙、勒脚上口直线度43拉5m线,不足5m拉通线,用钢直尺检查二、溶剂型涂料的涂饰质量和检验方法项次项目普通涂饰高级涂刷检验方法1颜色均匀一致均匀一致观察2泛咬色允许少量轻微不允许3流坠、疙瘩允许少量轻微不允许4砂眼、刷纹允

10、许少量轻微砂眼、刷纹通顺不允许5装饰线、分色线直线度允许偏差21拉5m线,不足5m拉通线,用钢直尺检查6立面垂直度3一用2m垂直检测尺检查7表面平整度3一用2m垂直检测尺检查8阴阳角方正3-用直角检测尺检查第六章外墙安全文明施工保障措施一、安全施工措施及消防措施1、根据现场实际情况,本项目的外墙涂饰施工我司拟使用幕墙单位的吊篮进行作业,作业前施工人员必须进行吊篮使用培训。2、施工中所使用的吊篮、配重等必须安装牢固,在每次使用前必须查看钢丝绳是否有断裂现象,一定要确保无任何安全隐患后方可施工,做到万无一失。3、施工人员进入现场必须配戴安全帽,上吊蓝施工必须系安全带。4、定期、定时组织安全检查,对

11、工人进行安全生产和遵守纪教育。5、配备必要的消防设施和器材,消防器材应放在库房醒目的部位。6、油漆库房严禁烟火,施工现场严禁吸烟。7、风力达到4-5级以上的不准施工,下雨、湿度在85%以上严禁施工,温度在5以下禁止施工。8、地面作业范围内拉设警示带,并派设专人看管,防止闲杂人员进入场内。二、文明施工和环保措施:1、严格按照有关部门规定的文明施工条例和标准进行施工,做到施工人员进入施工现场,上吊蓝施工系好安全带、戴好安全帽、不打架斗殴、不在施工现场抽烟等。2、施工前做好外墙已装的幕墙型材的成品保护工作。3、施工现场垃圾及时清理。4、尽量减少材料渗漏,外洒污染环境。5、加强地面保护,防止高空坠落和污染地面设施。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
