龙门架方案整理.docx

上传人:p** 文档编号:812262 上传时间:2024-03-08 格式:DOCX 页数:20 大小:217.03KB
下载 相关 举报
龙门架方案整理.docx_第1页
第1页 / 共20页
龙门架方案整理.docx_第2页
第2页 / 共20页
龙门架方案整理.docx_第3页
第3页 / 共20页
龙门架方案整理.docx_第4页
第4页 / 共20页
龙门架方案整理.docx_第5页
第5页 / 共20页
龙门架方案整理.docx_第6页
第6页 / 共20页
龙门架方案整理.docx_第7页
第7页 / 共20页
龙门架方案整理.docx_第8页
第8页 / 共20页
龙门架方案整理.docx_第9页
第9页 / 共20页
龙门架方案整理.docx_第10页
第10页 / 共20页
亲,该文档总共20页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《龙门架方案整理.docx》由会员分享,可在线阅读,更多相关《龙门架方案整理.docx(20页珍藏版)》请在第壹文秘上搜索。

1、成都市睿建建筑工程机械有限责任企业门架安装方案年五月方案审批表工程名称蓝剑盛世华庭#楼方案名称龙门架、卷扬机安装方案安装单位成都市睿建建筑工程机械有限责任企业施工单位中国华西企业股份有限企业设备名称龙门架、卷扬机出厂编号1103008安装单位意见:签字:单位盖章施工单位意见:签字:单位盖章监理单位意见:签字:单位盖章SSElOO/120型龙门架安装方案一、工程概况蓝剑盛世华庭#楼工程位于四川省什那市方亭镇小花园街。建筑高度52.5米,建筑总面积方米,构造,本工程由中国华西企业股份有限企业施工。安装现场一般,空间、地面、地下无障碍物。二、协议设备及其简介根据工程现场施工需要,以及门架安装、拆卸和

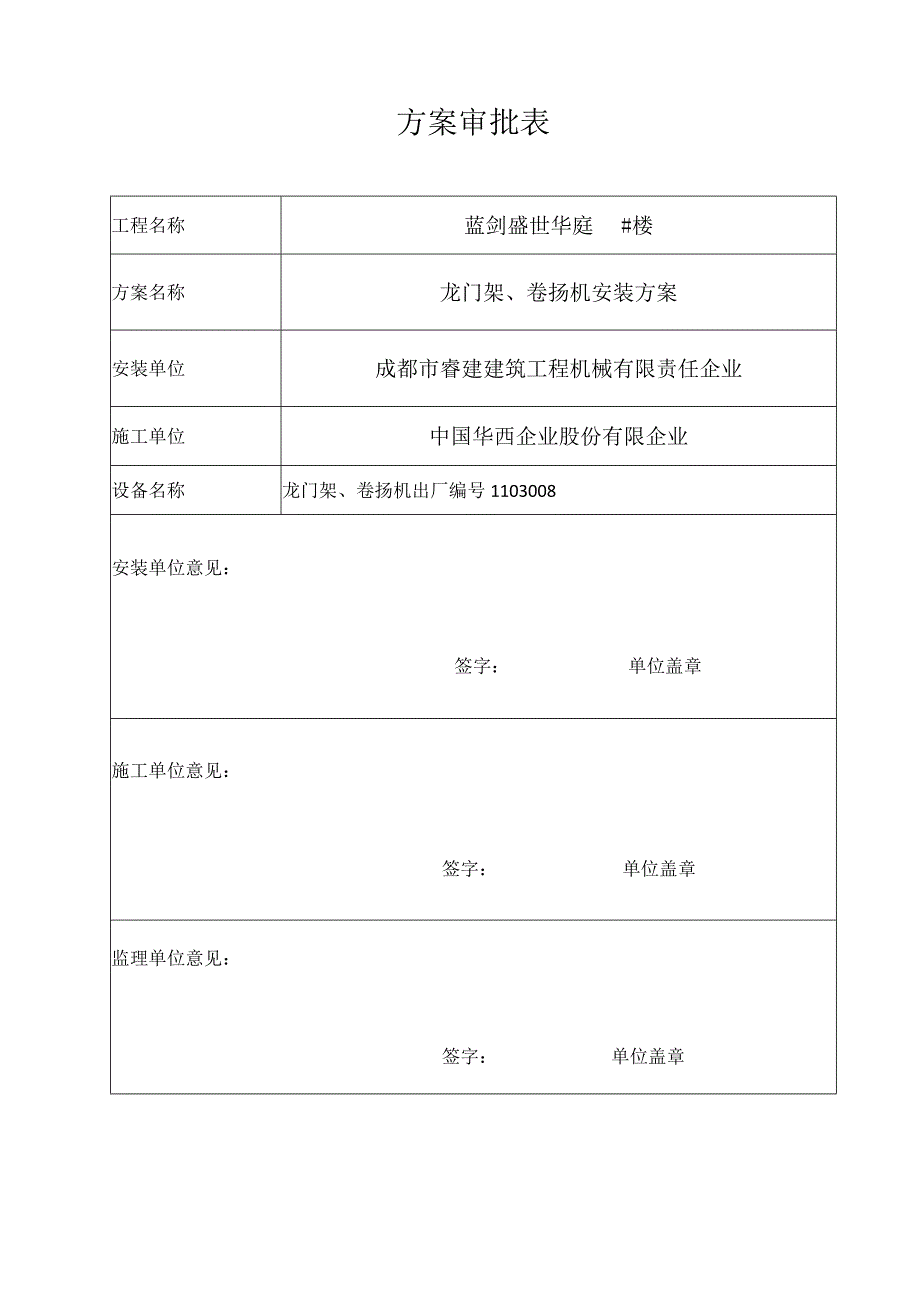

2、基础技术规定,选用SSElOO/120型自升式物料提高机。最大起升高度90米,施工规定提高高度区_米,提高速度20mmin,额定起升重量项处g,安装首道附着高度为幺米,后来每殳米一道。并配有高度限位、重量限位、防脱轨及松断绳保护装置,构造简朴,使用安全,性能可靠是建筑施工的一种经济合用的理想机具。三、方案编制根据:1、中华人民共和国安全生产法2、建筑施工高处作业安全技术规范3、龙门架及井架物料提高机安全技术规4、建筑施工安全检查原则四、工程施工使用状况:本机安装在蓝剑盛世华庭#楼工地,作为建筑材料垂直运送使用,每台设2名有证操作人员。五、安装龙门架的准备工作按照本基础图作好基础,卷扬机基础按其

3、阐明书的基础图施工,基础承载力不不大于8tM2,I级钢筋(Q235),碎标号C30,龙门架安装时碎强度应抵达90%,待土建基础制作负责人进行自检及主管承认,方可进行安装龙门架工作。六、安装规定和条件1、按照国家JGJ8892“龙门架及井架物料提高机安全技术规范”进行安装,安装时同期进行安装保护措施的架设并对的使用安全装置,其中包括平台、栏杆、护栏、撑杆等。2、安装气候条件为无雨、雪、霜以及风速10ms0安装位置50米范围内无输电,输气管线。七、安装过程1、安装底盘:检查基础平面与否平整,预埋螺栓与否完好,伸出长度与否符合规定。底盘安装在基础上,地滑在起长机一侧,用水平仪校正上平现,其水平度误差

4、应W1/1000。2、安装基础节,安装组合件(1)预埋螺栓将底盘与基础连接紧固。(2)用经纬仪校正基础节垂直误差W1/1000。(3)将爬升系统的平台、撑杆安装好。3、安装起升横梁将起升横梁放在套架支撑板上,用M1650螺栓连接。4、安装加节装置(1)将减速机安装在横梁上部,用M16X50螺栓连接,将电机安装在电机座上,调整好三角带的松紧程度合适。(2)将加节吊杆及手动卷扬机安装在起升梁上部,用M16X50螺栓连接。(3)将爬升绳安装在卷筒上,另一端绕过呆底部的滑轮,固定在挂钩销上,用绳卡固接。绳卡严禁交错安顿,应注意两条爬升钢绳张紧程度要完全一致。(4)将加接起长绳绕过吊杆端部滑轮,穿孔机过

5、主柱,绕过底部滑轮,固定在手动卷扬机卷筒上。5、顶升一一加节原则节(1)将撑杆支撑在基础节横腹角金刚上,调整节其丝杆合理承担学杆处在完全变动状态,拆除套架上项部盖板。(2)用手动卷扬贾针原则节吊起,用M16螺栓与基础连接结实。用相似措施将另一侧原则加节加上。(3)放回爬升绳,将挂钩勾在已加好日勺原则节横腹角钢上,调整爬升绳受力一致后,启动爬升卷扬机,将爬升系统部分升至与原则节上面平齐,关闭电源,将撑杆支撑在原则节横腹角钢上,调整丝杆之完全受力。(4)反复循环上述程序,顶升一加节到独立高度。6、安装吊栏(1)将吊栏货盘放置在门架中,活动护栏一侧在非建筑物一方。(2)将导轮安装好,并保证导轮与基础

6、节主弦杆时间隙在5IOmm之间。(3)安装货盘垫板,将顾客自备好的840X3160日勺组合杂木板放入盘内。7、穿绕升降机钢丝绳及门架与卷扬机之间距离、保护钢丝绳、(1)将钢丝绳一端用绳卡固定在起升天梁的绳轴上,按钢丝绳绕绳示意图穿绕。(2)钢丝绳通过吊栏滑轮,起升天梁滑轮、地滑轮,另一端绕在起升卷扬机卷筒上加以固定,卷筒上钢丝绳至少不得少于三圈。(3)门架地滑轮与卷扬机之间的距离应在15米-20米,此距离间的钢丝绳应砖砌沟槽进行防护。8、超过独立高度加原则节可先将原则节放在吊栏中,起升至保险阀上,再按程序5加节。9、安装保险阀将保险阀两横撑用抱块抱住原则节主弦杆,用M16螺栓连接并紧固。10、

7、检查(1)检查各连接螺栓与否紧固可靠;检查各转动件运动与否灵活,有无卡阻现象,如有应及时排除。(2)检查门形架垂直度误差与否1/1000,若有超差应垫片调整。(3)检查保险与否符合规定。(4)检查吊栏导轮与原则节的双向间隙为515m11、安装附着装置(1)将连接块用M16螺栓紧固在原则节上,其位置在原则节靠建筑物一方的外侧。(2)将4件附墙座预埋在浇铸圈梁时的混凝土内。(3)用长、短各2件拉杆分别用销轴连接在连接块和附墙座上。12、安装防雷接地措施用62Omm长50-60cm镀锌铁水管或者48钢管(电阻值4欧姆)埋于土层,露出一端与标节焊接,从而保证防雷有效。八、试机待附着安装完毕。调试后进行

8、载荷试验,首先空载试机,即只将吊篮按施工中多种动作反复进行,试验限位敏捷度。无异常现象后,逐渐加荷载试机,分额定荷载的二分之一、额定荷载的三分之二、潢载三步进行。最终按额定载荷的125%逐渐加载做试验,直至无异常现象后经验收合格后方可投入使用。九、验收请专业的检测机构进行验收,并出示对应日勺检测汇报。十、使用注意事项1、严禁载人。2、严禁在门架上安顿任何形式的广告牌,口号等挡风物件。3、严禁将门架作为其他设备的地锚或牵引绳的(固定装置。4、严禁将门架各部分与电焊机地线相连。5、严禁在门架上安装或固定其他电气设备,电器元件及开关柜。6、严禁将门架的工作机构,金属构造为其他设备的附属装置。7、门架

9、必须在经验收合格后来方能投入使用。十一、龙门架附墙支撑作法1、按龙门架安全技术规范(JGJ88-92)规定:(1)、附墙支撑设置,间隔高度V9,在建筑物的顶层必须设置1组;(2)、附墙支撑与架体建筑之间均应采用刚性件连接,并形成稳定结构,不得连接在脚手架上,严禁使用铅丝绑扎;(3)、附墙支撑日勺材质应与架体日勺材质相似。2、在安装附墙支撑时,应根据现场建筑物的实际状况,选用下列连接措施进行安装:(1)、型钢制作的附墙支撑与建筑物连接可埋铁件用螺栓连接图1、图2(2)、用脚手架钢管制作的附墙支撑与建筑物连接,可预埋与支撑规格相似的短管,用扣件连接。(图1)龙门架附墙支撑作法按龙门架安全技术规范(

10、JGJ88-92)要求:L附墙支撑设置,间隔高度V9m,在建筑物的顶层必须设置1组;2.附墙支撑与架体建筑之间均应采用刚性件连接,并形成稳定结构,不得连接在脚手架上,严禁使用铅丝绑扎;3附墙支撑的材质应与架体的材质相同。在安装附墙支撑时,应根据现场建筑物的实际情况,选用下列连接方法进行安装:一、 型钢制作的附墙支撑与建筑物连接可埋铁件用螺栓连接图1、图2二、 用脚手架钢管制作的附墙支撑与建筑物连接,可预埋与支撑规格相同的短管,用扣件连接。图3三、当墙体有足够的强度,可将扣件钢管伸入墙内,用扣件加横管夹住。图4(根据该工地实际情况,选用此种方法连接附墙架吊笼对美示意囹1.型钢制作的附墙架与建筑结

11、构的连接可预埋专用铁件螺栓连接,(如图)。2.用脚手架钢管制作的附墙架与建筑结构连接,可预埋与附墙架规格相同的短管,用扣件连接(如图a)。3.当墙体有足够的强度时,可将扣件钢管伸入墙内,用扣件加横管夹住,(如图b)。十三、生产安全事故应急措施(龙门架安装、使用、拆卸)1、方针与原则在龙门架拆卸时,应根据“安全第一,防止为主”的原则;保护人员安全优先,防止和控制事故蔓延,防止和减少财产损失。2、应急准备(1)危险分析:也许产生的危险是:龙门架垮塌、高空坠落或触电。(2)、机构与责任龙门架生产安全事故应急小组组长:兰怀彬:组织撤离或营救,协调、指挥及调整度资源等。候补负责人:于琼:当组长临时不在时

12、,担起组长的职责或协助组长,与之共同负责组织。组员:藤勇、刘和伦、蒲小兵、张华兵、万尚伟(3)、应急资源个人防护用品、监测仪器、交通工具及社会救援力量:消防救援(119)医疗救援(120)(4)、教育、训练3、应急响应(1)、根据事故的性质和规模等信息决定告知、汇报上级部门或有关应急机构。(2)、应急启动,告知有关人员到位、开通信息与通讯网络、调配所需资源、成立现场指挥部等。(3)、救援行动,进入事故现场后,迅速开展事故勘查、警戒、人员救济、工程抢险等有关工作。4、 现场恢复救援行动结束后,进入临时应急恢复阶段。包括现场清理、人员清点和撤离、警戒解除、善后处理和事故调查。5、 预案管理与评审改

13、善关闭应急程序后,应当对预案的制定、修改、更新、同意和公布作出明确的管理规定,并保证定期对应急预案进行评审,完善和改善应急预案文献体系。十四、门架所在工地位置施工平面图,(附后)由施工单位提供。2925j*.%沁1、UtKl(Kt).3200*1200*6002、获Bt夯实.mQ。渔利成悄筋涩发匕水代7I7M23、各汽脚螺椎装加工总LFiiIItriRff上程注4.总高度大于45米时,坡深1-2米(根据土城松实情况而定)战础立Wn5M*1514期00双瓜向.应急救援管理体系总结龙门架、卷扬机安装安全技术交底施工单位中国华西企业股份有限企业工程名称蓝剑盛世华庭#楼施工部位龙门架、卷扬机施工内容安

14、装安全技术交底内容1、必须持证上岗,遵守中华人民共和国安全生产法、建筑施工高处作业安全技术规范、龙门架及井架场内提高机安全技术规范、建筑施工安全检查原则;严格按照施工方案和使用阐明书进行。2、规定所有人员在安装过程中必须戴上安全帽,施工人员拴好安全带且工具要套牢。工作场地范围设明显B警戒线或标志。3、地煤应与预埋钢筋裕固连接,其位置由基础安装图定。4、架体最下面两节原则节,与地堞连接牢固。控制轨道与抱箍之间时间隙在5IOmm内,吊篮离地后应水平,升操作平台,架体加节,架体垂直度不不不大于3%o,导轨接头截面错位不不不大于L5mm。对0穿绕钢丝绳,接好电源和控制线。5、安装安全装置及限位装置,并

15、敏捷可靠。所有参与人员都必须服从统一指挥。做好安全防护,严禁闲杂人员进入施工现场。严禁从高处抛掷物件,严禁酒后作业。6、卷扬机0背桩不得以树木,电杆替代。背桩与卷扬机日勺连接钢丝绳应牢固可靠。(此项连体式除外)交底人签字接受交底人签字交底时间本表一式两份,班组自存一份,归档一份。十四、龙门架拆除根据施工需要,项目部现规定龙门架予以拆除,为了保证龙门架拆除作业的施工安全和顺利进行,特制定如下拆除原则、环节和安全注意事项:一)、拆除原则1.1龙门架(包括护身架)的拆除应从上到下,从外到里,一步一清,依序进行;1.2严禁夜间施工;1.3严禁雷、雨、雪、霜以及风速10ms天气施工;1.4龙门架与建筑物

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
