广播电视大学(国家开放大学)土木工程专业毕业生毕业实习、生产实习_报告.docx

上传人:p** 文档编号:815549 上传时间:2024-03-12 格式:DOCX 页数:8 大小:24.66KB
下载 相关 举报
广播电视大学(国家开放大学)土木工程专业毕业生毕业实习、生产实习_报告.docx_第1页
第1页 / 共8页
广播电视大学(国家开放大学)土木工程专业毕业生毕业实习、生产实习_报告.docx_第2页
第2页 / 共8页
广播电视大学(国家开放大学)土木工程专业毕业生毕业实习、生产实习_报告.docx_第3页
第3页 / 共8页
广播电视大学(国家开放大学)土木工程专业毕业生毕业实习、生产实习_报告.docx_第4页
第4页 / 共8页
广播电视大学(国家开放大学)土木工程专业毕业生毕业实习、生产实习_报告.docx_第5页
第5页 / 共8页
广播电视大学(国家开放大学)土木工程专业毕业生毕业实习、生产实习_报告.docx_第6页
第6页 / 共8页
广播电视大学(国家开放大学)土木工程专业毕业生毕业实习、生产实习_报告.docx_第7页
第7页 / 共8页
广播电视大学(国家开放大学)土木工程专业毕业生毕业实习、生产实习_报告.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《广播电视大学(国家开放大学)土木工程专业毕业生毕业实习、生产实习_报告.docx》由会员分享,可在线阅读,更多相关《广播电视大学(国家开放大学)土木工程专业毕业生毕业实习、生产实习_报告.docx(8页珍藏版)》请在第壹文秘上搜索。

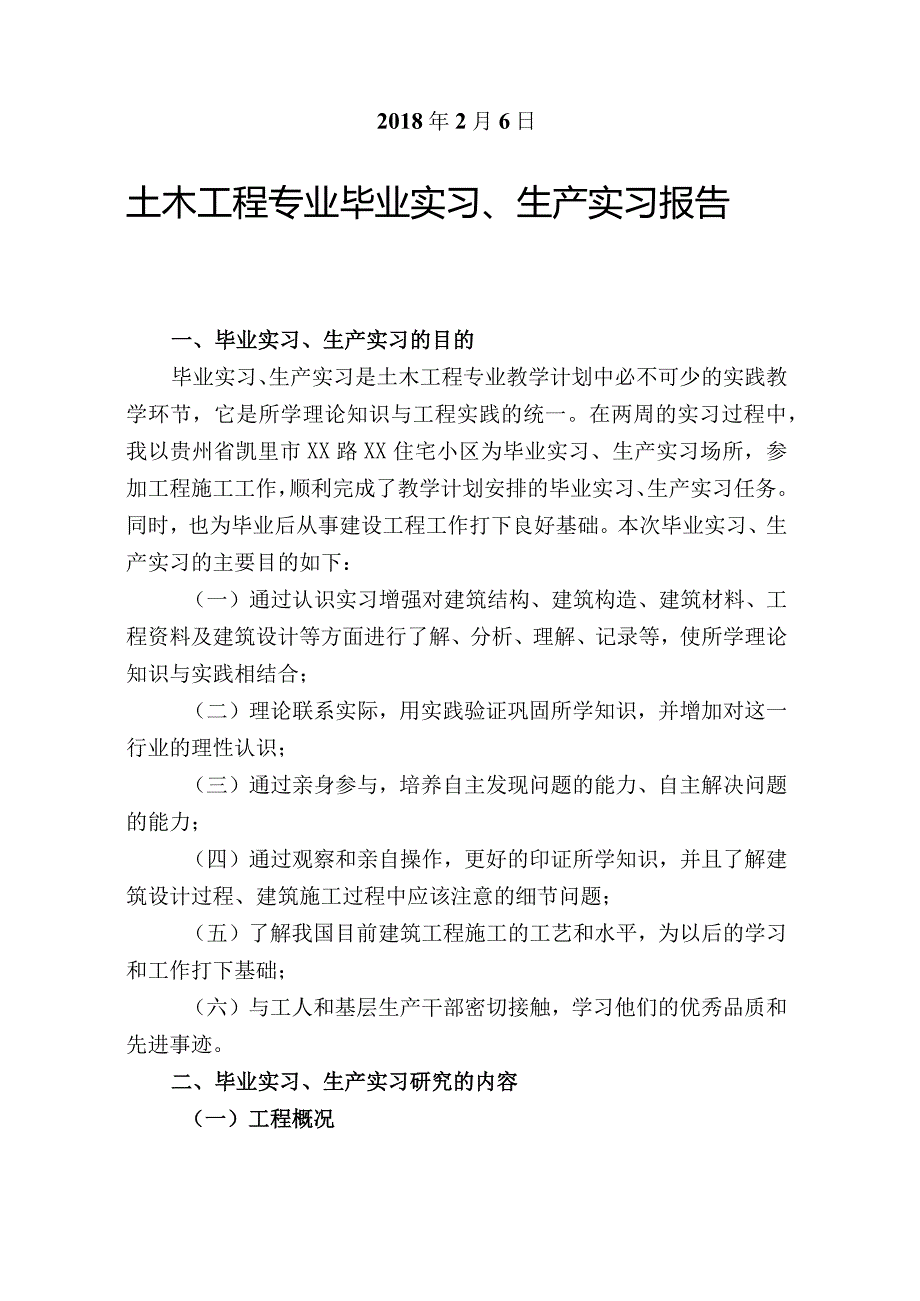

1、广播电视大学(国家开放大学)土木工程专业毕业生毕业实习、生产实习报告姓名:班级:201年秋土木工程(本)直属班专业:土木工程(建筑工程方向)学号:班主任:2018年2月6日土木工程专业毕业实习、生产实习报告一、毕业实习、生产实习的目的毕业实习、生产实习是土木工程专业教学计划中必不可少的实践教学环节,它是所学理论知识与工程实践的统一。在两周的实习过程中,我以贵州省凯里市XX路XX住宅小区为毕业实习、生产实习场所,参加工程施工工作,顺利完成了教学计划安排的毕业实习、生产实习任务。同时,也为毕业后从事建设工程工作打下良好基础。本次毕业实习、生产实习的主要目的如下:(一)通过认识实习增强对建筑结构、建

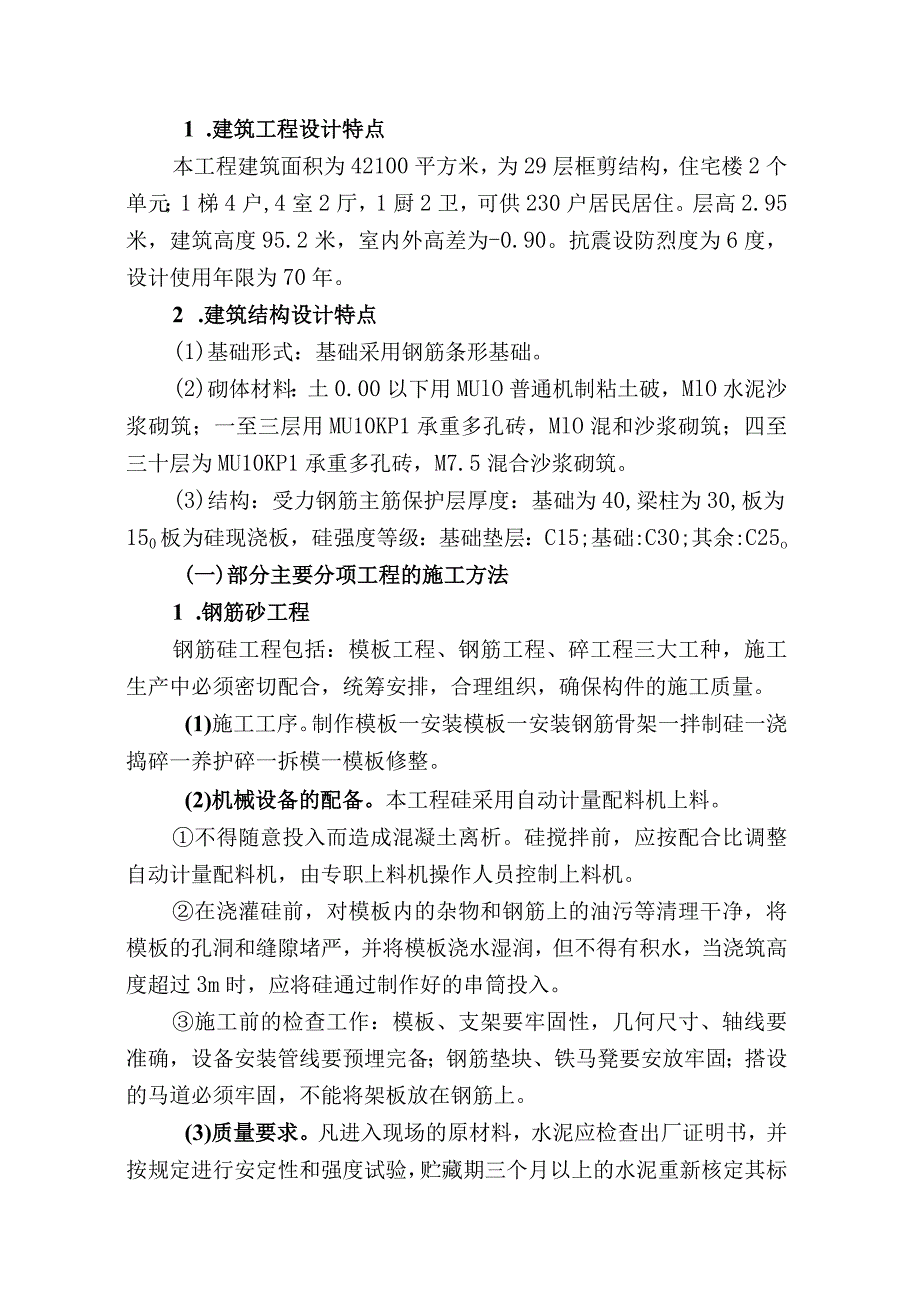

2、筑构造、建筑材料、工程资料及建筑设计等方面进行了解、分析、理解、记录等,使所学理论知识与实践相结合;(二)理论联系实际,用实践验证巩固所学知识,并增加对这一行业的理性认识;(三)通过亲身参与,培养自主发现问题的能力、自主解决问题的能力;(四)通过观察和亲自操作,更好的印证所学知识,并且了解建筑设计过程、建筑施工过程中应该注意的细节问题;(五)了解我国目前建筑工程施工的工艺和水平,为以后的学习和工作打下基础;(六)与工人和基层生产干部密切接触,学习他们的优秀品质和先进事迹。二、毕业实习、生产实习研究的内容(一)工程概况1 .建筑工程设计特点本工程建筑面积为42100平方米,为29层框剪结构,住宅

3、楼2个单元;1梯4户,4室2厅,1厨2卫,可供230户居民居住。层高2.95米,建筑高度95.2米,室内外高差为-0.90。抗震设防烈度为6度,设计使用年限为70年。2 .建筑结构设计特点(1)基础形式:基础采用钢筋条形基础。(2)砌体材料:土0.00以下用MUlO普通机制粘土破,MlO水泥沙浆砌筑;一至三层用MU10KP1承重多孔砖,MlO混和沙浆砌筑;四至三十层为MU10KP1承重多孔砖,M7.5混合沙浆砌筑。(3)结构:受力钢筋主筋保护层厚度:基础为40,梁柱为30,板为150板为硅现浇板,硅强度等级:基础垫层:C15;基础:C30;其余:C25o(一)部分主要分项工程的施工方法1 .钢

4、筋砂工程钢筋硅工程包括:模板工程、钢筋工程、碎工程三大工种,施工生产中必须密切配合,统筹安排,合理组织,确保构件的施工质量。(1)施工工序。制作模板一安装模板一安装钢筋骨架一拌制硅一浇捣碎一养护碎一拆模一模板修整。(2)机械设备的配备。本工程硅采用自动计量配料机上料。不得随意投入而造成混凝土离析。硅搅拌前,应按配合比调整自动计量配料机,由专职上料机操作人员控制上料机。在浇灌硅前,对模板内的杂物和钢筋上的油污等清理干净,将模板的孔洞和缝隙堵严,并将模板浇水湿润,但不得有积水,当浇筑高度超过3m时,应将硅通过制作好的串筒投入。施工前的检查工作:模板、支架要牢固性,几何尺寸、轴线要准确,设备安装管线

5、要预埋完备;钢筋垫块、铁马凳要安放牢固;搭设的马道必须牢固,不能将架板放在钢筋上。(3)质量要求。凡进入现场的原材料,水泥应检查出厂证明书,并按规定进行安定性和强度试验,贮藏期三个月以上的水泥重新核定其标号,砂石材料应符合相应的规范要求,进场水泥必要时应重新试验鉴定,做含泥量和压碎试验(4)混凝土浇筑方案。为了切实做好混凝土工程的施工,特拟定混凝土浇灌方案如下:根据本工程混凝土工作量,计划在楼中部配备一台JZC-550混凝土搅拌机,该搅拌机平均搅拌能力为:8-14立方米/小时。项目经理部生产负责人在混凝土浇灌的施工准备及施工过程中,对钢筋硅条形基础、主体梁、板、柱匀以其浇筑速度6立方米/小时进

6、行工作安排,并及时掌握施工准确及施工进度的进展情况,提前作出劳动力和工具的调整安排。为了保证浇灌的硅不在二次浇灌前凝结,而产生较多的施工缝,本方案根据分部工程硅工作量及灌筑强度,特对其每次浇筑铺设长度做出如下规定:基础:自西向东一次浇筑完成,不留施工缝。梁板浇灌方向同上,每次浇筑宽度不在于1500mm,自西向东S形推进,一次连续作业完成,不留施工缝。构造柱浇灌时,用脚手架钢管制作操作平台要牢固、平稳。梁、板浇筑时,用脚手钢管大于20的钢筋制作成简易马凳,跨越钢筋,同时铺设操作台和人行通道。以防止在操作过程中将已成形的钢筋网破坏(5)注意事项混凝土在浇筑前,要严格执行混凝土浇灌令制度,严格控制混

7、凝土的标号,由专人负责监督检查,发现问题及时纠正。混凝土所使用的材料应计量准确,按配合比严格配料,充分搅拌均匀后方可出料。梁、板采用插入式震动棒震捣,混凝土浇筑的自由下落高度不得超过3米,结构超高时应设斜槽下料;混凝土厚度为L25倍震动棒长度分层进行,梁板同时浇筑,垂直构件连续浇筑,并避免触及模板跑位,震捣中不得漏震、欠震、少震、超震。混凝土浇筑成型后,现场应根据其气候情况进行洒水养护,已浇筑的硅应覆盖和浇水养护,不得少于七昼夜,防止混凝土出现裂缝。2 .钢筋工程(1)钢筋的质量要求。本工程所使用的钢筋均为现场加工、安装,对每一种型号的钢筋进入现场后,必须有出厂合格证,经过有关单位进行拉力及冷

8、弯试验,可焊性分析,复检合格后工地方可使用。钢筋表面应清洁无损伤,无污染,无铁锈,在使用前必须清除干净,钢筋应按施工顺序配套加工,每种规格的钢筋必须挂牌标注,堆放整齐。工程中使用的成品钢筋型号、直径、形状、尺寸、数量必须和施工图、料单相符。钢筋按施工图放样并制作后,分规格、型号、部位码放,并书写标志牌。(2)加工设备的选择。钢筋加工集中设在现场进行制作、绑扎。配备一台钢筋调直机、二台钢筋切断机、二台弯曲机、二台电焊机。(3)钢筋的绑扎和安装。钢筋绑扎时,根据现场情况在模板上用笔标出箍筋或分布筋位置,并以此作为绑扎依据。如当模板未支好前绑箍筋时,可在主筋上,用钢尺按图纸要求分好箍筋绑扎点,并用记

9、号笔标出位置,而后即可进行绑扎。钢筋的绑扎、焊接及加工形状,必须符合设计及规范要求。钢筋搭接长度按设计要求加工、安装,钢筋绑扎要严格控制位置,柱子钢筋上口应设置锁口箍筋,点焊牢固且保证轴线位置正确。各种负弯矩筋,应用隔点焊接牢固,防止倾倒。双层钢筋上下要保证用“几”型马镜钢筋支撑,梁、板、柱钢筋匀应垫块,以保证保护层厚度符合设计要求。现浇悬挑构件,上部钢筋严禁踩踏,要设置钢筋凳支稳,以免浇灌混凝土时踩踏,柱子钢筋采用100%搭接施工,在施工中必须确保构造柱的柱子筋同心,并且搭接符合规范要求。其支撑钢筋混凝土的垫块为大理石垫块。按图纸设计施工,不得任意代换,若必须代换必须征得建设单位和设计单位同

10、意。(三)设备安装工程钢筋设备安装工程本工程主要分为以下几个系统:给排水、采暖、电气照明、防雷接地系统、综合布线等安装工程的施工和管理。1 .施工准备土建工程开工后,设备安装工程进入施工前的准备阶段:当进入基础工程的施工时,设备安装工程的预埋工作开始,设备安装人员配合土建行施工。2 .施工方法本工程设备安装工程的施工工期比较紧张,设备安装人员必须穿插进行施工。设备安装采取分路同时安装,根据施工进度、天气情况,随时调整。(1)给水、排水管道安装管道安装:安装前必须清除内部污垢和杂物,防止阻塞。管架制作安装:严格按施工图纸要求下料、焊接,经过防锈处理后,安装在承重结构上,位置要正确,埋设平整牢固,

11、与管道接触紧密。给排水管道安装:给水横管要有坡度,坡向泄水装置:排水管径和最小坡度应严格按设计要求其规范施工。管道连接:给水管道采用镀锌钢管,丝扣连接;室内排水管和出户管采用排水铸铁管,石棉水泥接口。防腐:明装镀锌钢管、铸铁管道表面要清理干净,用防腐材料粉刷。(2)电气安装电气安装交叉施工多、任务重,因此要做好相互协调工作,紧密配合土建、设备及其它工种。配电:电力电缆埋地入户。配电系统采用三相五线制。入户处作一个接地系统,其接地电阻小于10欧姆。(3)防雷、接地屋面上做避雷带,沿其避雷带线路将基础底板内的4根8分布钢筋焊接贯通,形成导电网路。防雷引下线利用构造柱内两根主筋焊接贯通,顶端与屋面防

12、雷带焊接,屋面金属管件与防雷带焊接,引下线底部与基础内形成导电网路的4根8分布筋焊接。防雷接地电阻小于10欧姆。预埋、预留、设备施工:现场施工的技术人员,应对预埋件、洞口尺寸位置进行检查,填写预埋件等隐蔽工程验收单。设备工程中的预留洞,预留管道均应在土建施工中穿插进行,避免以后打洞开槽。钢筋混凝土结构施工中,水、电等必须密切配合施工。在进行后期水施、电施设备安装施工时,土建必须与设备相配合。三、毕业实习、生产实习的结果通过这一段时间的毕业实习、生产实习,所获得的实践经验将终身受益,在以后的工作中将得到体现,我会不断的理解和体会实习中所学到的知识,把所学到的理论知识和实践经验应用到实际工作中来。

13、这才真正达到了实习的目的。通过实习,发现自身存在的不足和问题:一是对理论知识掌握不够扎实,例如:混凝土、砂浆试块的养护时间,做试块时应该振捣到什么程度,混凝土浇筑完毕后的养护温度、养护时间,另外对混凝土出现裂缝分析不出原因等等。二是熟悉图纸的能力差,对平面的图形想象不出立体的样子。致使不能明确的判断出施工的对错。三是对于最新的施工规范不知道,致使不能很快的判断出施工的对错。四是对于一些施工顺序还不太明了,对每一个施工过程的操作不了解。五是理论联系实际的能力差。对于建筑方面的一些出新了解太少。四、毕业实习、生产实习总结及体会这次实习,除了让我对建设工程施工现场、建筑工程企业的基本业务有了一定了解

14、,并且能进行基本操作外,我觉得自己在其他方面的收获也是挺大的,这次的实习无疑成为了我一个锻炼的平台,为我今后从事建筑工程建设奠定了基础。通过接触和参加实际工作,充实和扩大自己的知识面,培养综合应用的能力,为以后从事建设工程工作打下基础,这次实习对我来讲是一个理论与实际相结合的过程,在工地现场施工员、技术负责人的指导之下,以及自已的努力积极参与工作,让自己对整个基础的做法,标准层的施工有了深入的了解与掌握。而且对整个土木工程的各个方面也有了深刻的理解和认识,并且巩固了书本上的知识,将理论运用到实际中去,从实际施工中丰富自已的理论知识。整个实习的过程时间虽短,但让自己知道了如何当一名好的施工员。整

15、个实习的过程也让自己发现了自己理论知识上的不足,也让自己为以后的学习充满了动力。工地虽说是苦了点,但也让自己明白了一句话:“吃得苦中苦,方为人上人。同时,还有以下几点体会:1 .我觉得理论与实践很大一个不同就是实践必须要有很强的责任心和强烈的责任感,要对自己的岗位负责,要对自己办理的业务负责。如果没有完成当天应该完成的工作,那职员必须得加班;如果不小心出现了错误,也必须负责纠正。2 .我觉得工作中每个人都必须要坚守自己的职业道德和努力提高自己的职业素养,正所谓做一行就要懂一行的行规。在这一点上我从实习单位那里深有体会。比如,有的事务办理需要工作证件,虽然对方可能是自己认识的人,他们也会要求对方

16、出示证件,而当对方有所微词时,他们也总是耐心的解释为什么必须得这么做。现在建筑工程企业已经纳入正规化管理,所以职员的工作态度问题尤为重要,这点我有亲身感受。3 .我觉得到了实际工作也学历并不显得最重要,主要看的是个人的业务能力和交际能力,任何工作,做得时间久了是谁都会做的,在实际工作中动手能力更重要。因此,我体会到,如果将我们在大学里所学的知识与更多的实践结合在一起,用实践来检验真理,使一个本科生具备较强的处理基本实务的能力与比较系统的专业知识,这才是我们实习的真正目的。毕业实习、生产实习实习是每一个毕业生必经的一段经历,它使我们在实践中了解社会,巩固知识,实习又是对每一位毕业生专业知识的一种检验,它让我们学到了很多在课堂上根本学不到的知识,既开阔了视野,又

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 高等教育 > 大学课件

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
