《20XX年农村公路建设安排部署情况汇报.docx》由会员分享,可在线阅读,更多相关《20XX年农村公路建设安排部署情况汇报.docx(4页珍藏版)》请在第壹文秘上搜索。

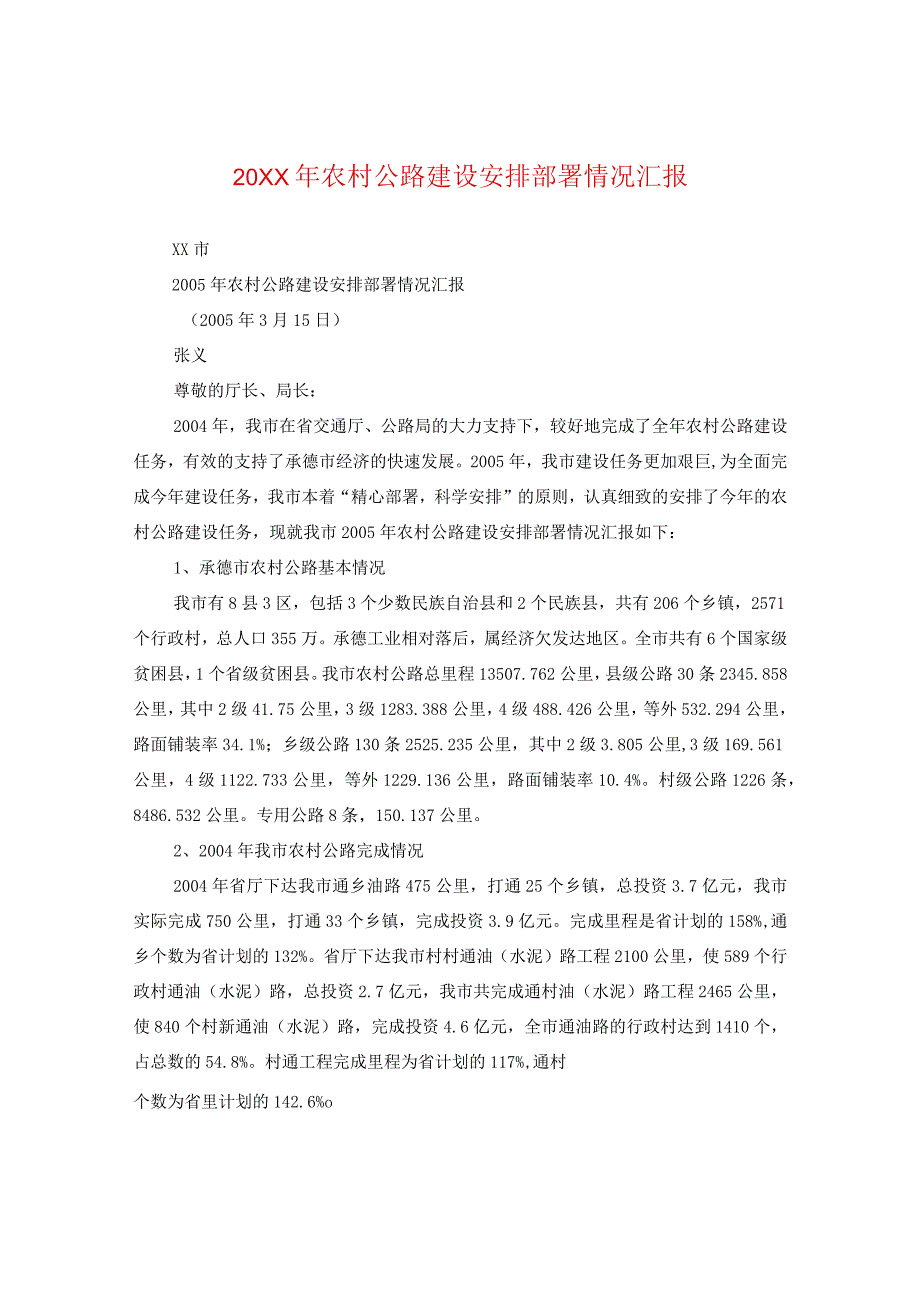

1、20XX年农村公路建设安排部署情况汇报XX市2005年农村公路建设安排部署情况汇报(2005年3月15日)张义尊敬的厅长、局长:2004年,我市在省交通厅、公路局的大力支持下,较好地完成了全年农村公路建设任务,有效的支持了承德市经济的快速发展。2005年,我市建设任务更加艰巨,为全面完成今年建设任务,我市本着“精心部署,科学安排”的原则,认真细致的安排了今年的农村公路建设任务,现就我市2005年农村公路建设安排部署情况汇报如下:1、承德市农村公路基本情况我市有8县3区,包括3个少数民族自治县和2个民族县,共有206个乡镇,2571个行政村,总人口355万。承德工业相对落后,属经济欠发达地区。全
2、市共有6个国家级贫困县,1个省级贫困县。我市农村公路总里程13507.762公里,县级公路30条2345.858公里,其中2级41.75公里,3级1283.388公里,4级488.426公里,等外532.294公里,路面铺装率34.1%;乡级公路130条2525.235公里,其中2级3.805公里,3级169.561公里,4级1122.733公里,等外1229.136公里,路面铺装率10.4%。村级公路1226条,8486.532公里。专用公路8条,150.137公里。2、2004年我市农村公路完成情况2004年省厅下达我市通乡油路475公里,打通25个乡镇,总投资3.7亿元,我市实际完成75

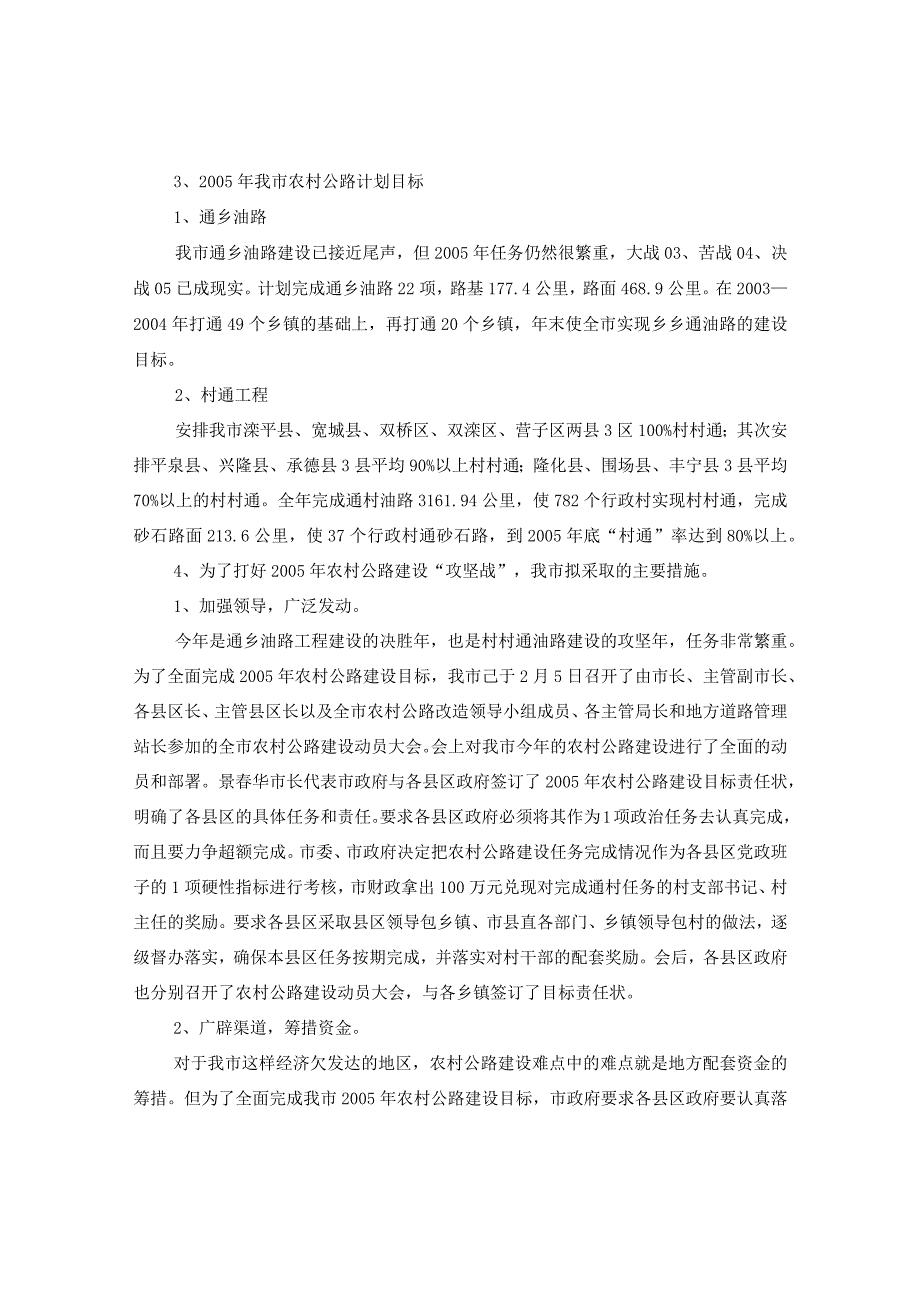

3、0公里,打通33个乡镇,完成投资3.9亿元。完成里程是省计划的158%,通乡个数为省计划的132%。省厅下达我市村村通油(水泥)路工程2100公里,使589个行政村通油(水泥)路,总投资2.7亿元,我市共完成通村油(水泥)路工程2465公里,使840个村新通油(水泥)路,完成投资4.6亿元,全市通油路的行政村达到1410个,占总数的54.8%。村通工程完成里程为省计划的117%,通村个数为省里计划的142.6%o3、2005年我市农村公路计划目标1、通乡油路我市通乡油路建设已接近尾声,但2005年任务仍然很繁重,大战03、苦战04、决战05已成现实。计划完成通乡油路22项,路基177.4公里,
4、路面468.9公里。在20032004年打通49个乡镇的基础上,再打通20个乡镇,年末使全市实现乡乡通油路的建设目标。2、村通工程安排我市滦平县、宽城县、双桥区、双滦区、营子区两县3区100%村村通;其次安排平泉县、兴隆县、承德县3县平均90%以上村村通;隆化县、围场县、丰宁县3县平均70%以上的村村通。全年完成通村油路3161.94公里,使782个行政村实现村村通,完成砂石路面213.6公里,使37个行政村通砂石路,到2005年底“村通”率达到80%以上。4、为了打好2005年农村公路建设“攻坚战”,我市拟采取的主要措施。1、加强领导,广泛发动。今年是通乡油路工程建设的决胜年,也是村村通油路
5、建设的攻坚年,任务非常繁重。为了全面完成2005年农村公路建设目标,我市己于2月5日召开了由市长、主管副市长、各县区长、主管县区长以及全市农村公路改造领导小组成员、各主管局长和地方道路管理站长参加的全市农村公路建设动员大会。会上对我市今年的农村公路建设进行了全面的动员和部署。景春华市长代表市政府与各县区政府签订了2005年农村公路建设目标责任状,明确了各县区的具体任务和责任。要求各县区政府必须将其作为1项政治任务去认真完成,而且要力争超额完成。市委、市政府决定把农村公路建设任务完成情况作为各县区党政班子的1项硬性指标进行考核,市财政拿出100万元兑现对完成通村任务的村支部书记、村主任的奖励。要
6、求各县区采取县区领导包乡镇、市县直各部门、乡镇领导包村的做法,逐级督办落实,确保本县区任务按期完成,并落实对村干部的配套奖励。会后,各县区政府也分别召开了农村公路建设动员大会,与各乡镇签订了目标责任状。2、广辟渠道,筹措资金。对于我市这样经济欠发达的地区,农村公路建设难点中的难点就是地方配套资金的筹措。但为了全面完成我市2005年农村公路建设目标,市政府要求各县区政府要认真落实市委、市政府加快全市公路建设的决定文件要求。1是大力推广去年农村公路建设“十6”条配套资金筹措经验,既要学习富裕县区、乡镇在本级财政列支1定比例建设资金的做法,更要发扬贫困县区、乡镇自力更生、艰苦奋斗的精神。想方设法筹集

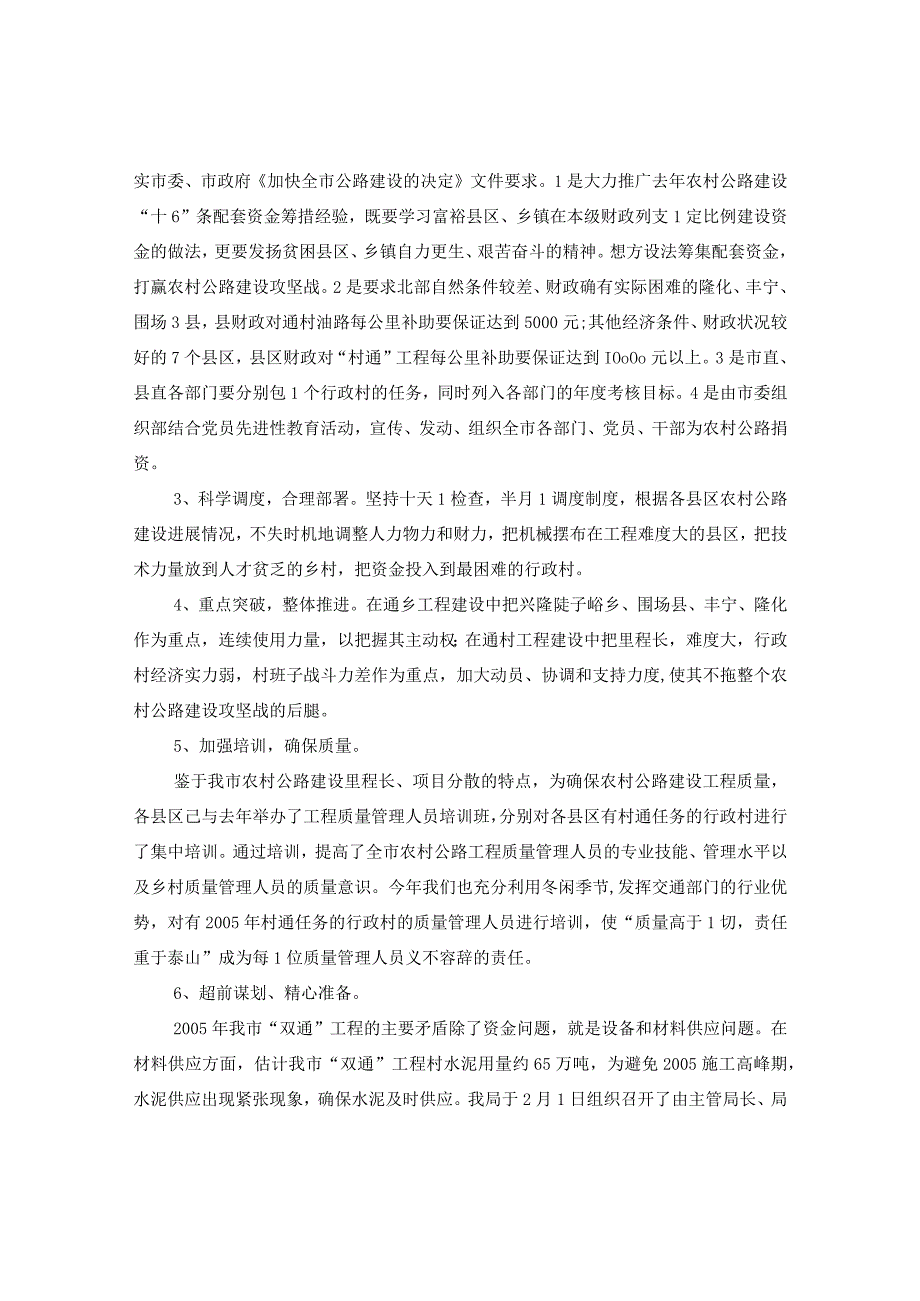

7、配套资金,打赢农村公路建设攻坚战。2是要求北部自然条件较差、财政确有实际困难的隆化、丰宁、围场3县,县财政对通村油路每公里补助要保证达到5000元;其他经济条件、财政状况较好的7个县区,县区财政对“村通”工程每公里补助要保证达到IOoOo元以上。3是市直、县直各部门要分别包1个行政村的任务,同时列入各部门的年度考核目标。4是由市委组织部结合党员先进性教育活动,宣传、发动、组织全市各部门、党员、干部为农村公路捐资。3、科学调度,合理部署。坚持十天1检查,半月1调度制度,根据各县区农村公路建设进展情况,不失时机地调整人力物力和财力,把机械摆布在工程难度大的县区,把技术力量放到人才贫乏的乡村,把资金
8、投入到最困难的行政村。4、重点突破,整体推进。在通乡工程建设中把兴隆陡子峪乡、围场县、丰宁、隆化作为重点,连续使用力量,以把握其主动权;在通村工程建设中把里程长,难度大,行政村经济实力弱,村班子战斗力差作为重点,加大动员、协调和支持力度,使其不拖整个农村公路建设攻坚战的后腿。5、加强培训,确保质量。鉴于我市农村公路建设里程长、项目分散的特点,为确保农村公路建设工程质量,各县区己与去年举办了工程质量管理人员培训班,分别对各县区有村通任务的行政村进行了集中培训。通过培训,提高了全市农村公路工程质量管理人员的专业技能、管理水平以及乡村质量管理人员的质量意识。今年我们也充分利用冬闲季节,发挥交通部门的
9、行业优势,对有2005年村通任务的行政村的质量管理人员进行培训,使“质量高于1切,责任重于泰山”成为每1位质量管理人员义不容辞的责任。6、超前谋划、精心准备。2005年我市“双通”工程的主要矛盾除了资金问题,就是设备和材料供应问题。在材料供应方面,估计我市“双通”工程村水泥用量约65万吨,为避免2005施工高峰期,水泥供应出现紧张现象,确保水泥及时供应。我局于2月1日组织召开了由主管局长、局纪检监察室、局财务科参加的2005年村村通工程水泥订货洽谈会,会议就村村通工程水泥供应情况与厂家面对面进行了质量、数量、信誉等公开竞标,会上共签订水泥供应意向50万吨,为完成2005年“双通”任务打下坚实基
10、础。在设备方面,除2004年市局配套的60台套水泥混凝土拌合振捣设备、26台压路机和11台水车外,今年在“双通”工程建设中,还要配套10台套用以通乡公路基层拌合设备和足以能够完成任务的通村建设设备。除此之外,我市利用去冬今春有利时机,对“双通”工程所有项目设计工作进行了精心谋划。7、宣传引导,充分调动。我市已把农村公路建设列入“十大民心”工程,列为构设农村和谐社会和文明生态村的重要目标。市委、市政府要求各县、区在农村公路建设过程中借鉴以往成功经验,加大宣传引导力度,大规模的发动群众,广造声势,让人民群众深刻领会党和政府的决策和关心。进1步统1大家的思想和行动,充分调动广大人民群众的积极性。利用
11、广播、电视、报刊、印宣传单、开宣传会等各种形式和手段,最大程度地唤起全民的修路热情,迅速掀起农村公路的建设热潮,快速实现全市农村公路的全面改观。5、存在的问题1、2004年我市完成通乡油路750公里,超省厅计划275公里,目前以拖欠工程款9千多万元,虽然我局为此提供了担保贷款,但如果资金不能及时到位,将严重影响2005年通乡油路的开工及工程进度。2、2004年,我市在安排村村通计划时,本着“先易后难、分步实施、5优先”的原则。今年我市村村通工程的难度更大,不通公路的行政村的群众生活十分困难,集资也就更为艰难。这种差距有进1步加大趋势,越穷的越需要路,越需要路越没钱修,基于我市经济和财政状况,希望省里提高我市村通补助。3、县级公路路政管理亟待加强,建议成立机构、配备专职人员及交通工具,全面保护农村公路建设成果。虽然我市2005年农村公路建设任务很繁重,面临的困难和问题又很多,但我们决心在市委、政府的正确领导下,在省交通厅的大力支持下,顽强拼搏,迎难而上,夺取农村公路建设攻坚战的伟大胜利,为承德市经济发展做出突出贡献。
