B区铝合金模板施工方案.docx

上传人:p** 文档编号:819380 上传时间:2024-03-13 格式:DOCX 页数:76 大小:1.58MB
下载 相关 举报
B区铝合金模板施工方案.docx_第1页
第1页 / 共76页
B区铝合金模板施工方案.docx_第2页

第2页 / 共76页
B区铝合金模板施工方案.docx_第3页

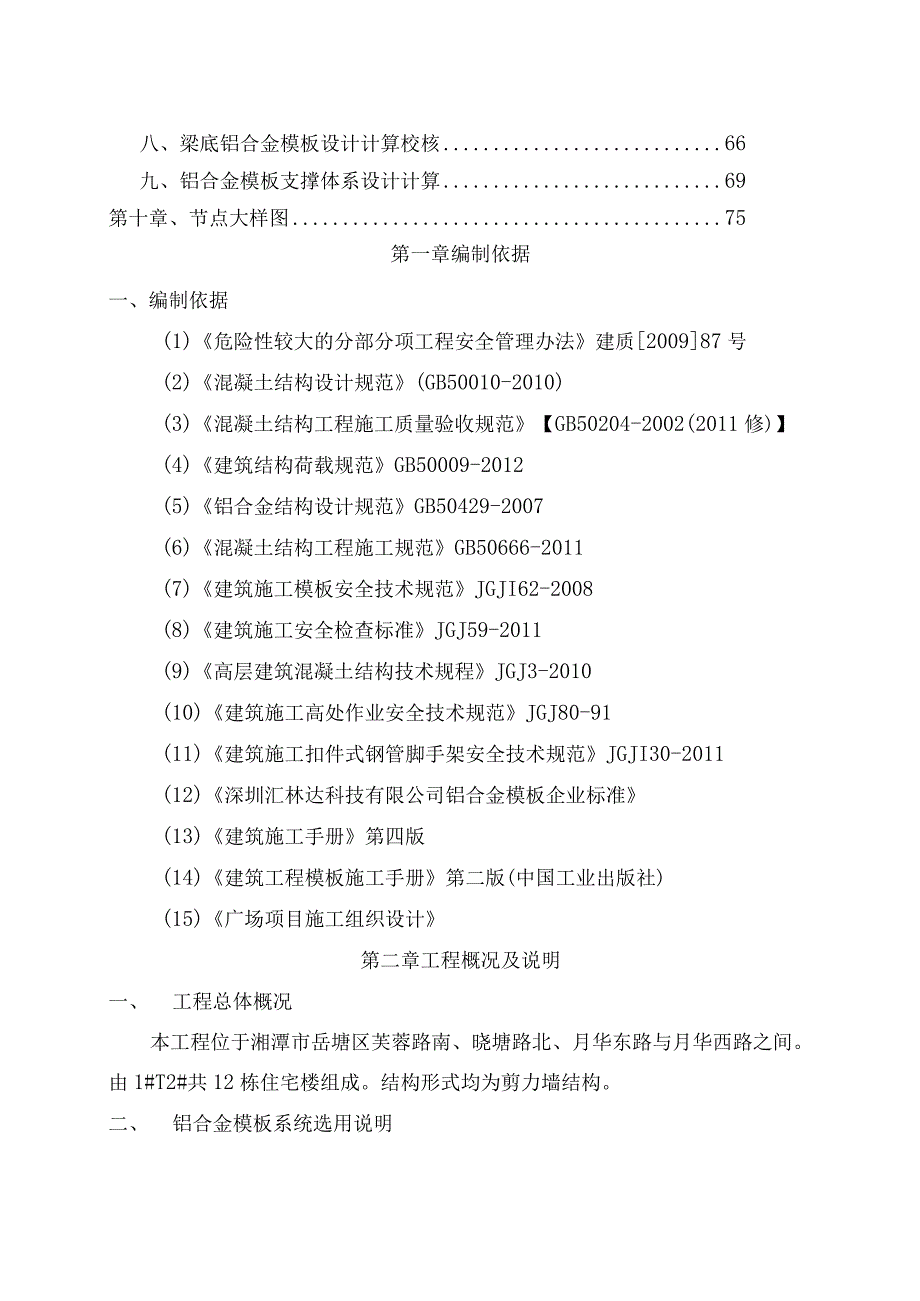

第3页 / 共76页
B区铝合金模板施工方案.docx_第4页
第4页 / 共76页
B区铝合金模板施工方案.docx_第5页
第5页 / 共76页
B区铝合金模板施工方案.docx_第6页
第6页 / 共76页
B区铝合金模板施工方案.docx_第7页
第7页 / 共76页
B区铝合金模板施工方案.docx_第8页
第8页 / 共76页
B区铝合金模板施工方案.docx_第9页
第9页 / 共76页
B区铝合金模板施工方案.docx_第10页
第10页 / 共76页
亲,该文档总共76页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《B区铝合金模板施工方案.docx》由会员分享,可在线阅读,更多相关《B区铝合金模板施工方案.docx(76页珍藏版)》请在第壹文秘上搜索。

1、广场项目B地块铝合金模板施工方案编制:审核:批准:广场总承包项目部第一章编制依据2一、编制依据2第二章工程概况及说明2一、工程总体概况2二、铝合金模板系统选用说明2第三章施工准备5一施工进度计划5二材料与设备计划7三劳动力计划7第四章施工工艺技术7二、模板设计9第五章铝合金模板工程施工工艺19一、铝合金模板施工流程19二、铝合金模板施工方法23三、支撑系统施工方法33第六章施工质量安全保证措施34一、质量保障措施34二、安全文明保障措施40第八章铝合金模板及支撑体系计算书50一、铝合金模板计算书编制、设计计算依据50二、铝合金模板体系简介51三、铝合金模板标准单元53四、铝合金模板体系材料说明

2、54五、铝合金模板体系施工载荷概述55六、墙、柱处铝合金模板设计计算校核56七、楼面铝合金模板设计计算校核63八、梁底铝合金模板设计计算校核66九、铝合金模板支撑体系设计计算69第十章、节点大样图75第一章编制依据一、编制依据(1)危险性较大的分部分项工程安全管理办法建质200987号(2)混凝土结构设计规范(GB50010-2010)(3)混凝土结构工程施工质量验收规范【GB50204-2002(2011修)】(4)建筑结构荷载规范GB50009-2012(5)铝合金结构设计规范GB50429-2007(6)混凝土结构工程施工规范GB50666-2011(7)建筑施工模板安全技术规范JGJI

3、62-2008(8)建筑施工安全检查标准JGJ59-2011(9)高层建筑混凝土结构技术规程JGJ3-2010(10)建筑施工高处作业安全技术规范JGJ80-91(11)建筑施工扣件式钢管脚手架安全技术规范JGJI30-2011(12)深圳汇林达科技有限公司铝合金模板企业标准(13)建筑施工手册第四版(14)建筑工程模板施工手册第二版(中国工业出版社)(15)广场项目施工组织设计第二章工程概况及说明一、 工程总体概况本工程位于湘潭市岳塘区芙蓉路南、晓塘路北、月华东路与月华西路之间。由1#T2#共12栋住宅楼组成。结构形式均为剪力墙结构。二、 铝合金模板系统选用说明本工程标准层层高2.9米,电梯

4、井及楼梯拟使用铝合金模板施工,如下图所示:红色之内部分均使用铝合金模板施工。其余见各栋图纸L.=I=FF1书厂厂厂L一期工程具体使用情况如下表所示:项目铝合金模板参数楼号使用部位模板面积(11T)层高(米)使用层数铝合金模板总面积(m?)特殊结构1#楼左电梯井及楼梯2402.943372001#楼中电梯井及楼梯4002.943312000左右对称1#楼右电梯井及楼梯2002.943360002#楼左电梯井及楼梯2402.943372002#楼中电梯井及楼梯4002.943312000左右对称2#楼右电梯井及楼梯2002.943360003#楼左电梯井及楼梯1802.943354003#楼右电梯

5、井及楼梯2002.943360004#楼左电梯井及楼梯2402.943372004#楼右电梯井及楼梯2002.943360005#楼左电梯井及楼梯2002.943360005#楼中电梯井及楼梯4002.943312000左右对称5#楼右电梯井及楼梯2402.943372006#楼左电梯井及楼梯2002.943360006#楼右电梯井及楼梯1802.943354007#楼左电梯井及楼梯1802.943354007#楼中电梯井及楼梯2002.94336000左右对称7#楼右电梯井及楼梯1802.943354008#楼左电梯井及楼梯4002.9433120008#楼右电梯井及楼梯2002.94336

6、0009#楼左电梯井及楼梯2002.943360009#楼右电梯井及楼梯4002.94331200010#楼左电梯井及楼梯2002.9433600010#楼右电梯井及楼梯4002.94331200011#楼左电梯井及楼梯2002.9433600011#楼右电梯井及楼梯4002.94331200012#楼左电梯井及楼梯2002.9433600012#楼右电梯井及楼梯4002.943312000总计7280218400本工程模板支撑体系选用工具式钢支柱。第三章施工准备-施工进度计划1.本工程进度计划安排(I)确保主体结构施工进度计划,首次安装的前三层,每8天一层(考虑铝模配备、现场施工配合等因素)

7、,铝模第四次安装开始按5天一层施工(铝模实际拆装周期2天);(2)铝模拆除时间计划铝模板首次拆模前应做同条件养护的混凝土试块,混凝土试块满足以下要求后可按计划拆模(依据GB50666-20IL45节拆除与维护):(1)梁、墙处混凝土强度达到设计值的75%后,可于24小时后拆除梁侧模、墙模和柱模(非承重),48小时后拆除梁底模(非承重)。(2)板处混凝土强度达到设计值的50%后,可于36小时后拆除板底模(支撑不拆,板底提供3套支撑循环使用)。(3)板处混凝土强度达到设计值的100%后,可于12天后拆除板底支撑(非承重)。(4)梁处混凝土强度达到设计值的100%后,可于14天后拆除梁底支撑(非承重

8、)。2,工期保证措施(1)本工程严格按照国家项目法施工,建立规范的项目体系,实行项目经理责任制,成立工程项目经理部,项目部具有对该工程行使计划、组织、指挥、协调、监督等权利。(2)将总合同的条款要求,分解纳入相对应的劳务合同中,使劳务合同对质量、工期、安全、文明施工等完全处于总承包控制状态之中,确保工程如期完成。(3)以总工期为依据;制定各分部工程工期节点,编制工程进行分阶段实施计划(施工准备计划;劳动力进场计划;施工材料、设备、机具进场计划;各劳务队伍进场计划)。确定各劳务的进场时间,严格控制其节点工期,以保证项目施工的均衡进行。(4)我公司选用的劳务队,都是同我方长期合作的的工人,稳定居住

9、工地、流动性很小,且施工技术较高,并能吃苦耐劳,出勤率较高,具备打硬仗的条件。(5)选用的劳力资源通过双方多年合作,彼此有一定感情和信任度,一旦固定,人员流失相对较小,确保了劳动力资源的稳定性。(6)劳务队施工进度计划控制措施:各劳务队必须确保本项目劳动力人数,且技工普工的人数的比例满足施工要求,各劳务队伍对项目部下达的详细施工进度计划,给予相应的人力资源保证措施,项目生产经理和相关管理人员在作业班完成后检查其完成情况,做到进度天天跟踪,对不能完成的进度工事,项目部督促其增加人数或加班加点,如仍不能完成进度,项目部将按合约规定外调人力确保进度计划按期完成。(7)经济保证措施:项目部将专款专用,

10、对各劳务队的工资,按合同实行定月足额发放,不拖欠工人工资。(8)工作协调机制:每周定期参与总承包单位召开一次协调会,解决生产过程中发生的问题和存在的困难。按总承包周计划要求检查劳务队每周完成情况及布置下周施工生产计划。(9)进度保证奖惩制度:建立施工进度奖罚制度,项目部应与劳务单位密切合作,成立施工进度计划实施领导小组,定期对每一节点工期进度进行检查,根据其超前或滞后的实际情况,项目部落实奖励或处罚制度。(10)根据气象情况分析,本地区雨期多、夏天热、冬季较冷。故必须提前进行施工准备工作和相应的技术措施,避免因气候因素使工期受到影响。二材料与设备计划1.材料准备(1)本工程在使用铝合金模板施工

11、时,配置铝合金模板1套,楼面支撑3套,梁底支撑4套。本工程采用铝合金模板,主材质为铝合金6061-T6,铝合金模板面板板厚4mmo(2)机械设备、机具准备本工程铝模板材料上下层周转,拟采用传料口人工传递,不占用垂直机械运输。三劳动力计划本工程12栋楼模板展开面积共约5000平米,拟安排12个劳务班组作业,进行流水施工。计划5天完成一层楼(铝模安装拆除周期22.5天),需按下表配备操作人员:每个班组劳动力计划表工种施工准备阶段标准层施工阶段职责管理人员1人1人组织协调安装工2人21人铝模板及其支撑体系安装、拆卸搬运工2人28人材料运输及垃圾清理小计5人50人第四章施工工艺技术一、工艺特点1、铝合

12、金模板体系技术特点(1)、模板涂刷特有的模板隔离层,现场施工质量更好(2)、材质强度超过国标要求,模板刚度大、不变形、不起鼓;周转次数远高于同行业水平(3)、铝合金模板快拆体系操作轻便快捷、劳动强度低、效率高;(4)、铝合金模板外观美观整洁、品质高档、施工形象好;(5)、人工传递模板材料,不占用塔吊、卸料平台(6)、选配的支模体系不仅安全快捷,而且一套支撑体系可解决整栋楼不同层高支撑问题;(7)、配套的现场拆装运输工具,安全、高效、轻松作业;(8)、全部采用定型设计,工厂生产制作,模板工程质量优;(9)、安全文明施工,以人为本,科学发展;(10)、由于现场几乎没有制作加工工序,减少施工噪音,节

13、能环保。2、铝合金模板构配件技术特点(1)铝合金模板材质成分应符合GB/T3190-2008变形铝及铝合金化学成分中6061的要求:牌号化学成分(质量分数)/%SiFeCuMnMgCrZnTi其他Al单个合计60610.400.80.70.15x0.40.150.81.20.040.350.250.150.050.15余量(2)铝合金模板材质力学性能应符合GB5237.1-2008铝合金建筑型材中6061-T6的要求牌号状态抗拉强度(N/mm2)规定非比例延伸强度(Rpo.2)/(N/nun2)断后伸长率/%6061T62652458(3)铝合金标准模板采用成熟设计,模板整体刚度大,安装拆卸过程不易变形,操作快架间距方便;(4)铝合金模板快拆体系操作轻便快捷、劳动强度低、效率高;3、铝合金模板早拆体系特点支一层支一层支三层12.支四层支苒层早拆体系示意二、模板设计1 .模板分区本工程为方便设计、安装以及现场组织施工,根据项目实际情况将铝合金模板以楼栋号划分为

展开阅读全文
