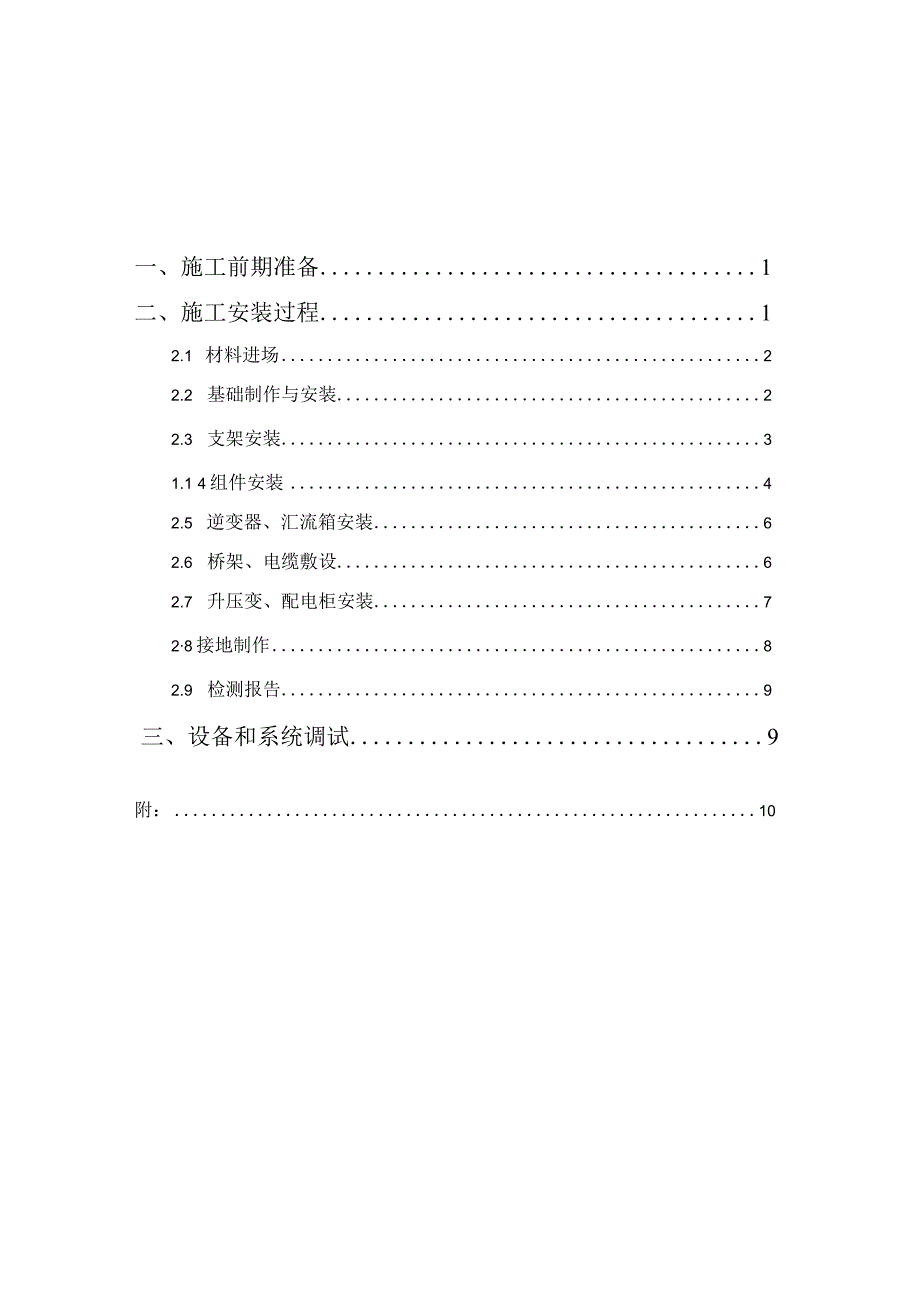

1、光伏电站项目施工作业指导书一、施工前期准备1二、施工安装过程12.1 材料进场22.2 基础制作与安装22.3 支架安装31.1 4组件安装42.5 逆变器、汇流箱安装62.6 桥架、电缆敷设62.7 升压变、配电柜安装728接地制作82.9 检测报告9三、设备和系统调试9附:10一、施工前期准备1 .1首先根据现场环境熟悉施工图纸,了解设计内容、明确所需材料及施工技术要求。1.2对主要设备和材料进行复核,如有不符或不清楚的地方及时提出。1 3熟悉与工程有关的技术资料,如施工及验收规范、技术规程、质量检验评定标准及产品方提供的相关技术材料。1.4做到安全文明施工。二、施工安装过程基础制.与安装

2、支架安装组安装逆变器、汇流箱安装桥架、?缆敷设升压变、勺电柜安装接地制作CD2.1 材料进场2.1.1 要求数量及技术规范符合设计要求,并报监理审批。2.1.2 甲供材料进场开箱,经监理共同验收。2.1.3 材料进场后做好与施工队的交接工作。2.1.4材料存放在能避雨、雪、风、沙的场所,存放处不得积水,应做好防潮等防护措施。2.1.5材料送货单、型式报告、合格证、出场报告、说明书、认证书等材料的收集。2.2基础制作与安装2.2.1基础浇筑前一周确保预埋件到货,基础开始浇筑时确保支架进场。2.2.2根据图纸要求屋面放线,注意彩光及整体分布。2.2.3屋面防水粘贴或粉刷整齐美观符合要求。2.2.4

3、基础模板符合尺寸和技术要求。2.2.5混凝土型号不宜低于C20。226预埋件及隐蔽材料放置严格符合技术要求。2.2.7应对基础标高及触线情况做细致检查。228基础浇筑完成后及时有效养护,强度应达到70%再安装支架。229浇筑过程中需使用振动棒,下雨天不宜浇筑,模板粉刷脱模剂。2.2.10基础的摆放符合设计要求并且整齐美观。2.2.11基础隐蔽工程、拆模及摆放完成报监理或建设单位验收。2.3支架安装2.3.1确定组件、1*4光伏线、桥架、接地线及相应辅材等是否已进场。2.3.2按图尺寸放出前后立腿位置线,要求保持每排整齐美观。2.3.3用角度仪调节支架至设计规定角度,偏差度不应大于土1O1。2.

4、3.4支架的现场切割或焊接工艺需满足设计规范要求并做好防腐工作。2.3.5支架安装完成报监理或建设单位验收。支架安装的允许偏差:项与I允许偏差(mm)中心线偏差W2立柱垂直度(每米)Wl立柱上表面标高偏差相邻立柱间Wl东西向全长(相同轴线)W5横梁水平偏差相邻横梁间Wl东西向全长(相同标高)WlO横梁对角线长度差值相邻横梁间Wl东西向全长WlO2.4组件安装场。2.4.1确定逆变器、汇流箱、低压电缆及相应辅材等是否已进2.4.2光伏组件安装应按照设计图纸进行。2.4.3组件安装放线:每行组件的边线放线,组件边线放线绳要与橡条中心线平行,东西方向的组件下边沿要平齐。2.4.4光伏组件连接数量和路

5、径应符合设计要求,不得组串短路、不得多串少串。2.4.5不踩踏、不背面朝上放置、正确搬运,MC4接头不易朝上放置,禁止触摸组件金属带电部位,禁止雨天进行组件的连线工作。2.4.6组件安装完成报监理或建设单位验收。同一阵列组件安装允许偏差:项目允许偏差组件边缘高差相邻组件间Wlmm东西向全长(相同标高)WlOmm组件平整度相邻组件间mm东西向全长(相同轴线及标高)W5mm组件板缝偏差南北方向板缝Wlmm东西方向板缝W2mm2.5逆变器、汇流箱安装2.5.1确定升压变、配电柜等全部材料是否已进场。2.5.2根据设计及位置要求安装逆变器、汇流箱。2.5.3逆变器、汇流箱安装留有后期维修空间,离地约6

6、0cm。2.5.4同一区域的安装水平高度要统一、垂直偏差小于1.5mm,整体美观,安装牢固。2.5.5逆变器、汇流箱电缆接引前,须确认上下两侧有明显断开点。2.5.6做好逆变器、汇流箱的喷码或贴牌。2.5.7逆变器、汇流箱安装完成报监理或建设单位验收。2.6桥架、电缆敷设2.6.1桥架、电缆的敷设根据设计要求施工,敷设美观。262桥架接地跨接螺钉朝外,用抱箍固定盖板,安装牢固。2.6.3桥架开口或拐角处做好防护。2.6.4高低压电缆禁止同井或交叉。2.6.5电缆大于45。倾斜敷设需设多个支持点。2.6.6注意电缆井及两端的电缆盘圈,电缆井制作要符合设计要求。2.6.7做好电缆挂牌与标识,注意与

7、原有电缆的区分。2.6.8电缆过马路或绿化带需预埋管或做电缆沟,过马路禁止预埋PVe管。2.6.9桥架、电缆敷设完成报监理或建设单位验收。2.7升压变、配电柜安装(竣工验收重点)2.7.1首先根据设计规范要求完成设备基础的制作。2.7.2接地扁钢及钢筋的预埋施工需报监理旁站,做好隐蔽工程的拍照等记录工作。2.7.3做好室外基础的积水处理工作(做集水坑、渗水层或通往雨水井等)。2.7.4基础型钢安装顶部宜高出抹平地面IOmm,有明显的可靠接地,焊接处做好防腐漆的涂刷。2.7.5升压变、配电柜的安装严格符合设计规范。2.7.6做好设备接地的施工与测试,注意电缆的封堵。2.7.7升压变、配电柜安装完

8、成报监理或建设单位验收。2.8接地制作2.8.1组件、支架、桥架、逆变器、汇流箱、升压变及配电柜等设备的接地符合设计要求,牢固可靠、导通良好、整齐美观。2.8.2接地扁钢或圆钢的焊接长度要求:扁钢宽度的2倍,圆钢直径的6倍。2. 8.3做好防腐漆及接地标识的涂刷。2.8.4接地制作完成报监理或建设单位验收。2. 9检测报告2.1.1 电站施工完成根据设计要求检测并出具报告。2.1.2 检测报告需体现电站建设情况,设备清单及参数,组串开路电压,电缆、组件、支架、桥架及电气设备的接地电阻三、设备和系统调试3.1设备和系统调试前所有施工应完成且清理干净。3. 2调试人员应具备相应资质。3.1 常规电

9、气设备的交接试验。3.2 继电保护及二次回路的调试。3. 5通讯和计量系统调试。3.6 成套设备的调试。3.7 调试完成应出具定值单、试验报告、验收报告、调试报告、通信联调报告、并网启动调试启动方案等材料。附:1 .施工作业质量标准及检验要求2 .危险源清单及防范措施3 .调试报告4 .验收报告5 .通讯报告6 .试运行报告7 .分项工程质量验收申请表工序检验项目性质质量标准检验要求型钢检查型钢规格按设计规定对照图纸型钢全长平直度允许误差W5卷尺测量螺孔及加工面外观圆滑,无变形直观感受框架焊接主要牢固,外观工艺符合焊接规范要求直观感受外形尺寸误差卷尺测量对角线互差卷尺测量框架框架不平度W5卷尺

10、测量制作沿走向垂直误差卷尺测量标高误差卷尺测量水平误差W3卷尺测量支(吊)架固定主要螺栓齐全、牢固可靠力矩复检机架安装机架方位及倾角W+1仪器测量其油漆除锈主要干净,无锈迹直观感受防腐漆涂刷均匀,无漏刷直观感受他接地框架接地主要牢固,导通良好直观感受工序检验项目性质单位质量标准检验要求电池组件检查安装环境无剧烈振动及腐蚀性气体直观感受型号规格符合设计参照图纸外观表面玻璃无硬物刮伤和撞击直观感受安装位置便于调整维护参照图纸电池组件安装固定端正、牢固力矩复检成排安装中心高差mmW3仪器测量间距偏差mmW5仪器测量接头连接无机械应力直观感受绝缘电阻主控MQ按厂家要求参照参数仪器测量信号接点动作灵活、

11、可靠手动测试接线线端连接正确,牢固直观感受线号标志正确、清晰、不褪色直观感受铭口卑标志正确、清晰直观感受支架上组件间风道间隙mm28仪器测量工序检验项目性质单位质量标准检验要求布设前检查导线型号、电压及规格按设计规定复检材料外观及绝缘检查主要无机械损伤、绝缘良好外观检查敷设路径按设计规定参照图纸敷设温度按GB50168-1992定参照规范组件连线和电缆布设弯曲半径主要按设计规定参照设计排列外观检查排列整齐,弯度一致外观检查标志牌装设位置终端接头处外观检查标志主要按GB50168/992规定外观检查固定规格一致、挂装牢靠外观检查组件连线和电缆电缆支持点间距离按GB50168-1992定参照规范水

12、平敷设主要首末师现场检查超过45。倾斜敷设主要每个支持点现场检查夹具型式按设计规定参照设计固定固定强度牢靠直观感受布设后检查外观检查.E要无机械损伤外观检查电缆孔洞处理电缆沟及盘(柜)电缆出入口封闭良好外观检查组件连线和电终端及其配件齐全,无损伤外观检查制作工艺按工艺规程规定外观检查接地线接地线规格按GB50168-1992规定参照规范接地线焊接牢固、可靠直观感受线鼻子线鼻子规格与芯线相符直观感受铜线鼻子镀锡表面光滑,干净直观感受缆端接芯线连接压模规格与导线规格相符模具检查压入深度按工艺规程规定压前检查相色标志正确直观检查固定强度牢固直观感受线鼻子与电气装置连援按GB50168-1992规直观感受工序检验项目性质单位质量标准检验要求安装位置按设计规定仪器测量落地箱底座高出地面尺寸IDm按设计规定(无设计规定时宜为10)仪器测量悬挂箱中心至地面高度m按设计规定,一般为1.21.5仪器测量安装垂直度误差mm1.5仪器测量户外箱体的密封主要良好,防水、防潮、防尘直观感受紧固件表面处理镀锌外观检查紧固件检查主要齐全、完好、紧固力矩复检箱架接地连接主要可靠外观检查震动场所的防震措施
