A地块施工电梯基础专项施工方案模板.docx

上传人:p** 文档编号:828605 上传时间:2024-03-15 格式:DOCX 页数:18 大小:168.01KB
下载 相关 举报
A地块施工电梯基础专项施工方案模板.docx_第1页
第1页 / 共18页
A地块施工电梯基础专项施工方案模板.docx_第2页
第2页 / 共18页
A地块施工电梯基础专项施工方案模板.docx_第3页
第3页 / 共18页
A地块施工电梯基础专项施工方案模板.docx_第4页
第4页 / 共18页
A地块施工电梯基础专项施工方案模板.docx_第5页
第5页 / 共18页
A地块施工电梯基础专项施工方案模板.docx_第6页
第6页 / 共18页
A地块施工电梯基础专项施工方案模板.docx_第7页
第7页 / 共18页
A地块施工电梯基础专项施工方案模板.docx_第8页
第8页 / 共18页
A地块施工电梯基础专项施工方案模板.docx_第9页
第9页 / 共18页
A地块施工电梯基础专项施工方案模板.docx_第10页
第10页 / 共18页
亲,该文档总共18页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《A地块施工电梯基础专项施工方案模板.docx》由会员分享,可在线阅读,更多相关《A地块施工电梯基础专项施工方案模板.docx(18页珍藏版)》请在第壹文秘上搜索。

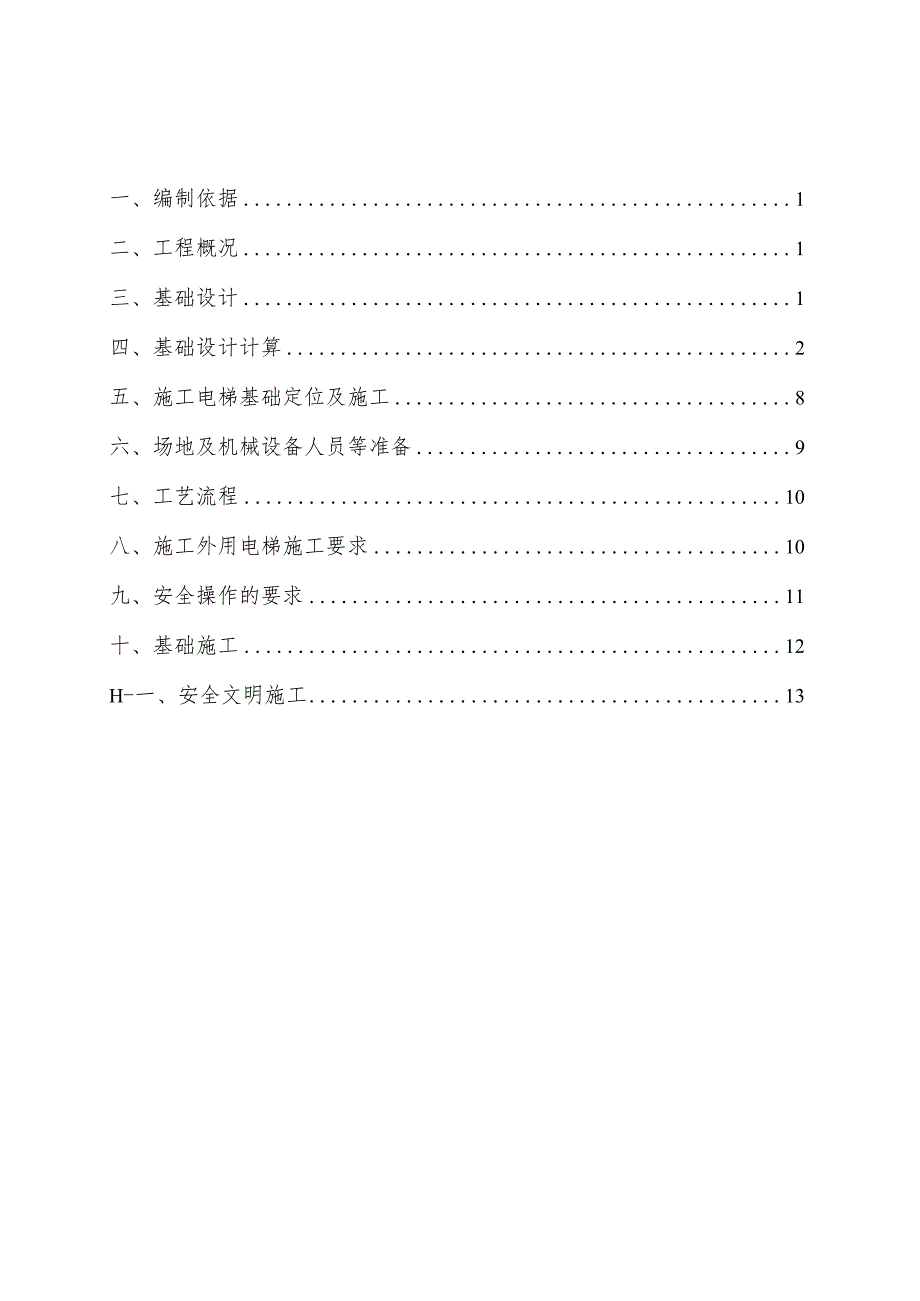

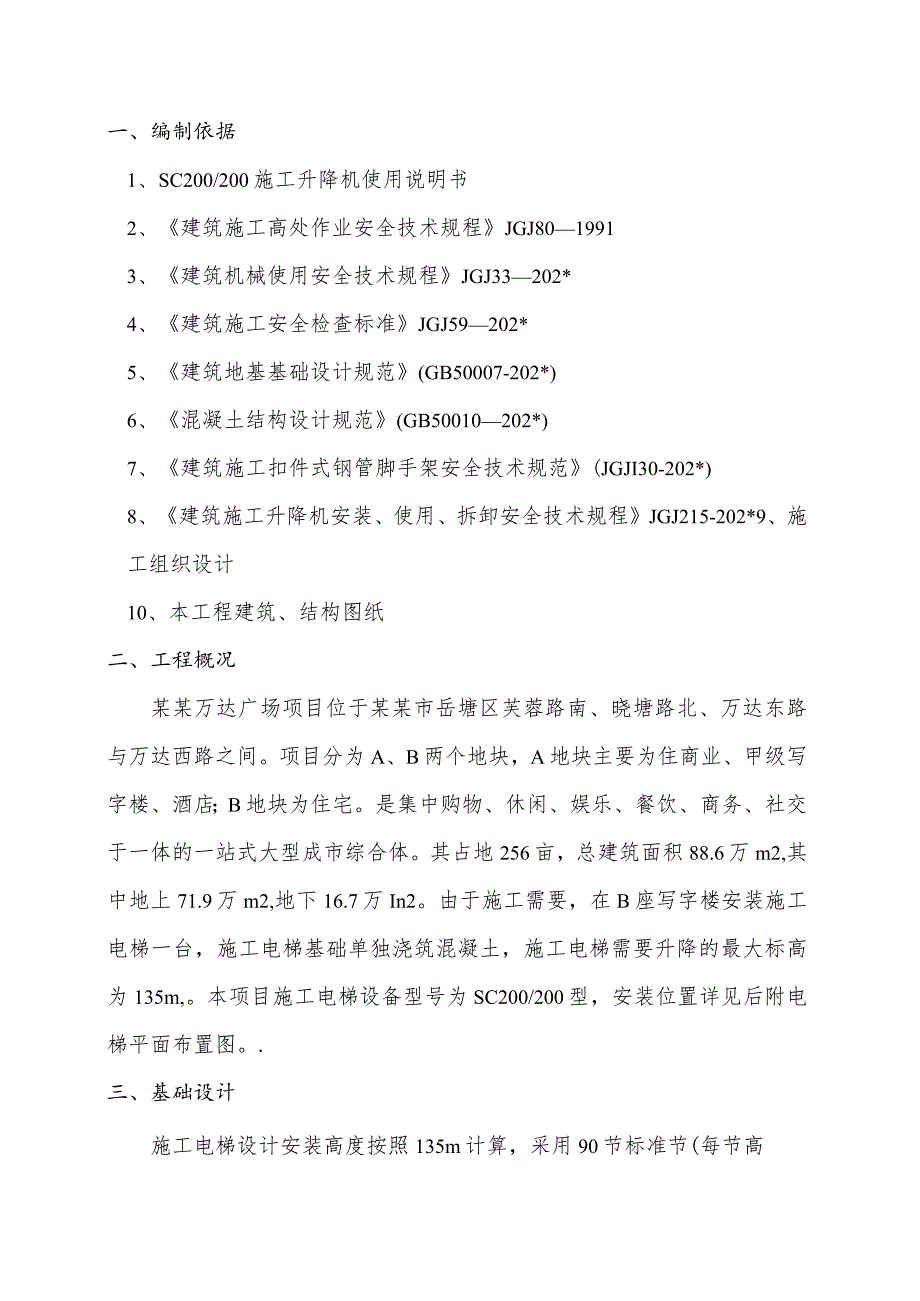

1、一、编制依据1二、工程概况1三、基础设计1四、基础设计计算2五、施工电梯基础定位及施工8六、场地及机械设备人员等准备9七、工艺流程10八、施工外用电梯施工要求10九、安全操作的要求11十、基础施工12H-一、安全文明施工13一、编制依据1、SC200/200施工升降机使用说明书2、建筑施工高处作业安全技术规程JGJ8019913、建筑机械使用安全技术规程JGJ33202*4、建筑施工安全检查标准JGJ59202*5、建筑地基基础设计规范(GB50007-202*)6、混凝土结构设计规范(GB50010202*)7、建筑施工扣件式钢管脚手架安全技术规范(JGJI30-202*)8、建筑施工升降机

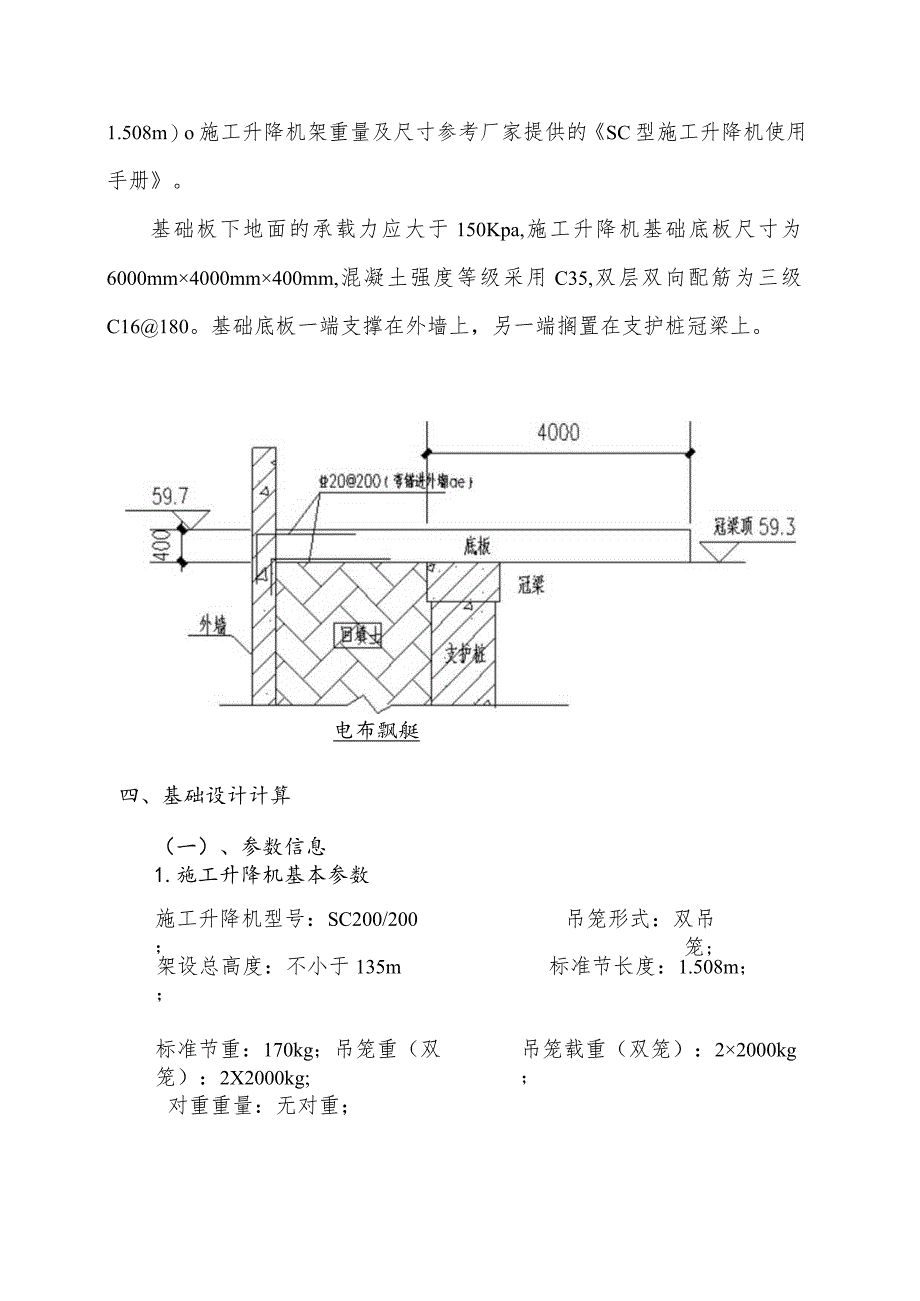

2、安装、使用、拆卸安全技术规程JGJ215-202*9、施工组织设计10、本工程建筑、结构图纸二、工程概况某某万达广场项目位于某某市岳塘区芙蓉路南、晓塘路北、万达东路与万达西路之间。项目分为A、B两个地块,A地块主要为住商业、甲级写字楼、酒店;B地块为住宅。是集中购物、休闲、娱乐、餐饮、商务、社交于一体的一站式大型成市综合体。其占地256亩,总建筑面积88.6万m2,其中地上71.9万m2,地下16.7万In2。由于施工需要,在B座写字楼安装施工电梯一台,施工电梯基础单独浇筑混凝土,施工电梯需要升降的最大标高为135m,。本项目施工电梯设备型号为SC200/200型,安装位置详见后附电梯平面布置

3、图。.三、基础设计施工电梯设计安装高度按照135m计算,采用90节标准节(每节高1.508m)o施工升降机架重量及尺寸参考厂家提供的SC型施工升降机使用手册。基础板下地面的承载力应大于150Kpa,施工升降机基础底板尺寸为6000mm4000mm400mm,混凝土强度等级采用C35,双层双向配筋为三级C16180。基础底板一端支撑在外墙上,另一端搁置在支护桩冠梁上。电布飘艇四、基础设计计算(一)、参数信息1.施工升降机基本参数施工升降机型号:SC200/200;吊笼形式:双吊笼;架设总高度:不小于135m;标准节长度:1.508m;标准节重:170kg;吊笼重(双笼):2X2000kg;对重重

4、量:无对重;吊笼载重(双笼):22000kg;外笼重:1480kg;2 .地基参数地基士承载力设计值:150kPa;地基承载力折减系数:0.4;3 .基础参数基础混凝土强度等级:C35;底部长向钢筋:C16180;底部短向钢筋:C16180;基础长度1:6m;基础宽度b:4m;基础高度h:0.4m;(二)、基础承载计算:导轨架重(共需90节标准节,标准节重170kg):170kgX90=15300kg,施工升降机自重标准值:Pk=(20002+1480+15300+20002)=24780kg考虑动载、自重误差及风载对基础的影响,取系数n=2基础承载等于:p=247800.02=497kN按能

5、承受最大压力PnIaX=497KN而制作的基础,则符合该升降机的使用要求。地基承载的压力不得小于0.15MPa。(三)、地基承载力验算承台自重标准值:Gk=25640.40=240kN承台自重设计值:G=240l.2=288kN作用在地基上的竖向力设计值:F=497+288=785kN地基所需的承载力为:P=288640.40=2764.8kNF=785kN该基础符合施工升降机的要求。施工电梯基础以支护桩(支座)作为支撑,支护桩桩径IOoOnIn1,主筋20C22,混凝土采用C25混凝土,施工电梯基础横跨三根支护桩,支护桩承受的轴向力设计值为:N总=P+L2XGkKN=497+1.2X240=

6、785KN每根桩承受的轴向力N=N总/3=785/3=261.6KNNFcA+fAs1.0b6500.4查表C25混凝土的fcll.9Nmm220C22的f360Nmm2As7598mm2N(FcA+fAs)=0.87(11.910007598)=N=78662KN而每根柱承受的轴向力N261.6KN远远小于FcA+fAs78662KN支护桩满足施工电梯基础要求(四)、基础承台验算1、承台底面积验算轴心受压基础基底面积应满足S=46=24m2(Pk+Gk)fc=(170+125.4)/(14.3103)=0.021m2o承台底面积满足要求。2、承台抗冲切验算由于导轨架直接与基础相连,故只考虑导

7、轨架对基础的冲切作用。计算简图如下:冲切面V冲切面l)llHlll5045J1_I2-2Fl0.7hpftamhoam=(atab)/2Fl=pjAl式中Pj一扣除基础自重后相应于荷载效应基本组合时的地基土单位面积净反力,Pj=PS=35724=14.875kNm2;Php一受冲切承载力截面高度影响系数,hp=l;h一基础冲切破坏锥体的有效高度,h0=300-35=265mm;Al一冲切验算时取用的部分基底面积,Al=3.81.45=5.51m2;am一冲切破坏锥体最不利一侧计算长度;at一冲切破坏锥体最不利一侧斜截面的上边长,取导轨架宽a;ab一冲切破坏锥体最不利一侧斜截面在基础底面积范围内

8、的下边长;ab=a+2h0=0.420.265=0.93mam=(atab)/2=(0.4+0.93)/2=0.665mFl=PjAl=14.8755.51=81.96IkN0.7hpftamhO=O.711.43665265/1000=176.401kN81.961kNo承台抗冲切满足要求。3、承台底部弯矩计算属于轴心受压,在承台底部两个方向的弯矩:Ml=(al212)(21+a,)(pmax+p-2GA)+(pma-p)1M2=(1/48)(l-a,)2(2bbl)(pmax+pmi11-2GA)式中Ml,M2一任意截面1-1、2-2处相应于荷载效应基本组合时的弯矩设计值;al一任意截面I

9、T至基底边缘最大反力处的距离,al=1.75m;1,b基础底面的长和宽;pmax,pmin一相应于荷载效应基本组合时的基础底面边缘最大和最小地基反力设计值,pmax=pmin=(357+150.48)/16.72=30.352kNm2;P相应于荷载效应基本组合时在任意截面IT处基础底面地基反力设计值,p=pmax=30.352kNm2;G一考虑荷载分项系数的基础自重,当组合值由永久荷载控制时,G=1.35Gk,Gk为基础标准自重,G=I.35125.4=169.29kN;Ml=1.75212(24.4+0.9)(30.352+30.352-2169.29/16.72)(30.352-30.35

10、2)4.4=100.143kNm;M2=(4.4-0.9)2/48(23.8+0.4)X(30.352+30.352-2169.29/16.72)=82.592kNm;4、底部配筋计算s=M/(lfcbh02)=H(l-2as)l2Ys=1-/2As=M/(Yshfy)式中。1一当混凝土强度不超过C50时,a1取为1.0,当混凝土强度等级为C80时,取为0.94,期间按线性内插法,a1=1;IT截面:as=M(alfcbh02)=100.14106/(1.0014.303.80103265.002)=0.026;=1-(1-Qs)l2=l-(l-20.026)0.5=0.027;Ys=l-/2

11、=1-0.027/2=0.987;As=M(sfyh)=100.14106/(0.987300.00A265.00)=1276.64mm2o2-2截面:s=M(lfcbh02)=82.59106/(1.OO14.304.40103265.002)=0.019;=l-(l-as)1/2=1-(1-2O.019)0.5=0.019;Ys=l-/2=1-0.019/2=0.991;As=IM(sfyh)=82.59X106/(0.991300.OOX265.00)=1048.79mm2o截面1-1配筋:Asl=2261.947mm21276.639mm2截面2-2配筋:As2=2601.239mm2

12、1048.792mm2承台配筋满足要求!五、施工电梯基础定位及施工1、施工电梯基础定位详见下图。A写字楼施工电梯定位图B写字楼施工电梯定位图2、用水准仪校水平,倾斜度和平整度误差不超过1/1500。3、钢筋要绑扎牢固,严禁踩踏下陷,板凳筋要支撑牢固。4、机脚螺栓位置、尺寸要绝对正确,应特别注意做好复核工作,尺寸误差不超过0.5mm,螺纹位须抹上黄油,并注意保护。六、场地及机械设备人员等准备1、在基础周围,清理出场地,场地要求平整,无障碍物。2、留出施工电梯进出堆放场地及混凝土车、汽车进出通道,路基必须畅通。3、施工电梯安拆范围上空所有临时施工电线必须拆除或改道。4、施工电梯安拆必须由专业的安拆

13、人员进行操作。工人安排计划表主要工种数量(人)任务於工5浇筑混凝土钢筋工6绑扎钢筋焊工1焊接作业木工6支模杂工4清理、修整工具及机械安排计划表名称单位数量任务钢筋钩把6绑扎钢筋锤把6支模打钉固定硅振动棒台2振捣混凝土混凝土车台1运送混凝土泵机台1输送混凝土焊机台1焊接钢筋水准仪台1测量经纬仪台1测量七、工艺流程弹线放样一基础下梁钢筋绑扎一支撑梁及基础支模一基础钢筋绑扎一预埋螺栓一隐蔽验收一浇捣碎及养护一拆梁模板八、施工外用电梯施工要求1、基础钢筋与主体防雷钢筋连通,以满足防雷要求。2、应清理足够大的专用安装场地。3、根据基础要求制作好钢筋、预埋件。4、安装场地应清理干净,并用标志杆围起来,禁止

14、非工作人员入内。5、防止安装地点上方掉落物体,必要时加安全。6、基础钢筋绑扎、混凝土浇注严格按方案及规范施工。7、混凝土基础的预埋件表面应校水平,平面度误差小于l1000o8、混凝土基础地耐力应达到150kn平方米以上;9、安装、运行必须待基础混凝土强度达到100%后方可进行。10、雨季施工及积水时派一人负责清理。11、施工外用电梯安装方案另编。12、基础所用混凝土强度等级为C35,基础地脚螺栓为45#调质,钢板及附墙螺栓为Q235AF,焊条为E4303型;13、钢筋保护层厚为35mm;14、基础应有可靠接地,接地电阻4Q;15、第一套附墙架高度4.5m6m;16、第一套以上的附墙架高均为9m;17、附墙架以上最大自由高度为7.5m;18、必须考虑排水措施。九、安全操作的要求1、升降机操作人员必须经过培训合格后,持相关证件才能上岗操作,熟悉各个零部件的性能及操作技术,严禁无证操作。2、当升降机遇到风速超过20米/秒(6级大风),以及其他恶劣天气时,不得开动升降机。3、经常观察吊笼或对重运行通道

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
