南铁运电[2014]198号(新增樟林栅栏施工计划).docx

上传人:p** 文档编号:830914 上传时间:2024-03-15 格式:DOCX 页数:4 大小:19.06KB
下载 相关 举报
南铁运电[2014]198号(新增樟林栅栏施工计划).docx_第1页
第1页 / 共4页
南铁运电[2014]198号(新增樟林栅栏施工计划).docx_第2页
第2页 / 共4页
南铁运电[2014]198号(新增樟林栅栏施工计划).docx_第3页
第3页 / 共4页
南铁运电[2014]198号(新增樟林栅栏施工计划).docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《南铁运电[2014]198号(新增樟林栅栏施工计划).docx》由会员分享,可在线阅读,更多相关《南铁运电[2014]198号(新增樟林栅栏施工计划).docx(4页珍藏版)》请在第壹文秘上搜索。

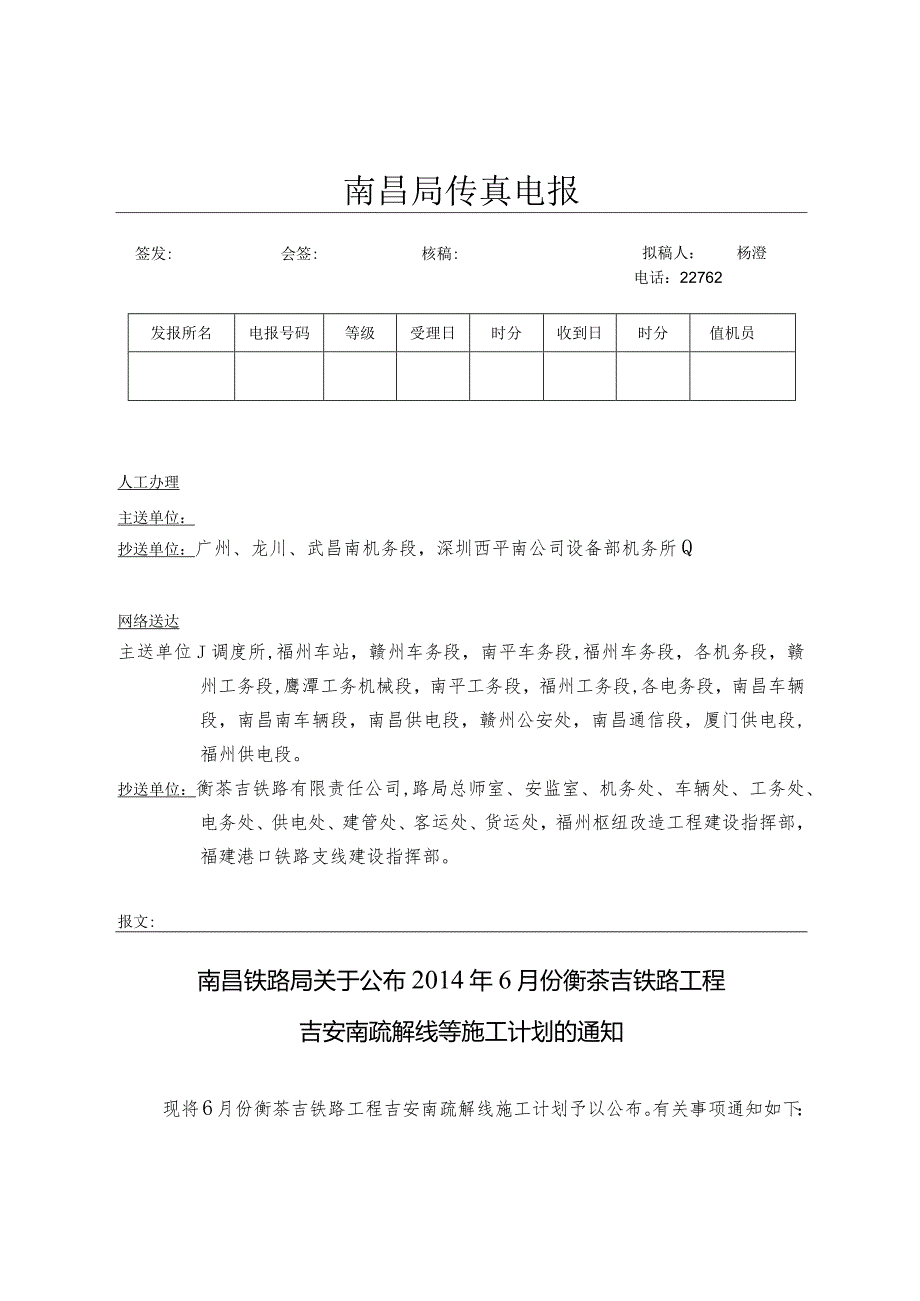

1、南昌局传真电报发报所名电报号码等级受理日时分收到日时分值机员签发:会签:核稿:拟稿人:杨澄电话:22762人工办理主送单位:抄送单位:广州、龙川、武昌南机务段,深圳西平南公司设备部机务所Q网络送达主送单位J调度所,福州车站,赣州车务段,南平车务段,福州车务段,各机务段,赣州工务段,鹰潭工务机械段,南平工务段,福州工务段,各电务段,南昌车辆段,南昌南车辆段,南昌供电段,赣州公安处,南昌通信段,厦门供电段,福州供电段。抄送单位:衡茶吉铁路有限责任公司,路局总师室、安监室、机务处、车辆处、工务处、电务处、供电处、建管处、客运处、货运处,福州枢纽改造工程建设指挥部,福建港口铁路支线建设指挥部。报文:南

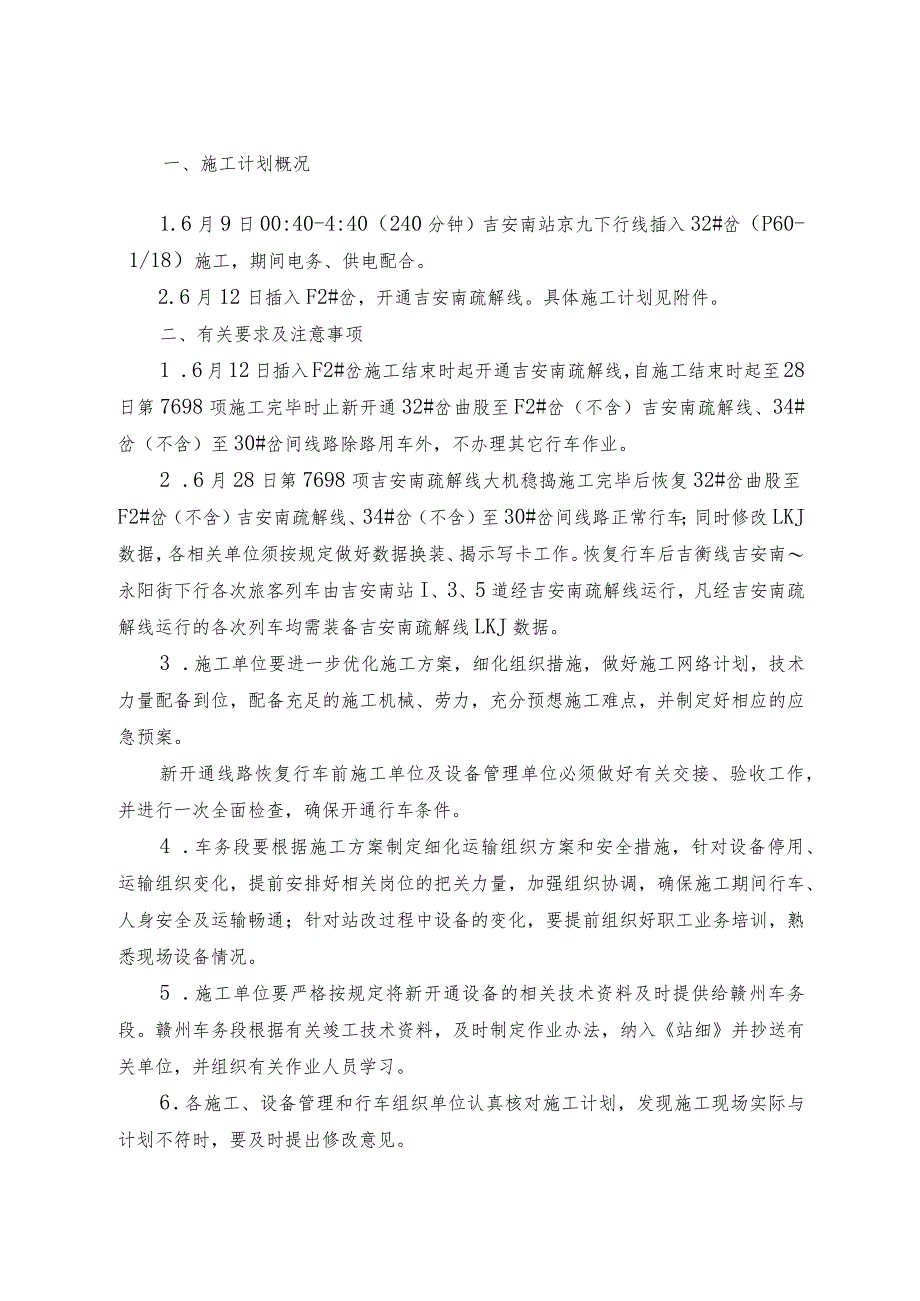

2、昌铁路局关于公布2014年6月份衡茶吉铁路工程吉安南疏解线等施工计划的通知现将6月份衡茶吉铁路工程吉安南疏解线施工计划予以公布。有关事项通知如下:一、施工计划概况1.6月9日00:40-4:40(240分钟)吉安南站京九下行线插入32#岔(P60-1/18)施工,期间电务、供电配合。2.6月12日插入F2#岔,开通吉安南疏解线。具体施工计划见附件。二、有关要求及注意事项1 .6月12日插入F2#岔施工结束时起开通吉安南疏解线,自施工结束时起至28日第7698项施工完毕时止新开通32#岔曲股至F2#岔(不含)吉安南疏解线、34#岔(不含)至30#岔间线路除路用车外,不办理其它行车作业。2 .6月

3、28日第7698项吉安南疏解线大机稳捣施工完毕后恢复32#岔曲股至F2#岔(不含)吉安南疏解线、34#岔(不含)至30#岔间线路正常行车;同时修改LKJ数据,各相关单位须按规定做好数据换装、揭示写卡工作。恢复行车后吉衡线吉安南永阳街下行各次旅客列车由吉安南站I、3、5道经吉安南疏解线运行,凡经吉安南疏解线运行的各次列车均需装备吉安南疏解线LKJ数据。3 .施工单位要进一步优化施工方案,细化组织措施,做好施工网络计划,技术力量配备到位,配备充足的施工机械、劳力,充分预想施工难点,并制定好相应的应急预案。新开通线路恢复行车前施工单位及设备管理单位必须做好有关交接、验收工作,并进行一次全面检查,确保

4、开通行车条件。4 .车务段要根据施工方案制定细化运输组织方案和安全措施,针对设备停用、运输组织变化,提前安排好相关岗位的把关力量,加强组织协调,确保施工期间行车、人身安全及运输畅通;针对站改过程中设备的变化,要提前组织好职工业务培训,熟悉现场设备情况。5 .施工单位要严格按规定将新开通设备的相关技术资料及时提供给赣州车务段。赣州车务段根据有关竣工技术资料,及时制定作业办法,纳入站细并抄送有关单位,并组织有关作业人员学习。6 .各施工、设备管理和行车组织单位认真核对施工计划,发现施工现场实际与计划不符时,要及时提出修改意见。三、增加福建区莆田东站软件更换软件、樟林站配合地方电力线拆除施工等计划(见附件)上述内容,各相关机务运用综合车间及折返点由所属机务段负责传达,各相关乘务室及车站由所属车务站段负责传达,施工单位由建设项目管理机构负责传达。附件:施工计划南铁运电(2014)198号南昌铁路局2014年6月5日附件附件1:2014年6月份新增施工计划.xl

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 行业资料 > 国内外标准规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
