资源描述

《实木家具生产工艺流程方案.docx》由会员分享,可在线阅读,更多相关《实木家具生产工艺流程方案.docx(7页珍藏版)》请在第壹文秘上搜索。

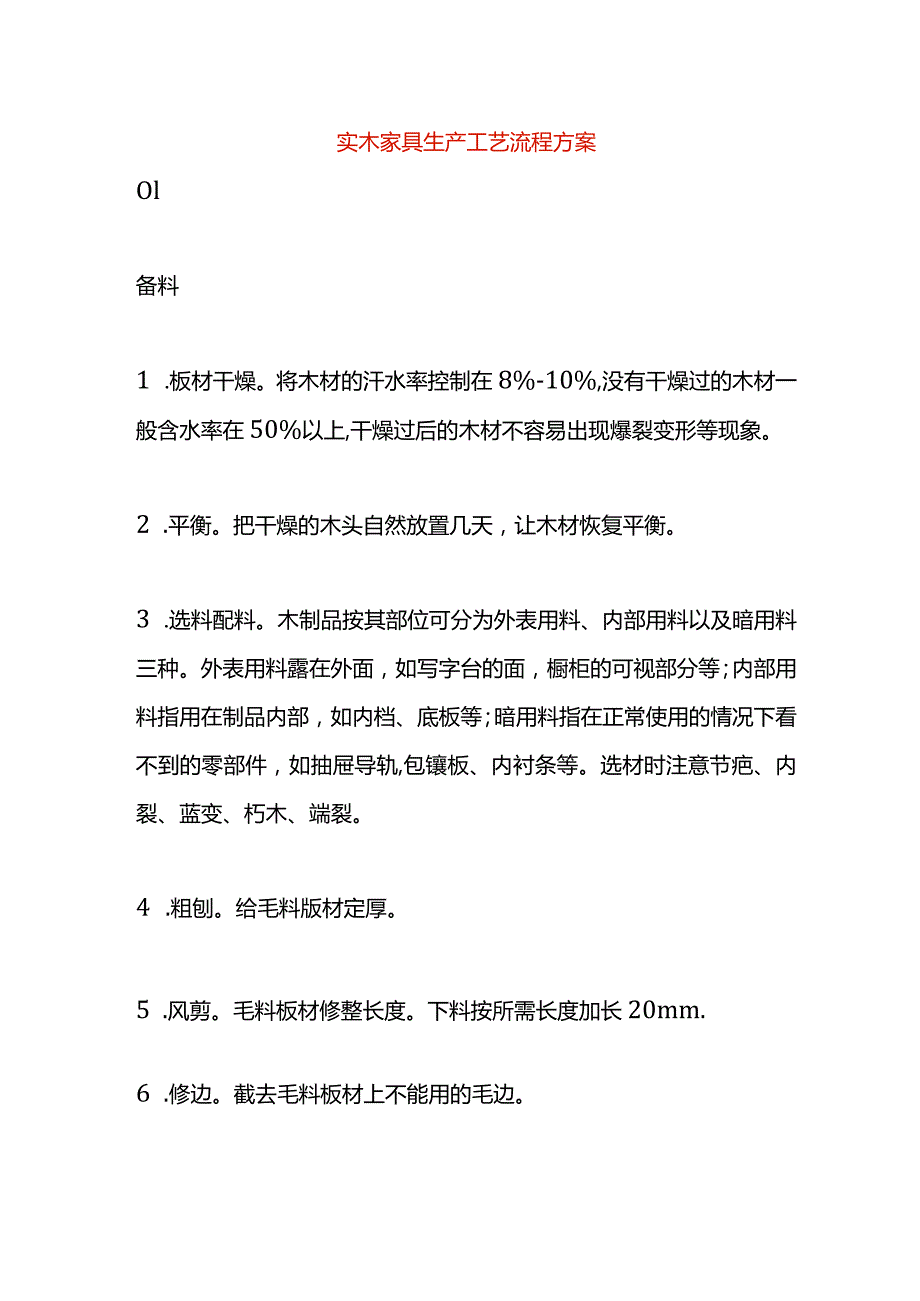

1、实木家具生产工艺流程方案Ol备料1 .板材干燥。将木材的汗水率控制在8%-10%,没有干燥过的木材一般含水率在50%以上,干燥过后的木材不容易出现爆裂变形等现象。2 .平衡。把干燥的木头自然放置几天,让木材恢复平衡。3 .选料配料。木制品按其部位可分为外表用料、内部用料以及暗用料三种。外表用料露在外面,如写字台的面,橱柜的可视部分等;内部用料指用在制品内部,如内档、底板等;暗用料指在正常使用的情况下看不到的零部件,如抽屉导轨,包镶板、内衬条等。选材时注意节疤、内裂、蓝变、朽木、端裂。4 .粗刨。给毛料版材定厚。5 .风剪。毛料板材修整长度。下料按所需长度加长20mm.6 .修边。截去毛料板材上

2、不能用的毛边。7酒己板。木料配板选材分直纹、山纹,颜色搭配一致,配板宽度按所需宽度合理放余量。选料时把内裂、端裂、节疤、蓝变、朽木部分取下。8 .布胶。在木材之间均匀布胶,胶的配比:固化剂(10-15克拼版胶(IoO克)的比,每次调胶500克左右。9 .拼版。使用拼版机将木材进行拼装,拼版注意高低差、长短差、色差、节疤。10 .陈化。布胶完成的木材放置2小时左右,让胶水凝固。IL砂刨。刨去木材之间多余的胶水,使木材板面无多余胶水。12 锯切定宽。用单片锯给木材定宽。13 .四面刨成型。根据需要的形状刨出木材。14 .养生:将木材自然放置24小时左右。02木工1.宽砂定厚。按要求砂止符合加工要求

3、的尺寸,机加完成后进行抛光砂,粗砂一次砂0.2mm,抛光砂一次砂0.1mm2 .精切。给毛料定长,加工过程中做到无崩茬,发黑,长与宽加工误差不超过0.2mm,1米以下对角线0.5mm,1米以上板片对角线应lmmo3 .成型。根据图纸将木材加工成型。加工时不允许有崩茬、毛刺、跳刀和发黑现象,加工的部件表面应光滑、平整、线型流畅一致,加工前检查设备部件螺丝有无松动,模板是否安装规范,刀具是否装紧,加工过程中禁止顺刀进料,部件尺寸误差不超过0.2mm4 .钻孔。按图纸的工艺要求钻孔,加工过程中做到无崩口、无刺现象,孔位加工误差不得超过0.2mm,产品要做到配套钻孔,常试装,勤检查,确保产品的品质。5

4、酒己件栓砂。砂光配件,砂光好的成品应平整、无砂痕、边角一致。捡砂前应先了解部件的使用位置,先补土后砂光。6 .小组立。组立不用在拆开的部件,组立前应先备料,把所有要组装部件按图纸加工的要求检查无误,部件无崩口、毛刺、发黑现象,首件装好后复尺与图纸工艺没有误差的情况下开始量装。组立过程中胶水布涂均匀,组立好半成品,应无冒钉,漏钉现象,结合严密,胶水擦拭要干净。7 .大组立。试装部件检查与图纸是否无误差。与小组立区别在于大组立完成后是成品。8成品检砂。将成品进行砂光,要做到平整、无砂痕、边角一致。9 .平衡。将部件自然放置一段时间。10 .涂装上线检砂。将工件的表面重新打磨一遍,特别是木材表面的毛

5、细纤维。同时,检查自身的缺陷是否已经处理好,如:修补不良、砂光不良,开裂,变形等。IL吹尘。将工件表面的灰尘吹干净。03涂装1.擦色。擦色剂由专业技术员调配后,需先试擦,确认擦色剂是否正确适度(以色板为准,适当调节)0擦色前需先将擦色剂搅拌均匀,直到没有沉淀物为止,使用的毛刷必须先清洗干净,擦拭的布条必须不掉色的布条。用毛刷均匀刷遍产品,不能有漏白的现象,再用布条快速的将擦色剂擦拭干净。检蛰产品是否有残留的擦色剂没擦干净,是否有流挂、着色不均匀等现象。2 .底着色。根据色板的要求选用底色,将素材间的色差通过底色进行调整。3 .头度底漆。喷涂前需先将灰尘吹拭干净,检查擦色效果是否良好。头度底漆浓

6、度为16秒,喷涂厚度为一个十字。4 .干燥。喷涂完后待干6-8小时。5 .清砂。先填补所有碰刮伤,再用320井砂纸轻轻砂一遍,主要是将喷漆后产品上所产生的的毛刺砂掉。6 .二度喷漆。喷涂前先将灰尘吹拭干净,底漆浓度为18秒,厚度为一个十字。7 .干燥。喷涂完后待干6-8小时。8 .清砂。先将有缺陷的地方填补到位,再用320井砂纸将油漆面打磨光滑、不能有较大的两点。9三度底漆。喷涂前先将灰尘吹拭干净,底漆浓度为16秒,厚度为一个十字10.干燥。喷涂完后待干6-8小时。IL清砂。用400井砂纸将漆面打磨光滑、平整,漆面不允许有亮点存在。12 .修色。修色前必须先检查产品是否是良品,产品上的灰尘和污染物需清理干净。由技术人员调配好颜色,再比照色板先修一个产前样,由现场主管确定颜色后方可作业。13油砂。修色后的产品需待干4-6小时,再以800井砂纸将产品表面打磨光滑。打磨过程中要注意,防止打漏,色漆打花等现象。14 .面漆。面漆刖需要先检查产品是否属于良品,产品表面是否光滑,表面灰尘和附着物质清理干净。面漆浓度为11-12秒,厚度为一个十字。15 .干燥。待干4小时。最后就是安包装。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 汽车/机械/制造 > 制造加工工艺

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
