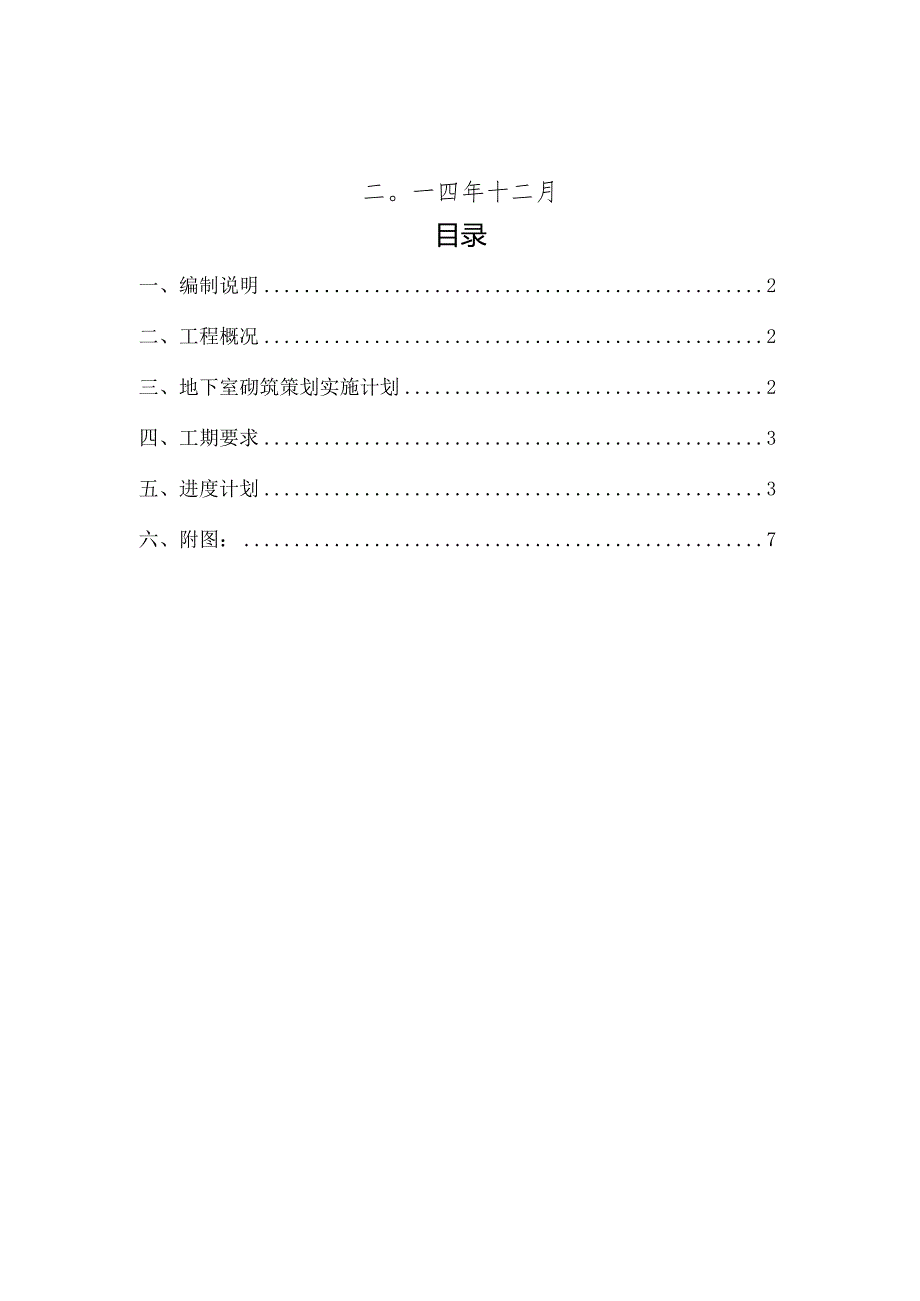

《大商业地下室砌筑策划施工方案模板.docx》由会员分享,可在线阅读,更多相关《大商业地下室砌筑策划施工方案模板.docx(10页珍藏版)》请在第壹文秘上搜索。

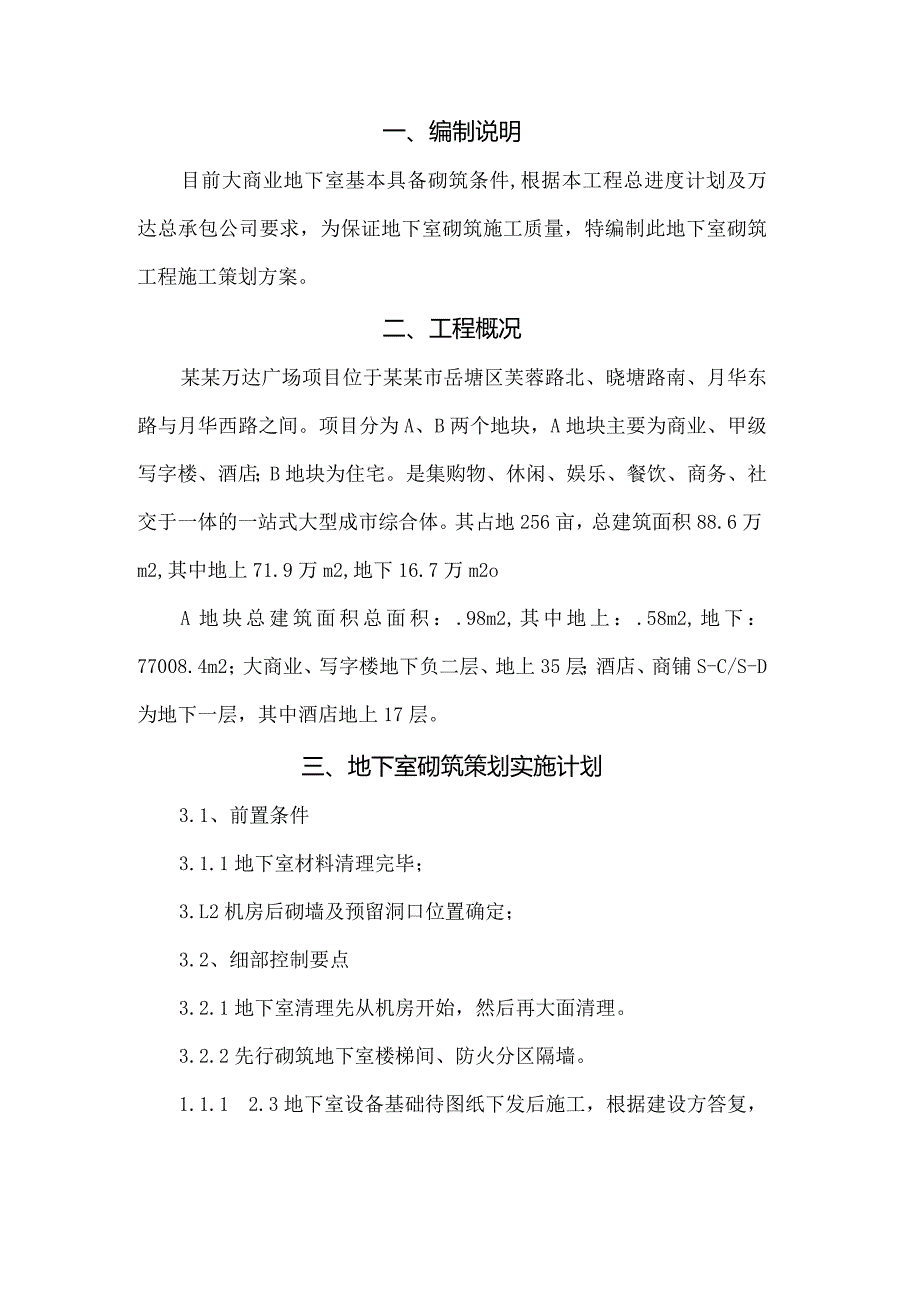

1、某某万达广场项目大商业地下室砌筑策划方案(方案编号:CSCEC2B-XTWD-134)编制:审核:批准:中国建筑第二工程局总承包公司某某万达广场总承包项目部二。一四年十二月目录一、编制说明2二、工程概况2三、地下室砌筑策划实施计划2四、工期要求3五、进度计划3六、附图:7一、编制说明目前大商业地下室基本具备砌筑条件,根据本工程总进度计划及万达总承包公司要求,为保证地下室砌筑施工质量,特编制此地下室砌筑工程施工策划方案。二、工程概况某某万达广场项目位于某某市岳塘区芙蓉路北、晓塘路南、月华东路与月华西路之间。项目分为A、B两个地块,A地块主要为商业、甲级写字楼、酒店;B地块为住宅。是集购物、休闲、
2、娱乐、餐饮、商务、社交于一体的一站式大型成市综合体。其占地256亩,总建筑面积88.6万m2,其中地上71.9万m2,地下16.7万m2oA地块总建筑面积总面积:.98m2,其中地上:.58m2,地下:77008.4m2;大商业、写字楼地下负二层、地上35层;酒店、商铺S-C/S-D为地下一层,其中酒店地上17层。三、地下室砌筑策划实施计划3.1、前置条件3.1.1地下室材料清理完毕;3.L2机房后砌墙及预留洞口位置确定;3.2、细部控制要点3.2.1地下室清理先从机房开始,然后再大面清理。3.2.2先行砌筑地下室楼梯间、防火分区隔墙。1.1.1 2.3地下室设备基础待图纸下发后施工,根据建设
3、方答复,设备基础图纸提供时间节点如下:水专业设备基础图纸12月12H提供;暖通专业设备基础图纸负一层12月10日提供,负二层12月30日提供;强电专业设备基础图纸12月10日提供。3.2.4 配电房暂不砌筑,待专业图纸下发后砌筑。3.2.5 地下室负一层超市区域暂不砌筑。3.2.6样板选择:地下室负一层机电样板位置为4-6轴交H-K轴。3.2.7机房施工顺序详见附图。3.2.8地下室后浇带位置铺设8000X2000X20mm钢板,大商业负一层楼板后浇带过车位置除铺设钢板外,还需在负二层搭设回顶。四、工期要求1、202*-1-30日前完成地下室一层砌筑;2、202*-2-10日前完成地下室二层砌
4、筑;五、进度计划通道施工及地下室清理计划序号分类工作内容开始时间天数计划完成时间1大商业区马道降坡202*ll105202V11/152坡道路面硬化202V11/162202*ll173酒店裙楼施工缝处理202*ll181202*11194酒店及一区地下一层支模架拆除及清理202*ll257202*1225大商业后浇带回顶加固202*1237202V12/96负一层材料清理外运202*121015202*1225负二层材料清理外运202*121515202*12307通道破除及土方外运202*12315202*l583#通道的处开通(七区处)202*ll2515202*1210务实、求精、团结
5、、开拓A区地下室砌筑施工进度计划序号物业细目部位工作内容计划备注开始周期完成1A区负二层负:房清理放线202*ll2520202*1214队伍一2A区负二层九区楼梯间、防火分区砌筑202*121514202*1228队伍一3A区负二层十五区楼梯间、防火分区砌筑202*122214202*l4队伍一4A区负二层十四区楼梯间、防火分区砌筑202*122914202*lll队伍一5A区负二层八区楼梯间、防火分区砌筑202*l514202*l18队伍一6A区负二层十二区楼梯间、防火分区砌筑202*l1214202*l25队伍一7A区负二层七区楼梯间、防火分区砌筑202*l1914202*2l队伍一8A
6、区负二层六区楼梯间、防火分区砌筑202*l2614202*28队伍一务实、求精、团结、开拓9A区负二层十三区楼梯间、防火分区砌筑202*121512202*1226队伍二10A区负二层一区楼梯间、防火分区砌筑202*122212202*l2队伍二9A区负二层十一区楼梯间、防火分区砌筑202*122912202*l9队伍二9A区负二层十区楼梯间、防火分区砌筑202*l512202*l16队伍二9A区负二层五区楼梯间、防火分区砌筑202*l1212202*l23队伍二9A区负二层四区楼梯间、防火分区砌筑202*l1912202*l30队伍二9A区负二层三区楼梯间、防火分区砌筑202*l261220
7、2*26队伍二9A区负二层二区楼梯间、防火分区砌筑202*2212202*213队伍二1A区负一层负一层清理放线202*ll2515202*129队伍一2A区负一层十五区楼梯间、防火分区砌筑202*121014202*1223队伍一3A区负一层十四区楼梯间、防火分区砌筑202*121714202*1230队伍一4A区负一层十三区楼梯间、防火分区砌筑202*122414202*l6队伍一务实、求精、团结、开拓5A区负一层一区楼梯间、防火分区砌筑202*123114202*l13队伍一6A区负一层八区楼梯间、防火分区砌筑202*l714202*l20队伍一7A区负一层十二区楼梯间、防火分区砌筑20
8、2*l1414202*l27队伍一8A区负一层六区楼梯间、防火分区砌筑202*l2114202*23队伍一9A区负一层十一区楼梯间、防火分区砌筑202*121014202*1223队伍二10A区负一层七区楼梯间、防火分区砌筑202*121714202*1230队伍二9A区负一层六区楼梯间、防火分区砌筑202*122414202*l6队伍二9A区负一层五区楼梯间、防火分区砌筑202*123114202*l13队伍二9A区负一层四区楼梯间、防火分区砌筑202*l714202*l20队伍二9A区负一层三区楼梯间、防火分区砌筑202*l1414202*l27队伍二9A区负一层二区楼梯间、防火分区砌筑2
9、02*l2114202*23队伍二说明:1、现阶段先行砌筑楼梯间,防火分区隔墙;尽快插入设备基础施工;2、配电房暂不施工,待专业图纸下发实施,其余机房待设备基础施工完成后砌筑围护墙;3、负一层超市区域暂不施工;4、本计划暂定两家劳务施工队伍进场实施;务实、求精、团结、开拓六、附图:附图一:地下室一层材料运输路线图附图二:地下室二层材料运输路线图附图三:地下室一层机房砌筑顺序布置图附图四:地下室二层机房砌筑顺序布置图施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好
10、帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保
11、证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。
