《化粪池、隔油池监理实施细则.docx》由会员分享,可在线阅读,更多相关《化粪池、隔油池监理实施细则.docx(8页珍藏版)》请在第壹文秘上搜索。

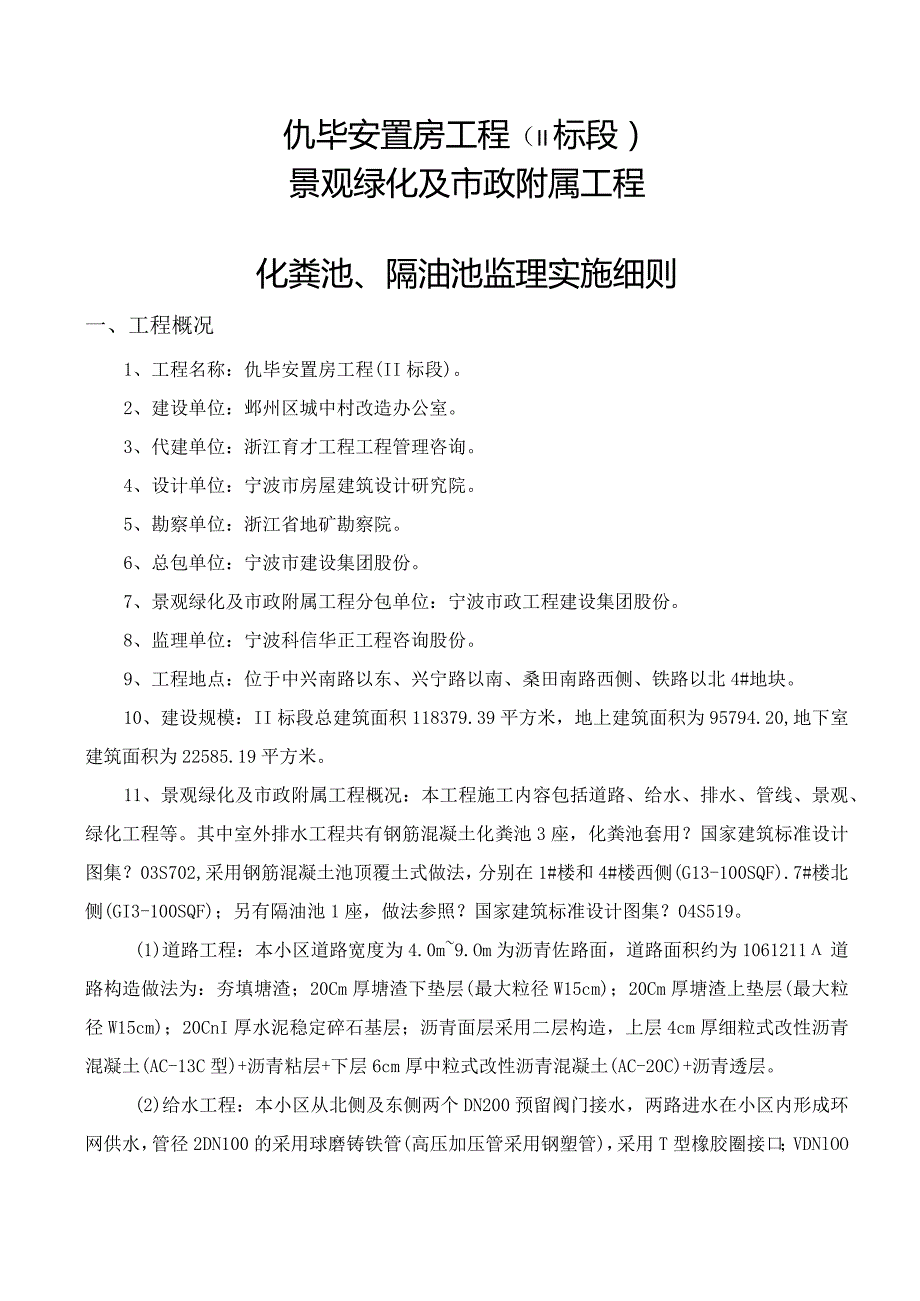

1、仇毕安置房工程(II标段)景观绿化及市政附属工程化粪池、隔油池监理实施细则编写:审批:宁波科信华正工程咨询股份仇毕安置房(11标段)工程监理部2019年2月25日目录一、工程概况二、监理工作依据三、监理对质量控制的工作内容及要求四、安全监理控制仇毕安置房工程(II标段)景观绿化及市政附属工程化粪池、隔油池监理实施细则一、工程概况1、工程名称:仇毕安置房工程(II标段)。2、建设单位:邺州区城中村改造办公室。3、代建单位:浙江育才工程工程管理咨询。4、设计单位:宁波市房屋建筑设计研究院。5、勘察单位:浙江省地矿勘察院。6、总包单位:宁波市建设集团股份。7、景观绿化及市政附属工程分包单位:宁波市政
2、工程建设集团股份。8、监理单位:宁波科信华正工程咨询股份。9、工程地点:位于中兴南路以东、兴宁路以南、桑田南路西侧、铁路以北4#地块。10、建设规模:II标段总建筑面积118379.39平方米,地上建筑面积为95794.20,地下室建筑面积为22585.19平方米。11、景观绿化及市政附属工程概况:本工程施工内容包括道路、给水、排水、管线、景观、绿化工程等。其中室外排水工程共有钢筋混凝土化粪池3座,化粪池套用?国家建筑标准设计图集?03S702,采用钢筋混凝土池顶覆土式做法,分别在1#楼和4#楼西侧(G13-100SQF).7#楼北侧(GI3-100SQF);另有隔油池1座,做法参照?国家建筑
3、标准设计图集?04S519。(1)道路工程:本小区道路宽度为4.0m9.Om为沥青佐路面,道路面积约为1061211道路构造做法为:夯填塘渣;20Cm厚塘渣下垫层(最大粒径W15cm);20Cm厚塘渣上垫层(最大粒径W15cm);20CnI厚水泥稳定碎石基层;沥青面层采用二层构造,上层4cm厚细粒式改性沥青混凝土(AC-13C型)+沥青粘层+下层6cm厚中粒式改性沥青混凝土(AC-20C)+沥青透层。(2)给水工程:本小区从北侧及东侧两个DN200预留阀门接水,两路进水在小区内形成环网供水,管径2DN100的采用球磨铸铁管(高压加压管采用钢塑管),采用T型橡胶圈接口;VDNlOO的采用钢塑复合
4、管,螺纹接口。(3)排水工程:本小区排水实行雨、污分流,雨水收集后,分区块聚集后分别排入西侧兴宁路226弄及南侧规划道路市政雨水管网,污水经化粪池处理聚集后分区块排入北侧兴宁路市政污水管网及西侧兴宁路226弄市政污水管网。排水管道均采用PE双壁波纹管(承插管),主要管径为DN225、DN300、DN400、DN500弹性密封圈连接方式,360混凝土包管。雨水口、雨污害井等采用MU15级水泥砖、MlO水泥砂浆砌筑。化粪池套用?国家建筑标准设计图集?03S702,采用钢筋混凝土池顶覆土式做法。(4)景观绿化:本小区绿化工程上层乔木主要为香樟、香泡、女贞、广玉兰、金桂、四季桂、黄山栾树、无患子等;中

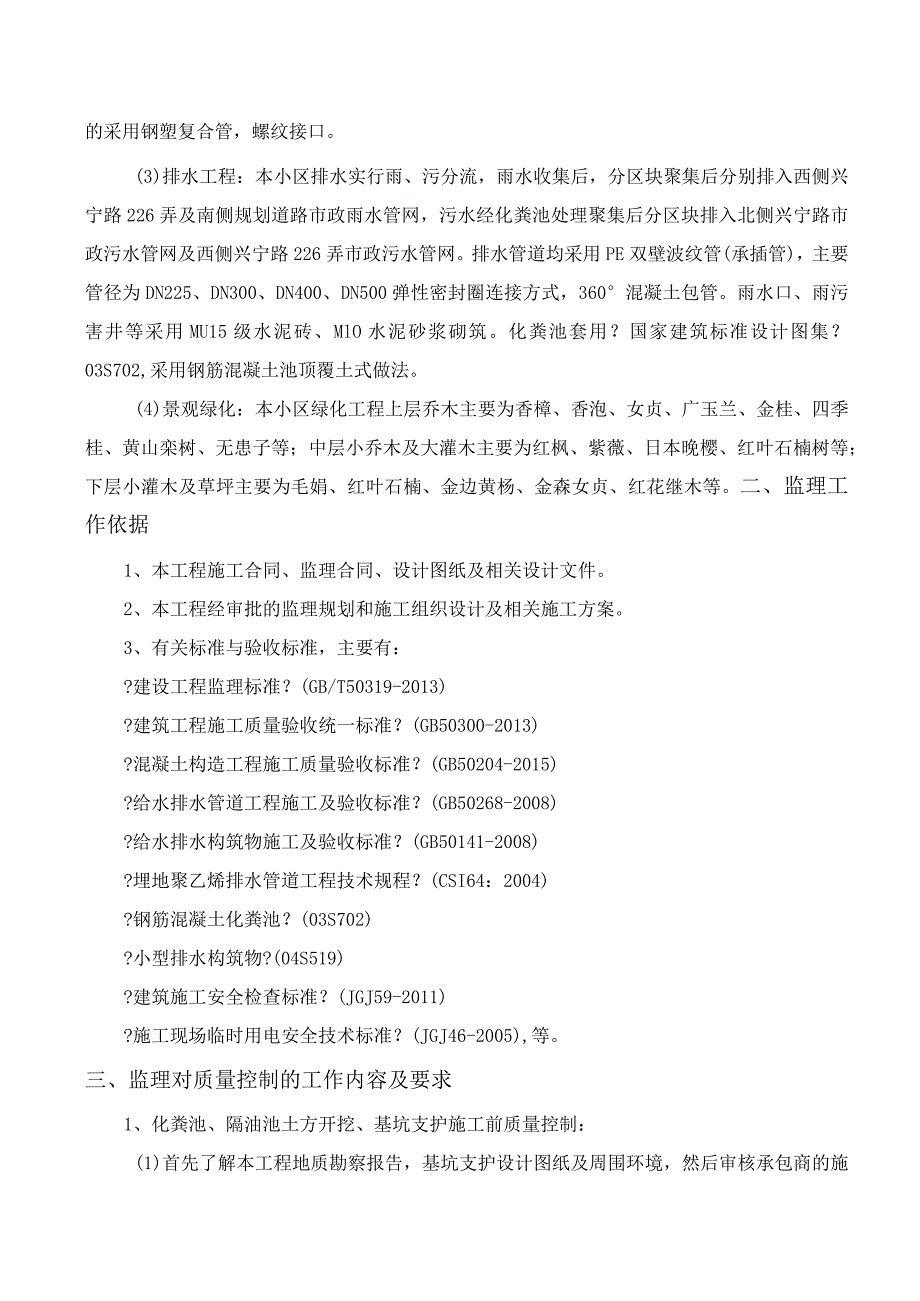

5、层小乔木及大灌木主要为红枫、紫薇、日本晚樱、红叶石楠树等;下层小灌木及草坪主要为毛娟、红叶石楠、金边黄杨、金森女贞、红花继木等。二、监理工作依据1、本工程施工合同、监理合同、设计图纸及相关设计文件。2、本工程经审批的监理规划和施工组织设计及相关施工方案。3、有关标准与验收标准,主要有:?建设工程监理标准?(GB/T50319-2013)?建筑工程施工质量验收统一标准?(GB50300-2013)?混凝土构造工程施工质量验收标准?(GB50204-2015)?给水排水管道工程施工及验收标准?(GB50268-2008)?给水排水构筑物施工及验收标准?(GB50141-2008)?埋地聚乙烯排水管
6、道工程技术规程?(CSI64:2004)?钢筋混凝土化粪池?(03S702)?小型排水构筑物?(04S519)?建筑施工安全检查标准?(JGJ59-2011)?施工现场临时用电安全技术标准?(JGJ46-2005),等。三、监理对质量控制的工作内容及要求1、化粪池、隔油池土方开挖、基坑支护施工前质量控制:(1)首先了解本工程地质勘察报告,基坑支护设计图纸及周围环境,然后审核承包商的施工组织设计或专项施工方案,审核同意前方可付诸实施。(2)对基坑支护应要求承包商上报有关专项施工资质及相关资料,经总监理工程师审核批准。(3)监理人员应催促承包商对进场使用的经纬仪、水准仪、挖掘机、搅拌机等进展严格检
7、查,确保正常运转。(4)检查进场人员及进场设备是否与经审批的施工方案相符合。(5)应催促检查承包商做好地面排水和降低地下水位准备工作。(6)开挖前对四周邻边环境做好土方位移等监测观测点的设置工作。(7)催促承包商做好班组技术交底与施工安全的交底工作。2、化粪池、隔油池土方开挖、基坑支护施工中质量控制:(1)经常复查平面位置、水平标高和边坡度是否符合设计要求,检查平面控制桩和水准点是否准确。(2)严格控制按已审批的施工方案实施,遵循分层、分段开挖支护的原那么,及机械开挖与人工开挖相结合,严禁一次性超挖,以防止对基坑边坡及周边环境引起较大的不均匀沉降及边坡的严重位移,杜绝质量安全事故隐患。(3)每
8、层土方开挖施工完毕后,应检查坡顶或坡面位移,坡顶沉降、水位及周围环境变化,如有异常情况应采取应急措施,恢复正常前方可继续施工。(4)挖方的边坡及加固,排水设施断面尺寸及标高、平面的中线位置等必须符合设计要求和施工标准规定。(5)开挖后基底土质必须符合设计要求,严禁扰动。基坑的位置、尺寸、标高、边坡必须符合设计要求和施工标准规定。(6)经常检查场地排水或降水情况,以防止基坑浸泡、塌方、滑坡。3、化粪池、隔油池土方开挖、基坑支护施工后质量控制:(1)组织好有关部门进展地基验槽工作,并做好验收签认记录资料。(2)及时审核工程质量控制资料,并及时加于完善。特别是定位记录手续及对周边环境观测数据的完善。
9、(3)做好所完成检验批、分项工程质量的验评工作,并做好记录和汇总。(4)做好监理日记。4、化粪池、隔油池立模质量控制:现场技术人员要认真检验立模质量,模板是否结实、平整、模板平面及立面尺寸是否符合设计要求,模板是否涂刷隔离剂,防止碎浇筑过程中胀模或截面尺寸不符合设计要求,不合格应重新调整,合格前方浇筑碎。(1)施工前、监理工程师对施工单位有关人员进展质量、安全交底;12)检查模板体系的强度,刚度和稳定性,何证可靠地承受施工过程中可能产生的各项荷载;(3)检查构造构件的形状、尺寸、应保证符合设计图纸及标准要求;(4)检查预留孔洞及预埋件设置标高、平面位置,固暄在模板上的预埋件、预留孔洞均不得遗漏
10、,且应安装结实,其偏差应符合标准要求;模板工程质量控制工作流程:5、化粪池、隔油池钢筋绑扎质量控制:(1)审查钢筋原材质保资料、备案资料、并见证取样送检。(2)检查钢筋的加工形状和几何尺寸,应符合以下要求:D受力钢筋的弯钩和弯折应符合以下规定:HPB235级钢筋末端应作180。弯钩,其弯弧内直径不应小于钢筋直径的2。5倍,弯钩的弯后平直局部不应小于钢筋直径的3倍。当HRB335级钢筋末端格135。弯钩时,其弯钩内直径不应小于钢筋直径的4倍,弯钩的弯后平直局部长度应符合设计要求。钢筋作不大于90。的弯折时,弯折处的弯弧内直径不应小于钢筋直径的5倍。2)箍筋的末端应作弯钩,弯钩形式应符合以下规定:
11、弯钩的弯弧内直径在满足上条要求的同时,不应小于受力钢筋直径。弯钩的弯折角度应为135。(的抗震要求)箍筋弯后平直局部长度不应小于箍筋直径的10倍(的抗震要求)且不小于75mm。3)钢筋加工的形状、尺寸应符合设计要求,其偏差应符合标准要求:受力钢筋顺长度方向全长的净尺寸允许偏差:10mm。弯起钢筋的弯折位置允许偏差:20mm0箍筋内净尺寸允许偏差:5mmo(3)检查钢筋焊接、机械连接接头施工质量,并取样见证。(4)检查机械连接套筒、电焊条的质保资料及焊工上岗证。(5)检查钢筋规格、间距、位置、数量和安装质量,钢筋安装位置的偏差应符合标准要求:绑扎钢筋网长、宽度允许偏差:10mm0钢筋工程质量控制
12、工作流程:6、化粪池、隔油池混凝土浇筑质量控制:(1)商品碎的强度等级应符合设计要求,使用的水泥品种,外加剂的品种和掺量,掺合料的掺量应符合规定要求,碎的坍落度应满足泵送要求。碎初凝时间应满足施工工艺要求。(2)加强现场管理和联系,保证不同标号、不同性能的佐准确地送到需要的位置。(3)现场见证制作佐试块,检查碎坍落度,严禁现场向碎中加水,如坍落度不符合要求,应退回厂家,重新调制碎。(4)砂运输、浇筑及间歇的全部时间不应超过砂的初凝后时间,同一施工段的校应连续浇筑,并应在底层砂初凝前,将上一层位浇筑完毕。当底层佐初凝后浇筑上一层碎时,应按施工技术方案中对施工缝的要求进展处理。(5)施工缝处理应按
13、施工技术方案执行。(6)浇筑佐时适逢下雨,应对刚浇筑完的砂面进展覆盖。(7)浇筑完毕后,应及时地采取有效措施养护:1)佐浇筑完毕后12小时以内对碎加以覆盖并加湿养护。2)添加外加剂的佐养护时间不得少于14天。3)浇水次数应能保持碎处于湿润状态。4)实行碎浇筑全过程旁站监理,检查模板支架、钢筋、预埋件、墙柱插筋情况,发现问题及时解决,检查碎振捣情况,振动棒移支间距、不漏振、不重振,每个振点振捣延续时间至碎外表呈现浮浆和不沉落为止。(9)严格控制碎下落高度,当自由倾落高度超过2m时,应使用串筒或溜槽,防止碎离折。(10)浇筑完成后,碎面层适时收头,防止碎外表收缩裂缝产生。(三)现浇碎构造拆模后,监
14、理单位、施工单位应对佐外观质量、构件尺寸进展检查,并作出记录。对出现的严重缺陷,或出尺寸偏差影响使用权用功能。应由施工方提出技术处理方案,经监理单位认可后实施,施工单位不得擅自处理。对处理的部位,应重新检查验收。混凝土工程质量控制工作流程:7、化粪池、隔油池土方回填监理工作在监视施工中要注意以下几点:(1)填土前应将基坑内积水抽干,去除杂物,然后分层回填夯实。(2)回填土不得有其他杂物,含水量有利于填土压实。(3)回填土应从基坑周边同时进展,回填土应先深后浅,自下上分层夯实。(4)土方回填记好旁站监理记录。四、安全监理控制监理人员应催促施工单位严格按照规程的要求进展操作,具体应做到以下几点:1、催促施工单位健立健全安全生产责任制,明确工程安全生产责任人,健立安全生产台帐。并检查其各种记录。2、要求施工单位做好安全教育工作,实施三级安全教育,加强施工人员安全意识。3、要求所有进出施工现场人员必须戴好安全帽。施工现场不得有小孩和杂人员进出。4、检查施工用电是否采用TN-S系统,对施工单位配电箱,保护装置进展检查,要做到三级配电、三级保护,为保证夜间施工安全,施工现场必须配备足够的照明灯具。宁波科信华正工程咨询股份仇毕安置房(II标段)工程监理部2019年2月25日
