建筑工地安全操作规程—普通工.docx

上传人:p** 文档编号:838499 上传时间:2024-03-15 格式:DOCX 页数:5 大小:17.73KB
下载 相关 举报
建筑工地安全操作规程—普通工.docx_第1页
第1页 / 共5页
建筑工地安全操作规程—普通工.docx_第2页
第2页 / 共5页
建筑工地安全操作规程—普通工.docx_第3页
第3页 / 共5页
建筑工地安全操作规程—普通工.docx_第4页
第4页 / 共5页
建筑工地安全操作规程—普通工.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《建筑工地安全操作规程—普通工.docx》由会员分享,可在线阅读,更多相关《建筑工地安全操作规程—普通工.docx(5页珍藏版)》请在第壹文秘上搜索。

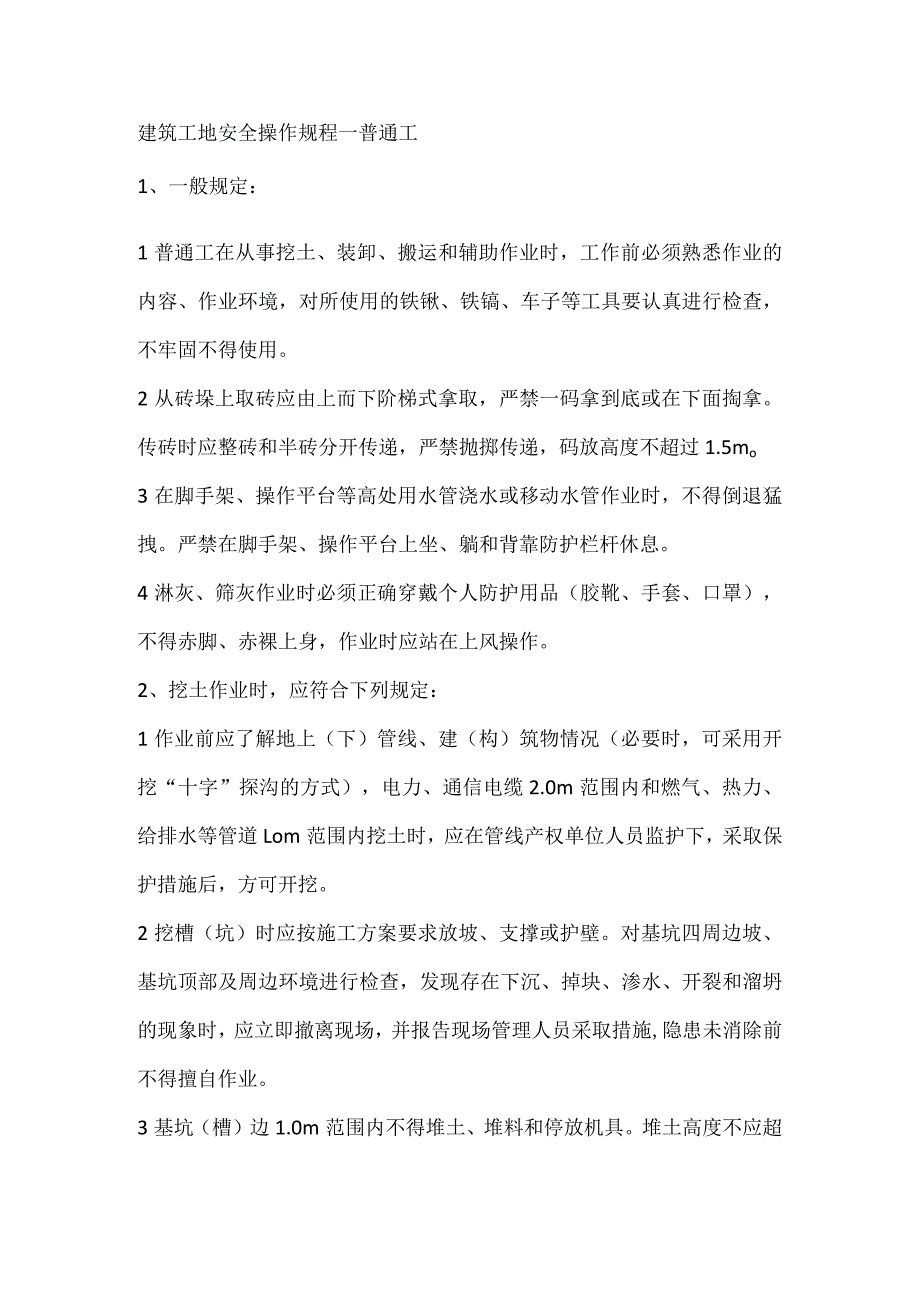

1、建筑工地安全操作规程一普通工1、一般规定:1普通工在从事挖土、装卸、搬运和辅助作业时,工作前必须熟悉作业的内容、作业环境,对所使用的铁锹、铁镐、车子等工具要认真进行检查,不牢固不得使用。2从砖垛上取砖应由上而下阶梯式拿取,严禁一码拿到底或在下面掏拿。传砖时应整砖和半砖分开传递,严禁抛掷传递,码放高度不超过1.5mo3在脚手架、操作平台等高处用水管浇水或移动水管作业时,不得倒退猛拽。严禁在脚手架、操作平台上坐、躺和背靠防护栏杆休息。4淋灰、筛灰作业时必须正确穿戴个人防护用品(胶靴、手套、口罩),不得赤脚、赤裸上身,作业时应站在上风操作。2、挖土作业时,应符合下列规定:1作业前应了解地上(下)管线

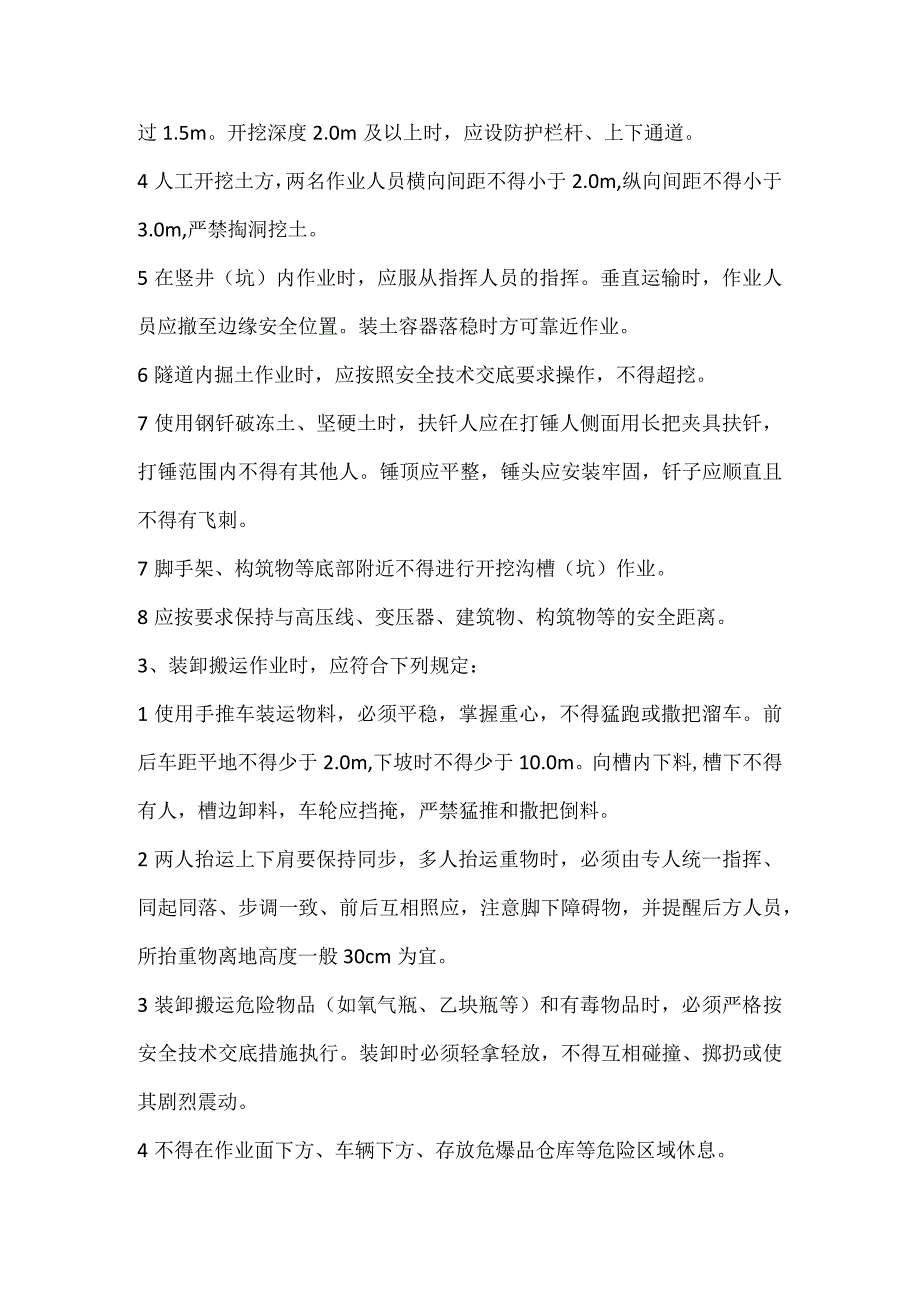

2、、建(构)筑物情况(必要时,可采用开挖“十字”探沟的方式),电力、通信电缆2.0m范围内和燃气、热力、给排水等管道Lom范围内挖土时,应在管线产权单位人员监护下,采取保护措施后,方可开挖。2挖槽(坑)时应按施工方案要求放坡、支撑或护壁。对基坑四周边坡、基坑顶部及周边环境进行检查,发现存在下沉、掉块、渗水、开裂和溜坍的现象时,应立即撤离现场,并报告现场管理人员采取措施,隐患未消除前不得擅自作业。3基坑(槽)边1.0m范围内不得堆土、堆料和停放机具。堆土高度不应超过1.5m。开挖深度2.0m及以上时,应设防护栏杆、上下通道。4人工开挖土方,两名作业人员横向间距不得小于2.0m,纵向间距不得小于3.

3、0m,严禁掏洞挖土。5在竖井(坑)内作业时,应服从指挥人员的指挥。垂直运输时,作业人员应撤至边缘安全位置。装土容器落稳时方可靠近作业。6隧道内掘土作业时,应按照安全技术交底要求操作,不得超挖。7使用钢钎破冻土、坚硬土时,扶钎人应在打锤人侧面用长把夹具扶钎,打锤范围内不得有其他人。锤顶应平整,锤头应安装牢固,钎子应顺直且不得有飞刺。7脚手架、构筑物等底部附近不得进行开挖沟槽(坑)作业。8应按要求保持与高压线、变压器、建筑物、构筑物等的安全距离。3、装卸搬运作业时,应符合下列规定:1使用手推车装运物料,必须平稳,掌握重心,不得猛跑或撒把溜车。前后车距平地不得少于2.0m,下坡时不得少于10.0m。

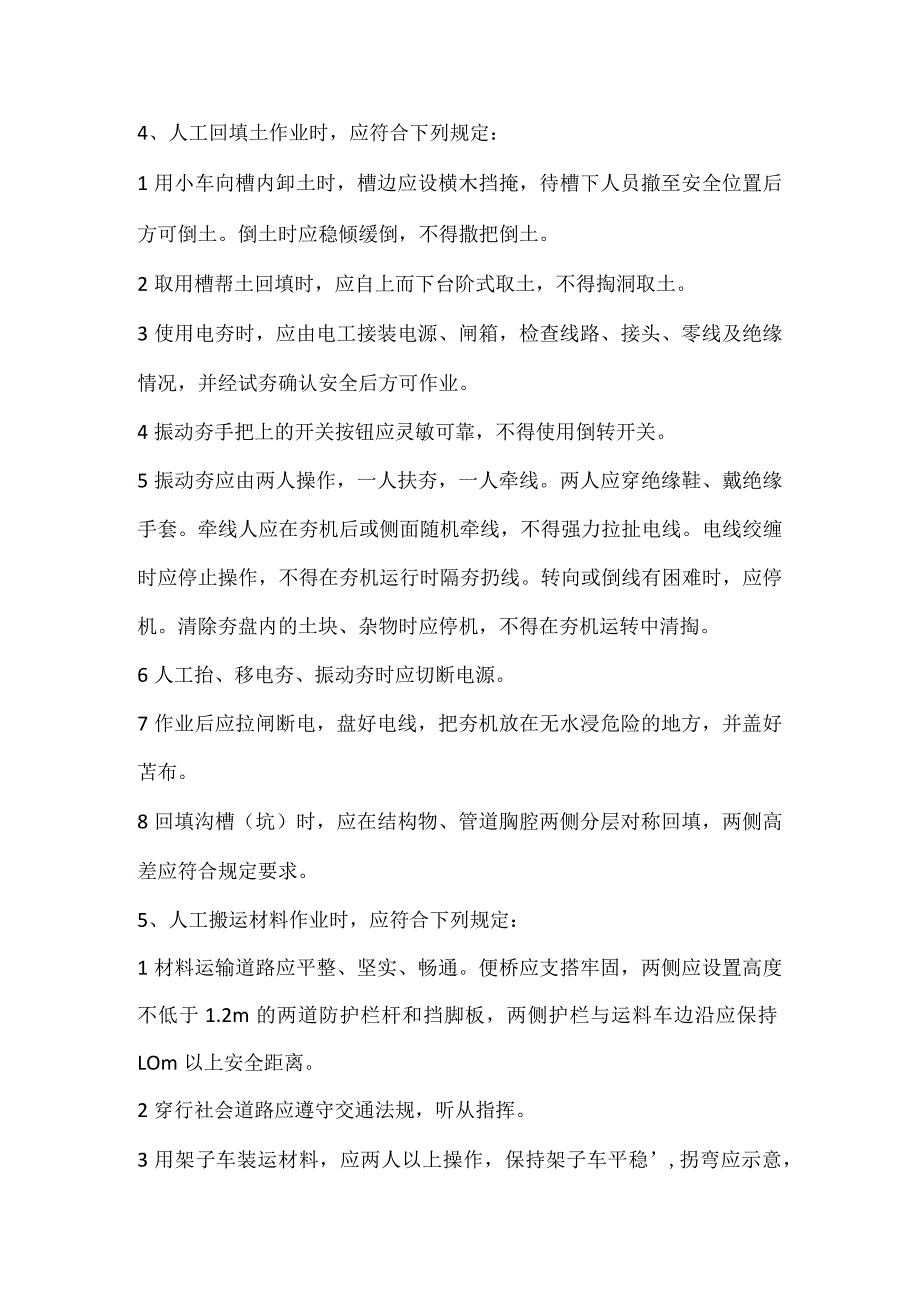

4、向槽内下料,槽下不得有人,槽边卸料,车轮应挡掩,严禁猛推和撒把倒料。2两人抬运上下肩要保持同步,多人抬运重物时,必须由专人统一指挥、同起同落、步调一致、前后互相照应,注意脚下障碍物,并提醒后方人员,所抬重物离地高度一般30cm为宜。3装卸搬运危险物品(如氧气瓶、乙块瓶等)和有毒物品时,必须严格按安全技术交底措施执行。装卸时必须轻拿轻放,不得互相碰撞、掷扔或使其剧烈震动。4不得在作业面下方、车辆下方、存放危爆品仓库等危险区域休息。4、人工回填土作业时,应符合下列规定:1用小车向槽内卸土时,槽边应设横木挡掩,待槽下人员撤至安全位置后方可倒土。倒土时应稳倾缓倒,不得撒把倒土。2取用槽帮土回填时,应自

5、上而下台阶式取土,不得掏洞取土。3使用电夯时,应由电工接装电源、闸箱,检查线路、接头、零线及绝缘情况,并经试夯确认安全后方可作业。4振动夯手把上的开关按钮应灵敏可靠,不得使用倒转开关。5振动夯应由两人操作,一人扶夯,一人牵线。两人应穿绝缘鞋、戴绝缘手套。牵线人应在夯机后或侧面随机牵线,不得强力拉扯电线。电线绞缠时应停止操作,不得在夯机运行时隔夯扔线。转向或倒线有困难时,应停机。清除夯盘内的土块、杂物时应停机,不得在夯机运转中清掏。6人工抬、移电夯、振动夯时应切断电源。7作业后应拉闸断电,盘好电线,把夯机放在无水浸危险的地方,并盖好苫布。8回填沟槽(坑)时,应在结构物、管道胸腔两侧分层对称回填,

6、两侧高差应符合规定要求。5、人工搬运材料作业时,应符合下列规定:1材料运输道路应平整、坚实、畅通。便桥应支搭牢固,两侧应设置高度不低于1.2m的两道防护栏杆和挡脚板,两侧护栏与运料车边沿应保持LOm以上安全距离。2穿行社会道路应遵守交通法规,听从指挥。3用架子车装运材料,应两人以上操作,保持架子车平稳,拐弯应示意,车上不得乘人。4使用手推车运输材料时,在平地上前后车间距不得小于2.0m。下坡时应稳步推行,前后车间距应根据坡度确定,但不得小于10.0m。5装卸材料应轻搬稳放,不得乱抛乱扔,车内材料高度不得超出车斗上沿。运砖时应用砖夹子装卸、码放整齐,不得倾倒卸车。从料垛取料时,应自上而下阶梯状分

7、层拿取。6卸材料时,前方、槽下不得有人。槽边卸料时,车轮应挡掩。卸土方和道路材料时,应待车挡板打开后方可扬把卸料。7管道检查井等设施上不得堆放物料。8物料不得倚墙堆放。6、人工拆除作业时,应符合下列规定:1拆除工程施工前,应根据拆除方案对影响施工的管线、设施、树木等进行迁移,需保留的,应采取相应的防护措施。拆除工程施工作业前,应对影响作业的管线、设施、树木的挪移或防护措施等进行复查,确认安全后方可施工作业。2拆除工程施工区域应设置硬质封闭围挡及安全警示标志,宜设专人看护,无关人员不得进入施工区域。3两人作业时,应互相呼应、协调配合,多人作业时应设专人指挥。4不得立体交叉拆除作业。拆除作业区应设

8、围挡,负责警戒的人员应坚守岗位,阻止非作业人员进入作业区。5、拆除旧路面和混凝土、砌体等坚固构筑物应符合下列规定:1)拆除前应检查所用的机具,确认安全;2)用风镐拆除时,送风管的连接应牢固;3)作业时应佩戴防护用品,站立平稳“握牢风镐;4)用大锤、钎子拆除时,大锤应安装牢固,钎子头上不得有飞刺;5)操作时,扶钎人应使用夹具,应及时清除拆下的碎块。6、拆除房屋应符合下列规定:1)拆除屋顶时,材料应溜放,不得抛扔;2)拆楝木前应将屋架支撑牢固;3)拆除中应保持尚未拆除部分的稳定;4)应及时清运拆除的物料,不得在楼板上堆积大量物料。7高处作业时应站在平台或脚手架上,上、下平台或脚手架必须走马道或安全梯,拆除作业区域下方不得有人。8拆除构筑物,应自上而下顺序进行,拆除中应保持尚未拆除部分的稳定。9拆除构筑物不得采用推倒或拉倒的方法,不得掏掘墙根。10拆下的物料,不得堆积在脚手架和楼板上,应随拆随运,不得抛扔。11当进行人工拆除作业时,作业人员应在稳定的结构或脚手架上操作。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑资料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
