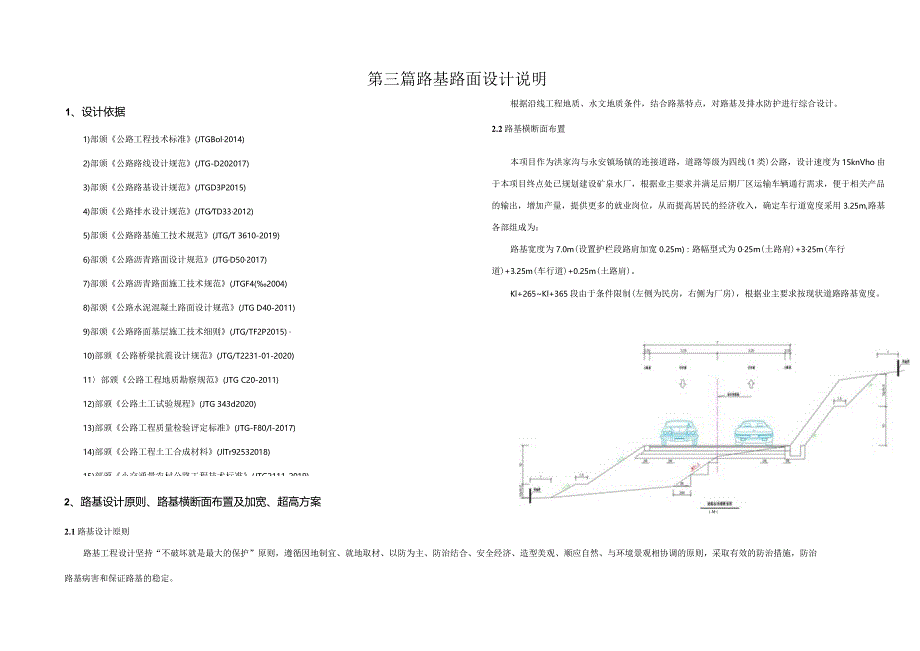

《洪家沟至大转弯道路改建工程--路基路面设计说明.docx》由会员分享,可在线阅读,更多相关《洪家沟至大转弯道路改建工程--路基路面设计说明.docx(56页珍藏版)》请在第壹文秘上搜索。
1、1、设计依据1)部颁公路工程技术标准(JTGBol2014)2)部颁公路路线设计规范(JTG-D202017)3)部颁公路路基设计规范(JTGD3P2015)4)部颁公路排水设计规范(JTGTD332012)5)部颁公路路基施工技术规范(JTG/T 3610-2019)6)部颁公路沥青路面设计规范(JTGD502017)7)部颁公路沥青路面施工技术规范(JTGF4(2004)8)部颁公路水泥混凝土路面设计规范(JTG D40-2011)9)部颁公路路面基层施工技术细则(JTG/TF2P2015) 10)部颁公路桥梁抗震设计规范(JTG/T2231-01-2020)11部颁公路工程地质勘察规范(
2、JTG C20-2011)12)部颁公路土工试验规程(JTG 343d2020)13)部颁公路工程质量检验评定标准(JTG-F80/I-2017)14)部颁公路工程土工合成材料(JlTr92532018)15)部颁小交通量农村公路工程技术标准(JTG2111-2019)16)部颁小交通量农村公路工程设计规范(JTG T33ll2021)2、路基设计原则、路基横断面布置及加宽、超高方案-M第三篇路基路面设计说明根据沿线工程地质、水文地质条件,结合路基特点,对路基及排水防护进行综合设计。2.2路基横断面布置本项目作为洪家沟与永安镇场镇的连接道路,道路等级为四线(1类)公路,设计速度为15knVho
3、由于本项目终点处已规划建设矿泉水厂,根据业主要求并满足后期厂区运输车辆通行需求,便于相关产品的输出,增加产量,提供更多的就业岗位,从而提高居民的经济收入,确定车行道宽度采用3.25m,路基各部组成为:路基宽度为7.0m(设置护栏段路肩加宽0.25m):路幅型式为025m(土路肩)+325m(车行道)+3.25m(车行道)+0.25m(土路肩)。Kl+265Kl+365段由于条件限制(左侧为民房,右侧为厂房),根据业主要求按现状道路路基宽度。2.1路基设计原则路基工程设计坚持“不破坏就是最大的保护”原则,遵循因地制宜、就地取材、以防为主、防治结合、安全经济、造型美观、顺应自然、与环境景观相协调的
4、原则,采取有效的防治措施,防治路基病害和保证路基的稳定。3)填筑路堤的上方,不得使用淤泥、腐殖上,或含杂草、树根等以及含水饱和的湿上。所用填土应与旧路基相同最好,否则,宜选用透水性较好的土。填料应满足填料最小强度(CBR)、填料最大粒径和压实度的要求。4)填土过程中,应由路中向路边进行。可分段分层填筑,先填低洼地段,后填一般路段,须保持有定的路拱和横坡,随时防止雨水聚集,影响填方质量。5)填方必须根据路基设计断面分层填筑、分层压实。分层厚度,一般夯实不宜超过20Cmo路基填筑压实的宽度应不小于设计宽度,以便最后削整边坡。严禁边坡不足,进行帮宽贴坡。6)为使新、老土密结粘合,旧路帮宽必须挖成阶梯
5、以利分层搭接,当新填土方纵向划分若干路段施工时,亦应留有阶梯,以便逐层相互搭接进行压实3.2 一般挖方路基1)挖方边坡坡率,当HWIom时采用1:0.5:当HIOm时,下部Iom边坡坡率采用1:0.5,上部边坡坡率采用1:0.75,当一段路基边坡高度HIOm时在H=IOm处设1.5m宽边坡平台。陡坡地段的半填半挖路基,在挖方一侧宽度不足全幅路基宽时,应将路床深度内的原有土质部分挖除换填,以保证行车道内上基的均匀性。2)土方开挖应自上而下进行,不得乱挖超挖,严禁掏底开挖。3)开挖过程中,应采取措施保证边坡稳定。开挖至边坡线前应预留一定的宽度,预留的宽度应保证刷坡过程中设计边坡线外的土层不受扰动。

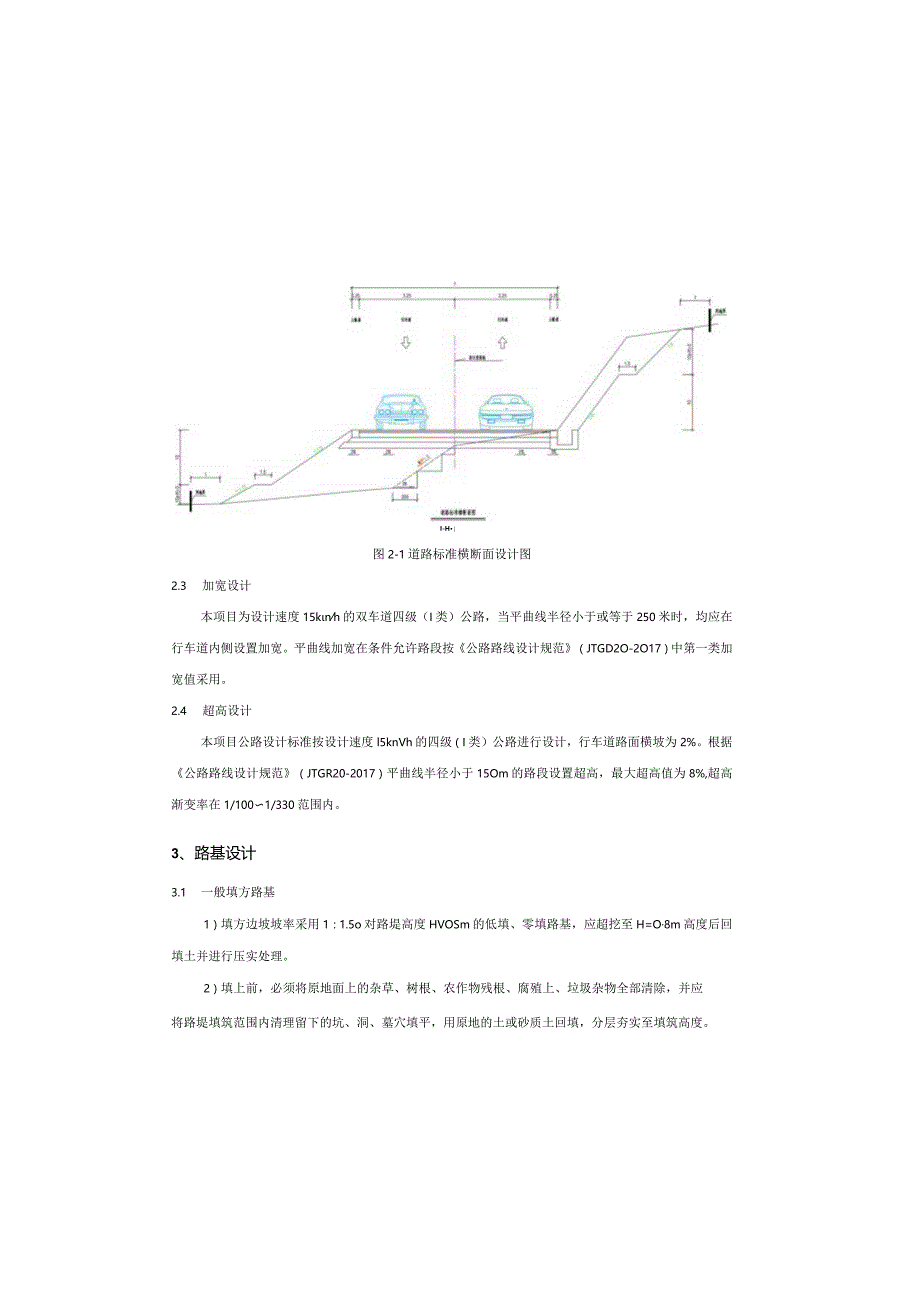

6、4)开挖至零填、路堑路床部分后,应尽快进行路床施工;如不能及时进行,宜在设计路床顶标高以上预留至少30cm后的保护层。5)应采取临时排水措施,保证施工作业面不积水。6)挖方路基路床顶面终止标高,应考虑因压实而产生的下沉量,其值通过试验确定。3.3 填石路基1)为便于消耗道路沿线开挖石方,根据实际情况并结合开挖出的岩石特性采用填石路基;2)用于填石路堤的石料必须符合公路路基施工技术规范(JTGzT3610-2019)的规定,I-H图2-1道路标准横断面设计图2.3 加宽设计本项目为设计速度15knh的双车道四级(I类)公路,当平曲线半径小于或等于250米时,均应在行车道内侧设置加宽。平曲线加宽在
7、条件允许路段按公路路线设计规范(JTGD2O-2O17)中第一类加宽值采用。2.4 超高设计本项目公路设计标准按设计速度l5knVh的四级(I类)公路进行设计,行车道路面横坡为2%。根据公路路线设计规范(JTGR20-2017)平曲线半径小于15Om的路段设置超高,最大超高值为8%,超高渐变率在1/1001/330范围内。3、路基设计3.1 一般填方路基1)填方边坡坡率采用1:1.5o对路堤高度HVOSm的低填、零填路基,应超挖至H=O8m高度后回填土并进行压实处理。2)填上前,必须将原地面上的杂草、树根、农作物残根、腐殖上、垃圾杂物全部清除,并应将路堤填筑范围内清理留下的坑、洞、墓穴填平,用
8、原地的土或砂质土回填,分层夯实至填筑高度。出现折线形变化,使路容显得不自然。可以通过放缓填挖方高度较小的路段边坡,逐渐过渡到最大填方高度的边坡坡率,把过渡区的转折点做成宽展的弧形,形成纵向的连续弧形坡面,如图所示:图3-2折线形坡脚线调整为抛物线形坡脚线(2)当一条与等高线平行布设的道路在挖方的过程中有时会出现挖去必要数量的.上方后仍有一小块突边留下。这时,在设计中考虑把它除去,以免在地形中出现不雅的外貌。同样,在设计一个位于坡地上的路堤时,也应使道路与地势高的一侧连接圆顺、平坦,而不要留下路堤凹坑,如图图3-3坡面整饰示意图3.8路基挡墙临河、用地条件困难路段设置挡土墙。挡墙墙身在地面线以上
9、部分须设置泄水孔,间距23米,上下左右交错设置,低排泄水孔高出地面或常水位以上30cm,泄水孔进口底部填筑30Cm厚的粘土:施工时,基坑开挖后,基底压实度须夯至95%以上,然后分层回填夯实碎石土,并应注意勿使墙身受到较大冲击,挡土墙基础埋深般不宜小于1m;基底承载力不小于设计值,当承载力不足时需进行换填处理:挡上墙基底纵、横向坡度不得大于5%,否则应做成台阶状,台阶的高宽膨胀岩石、易溶岩石、强风化石料、崩解性岩石、盐化岩石均不得用于路堤的填筑。3)路堤填料应采用压缩变形小、水稳性能好的渗水性材料,并应在坡面采用实体防护的措施保证砌稳定性。4)填石路基施工,要求每层松铺厚度、最大粒径和孔隙率要根
10、据填石中石块强度和所填部位而定。3.4 陡坡路堤地面自然横坡陡于1:5的路堤段,设计中结合地形、地质条件、边坡高度等进行综合考虑,路基填筑前将基底挖成台阶,台阶宽度不小于2m,台阶做成向内倾斜2%4%的反坡,并进行路堤稳定性分析。3.5 新旧路基交界段路基地面横坡为1:51:2.5的填方路段(包括纵断面方向):原地面必须先挖台阶,台阶宽度不小于2.0m。当基岩面上的覆盖层较薄时,应先清除覆盖层再挖台阶:当覆盖层较厚且稳定时,可予以保留。地面横坡陡于I:2.5的填方路基应经稳定性检算,若稳定性不满足规范要求时,应按陡坡路基工点设计。横向交界的挖方部分在现状道路路面结构层以下超挖80cm后碾压夯实
11、,压实度不小于95%;纵向交界处的挖方部分在路面结构层以下沿路线方向IOm范围内超挖,最大超挖深度0.8m。3.6 低填浅挖路基对于填方高度小于08m的一般低填、零填路段,对原地面进行开挖回填,对原地面进行开挖回填并碾压密实,路床基底压实度294%,路床压实度95%.对于般浅挖方路段,路床的压实度应95%.如路床潮湿,CBR5%,采用换填未筛分碎石或砂砾进行处理。换填的厚度不小于30cm,一般不大于80cm.:.80cm以下土的压实度最低应达到94%3.7 边坡整饰(1)由于地形起伏及纵坡变化,路段若采用一成不变的边坡,沿路线方向的边坡坡脚线可能整齐的大尺寸石块作为角隅石或镶面石,长和短的石块
12、应交错铺在同一层并和帮衬石、腹石交错锁结。各工作层竖缝应相互错开,不得贯通。平缝与竖缝宽度不大于40mm,可以用厚度不比缝宽大的石片填塞宽的竖缝,且石片应被砂浆包裹。砌块要错坐浆挤紧、嵌健料和砂浆饱满,无空洞、宽逢、大堆砂浆填隙和假缝。4)各砌层的砌块应安放稔固,砌块间应砂浆饱满,粘结牢固,不得宜接贴靠或脱空。砌筑时,底浆应铺满,坚缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。5)砌筑上层块时,应避免振动下层砌块。砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润。6)所有石料均应座浆在新拌的水泥砂浆上,砂浆采用重量比配料,砂浆拌和机拌制,控制拌和时间,保证拌和出的砂浆
13、均匀饱满。砂浆必须具有良好的和易性,其稠度以标准圆锥体沉入度表示,用于石砌体时宜为5070mm气温较高时可适当增大.零星工程用砂浆的稠度,也可用直观法进行检查,以用于能将砂浆捏成小团,松手后既不松散又不由灰铲上流下为度。砂浆的拌和宜用机械拌和,拌和时间宜为35min0砂浆配制应采用质量比,砂浆应随拌随用,保持适宜的稠度,一般宜在34h内使用完毕:气温超过30C时,宜在23h内使用完毕。在运输过程或在贮存器中发生离析、泌水的砂浆,砌筑前应重新拌和:已凝结的砂浆,不得使用。每50m3砌体取试件1组,砂浆中砂料宜用中砂或粗砂,砂的最大粒径不宜大于5mmo7)挡土墙外露部分和转角石,选择表面较平整及尺
14、寸较大的块石,并加以粗凿,在沉降缝处所有的块石,修凿出规则的棱角线。墙体的沉降缝应符合图纸规定或按监理工程师的指示设置。同时施工时应根据地基和墙高变化情况,每隔1015m设置伸缩缝或沉降缝,缝宽2cm,缝内填塞沥青麻絮.填塞深度不小于20cm。8)墙胸外露面应用同标号水泥砂浆进行勾缝。砌体隐蔽面砌缝可随砌随刮平,不另勾缝。墙顶用同标号水泥砂浆进行抹面。同时要及时进行洒水养生。9)模板应在混凝土强度达到设计强度70%后进行拆除,严禁在未达到强度后拆模,拆模时不能同时拆除外模支撑,要分段拆除。拆模后也应及时对碎表面进行洒水养护。比不大于1:20挡墙高度高于6米或临近房屋等建筑物时时挡墙材料采用C2
15、0片石混凝土,采用的石块应符合下列条件:1)石块厚度不小于15Cm且块径不大于构件最小尺寸的一半。埋放石块的数量不得超过混凝土结构体积的20%。2)石块必须经过挑选,无裂纹及夹层且未被烧过的。3)石块抗压强度不应低于30MP及混凝土的强度,风化片石严禁使用,及时清除。4)石块使用前应清洗干净,使用时再用水湿润。挡墙高度不高于6米时挡墙材料采用MlO浆砌片石,采用的石块应符合下列条件:1)石块厚度不小于15Cm(卵形和薄片者不得采用)。2)用做镶面的片石,应选择表面较平整、尺寸较大者,并应稍加修整。3)石块抗压强度不应低于30MP,风化片石严禁使用,及时清除。4)石块使用前应清洗干净,使用时再用水湿润。施工单位在施工时应及时向设计单位反映现场实际地质情况,以便设计单位及时调整设计。当地基承载力不能满足设计要求时,应采用碎石对软土路基进行换填。土方回填应填筑压实,且压实系数应满足设计要求。应当采用分层回填,回填应在下层的压实系数经试验合格后,才能进行上层施工,且应满足以下要求:1)设计标高300mm以内的草皮、垃圾及软土应清除.运至建设单位指定弃土点,各方确认运距。坡度大于1:5时,应将基底挖成台阶,台阶面内倾,台阶高宽比为1:2,台阶高度不大
