地磅安装施工技术交底.docx

上传人:p** 文档编号:84028 上传时间:2022-12-20 格式:DOCX 页数:3 大小:16.76KB
下载 相关 举报
地磅安装施工技术交底.docx_第1页
第1页 / 共3页
地磅安装施工技术交底.docx_第2页
第2页 / 共3页
地磅安装施工技术交底.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《地磅安装施工技术交底.docx》由会员分享,可在线阅读,更多相关《地磅安装施工技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

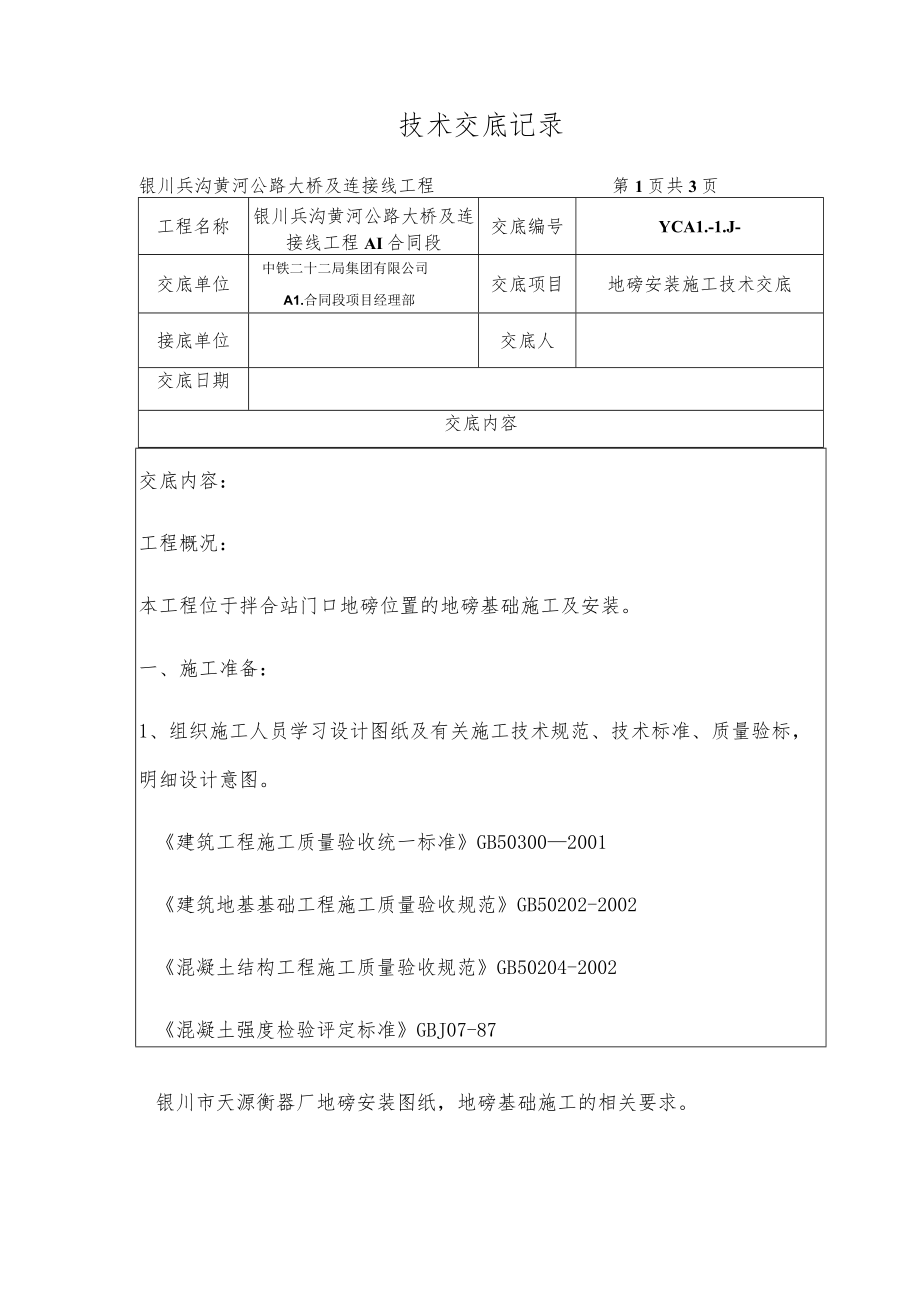

1、技术交底记录银川兵沟黄河公路大桥及连接线工程第1页共3页工程名称银川兵沟黄河公路大桥及连接线工程AI合同段交底编号YCA1.-1.J-交底单位中铁二十二局集团有限公司A1.合同段项目经理部交底项目地磅安装施工技术交底接底单位交底人交底日期交底内容交底内容:工程概况:本工程位于拌合站门口地磅位置的地磅基础施工及安装。一、施工准备:1、组织施工人员学习设计图纸及有关施工技术规范、技术标准、质量验标,明细设计意图。建筑工程施工质量验收统一标准GB503002001建筑地基基础工程施工质量验收规范GB50202-2002混凝土结构工程施工质量验收规范GB50204-2002混凝土强度检验评定标准GBJ

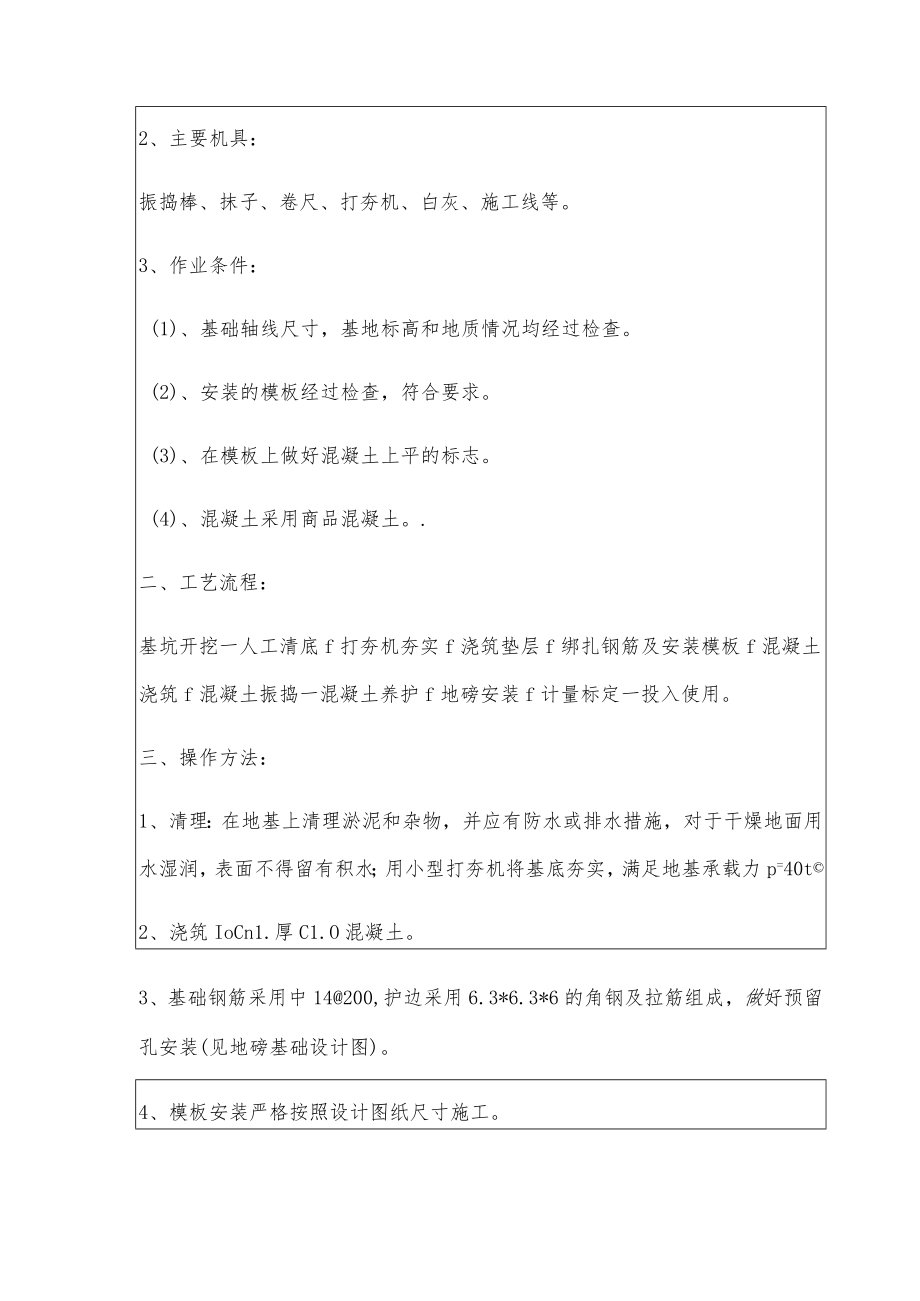

2、07-87银川市天源衡器厂地磅安装图纸,地磅基础施工的相关要求。2、主要机具:振捣棒、抹子、卷尺、打夯机、白灰、施工线等。3、作业条件:(1)、基础轴线尺寸,基地标高和地质情况均经过检查。(2)、安装的模板经过检查,符合要求。(3)、在模板上做好混凝土上平的标志。(4)、混凝土采用商品混凝土。.二、工艺流程:基坑开挖一人工清底f打夯机夯实f浇筑垫层f绑扎钢筋及安装模板f混凝土浇筑f混凝土振捣一混凝土养护f地磅安装f计量标定一投入使用。三、操作方法:1、清理:在地基上清理淤泥和杂物,并应有防水或排水措施,对于干燥地面用水湿润,表面不得留有积水;用小型打夯机将基底夯实,满足地基承载力p=40t2、

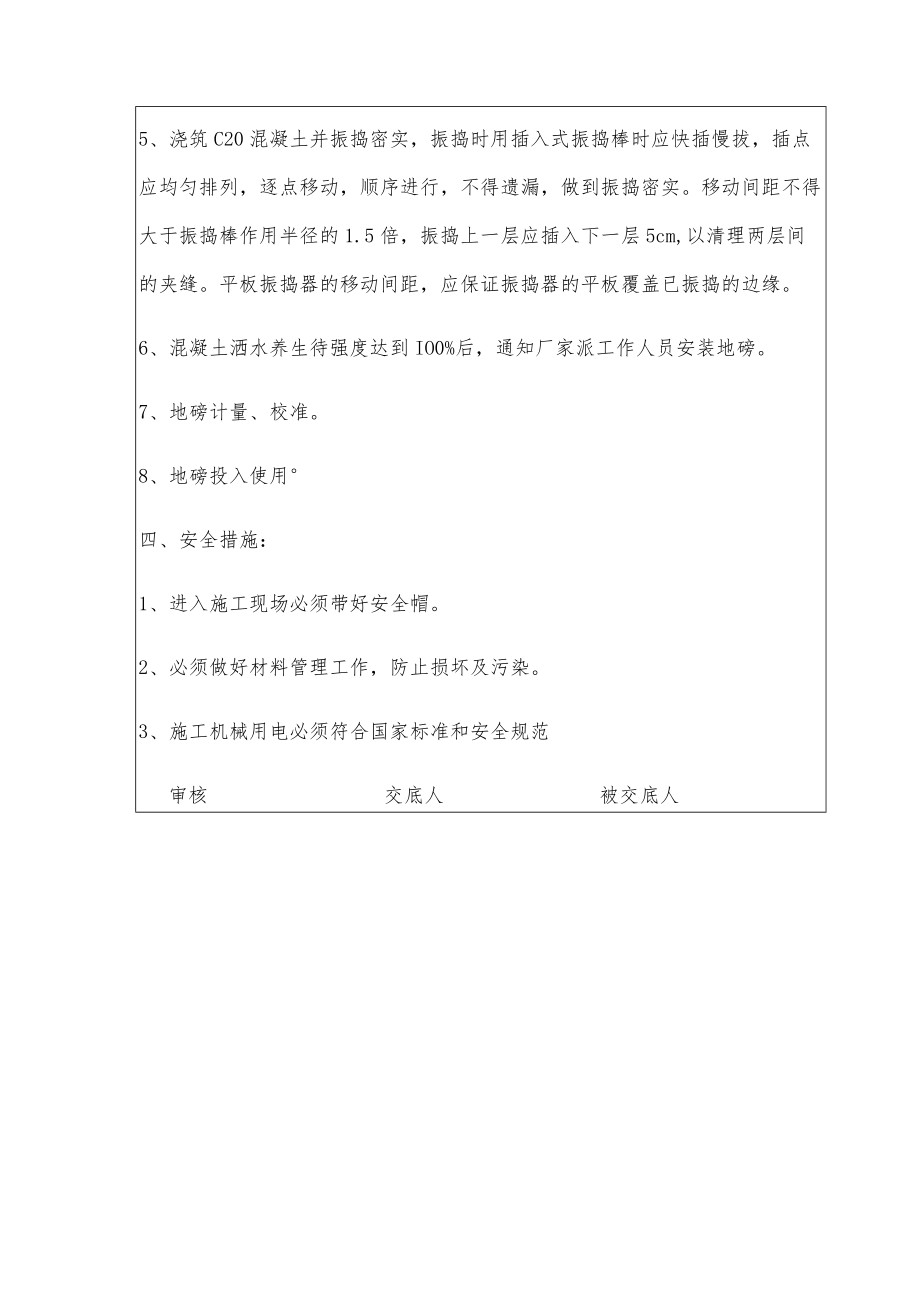

3、浇筑IoCn1.厚C1.O混凝土。3、基础钢筋采用中14200,护边采用6.3*6.3*6的角钢及拉筋组成,做好预留孔安装(见地磅基础设计图)。4、模板安装严格按照设计图纸尺寸施工。5、浇筑C20混凝土并振捣密实,振捣时用插入式振捣棒时应快插慢拔,插点应均匀排列,逐点移动,顺序进行,不得遗漏,做到振捣密实。移动间距不得大于振捣棒作用半径的1.5倍,振捣上一层应插入下一层5cm,以清理两层间的夹缝。平板振捣器的移动间距,应保证振捣器的平板覆盖已振捣的边缘。6、混凝土洒水养生待强度达到IO0%后,通知厂家派工作人员安装地磅。7、地磅计量、校准。8、地磅投入使用四、安全措施:1、进入施工现场必须带好安全帽。2、必须做好材料管理工作,防止损坏及污染。3、施工机械用电必须符合国家标准和安全规范审核交底人被交底人

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 招标文件

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
