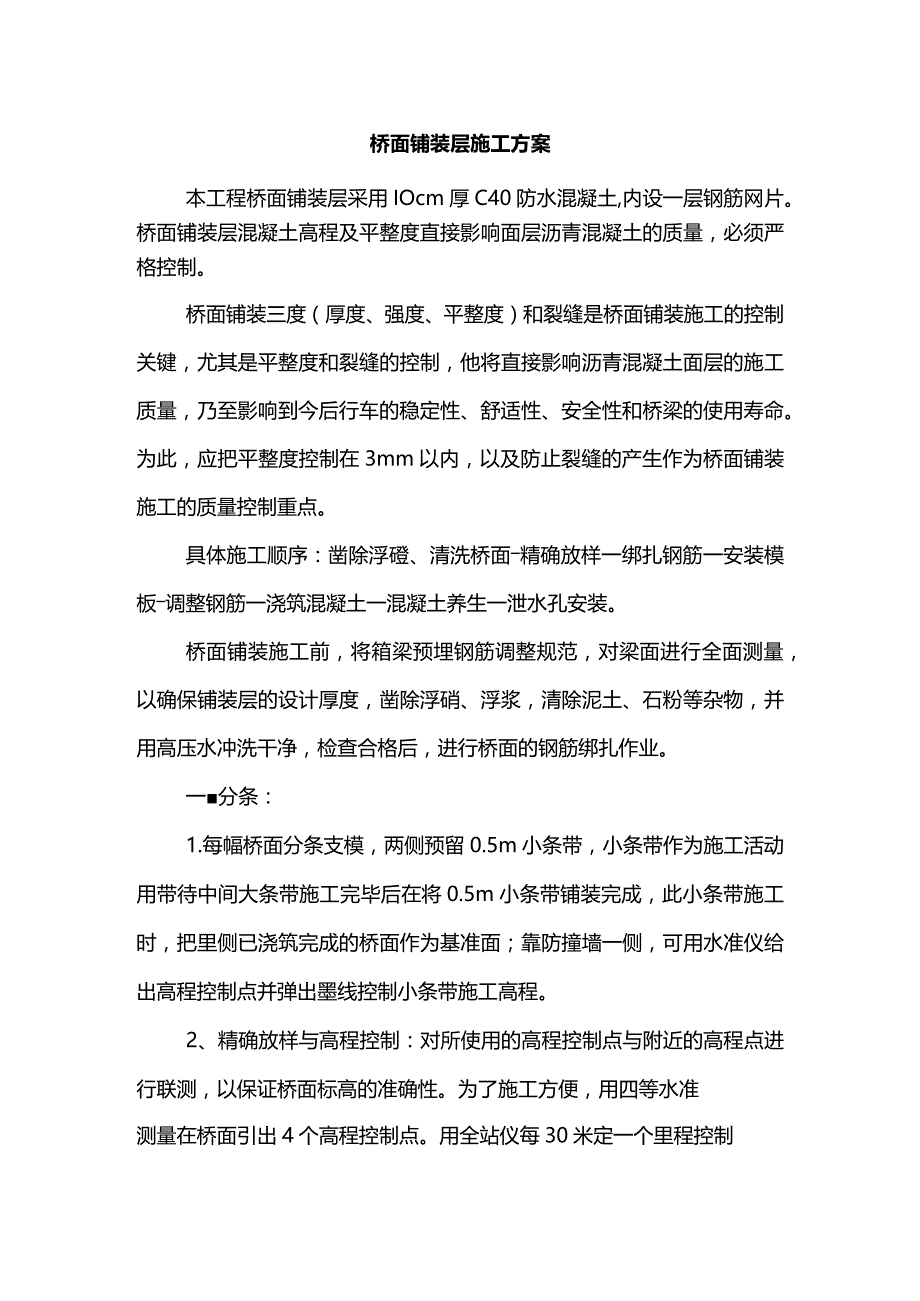

《桥面铺装层施工方案.docx》由会员分享,可在线阅读,更多相关《桥面铺装层施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。
1、桥面铺装层施工方案本工程桥面铺装层采用IOcm厚C40防水混凝土,内设一层钢筋网片。桥面铺装层混凝土高程及平整度直接影响面层沥青混凝土的质量,必须严格控制。桥面铺装三度(厚度、强度、平整度)和裂缝是桥面铺装施工的控制关键,尤其是平整度和裂缝的控制,他将直接影响沥青混凝土面层的施工质量,乃至影响到今后行车的稳定性、舒适性、安全性和桥梁的使用寿命。为此,应把平整度控制在3mm以内,以及防止裂缝的产生作为桥面铺装施工的质量控制重点。具体施工顺序:凿除浮磴、清洗桥面精确放样一绑扎钢筋一安装模板调整钢筋一浇筑混凝土一混凝土养生一泄水孔安装。桥面铺装施工前,将箱梁预埋钢筋调整规范,对梁面进行全面测量,以确

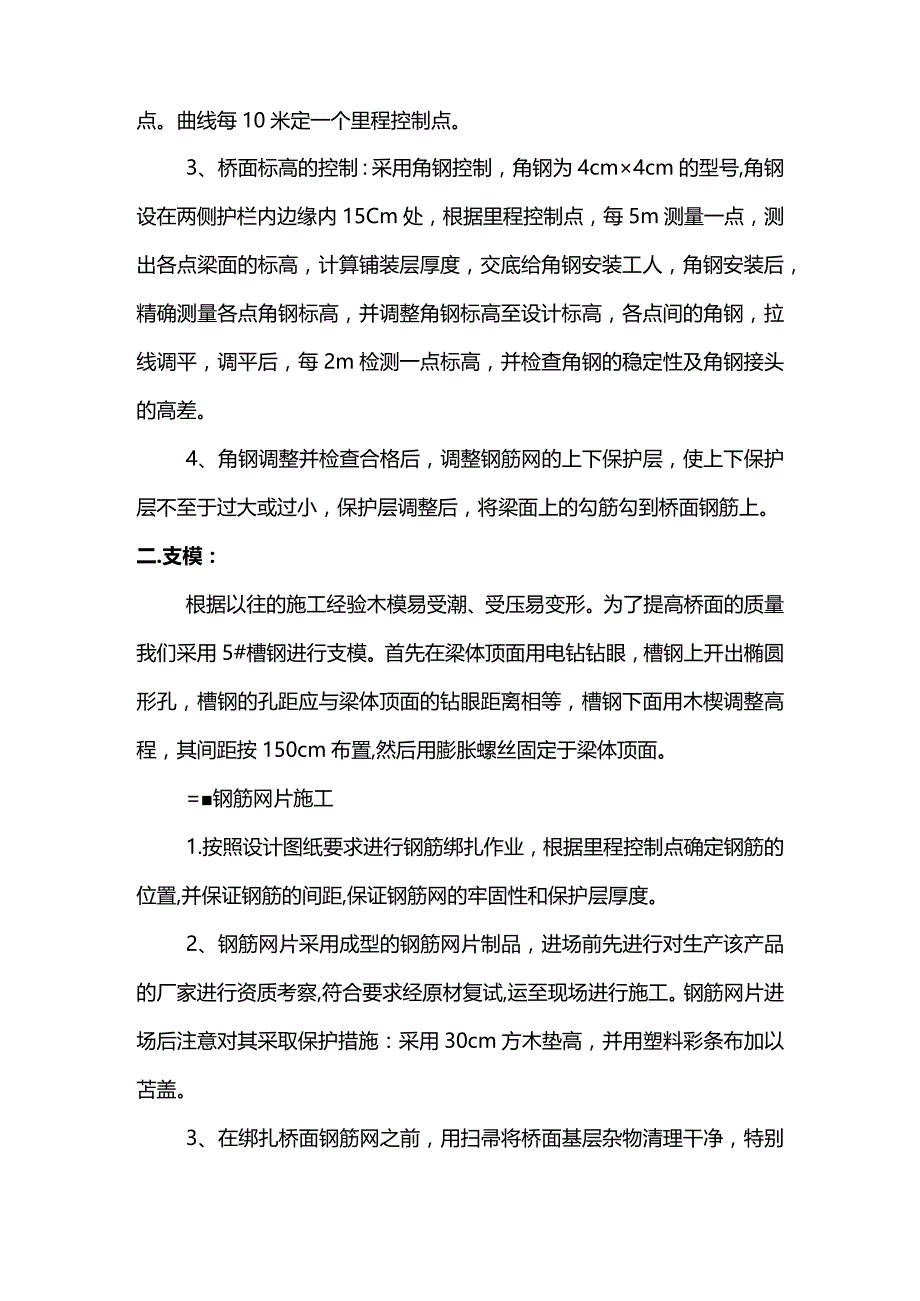

2、保铺装层的设计厚度,凿除浮硝、浮浆,清除泥土、石粉等杂物,并用高压水冲洗干净,检查合格后,进行桥面的钢筋绑扎作业。一分条:1.每幅桥面分条支模,两侧预留0.5m小条带,小条带作为施工活动用带待中间大条带施工完毕后在将0.5m小条带铺装完成,此小条带施工时,把里侧已浇筑完成的桥面作为基准面;靠防撞墙一侧,可用水准仪给出高程控制点并弹出墨线控制小条带施工高程。2、精确放样与高程控制:对所使用的高程控制点与附近的高程点进行联测,以保证桥面标高的准确性。为了施工方便,用四等水准测量在桥面引出4个高程控制点。用全站仪每30米定一个里程控制点。曲线每10米定一个里程控制点。3、桥面标高的控制:采用角钢控制
3、,角钢为4cm4cm的型号,角钢设在两侧护栏内边缘内15Cm处,根据里程控制点,每5m测量一点,测出各点梁面的标高,计算铺装层厚度,交底给角钢安装工人,角钢安装后,精确测量各点角钢标高,并调整角钢标高至设计标高,各点间的角钢,拉线调平,调平后,每2m检测一点标高,并检查角钢的稳定性及角钢接头的高差。4、角钢调整并检查合格后,调整钢筋网的上下保护层,使上下保护层不至于过大或过小,保护层调整后,将梁面上的勾筋勾到桥面钢筋上。二.支模:根据以往的施工经验木模易受潮、受压易变形。为了提高桥面的质量我们采用5#槽钢进行支模。首先在梁体顶面用电钻钻眼,槽钢上开出椭圆形孔,槽钢的孔距应与梁体顶面的钻眼距离相
4、等,槽钢下面用木楔调整高程,其间距按150cm布置,然后用膨胀螺丝固定于梁体顶面。=钢筋网片施工1.按照设计图纸要求进行钢筋绑扎作业,根据里程控制点确定钢筋的位置,并保证钢筋的间距,保证钢筋网的牢固性和保护层厚度。2、钢筋网片采用成型的钢筋网片制品,进场前先进行对生产该产品的厂家进行资质考察,符合要求经原材复试,运至现场进行施工。钢筋网片进场后注意对其采取保护措施:采用30cm方木垫高,并用塑料彩条布加以苫盖。3、在绑扎桥面钢筋网之前,用扫帚将桥面基层杂物清理干净,特别是基层面上的混凝土浮浆必须剔尽,再用清水冲洗一遍,开始绑扎钢筋网。绑扎时宜从边跨向跨中方向推进,绑扎钢筋施工段的长度等于两个伸

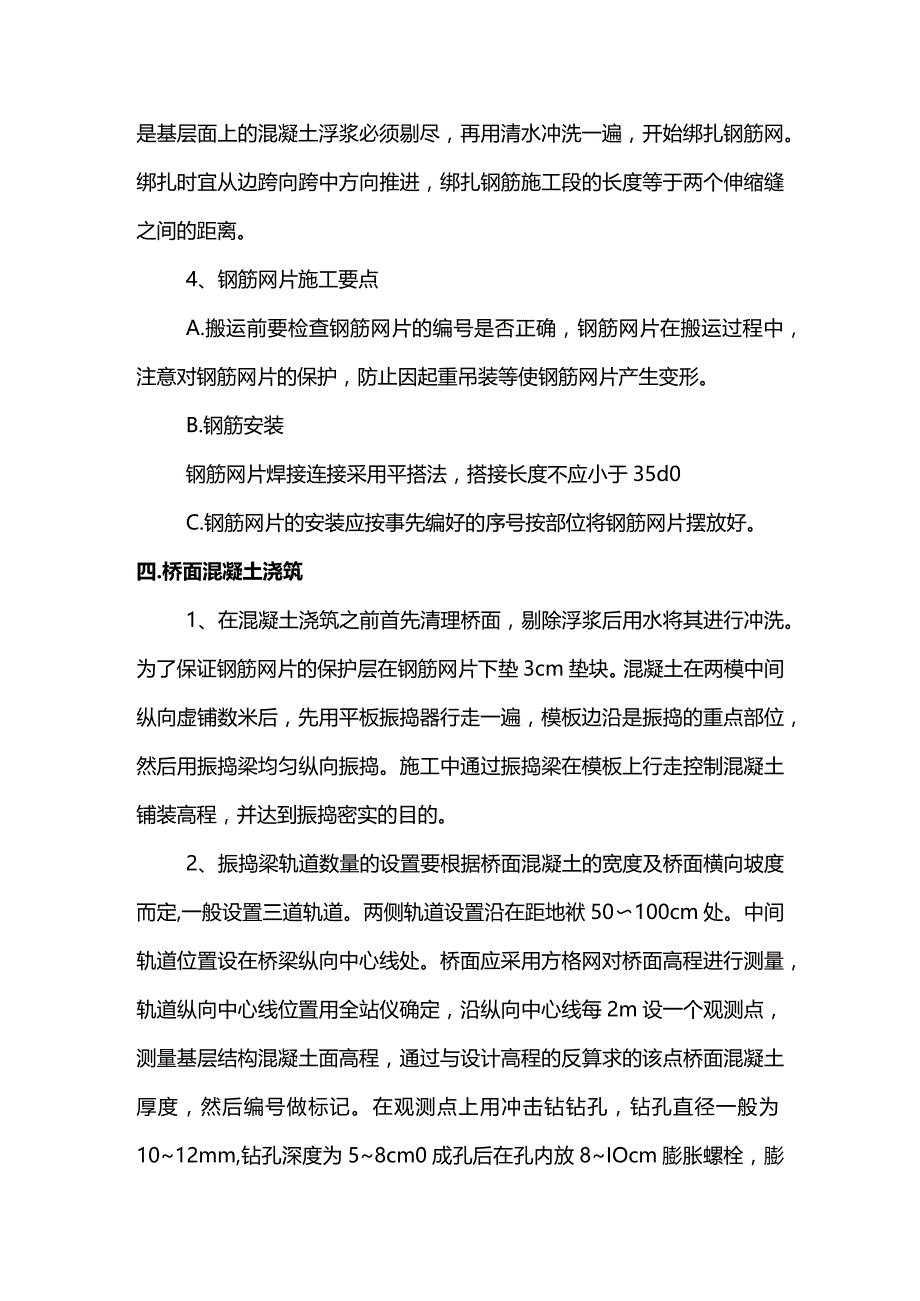

5、缩缝之间的距离。4、钢筋网片施工要点A.搬运前要检查钢筋网片的编号是否正确,钢筋网片在搬运过程中,注意对钢筋网片的保护,防止因起重吊装等使钢筋网片产生变形。B.钢筋安装钢筋网片焊接连接采用平搭法,搭接长度不应小于35d0C.钢筋网片的安装应按事先编好的序号按部位将钢筋网片摆放好。四.桥面混凝土浇筑1、在混凝土浇筑之前首先清理桥面,剔除浮浆后用水将其进行冲洗。为了保证钢筋网片的保护层在钢筋网片下垫3cm垫块。混凝土在两模中间纵向虚铺数米后,先用平板振捣器行走一遍,模板边沿是振捣的重点部位,然后用振捣梁均匀纵向振捣。施工中通过振捣梁在模板上行走控制混凝土铺装高程,并达到振捣密实的目的。2、振捣梁轨
6、道数量的设置要根据桥面混凝土的宽度及桥面横向坡度而定,一般设置三道轨道。两侧轨道设置沿在距地袱50100cm处。中间轨道位置设在桥梁纵向中心线处。桥面应采用方格网对桥面高程进行测量,轨道纵向中心线位置用全站仪确定,沿纵向中心线每2m设一个观测点,测量基层结构混凝土面高程,通过与设计高程的反算求的该点桥面混凝土厚度,然后编号做标记。在观测点上用冲击钻钻孔,钻孔直径一般为1012mm,钻孔深度为58cm0成孔后在孔内放8IOcm膨胀螺栓,膨胀螺栓上放4#角钢,沿角钢每2m打一直径IOmm圆孔,膨胀螺栓插入槽钢圆孔内,按该观测点地桥面混凝土厚度,自由调节角钢的高度。五.收浆抹面:桥面混凝土浇筑完成后,采用三次收浆。先用木抹子抹平,然后用铝合金刮杠在模板上行走一遍,并随时在不平整处添加和去除混凝土,然后用木抹子压光,然后用木抹子收浆抹面,以确保桥面混凝土不出现裂纹。六,拉毛:待混凝土达到一定强度以后,用手轻按混凝土表面,如未出现指印,此时可进行拉毛。拉毛时,拉毛方向垂直于行车方向。七、养护:混凝土浇筑完毕后,及时养护,采用覆盖土工布洒水养护,养护期为714天。
