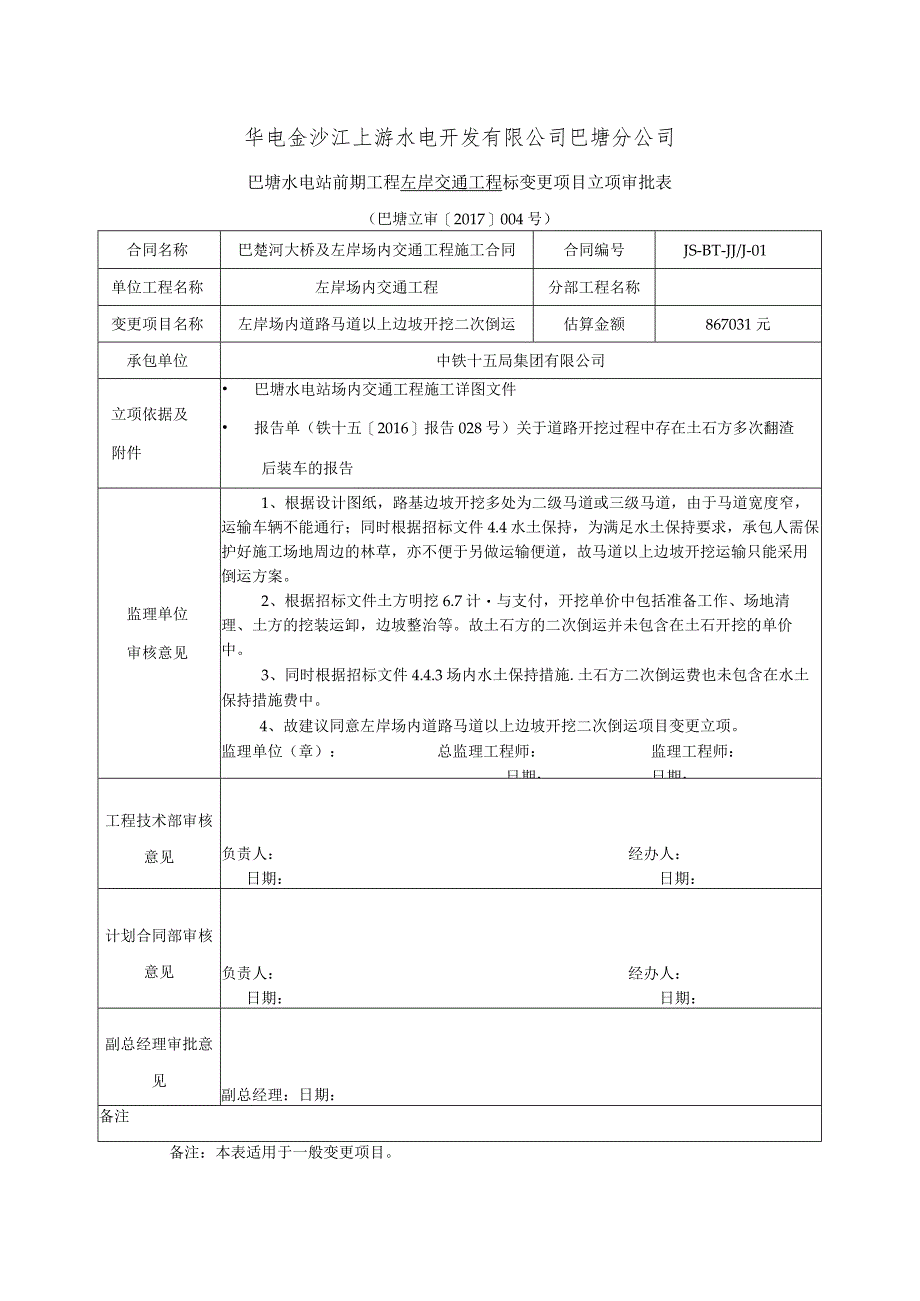

1、华电金沙江上游水电开发有限公司巴塘分公司巴塘水电站前期工程左岸交通工程标变更项目立项审批表(巴塘立审2017004号)合同名称巴楚河大桥及左岸场内交通工程施工合同合同编号JS-BT-JJ/J-01单位工程名称左岸场内交通工程分部工程名称变更项目名称左岸场内道路马道以上边坡开挖二次倒运估算金额867031元承包单位中铁十五局集团有限公司立项依据及附件 巴塘水电站场内交通工程施工详图文件 报告单(铁十五2016报告028号)关于道路开挖过程中存在土石方多次翻渣后装车的报告监理单位审核意见1、根据设计图纸,路基边坡开挖多处为二级马道或三级马道,由于马道宽度窄,运输车辆不能通行;同时根据招标文件4.4

2、水土保持,为满足水土保持要求,承包人需保护好施工场地周边的林草,亦不便于另做运输便道,故马道以上边坡开挖运输只能采用倒运方案。2、根据招标文件土方明挖6.7计与支付,开挖单价中包括准备工作、场地清理、土方的挖装运卸,边坡整治等。故土石方的二次倒运并未包含在土石开挖的单价中。3、同时根据招标文件4.4.3场内水土保持措施.土石方二次倒运费也未包含在水土保持措施费中。4、故建议同意左岸场内道路马道以上边坡开挖二次倒运项目变更立项。监理单位(章):总监理工程师:监理工程师:日期:日期:工程技术部审核意见负责人:经办人:日期:日期:计划合同部审核意见负责人:经办人:日期:日期:副总经理审批意见副总经理:日期:备注备注:本表适用于一般变更项目。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 统计图表

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
