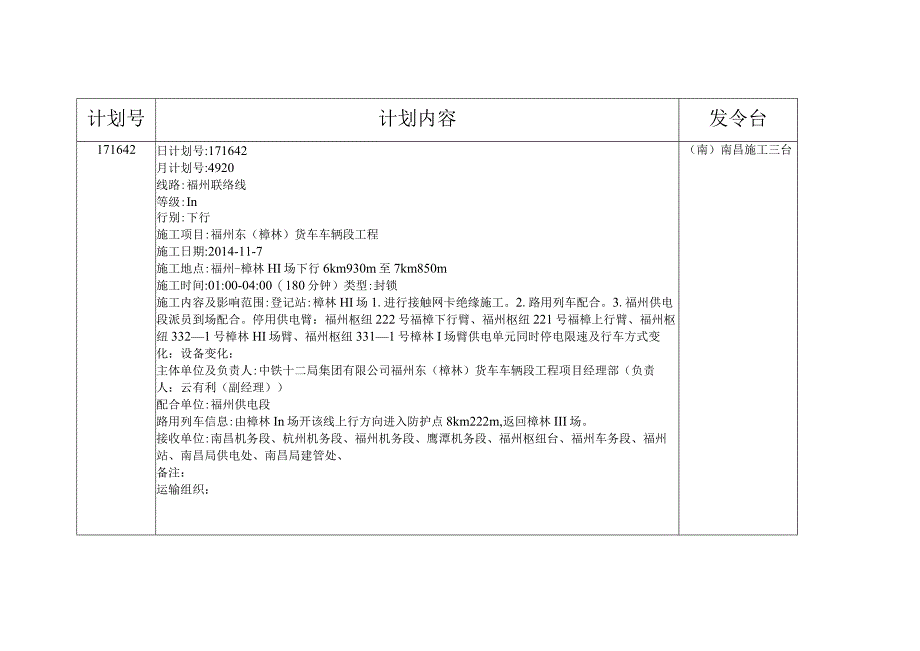

计划号计划内容发令台171642日计划号:171642月计划号:4920线路:福州联络线等级:In行别:下行施工项目:福州东(樟林)货车车辆段工程施工日期:2014-11-7施工地点:福州-樟林HI场下行6km930m至7km850m施工时间:01:00-04:00(180分钟)类型:封锁施工内容及影响范围:登记站:樟林HI场1.进行接触网卡绝缘施工。2.路用列车配合。3.福州供电段派员到场配合。停用供电臂:福州枢纽222号福樟下行臂、福州枢纽221号福樟上行臂、福州枢纽3321号樟林HI场臂、福州枢纽3311号樟林I场臂供电单元同时停电限速及行车方式变化:设备变化:主体单位及负责人:中铁十二局集团有限公司福州东(樟林)货车车辆段工程项目经理部(负责人:云有利(副经理)配合单位:福州供电段路用列车信息:由樟林In场开该线上行方向进入防护点8km222m,返回樟林III场。接收单位:南昌机务段、杭州机务段、福州机务段、鹰潭机务段、福州枢纽台、福州车务段、福州站、南昌局供电处、南昌局建管处、备注:运输组织:(南)南昌施工三台
