《固定卷扬式启闭机拆除方案.docx》由会员分享,可在线阅读,更多相关《固定卷扬式启闭机拆除方案.docx(4页珍藏版)》请在第壹文秘上搜索。

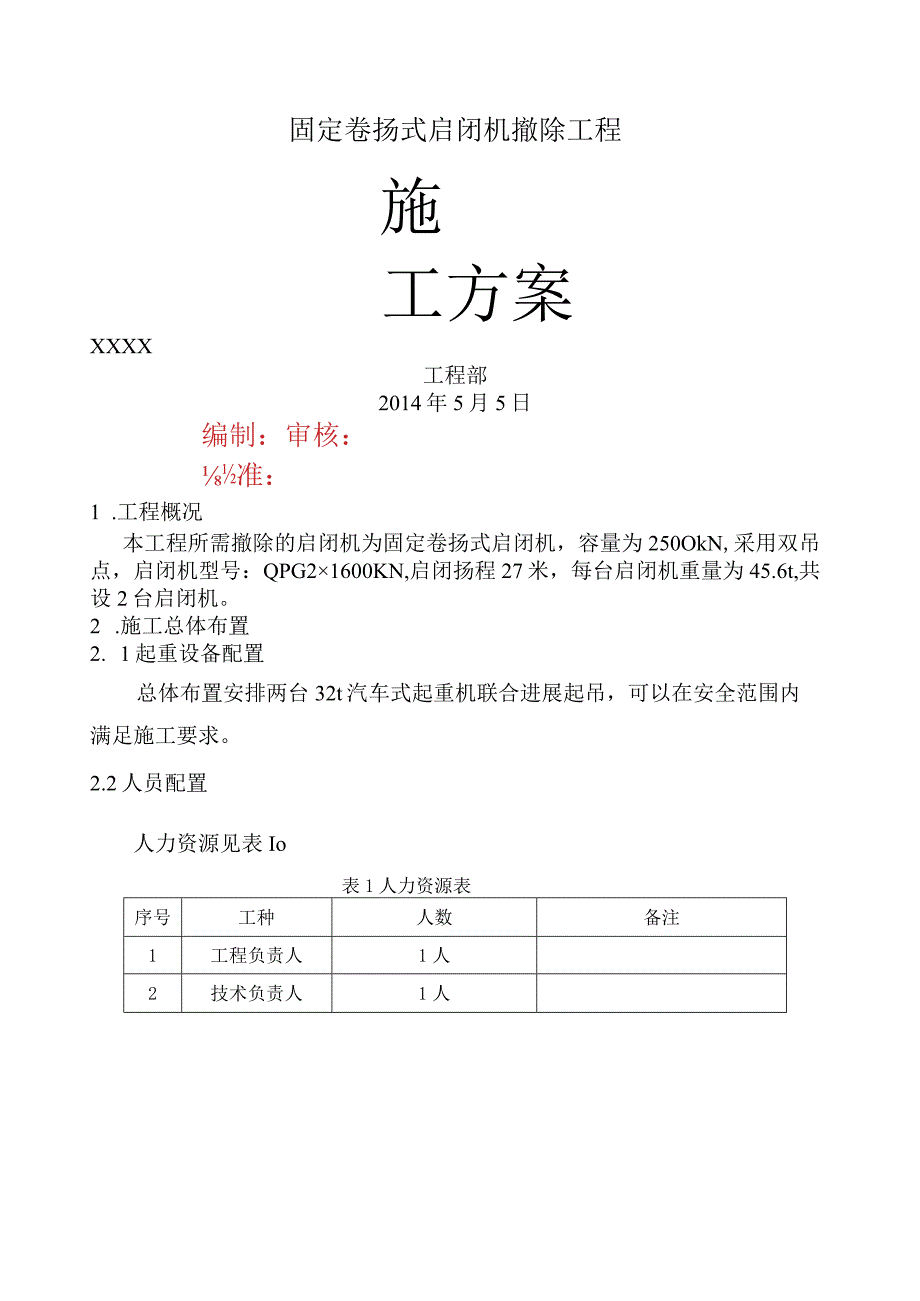

1、固定卷扬式启闭机撤除工程施工方案XXXX工程部2014年5月5日编制:审核:准:1 .工程概况本工程所需撤除的启闭机为固定卷扬式启闭机,容量为250OkN,采用双吊点,启闭机型号:QPG21600KN,启闭扬程27米,每台启闭机重量为45.6t,共设2台启闭机。2 .施工总体布置2. 1起重设备配置总体布置安排两台32t汽车式起重机联合进展起吊,可以在安全范围内满足施工要求。2.2人员配置人力资源见表Io表1人力资源表序号工种人数备注1工程负责人1人2技术负责人1人3电焊工1人6起重工2人7钾工1人8吊车驾驶员2人9合计7人/次2.3施工准备施工前应仔细阅读启闭机的安装图纸,编制施工作业指导书

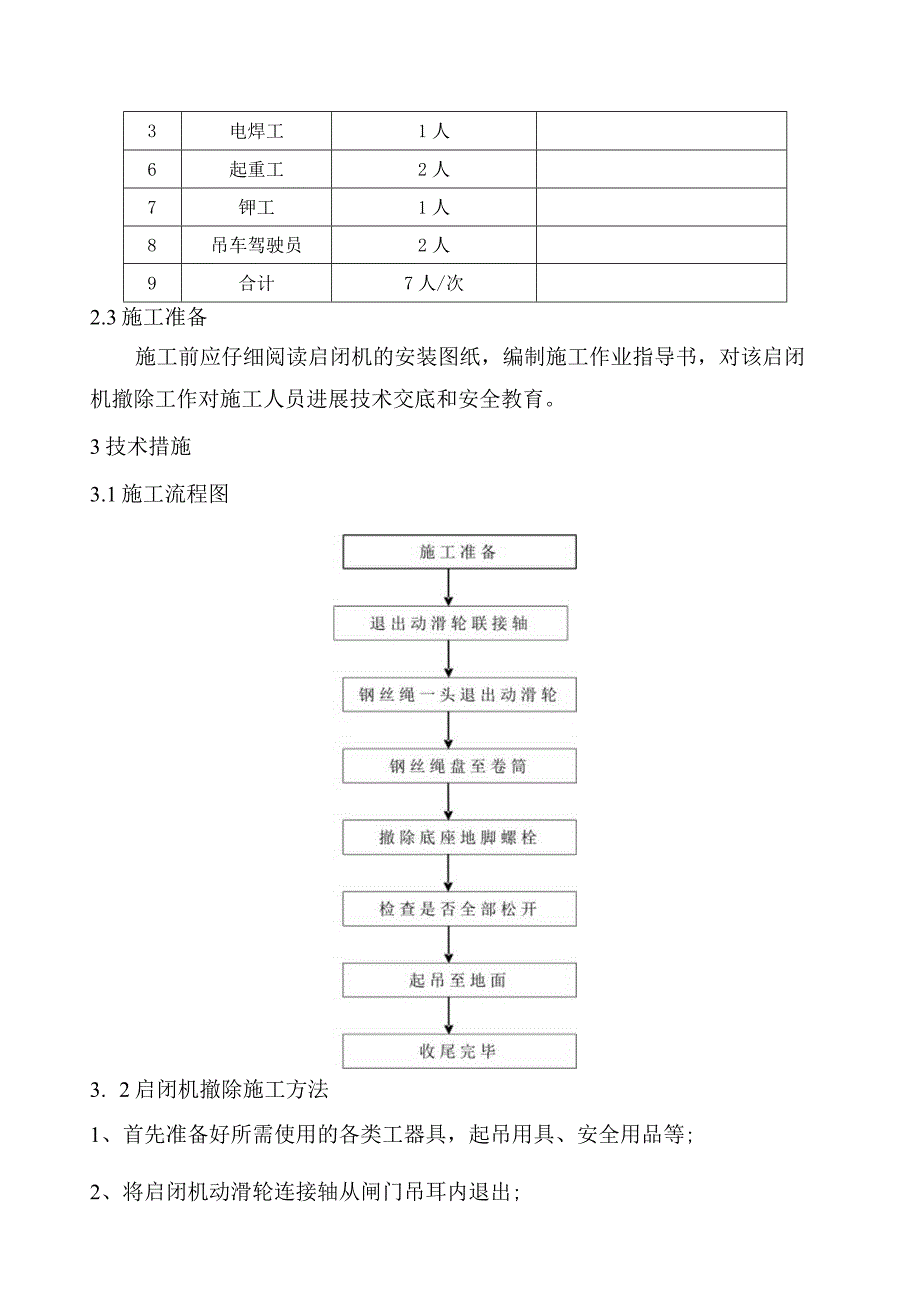

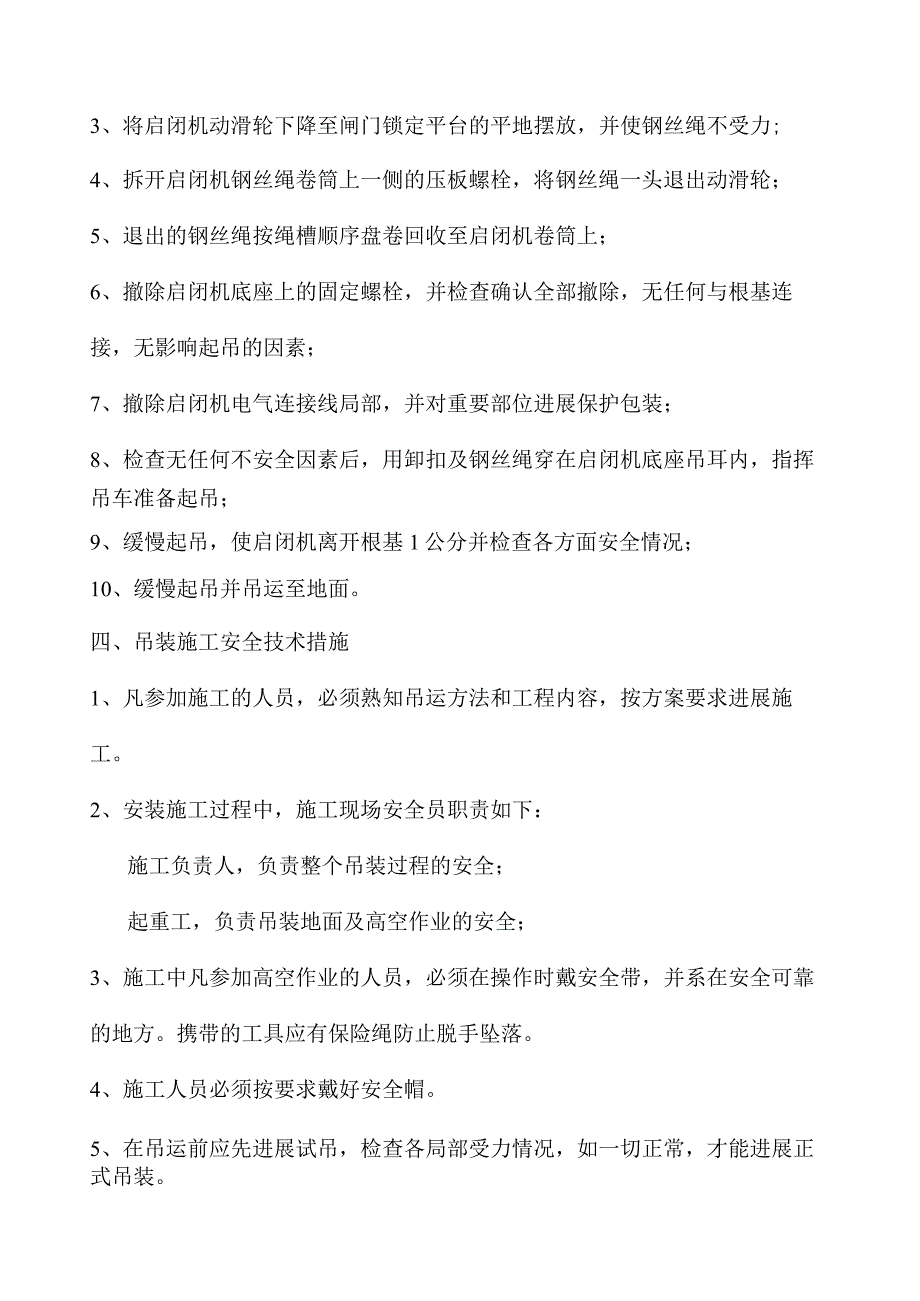

2、,对该启闭机撤除工作对施工人员进展技术交底和安全教育。3技术措施3.1施工流程图3. 2启闭机撤除施工方法1、首先准备好所需使用的各类工器具,起吊用具、安全用品等;2、将启闭机动滑轮连接轴从闸门吊耳内退出;3、将启闭机动滑轮下降至闸门锁定平台的平地摆放,并使钢丝绳不受力;4、拆开启闭机钢丝绳卷筒上一侧的压板螺栓,将钢丝绳一头退出动滑轮;5、退出的钢丝绳按绳槽顺序盘卷回收至启闭机卷筒上;6、撤除启闭机底座上的固定螺栓,并检查确认全部撤除,无任何与根基连接,无影响起吊的因素;7、撤除启闭机电气连接线局部,并对重要部位进展保护包装;8、检查无任何不安全因素后,用卸扣及钢丝绳穿在启闭机底座吊耳内,指挥
3、吊车准备起吊;9、缓慢起吊,使启闭机离开根基1公分并检查各方面安全情况;10、缓慢起吊并吊运至地面。四、吊装施工安全技术措施1、凡参加施工的人员,必须熟知吊运方法和工程内容,按方案要求进展施工。2、安装施工过程中,施工现场安全员职责如下:施工负责人,负责整个吊装过程的安全;起重工,负责吊装地面及高空作业的安全;3、施工中凡参加高空作业的人员,必须在操作时戴安全带,并系在安全可靠的地方。携带的工具应有保险绳防止脱手坠落。4、施工人员必须按要求戴好安全帽。5、在吊运前应先进展试吊,检查各局部受力情况,如一切正常,才能进展正式吊装。6、吊运时,整个现场由施工负责人调配,统一指挥信号,参加施工的全体人员必须熟悉信号,以便各操作岗位协调动作。7、在吊运过程中,未经现场指挥人员的许可,不得在起吊重物下或索具附近停留或通过。8、在吊运过程中,不允许有人随同吊物或机具升降。9、吊运施工现场,应设立警示牌,非本工程施工人员严禁进入吊装区域。XXXXX工程局工程部2014年5月5日
