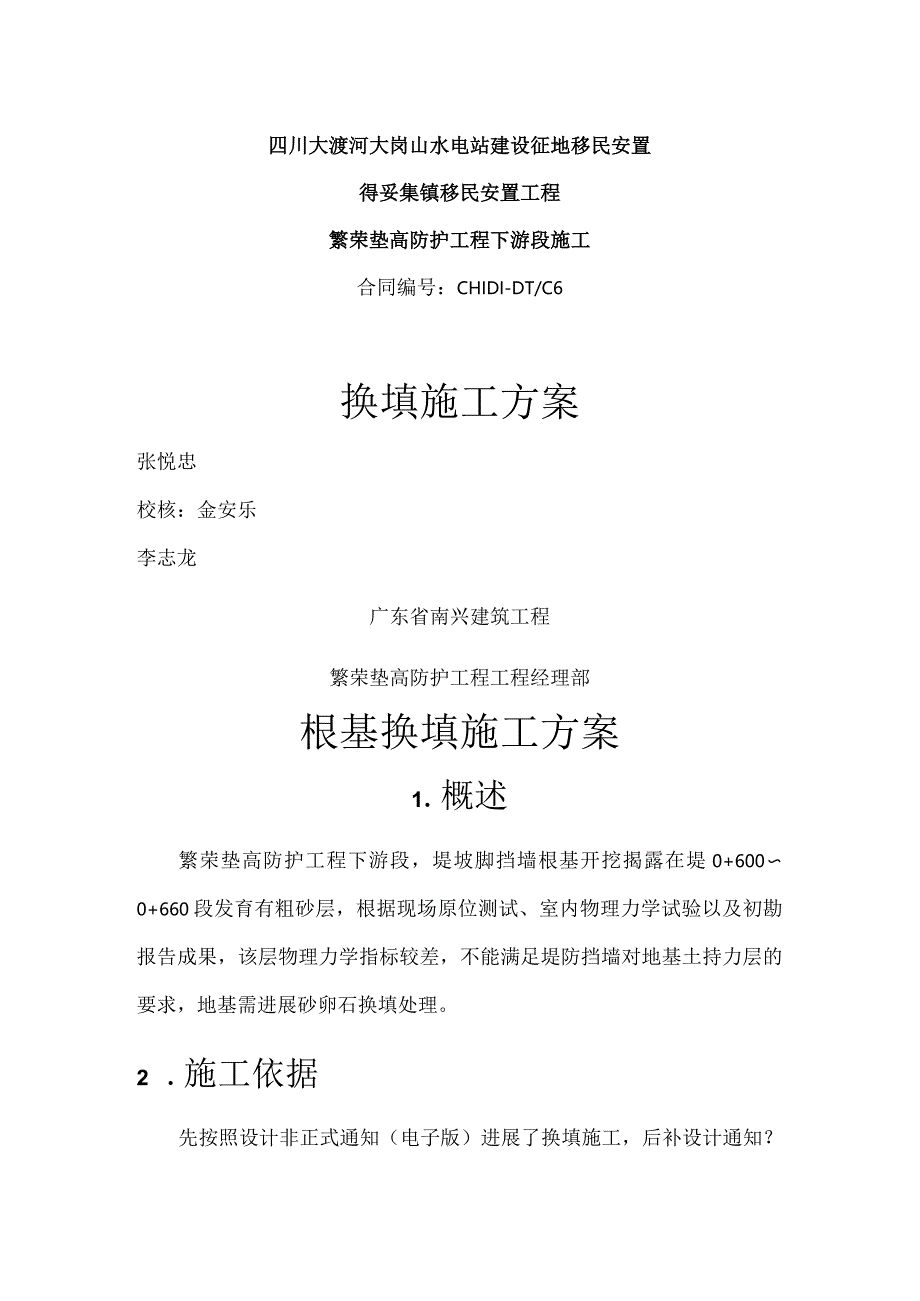

1、四川大渡河大岗山水电站建设征地移民安置得妥集镇移民安置工程繁荣垫高防护工程下游段施工合同编号:CHIDI-DT/C6换填施工方案张悦忠校核:金安乐李志龙广东省南兴建筑工程繁荣垫高防护工程工程经理部根基换填施工方案1.概述繁荣垫高防护工程下游段,堤坡脚挡墙根基开挖揭露在堤0+6000+660段发育有粗砂层,根据现场原位测试、室内物理力学试验以及初勘报告成果,该层物理力学指标较差,不能满足堤防挡墙对地基土持力层的要求,地基需进展砂卵石换填处理。2 .施工依据先按照设计非正式通知(电子版)进展了换填施工,后补设计通知?关于繁荣C6标防护工程挡墙堤0+6000+660根基换填?(得妥设(水)字(201

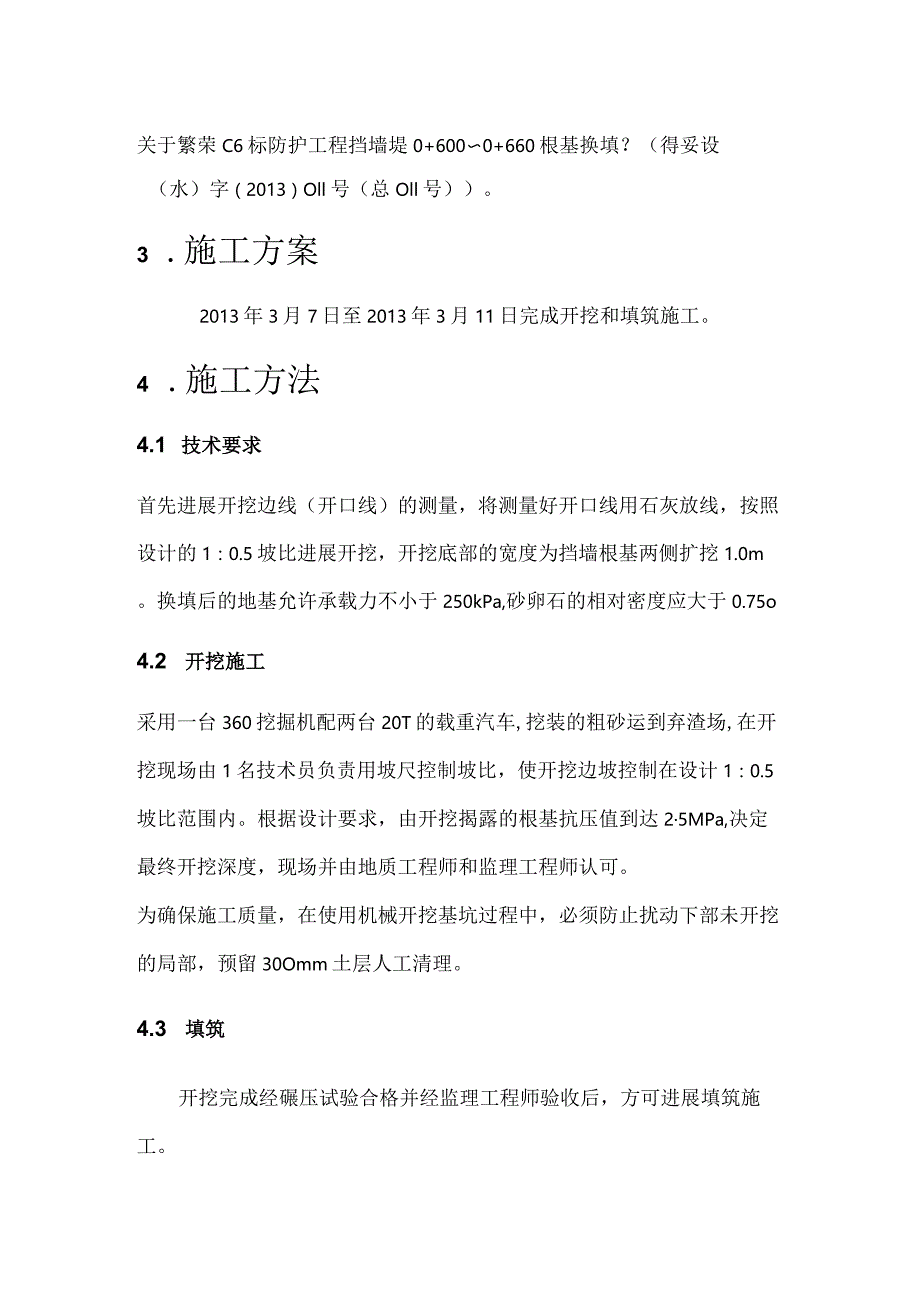

2、3)Oll号(总Oll号)。3 .施工方案2013年3月7日至2013年3月11日完成开挖和填筑施工。4 .施工方法4.1 技术要求首先进展开挖边线(开口线)的测量,将测量好开口线用石灰放线,按照设计的1:0.5坡比进展开挖,开挖底部的宽度为挡墙根基两侧扩挖1.0m。换填后的地基允许承载力不小于250kPa,砂卵石的相对密度应大于0.75o4.2 开挖施工采用一台360挖掘机配两台20T的载重汽车,挖装的粗砂运到弃渣场,在开挖现场由1名技术员负责用坡尺控制坡比,使开挖边坡控制在设计1:0.5坡比范围内。根据设计要求,由开挖揭露的根基抗压值到达25MPa,决定最终开挖深度,现场并由地质工程师和监

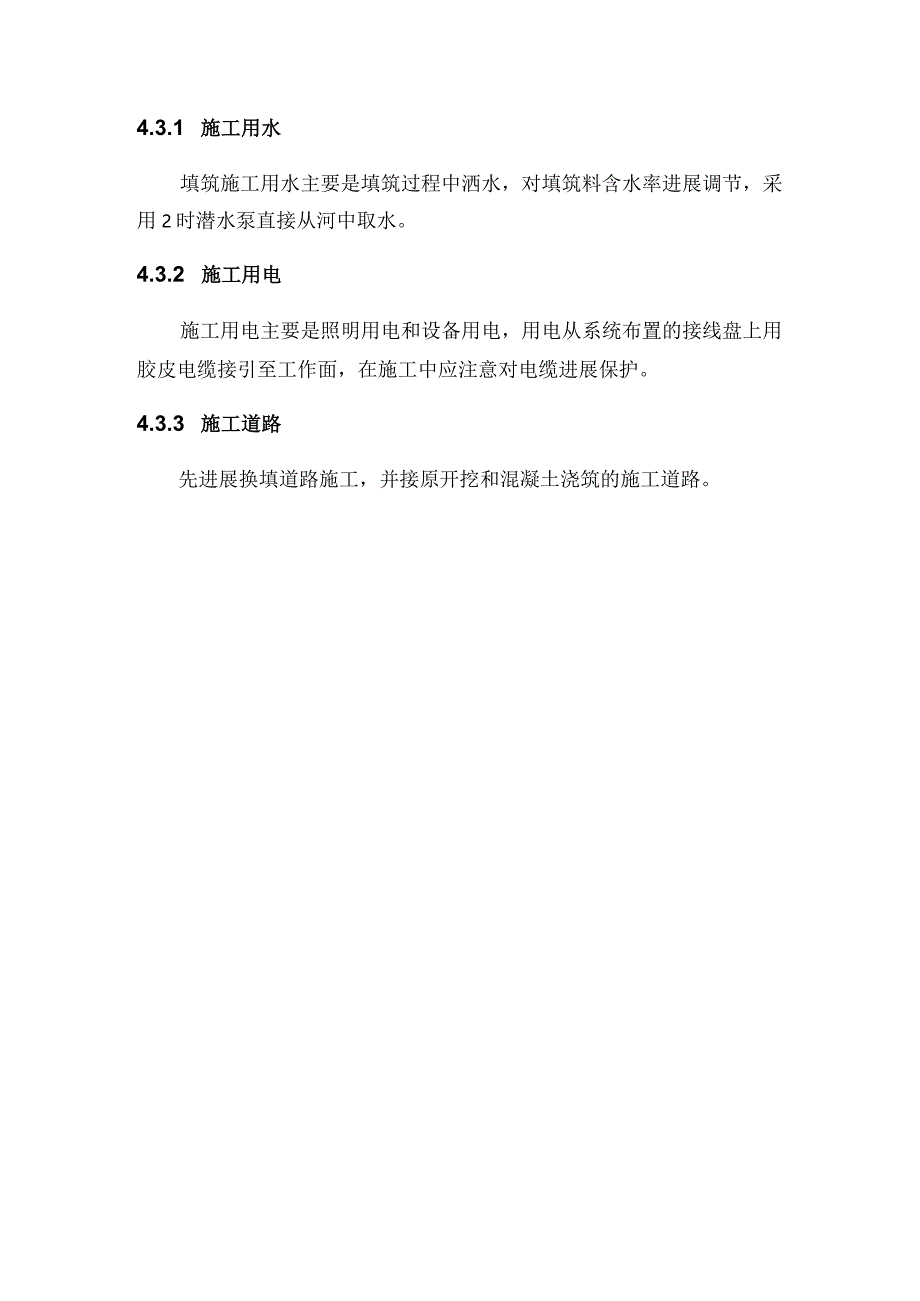

3、理工程师认可。为确保施工质量,在使用机械开挖基坑过程中,必须防止扰动下部未开挖的局部,预留30Omm土层人工清理。4.3 填筑开挖完成经碾压试验合格并经监理工程师验收后,方可进展填筑施工。4.3.1 施工用水填筑施工用水主要是填筑过程中洒水,对填筑料含水率进展调节,采用2时潜水泵直接从河中取水。4.3.2 施工用电施工用电主要是照明用电和设备用电,用电从系统布置的接线盘上用胶皮电缆接引至工作面,在施工中应注意对电缆进展保护。4.3.3 施工道路先进展换填道路施工,并接原开挖和混凝土浇筑的施工道路。43.4填筑施工1、料源的选择:采用本开挖区以外(堤轴线右侧15m,桩号堤0+560580处)砂卵
4、石换填料,填筑料应满足以下要求。1)级配良好的砂卵石;2)以砂卵石作填筑料、分层压实时最大粒径不宜大于200mm;3)不得使用淤泥、耕植被土、冻土、膨胀性土以及有机质含量大于5%的土;4)填筑砂卵石最大粒径宜为200mm,0.1mm含量应W5%,5mm的含量应控制在2025%之间。2、填筑料开采:填筑料采用一台360挖掘机配二台20t自卸汽车运输,运输砂卵石料使用的车辆相对固定,并经常保持车厢、轮胎的清洁,防止残留在车厢和轮胎上的泥土带入清洁的级配垫层料和砂卵石料的料源及填筑区。填筑料运输与渣料开采、装料和堤面卸料、铺料等工序持续和连贯进展,以免周转过多而导致含水量的过大变化。填筑料运至填筑工
5、作面后,由具有丰富施工经历的专职指挥人员指挥卸料,尽量保证料堆堆放均匀,推平后满足填筑层厚度要求。对于卸料后局部大粒径石料滚落至底部前方情况,平整时装载机有意识的进展少量屡次平整,保证平料后细粒可以充填其空隙,防止出现架空现象。3、平料:砂卵石料分层厚度按照40OnlnI控制,采用反铲平料。填筑时,采取边卸料、边平料的方式,防止造成大量堆积后,影响平料质量。在平料前进方向IOrn左右摆放带三角架的醒目标志杆,三角架高与填筑料的铺料层厚一致,随填筑料的推进,由专人负责不断向前挪动。质量检查人员随时检查铺料厚度,及时指挥挖掘机司机平料,直到满足填料的设计铺层厚度。经平料后的填筑料外表基本平整,不能
6、有坑洼现象出现,更不能起伏不平呈波浪形。凡有上述情形都应立即返工,将外表推平,直至到达设计要求。4、洒水:砂卵石填筑料洒水采用填筑区内加水方式,根据碾压试验经工程师批准的最正确加水量,从河内抽水,铺设供水主管及支管,然后接胶管至工作面,出水口安装水表(计量器)计量,并装喷嘴。洒水由人工进展,每二人一组,由一人拉管,一人掌握喷头喷洒。为确保填筑料充分湿润,采取边平料边洒水方式。为防止漏洒或洒水不均,喷洒时从一端向另一端循序渐进的进展,现场质量检查人员要经常检查、监视,检查水表的计量是否准确。经平料、洒水合格后即行碾压。5、碾压:砂卵石料采用振动碾碾压时振动碾行进速度控制在2kmh,频率为30HZ
7、,激振力不小于290KN。确保厚度40Onlm,碾压次数为8遍,相对密度应大于0.75。碾压遍数尤其重要。为了确保碾压遍数准确无误,将在碾压工作面设专人记数。同时要经常检查其碾压行进速度及激振力,这些环节不严加控制,那么干密度、孔隙率等难以到达设计要求,会给工程造成隐患。6、验收:当每一层填筑碾压完毕,由测量人员进展桩号及高程测量,试验工程师进展抽样试验,经监理工程师验收签证后,再测量放线才能进展上一层的铺料,层层验收,层层把关,确保大堤填筑质量。5 .资源配制5.1 人力配备管理人员4人:测量工程师1人、施工技术员1人、安全员1人、质量试验员1人。施工人员4人:其中洒水2人、辅助人员2人。5
8、.2机械设备配备序号设备名称单位型号数量备注1挖掘机台350型22装载机台ZL50型13载重汽车台T2024压路机台T2015潜水泵台口寸16蛙式打夯机台16质量保证措施(1)在填筑施工中,建设健全施工质量保证体系和各级责任制。严格按照设计图纸、修改通知、监理工程师指示及有关施工技术标准进展施工。对工程质量严格实行“初检、复检、终检的三检制。(2)采用全站仪测放点线,严格控制填筑边线和厚度。(3)填筑施工前要精心进展填筑施工组织,填筑碾压参数的设计,以确定合理的含水率、铺料厚度和碾压遍数等参数并报经监理工程师审查批准。(4)每填筑碾压完成一层后必须进展现场见证取样,试验合格前方可进展下一层填筑
9、施。(5)压实检查工程和取样试验次数应满足?碾压式土石坝施工标准?(DL/T5129-2001),质量检查的仪器和操作方法,应按?土工试验规程?(SDJOl-79)进展,取样试坑必须按坝体填筑要求回填。7.安全保证措施实行逐级安全技术交底制,由工程技术部进展详细的换填施工安全技术交底,凡参加安全技术交底的人员要履行签字手续,并保存资料,专职安全员对安全技术措施的执行情况进展监视检查,并作好记录。针对换填工程施工特点,对所有从事管理和生产的人员施工前进展全面的安全教育,重点对专职安全员、班组长、从事特殊作业的挖掘机、装载机和压路机等车辆驾驶员等进展安全培训教育。在施工区内行驶和进展运输作业的车辆必须尊守安全管理与施工安全管理规定。(4)所有机械操作人员必须持证上岗,按照操作程序正确操作,严禁违章作业,杜绝酒后上机。指挥人员统一指挥信号,信号要鲜明、准确,驾驶人员应听从指挥。
