《基础回填土施工设计方案.docx》由会员分享,可在线阅读,更多相关《基础回填土施工设计方案.docx(6页珍藏版)》请在第壹文秘上搜索。

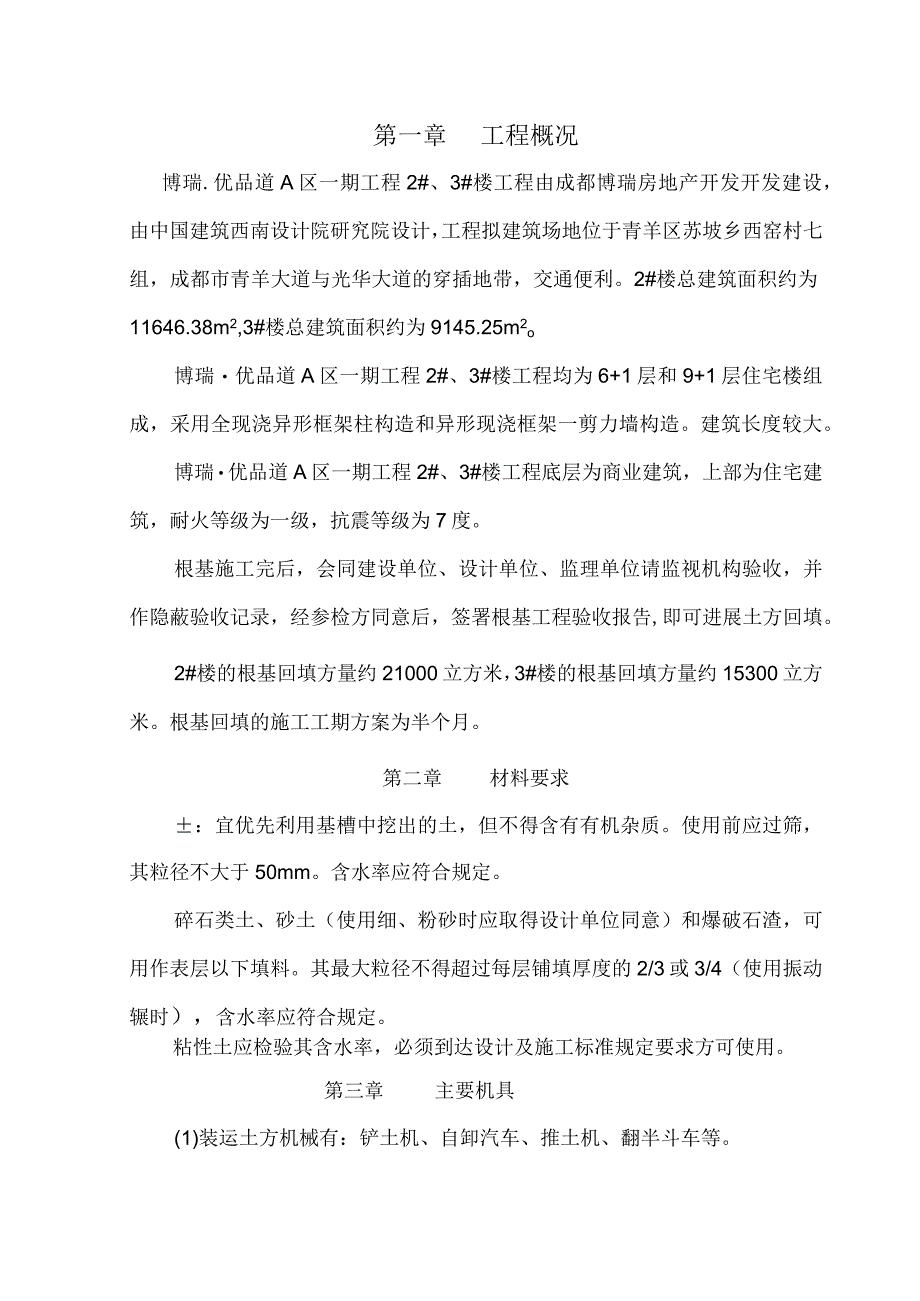

1、第一章工程概况博瑞.优品道A区一期工程2#、3#楼工程由成都博瑞房地产开发开发建设,由中国建筑西南设计院研究院设计,工程拟建筑场地位于青羊区苏坡乡西窑村七组,成都市青羊大道与光华大道的穿插地带,交通便利。2#楼总建筑面积约为11646.38m2,3#楼总建筑面积约为9145.25m2o博瑞优品道A区一期工程2#、3#楼工程均为6+1层和9+1层住宅楼组成,采用全现浇异形框架柱构造和异形现浇框架一剪力墙构造。建筑长度较大。博瑞优品道A区一期工程2#、3#楼工程底层为商业建筑,上部为住宅建筑,耐火等级为一级,抗震等级为7度。根基施工完后,会同建设单位、设计单位、监理单位请监视机构验收,并作隐蔽验收
2、记录,经参检方同意后,签署根基工程验收报告,即可进展土方回填。2#楼的根基回填方量约21000立方米,3#楼的根基回填方量约15300立方米。根基回填的施工工期方案为半个月。第二章材料要求:宜优先利用基槽中挖出的土,但不得含有有机杂质。使用前应过筛,其粒径不大于50mm。含水率应符合规定。碎石类土、砂土(使用细、粉砂时应取得设计单位同意)和爆破石渣,可用作表层以下填料。其最大粒径不得超过每层铺填厚度的2/3或3/4(使用振动辗时),含水率应符合规定。粘性土应检验其含水率,必须到达设计及施工标准规定要求方可使用。第三章主要机具(1)装运土方机械有:铲土机、自卸汽车、推土机、翻半斗车等。(2)一般

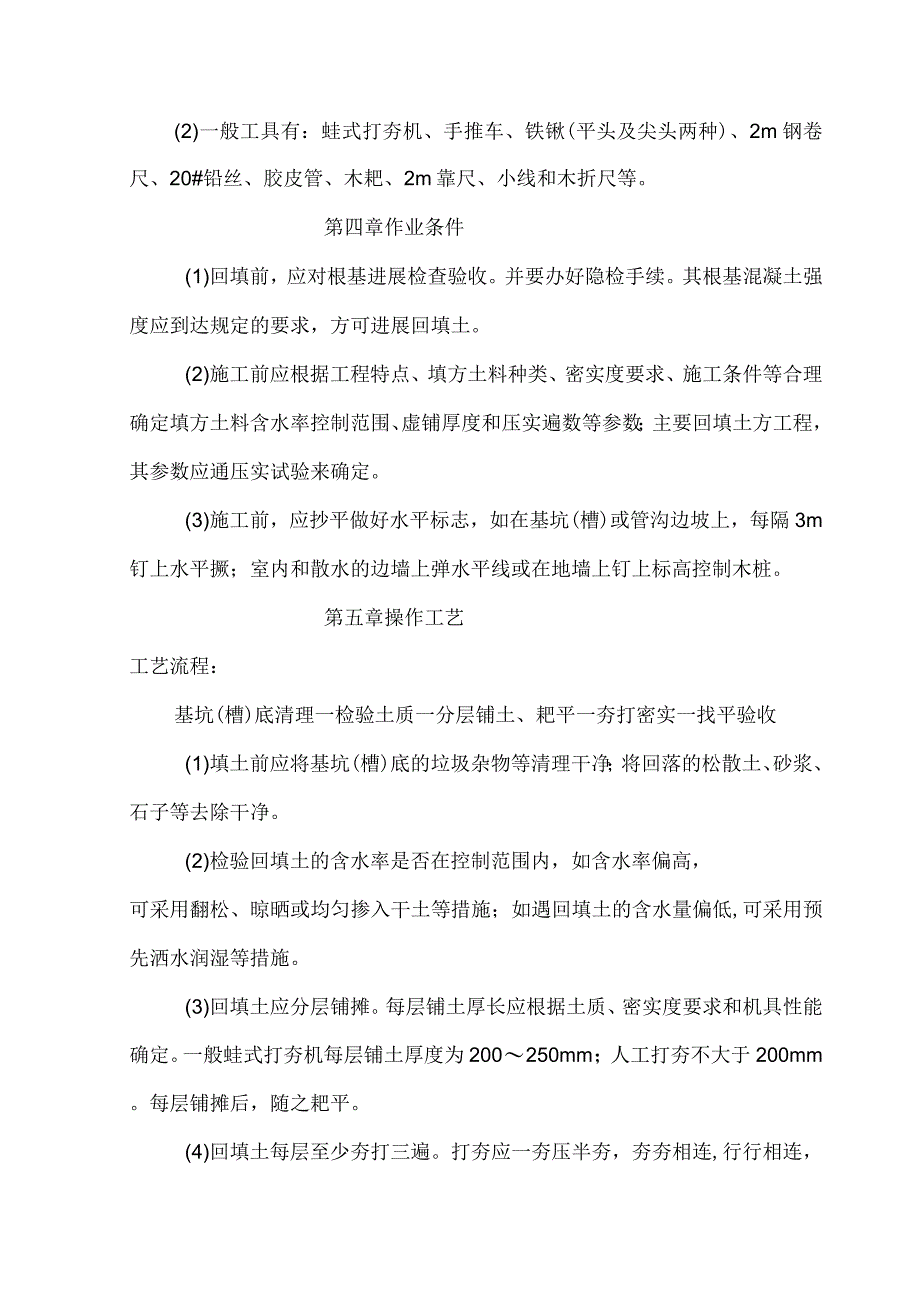

3、工具有:蛙式打夯机、手推车、铁锹(平头及尖头两种)、2m钢卷尺、20#铅丝、胶皮管、木耙、2m靠尺、小线和木折尺等。第四章作业条件(1)回填前,应对根基进展检查验收。并要办好隐检手续。其根基混凝土强度应到达规定的要求,方可进展回填土。(2)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等合理确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;主要回填土方工程,其参数应通压实试验来确定。(3)施工前,应抄平做好水平标志,如在基坑(槽)或管沟边坡上,每隔3m钉上水平撅;室内和散水的边墙上弹水平线或在地墙上钉上标高控制木桩。第五章操作工艺工艺流程:基坑(槽)底清理一检验土质一分层铺土、耙

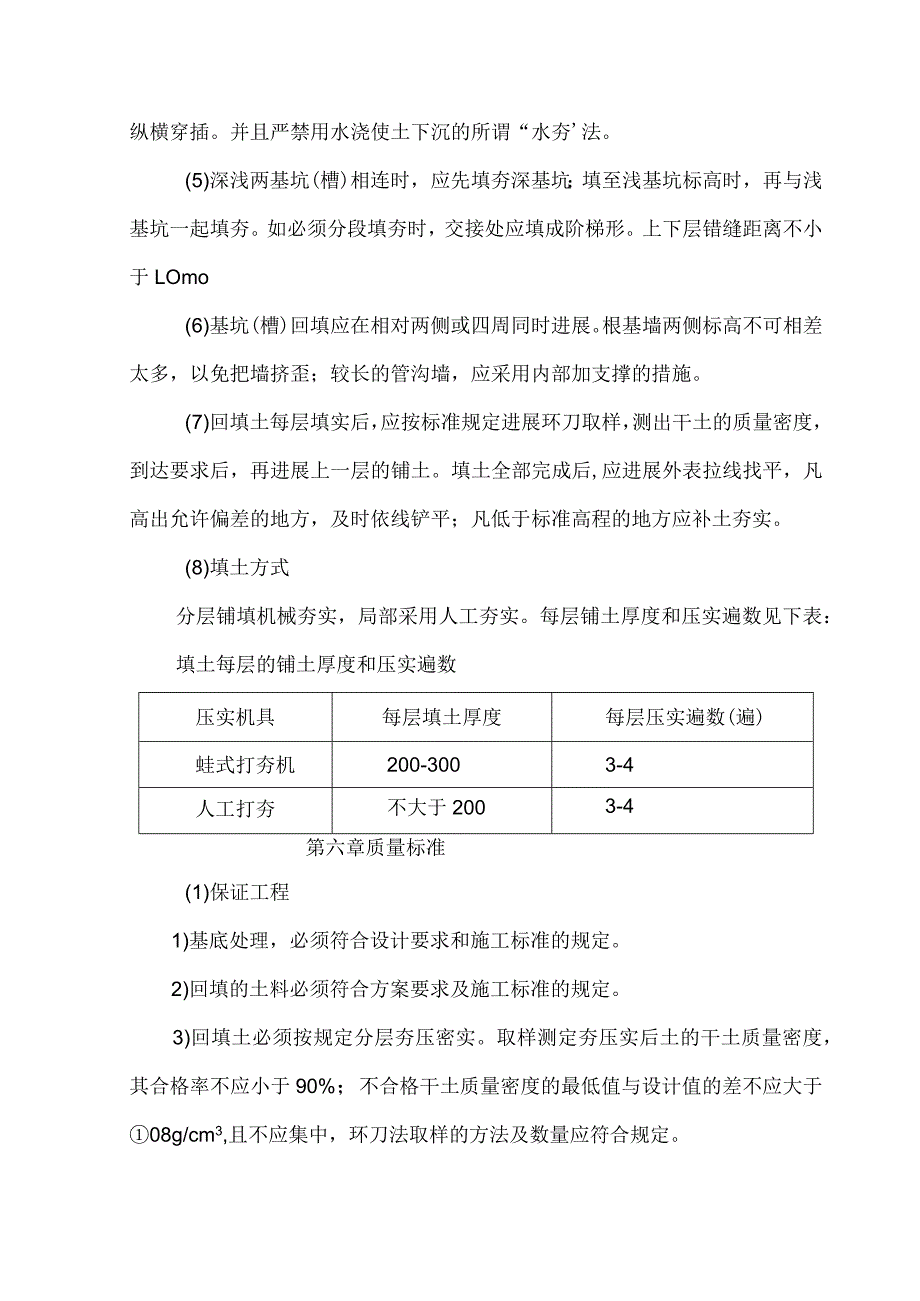

4、平一夯打密实一找平验收(1)填土前应将基坑(槽)底的垃圾杂物等清理干净;将回落的松散土、砂浆、石子等去除干净。(2)检验回填土的含水率是否在控制范围内,如含水率偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。(3)回填土应分层铺摊。每层铺土厚长应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为200250mm;人工打夯不大于200mm。每层铺摊后,随之耙平。(4)回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯相连,行行相连,纵横穿插。并且严禁用水浇使土下沉的所谓“水夯法。(5)深浅两基坑(槽)相连时,应先填夯深基坑;填至浅基坑标高时
5、,再与浅基坑一起填夯。如必须分段填夯时,交接处应填成阶梯形。上下层错缝距离不小于LOmo(6)基坑(槽)回填应在相对两侧或四周同时进展。根基墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采用内部加支撑的措施。(7)回填土每层填实后,应按标准规定进展环刀取样,测出干土的质量密度,到达要求后,再进展上一层的铺土。填土全部完成后,应进展外表拉线找平,凡高出允许偏差的地方,及时依线铲平;凡低于标准高程的地方应补土夯实。(8)填土方式分层铺填机械夯实,局部采用人工夯实。每层铺土厚度和压实遍数见下表:填土每层的铺土厚度和压实遍数压实机具每层填土厚度每层压实遍数(遍)蛙式打夯机200-3003-4人
6、工打夯不大于2003-4第六章质量标准(1)保证工程1)基底处理,必须符合设计要求和施工标准的规定。2)回填的土料必须符合方案要求及施工标准的规定。3)回填土必须按规定分层夯压密实。取样测定夯压实后土的干土质量密度,其合格率不应小于90%;不合格干土质量密度的最低值与设计值的差不应大于08g/cm3,且不应集中,环刀法取样的方法及数量应符合规定。(2)允许偏差工程(见表1310)回填土工程允许偏差表1301项次工程允许偏差(mm)检验方法1顶板标高+0-50用水准仪或拉线尺量检查2外表平整度20用2m靠尺和楔形塞尺检查第七章成品保护m施工时,应注意保护定位桩、轴线桩、标高桩、防止碰撞位移。(2
7、)防止铺填超厚,严禁汽车直接倒土入基坑。(3)根基现浇混凝土应到达一定强度,不致因填土而受损坏时,方可回填。第八章应注意的质量问题(1)按要求测定土的干土质量密度:回填土每层都应测定夯实后的干土质量密度,检验其密实度,符合设计要求才能铺摊上层土。试验报告要注明土料种类、要求干土质量密度、试验日期、试验结论及试验人员签字。未到达设计要求部位应有处理方法和复验结果。(2)回填土下沉:因虚铺土超过规定厚度,或夯实不够遍数,甚至漏夯,坑(槽)底有机物或落土清理不干净,施工用水渗入垫层中,这些问题均应在施工中认真执行标准规定,发现后及时纠正。(3)回填土夯压密实,应在夯压前对干土适当洒水加以润湿;回填土
8、太湿,同样夯压不密实,呈“橡皮土现象,这时应挖出换土重填。第九章填土本卷须知(1)填土施工前,应根据现场条件,填料种类、施工条件等合理选择压实机具,并确定填料含水量控制范围、铺土厚度和压实遍数等参数。所有回填土压实系数应满足设计要求。(2)辗压时,轮(夯)迹应相互搭接,防止漏压。(3)分段填土时,每层接缝处应作成斜坡形,辗迹重迭O.5-lmo上、下层错开不小于Imo(4)填方应按设计要求预留沉降量,假设设计无要求时,沉降一般不超过填方高度的3%o(5)填土压实后的干容重要求:应符合设计要求,采用环刀取样时,基坑回填每2030m3取样一组;所有取样部位应在每层压实后的下半部。(6)填土施工采用装载机转运土方时排专人值班,制止机械直接碾压地梁。2#楼、3#楼根基回填土方从施工临时入口(1)进出。具体位置见附图。2#、3#楼根基回填土方均从博瑞工程部以西土方堆场取土。自卸汽车到2#楼D型基坑运距约为400米,到2#楼F型基坑运距约为470米,到3#楼D型基坑运距约为550米,到3#F型基坑运距约为630米。
