《夏季高温施工专项方案.docx》由会员分享,可在线阅读,更多相关《夏季高温施工专项方案.docx(14页珍藏版)》请在第壹文秘上搜索。

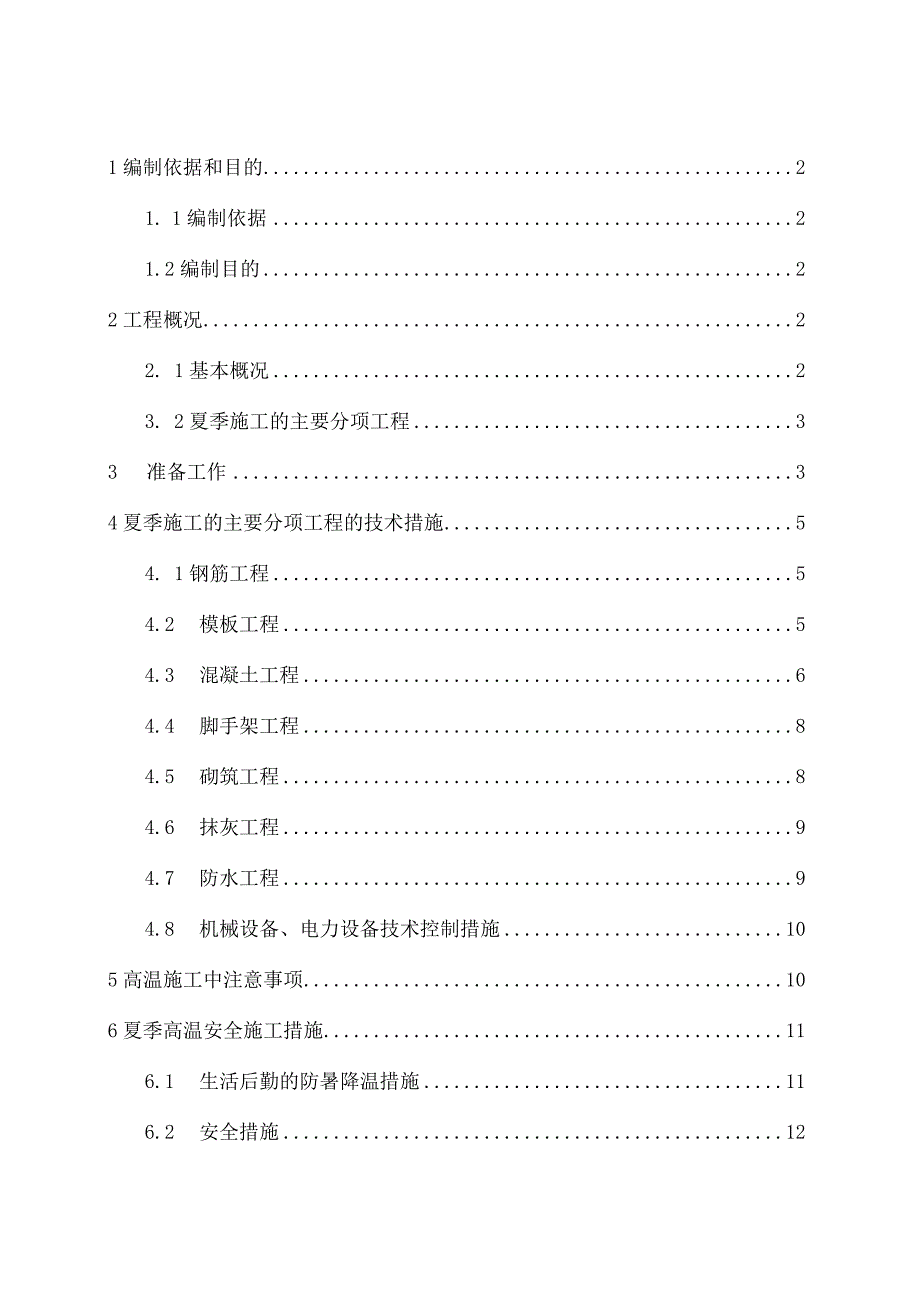

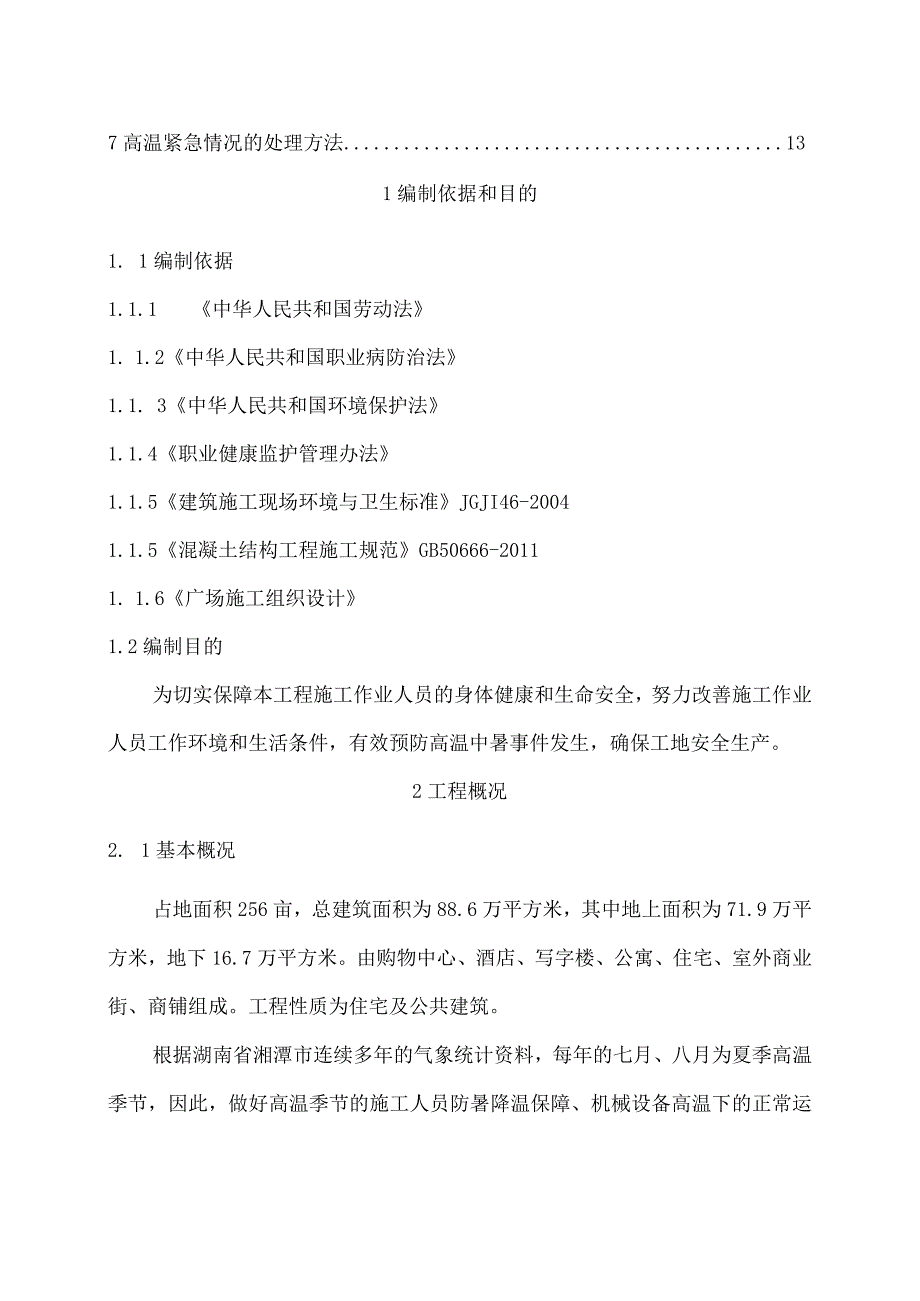

1、1编制依据和目的21. 1编制依据21.2编制目的22工程概况22. 1基本概况23. 2夏季施工的主要分项工程33准备工作34夏季施工的主要分项工程的技术措施54. 1钢筋工程54.2 模板工程54.3 混凝土工程64.4 脚手架工程84.5 砌筑工程84.6 抹灰工程94.7 防水工程94.8 机械设备、电力设备技术控制措施105高温施工中注意事项106夏季高温安全施工措施116.1 生活后勤的防暑降温措施116.2 安全措施127高温紧急情况的处理方法131编制依据和目的1. 1编制依据1.1.1 中华人民共和国劳动法1. 1.2中华人民共和国职业病防治法1.1. 3中华人民共和国环境保
2、护法1.1.4职业健康监护管理办法1.1.5建筑施工现场环境与卫生标准JGJI46-20041.1.5混凝土结构工程施工规范GB50666-20111. 1.6广场施工组织设计1.2编制目的为切实保障本工程施工作业人员的身体健康和生命安全,努力改善施工作业人员工作环境和生活条件,有效预防高温中暑事件发生,确保工地安全生产。2工程概况2. 1基本概况占地面积256亩,总建筑面积为88.6万平方米,其中地上面积为71.9万平方米,地下16.7万平方米。由购物中心、酒店、写字楼、公寓、住宅、室外商业街、商铺组成。工程性质为住宅及公共建筑。根据湖南省湘潭市连续多年的气象统计资料,每年的七月、八月为夏季

3、高温季节,因此,做好高温季节的施工人员防暑降温保障、机械设备高温下的正常运行保障及易燃易爆材料在高温季节的管理和使用等方面的工作,是高温季节施工阶段协调组织的一个重点;所以为保证夏季高温季节的正常施工,保证质量、安全及工期,特制定本工程夏季高温季节施工方案。2.2夏季施工的主要分项工程根据广场项目的施工组织进度计划,夏季施工主要包括:钢筋工程、模板工程、磴工程、脚手架工程、砌筑工程、抹灰工程、防水工程、装修工程。3准备工作3. 1在夏季高温季节项目经理部成立“夏季高温季节施工指挥部”,以项目经理为组长,执行经理、生产经理和安全总监为副组长,其余各部门经理、各分包单位以及指定工程分包单位负责人为
4、组员,确保现场信息畅通,同时施工现场管理和职工生活管理做到责任到人,认真督促检查,做到责任到人,措施得力,确实保证职工健康和工程的顺利进行。1.1.1 项目部夏季施工现场领导小组以及分工:负责项目的生产安排,对高负责项目的安全工作,督促检查高温施工中的安全防护以及应对措施落实情况;负责项目的后勤保障、各防暑物品发救援联系协调等工作。各组员的主要职责:执行小组组长和副组长的工作指令,完成各职责范畴内的各项工作,同时注意对自身的防暑降温的防护。3.2 针对所涉及到的分部分项工程编制好高温季节施工方案,制定行之有效的施工管理措施,确保施工期间的工程质量。3.3 组织技术业务培训,学习有关规定,明确职
5、责。方案及措施确定后组织有关人员学习,并向各施工班组进行交底。3.4 做好现场测温记录,同时与气象台保持联系,及时接收天气预报,以便提前做好高温来袭的预防工作。3.5 及时调整炎热季节的上下班时间,合理安排作息时间。3.6 在施工现场A地块北门和B地块南门处分别设置急救室,并且配备医疗急救箱以及常用的防暑降温药物;场所配备常用的防暑降温药物和饮用水,配备的主要药物如下:感冒药、发烧药、腹泻药、消炎药等治疗药品及蕾香正气水、菊花茶、降火凉茶、绿色保健食品等;每天定专人、定时间将绿豆汤送至施工现场。3.7 夏季施工安全事故发生救援程序:夏季施工安全事故发生后,应抓住第一时间,立即进行现场救援,同时
6、拨打120急救中心电话或者向本工程所在地周边医院急诊科联系救援。如发生较大安全事故,必须第一时间向公司及有关政府部门汇报。事故应急处置程序及上报流程图出现事故组织抢救现场急救保护现场人员维护现场秩序启动应急预案排除事故4夏季施工的主要分项工程的技术措施4.1钢筋工程4.1.1 进入施工现场的原材和加工成型的钢筋采用遮阳网进行覆盖,避免钢筋在太阳下曝晒。4.1.2 钢筋冷挤压或绑扎时,操作工人耍戴手套,防止钢筋把手烫伤。4.2模板工程4.2.1现场木模板堆放时要采用遮阳网进行覆盖,防止长时间曝晒而表面脱皮。4.2.2浇筑碎前先对模板进行浇水湿润,防止干燥的模板吸收碎中水泥浆的水份而造成碎面出现麻
7、面现象。4.2.3吊装铝模板时,操作人员必须戴好手套,防止被长时间曝晒的铝模板把手烫伤。4.3混凝土工程为了防止夏季钢筋混凝土施工时受高温干热影响,而产生裂缝等现象,应对混凝土的因素进行预测分析,同时加强对天气预报的收听工作,从以下儿个方面及时采取有效措施,并抓好落实。4.3.1在夏季高温季节施工时,试验人员必须在每次浇筑砂之前测定砂、石的含水率,根据砂、石的含水率来调整碎的配合比,保证碎的质量。4.3.2混凝土浇筑前必须使木模板吸足水分,遇到面积较大时,要用草包加以覆盖,并浇水保持混凝土湿润。4.3.3根据气温情况及混凝土的浇捣部位,正确选择混凝土的坍落度,必要时掺外加剂,以保持或改善混凝土
8、的和易性,增大流动性,粘聚性,使其泌水性小。4.3.4厚度较薄的楼面或屋面,应安排在夜间施工,使混凝土的水分不致蒸发过快而形成收缩裂缝。4.3.5浇捣大面积混凝土时,应尽量采用水化热低的水泥,必要时采用人工降温等措施,亦可掺用缓型减水剂,使水泥水化热速度减慢,以降低和延缓混凝土内部温度峰值。4. 3.6注意施工环境气温的控制,一般宜在气温30以下施工,可通过调整班次来避开高温时段,尽量安排在每天的早、晚施工。5. 3.7混凝土的养护(1)各工点根据各自的水源及交通状况制定保湿养护用水的具体措施。(2)混凝土浇筑完后,表面应立即覆盖清洁的塑料膜,初凝后撤去塑料膜,用浸湿的粗麻布覆盖,并经常洒水,
9、保持潮湿状态最少7天。当条件许可时,也可采取在混凝土表面喷雾降温、湿润空气等养护措施,在模板底部采取预先冷却的技术措施等。保湿养护期间,应采取遮阳和挡风措施,以控制温度和干热风的影响。(3)混凝土拆模后的洒水养护宜用自动喷水系统和喷雾器,湿养护应不间断,不得形成干湿循环。(4)夏季施工混凝土保湿养护至关重要,直接影响到混凝土的强度及耐久性。劳务负责人必须安排专人负责,盯岗到位。现场主管工长、质检员至少每日检查一次。4. 3.8质量检验(1)混凝土浇筑与养护时,环境温度每日检查4次,并做好检查记录。当温度超过热期规定的要求时,混凝土拌和时应采取有效降温、防晒措施,以保证混凝土的浇筑质量,否则应停
10、止施工。(2)混凝土热期施工除应留标准条件养护的试件外,还应制作相同数量的试件,并将其置于与结构相同的环境条件下养护,检查混凝土强度以指导施工。(3)在混凝土浇筑前,应通过试验确定在最高气温条件下混凝土分层浇筑的覆盖时间,施工时应严格控制,不得超过。(4)在混凝土的浇筑过程中,应严格控制缓凝剂的掺量,并检查混凝土的凝结时间,以防缓凝剂掺量不准造成危害。(5)在混凝土表面出现裂缝(包括冷缝)时,应及时查明原因。先通过非破损检验法(回弹法和超声法等)了解内部混凝土情况,并用现场同条件养护的试块验证混凝土的抗压强度。如果裂缝较深,应当用空心钻钻取试块芯部,观察混凝土的内部情况,切取试块检验抗压强度。
11、在裂缝较浅并测知抗压强度合格时,可对裂缝继续观察,如不再发展,应在混凝土表面做补强处理;如裂缝较深且抗压强度不合格,则应进一步追究原因,并作为质量事故处理。4.4脚手架工程4.4.1脚手架的搭设应尽量安排在早晨或下午4点以后进行搭设。4.4.2搭设脚手架的人员不要长时间的留置在脚手架上,防止中暑而发生安全事故。4.4.3拆除脚手架的人员必须戴手套,防止拆除时钢管烫手而导致钢管从手中脱落掉下伤人。4.5砌筑工程4.5.1高温季节砂浆应随拌随用,当气温超过30时,水泥砂浆必须在拌成后的2h内用完,混合砂浆必须在3h内使用完毕,灰槽中的砂浆应及时清理干净,隔日的砂浆不得再用。4.5.2基底在砌砖前应
12、先检查基底的清理情况,砂浆、杂物等要清除干净,基底若为碎垫层或砖砌体,应事先浇水湿润。4.5.3砖在砌筑前一天就应浇水湿润,砖的含水率宜控制在1O9C15%,严禁干砖上墙。4.5.4砌砖工程采用铺浆法砌筑,当气温超过30时,铺浆长度不得超过500mmO否则因气温高,砂浆失水快,会影响砂浆和砖的粘结强度。4.5.5施工时所用的烧结普通砖、蒸压加气混凝土砌块、轻骨料混凝土小型空心砌块的产品龄期不应小于28天。要加强材料的进场把关,防止砌体后期的收缩开裂。4.5.6砌筑砂浆的稠度要适当加大,使砂浆有较大的流动性,灰缝容易饱满,亦可在砂浆中掺入塑化剂,以提高砂浆的保水性和易性。4.6抹灰工程4.6.1
13、抹灰前应在砌体表面洒水湿润,防止砂浆脱水造成开裂、起壳、脱落,抹灰后要加强养护工作。4.6.2外墙面的抹灰,应避免在强烈日光直射下操作。4.6.3砂浆级配要准确,应根据工作量,有计划地随配随用,为提高砂浆保水性,可按规定要求掺入外加剂。4.7防水工程4.7.1对进场后已经过复检合格的建筑(防水)材料,要做好保管工作。对遇高温易燃易爆和不允许曝晒、超高堆放或堆压的材料,要严格按规定存放,严禁出现不符合存放要求的现象。4. 7.2当气温超过35或风力超过5级的大风天气,均不得进行防水施工作业。4.8机械设备、电力设备技术控制措施4.8.1高温季节机械设备受高温影响,机械设备运转受到严峻考验,现场机
14、械负责人要进场组织维修人员进行检查、维修,防止出现不安全因素,防止伤人或造成不应有的财产损失。4.8.2高温季节天气炎热,各种电力设备、电缆受气温影响,很容易造成损坏或中断使用,所以尽量避开高温时段施工或采用冷却装置。5高温施工中注意事项1.1 混凝土的高温气候条件下的浇水保养,保证其具有足够充分水化热,确保结构混凝土强度的增长。1.2 落实专人进行砌筑砖块的浇水,严禁干砖上墙,做到隔夜提前浇水,水浸湿砖IOrnnI深为宜,并根据气温适当加大砂浆的稠度,一般控制在5-10CnI为宜。1.3 结合夏季施工时期,制定切合实际的夏季施工保证工程质量、保证安全生产技术措施,做好广泛宣传教育工作。1.4
15、 混凝土浇捣尽量避开中午高温作业,防止发生中暑。1.5 改善职工的生活环境,及时供给茶水和发放防中暑保健用品,确保职工有良好的身体从事施工。6夏季高温安全施工措施6. 1生活后勤的防暑降温措施7. 1.1防止食物中毒措施(1)认真执行食品卫生法,食堂有卫生管理制度,室内卫生整洁,生熟食品分开,炊事人员有健康证,食堂有卫生许可证。(2)制作食品的原材料要新鲜卫生,认真做到不用、不卖变质食品,各种食品要烧熟煮透,食堂设有电冰箱。(3)生吃凉拌菜必须洗净消毒,剩饭、剩菜要回锅加热彻底再食用,一旦发现变质不得食用。(4)公用食具要洗净消毒,应有上、下水,洗手和餐具洗涤的设备齐全。(5)炊事人员操作时必须穿好工作服、戴好工作帽,并保持清洁整齐,做到文明生产,不赤背、不光脚,不随地吐痰。6.1.2防止高温中暑措施(1)进入夏季施工后,工人的作息时间加以调整,上午作息时间为6:30-10:30,下午作息时间为14:30-18:30。(2)不定期的向工人发放防暑降温的药品,如“十滴水”、“蕾香正气液”、“风油精”等。(3)工人的宿舍必须装有空调,并且在不施工空调时,要使室内空气流通。6.1
