山东某工地强夯监理实施细则(10页word可编辑).docx

上传人:p** 文档编号:845889 上传时间:2024-03-16 格式:DOCX 页数:9 大小:22.58KB
下载 相关 举报
山东某工地强夯监理实施细则(10页word可编辑).docx_第1页
第1页 / 共9页
山东某工地强夯监理实施细则(10页word可编辑).docx_第2页
第2页 / 共9页
山东某工地强夯监理实施细则(10页word可编辑).docx_第3页
第3页 / 共9页
山东某工地强夯监理实施细则(10页word可编辑).docx_第4页
第4页 / 共9页
山东某工地强夯监理实施细则(10页word可编辑).docx_第5页
第5页 / 共9页
山东某工地强夯监理实施细则(10页word可编辑).docx_第6页
第6页 / 共9页
山东某工地强夯监理实施细则(10页word可编辑).docx_第7页
第7页 / 共9页
山东某工地强夯监理实施细则(10页word可编辑).docx_第8页
第8页 / 共9页
山东某工地强夯监理实施细则(10页word可编辑).docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《山东某工地强夯监理实施细则(10页word可编辑).docx》由会员分享,可在线阅读,更多相关《山东某工地强夯监理实施细则(10页word可编辑).docx(9页珍藏版)》请在第壹文秘上搜索。

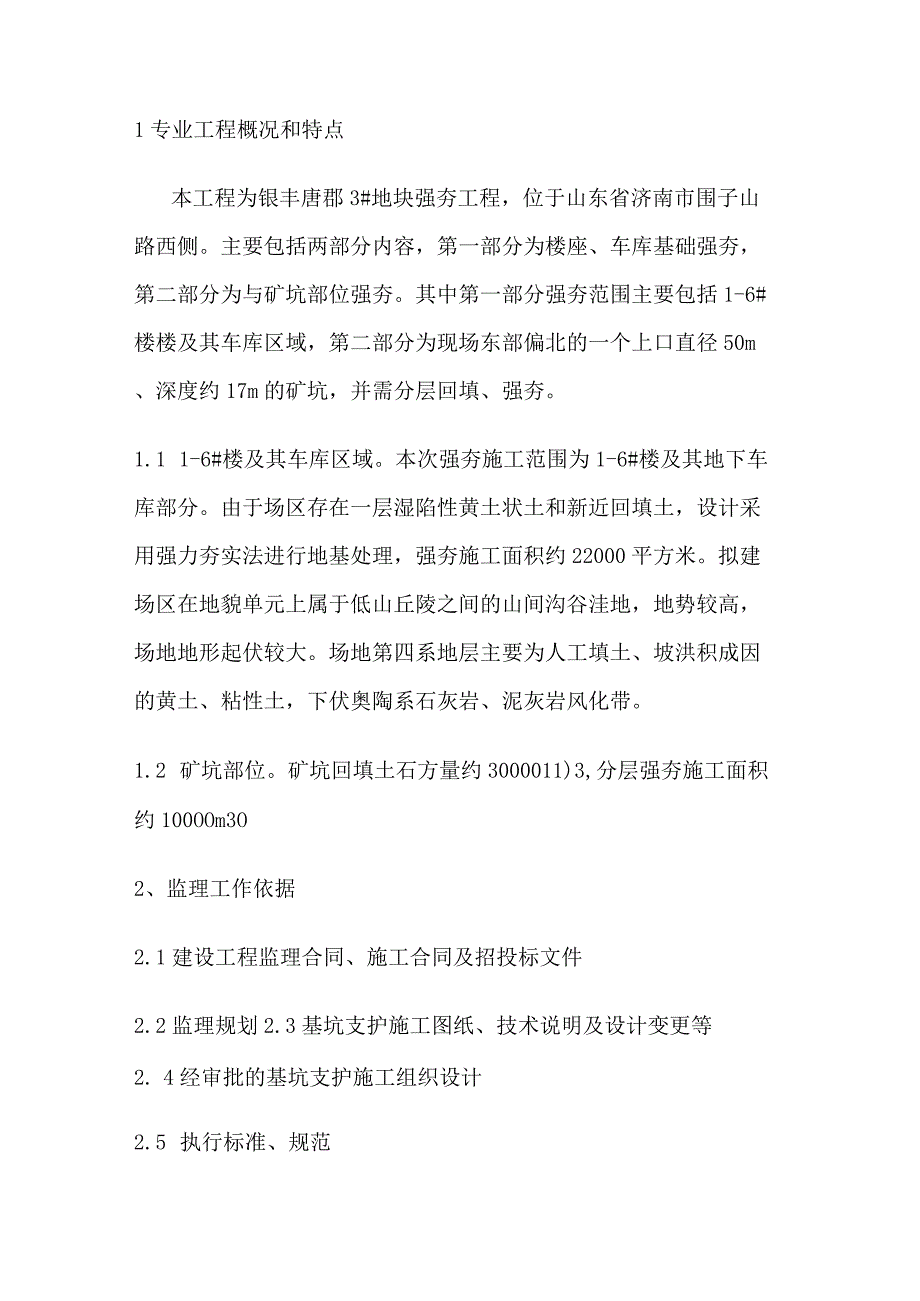

1、目录1 .专业工程概况和特点2 .监理工作依据3 .监理工作的流程4 .监理控制要点5 .监理工作方法及措施6 .安全文明监理1专业工程概况和特点本工程为银丰唐郡3#地块强夯工程,位于山东省济南市围子山路西侧。主要包括两部分内容,第一部分为楼座、车库基础强夯,第二部分为与矿坑部位强夯。其中第一部分强夯范围主要包括1-6#楼楼及其车库区域,第二部分为现场东部偏北的一个上口直径50m、深度约17m的矿坑,并需分层回填、强夯。1.1 1-6#楼及其车库区域。本次强夯施工范围为1-6#楼及其地下车库部分。由于场区存在一层湿陷性黄土状土和新近回填土,设计采用强力夯实法进行地基处理,强夯施工面积约2200

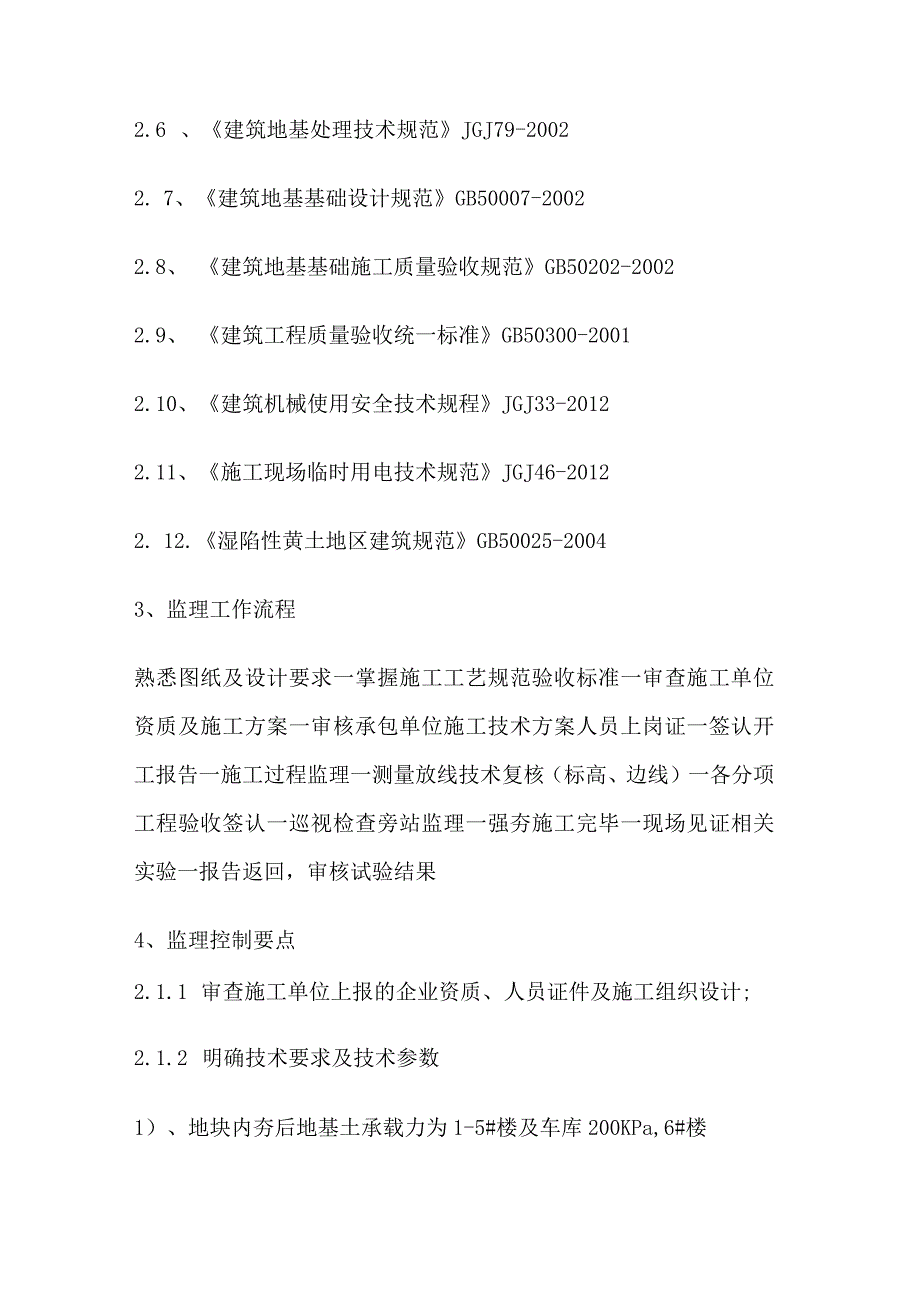

2、0平方米。拟建场区在地貌单元上属于低山丘陵之间的山间沟谷洼地,地势较高,场地地形起伏较大。场地第四系地层主要为人工填土、坡洪积成因的黄土、粘性土,下伏奥陶系石灰岩、泥灰岩风化带。1.2 矿坑部位。矿坑回填土石方量约3000011)3,分层强夯施工面积约100OOm3O2、监理工作依据2.1建设工程监理合同、施工合同及招投标文件2.2监理规划2.3基坑支护施工图纸、技术说明及设计变更等2. 4经审批的基坑支护施工组织设计2.5 执行标准、规范2.6 、建筑地基处理技术规范JGJ79-20022. 7、建筑地基基础设计规范GB50007-20022.8、 建筑地基基础施工质量验收规范GB50202

3、-20022.9、 建筑工程质量验收统一标准GB50300-20012.10、建筑机械使用安全技术规程JGJ33-20122.11、施工现场临时用电技术规范JGJ46-20122. 12.湿陷性黄土地区建筑规范GB50025-20043、监理工作流程熟悉图纸及设计要求一掌握施工工艺规范验收标准一审查施工单位资质及施工方案一审核承包单位施工技术方案人员上岗证一签认开工报告一施工过程监理一测量放线技术复核(标高、边线)一各分项工程验收签认一巡视检查旁站监理一强夯施工完毕一现场见证相关实验一报告返回,审核试验结果4、监理控制要点2.1.1 审查施工单位上报的企业资质、人员证件及施工组织设计;2.1.

4、2 明确技术要求及技术参数1)、地块内夯后地基土承载力为1-5#楼及车库200KPa,6#楼240KPao2)、有效加固深度:地块内楼基础及车库范围不小于5.0m。3)、加固处理范围:地块内根据业主划定的施工范围且满足建筑外墙楼基、车库不小于3.Om的要求。4)、根据国家有关技术规范,设计技术要求和现场的实际情况,结合梅那公式,各楼号的施工技术参数分别为;区域方案夯别夯击能KNm单点击数布点形式夯点间距夯击i数后二击平均夯沉量6#楼置换点夯300012正方形3X315cm地块满夯10002搭接形压1/41内1-5#楼及点夯300010正方形3.5X3.515cm车库满夯10002搭接形压1/4

5、1说明:强夯施工场区平均夯沉量3000KNm夯击能约为400mm左右。停锤标准采用锤击数和后两击平均夯沉量双控法,即达到单点总锤击数,但不能满足夯沉量标准时,应增加锤击数;未达到单点总击数已满足后两击夯沉量标准,应继续夯击,直到规定的夯击数。2.1.3 熟悉强夯施工工艺流程施工准备一现场标高测量一挖填整平场地一布放第夯点夯机就位一点夯施工一置换强夯施工进行夯坑回填一推平夯坑一满夯施工一检测验收一竣工资料整理、提交;2.1.4 施工前检查夯锤重量、尺寸、落距,确保单击夯击能量符合设计要求。4.2施工过程中控制要点4.2.1检查强夯单位场地平整情况;4.2.2现场派监理人员进行巡视,并对重要部位进

6、行旁站;4.2.3复核标出的夯点位置是否符合要求;4.2.4强夯施工过程中,监督并抽查强夯原始施工记录,确认夯沉量是否符合设计及规范要求;4.2.5强夯施工过程中,检查强夯过程中夯锤点夯、满夯搭接长度,并进行实际量测,确保施工质量;4. 2.6加强过程质量控制,保证按照设计及规范要求的施工数据进行控制;5. 2.7对于含水率高的地基,保证足够的间歇时间,或者铺砂石后强夯,防止出现橡皮土现象;6. 2.8结合现场实际进度,并对比上报的计划工期,敦促施工单位按计划施工,保证按时完工。5监理的工作方法及措施6.1 施工前预控措施:6.1.1 建立本专业项目的监理组织机构;7. 1.2对监理人员进行岗

7、前培训;5.1.3 认真审阅与本专业相关的设计文件,重点学习、掌握建筑地基基础工程施工质量验收规范GB50202-2002;建筑地基处理技术规范JGJ792002;5.1.5 配备必要的检测设备和器具,对施工过程进行拍照、录象的设备;5.1.6 审查保证施工质量的控制、协调措施,控制工作重点要放在“预防为主”上;5.1.8审查各级质量检查人员的职责和权限的落实情况;5.1.9配备的施工机械设备要先进合理、安全可靠,并能满足施工质量要求;5.2过程中质量控制5.2.1强夯施工之前,检查场地是否按要求进行场清,腐殖物及杂草是否外运,未按要求进行场清或场清不合格严禁展开施工;5.2.2施工之前,用水

8、准仪或全站仪核查现场标高是否符合要求,预留夯沉量是否符合要求;5.2.3施工之前,用全站仪抽查、复核强夯边线,并测量外扩尺寸是否符合要求;5.2.4检查夯锤的落距是否满足设计要求的夯击能;5.2.5现场对夯锤夯击遍数,最后两击夯沉量以及夯锤搭接长度进行实际抽查记录,确保符合要求;5.2.6对施工现场有目的地进行巡视检查和旁站监理。在巡视过程中发现和及时纠正施工中不符合要求的问题,并对施工过程中的特殊过程和关键部位进行平行检验或旁站监理;5.2.7平行检验,借用施工单位经过检定的测量仪器,对已完成的检验批、隐蔽工程、施工关键部位进行检验,取得规范中要求的数据,利用摄影、摄像等形式进行记录取证。5

9、.2.8在旁站监理过程中,发现施工企业有违反工程建设标准行为的,有权责令其立即整改,发现其施工活动已经或可能危及工程质量的,应立即采取必要的措施及时向总监理工程师汇报。必要时由总监下达暂停施工指令或其他应急措施,旁站监理人员要认真详细的填写旁站监理记录,避免走马观花,应以数据说话,做到监理应做到的深度。通过目测、量测、试验等方法进行检查,检查结果记录在监理日记、旁站记录中,并根据情况以监理月报、监理通知单的形式通知有关单位。5.3验收控制要点5.3.1现场核查强夯后标高,并对边线进行抽查、复验;5.3.2对6#楼需置换的材料进行现场验收,并估算置换回填量是否满足设计要求;5.3.3见证现场地基

10、承载力检验实验人员的实验过程,检查试验点是否与监理工程师所取检测点位置对应,并做原始记录,督促试验人员按设计及规范要求进行操作,并拍照或录像;5.3.4整理强夯单位上报的工程资料是否完整:1)施工组织设计及审批单2)技术、质量、安全交底记录;3)测量放线记录;4)检验批以及隐蔽验收资料;5)地基强度、地基承载力检测报告;6)工程竣工验收证明单;5.3.5对返回的实验报告进行审查,是否合格;5. 3.6见证强夯单位与总包单位交接过程,并留有两家单位签字确认的工序交接单。6安全文明监理6. 1检查施工单位以项目经理为首的安全管理组织机构;6.2 机械设备的转移、安装、调试必须有专人监督实施;6.3

11、 所有施工机械设备的使用操作、保养、检查及安全防护装置,应符合建筑机械使用安全技术规程;6.4 转移夯机时提锤高度不宜大于O.5m,机组及其他人员跟机观察地面情况,发现异常,立即停车处理;6.5 施工现场所有临时用电设施,如电线、电缆的架设、配电设备的安装,安全保护装置的配置及电气设备的管理、维修等,应符合施工现场临时用电安全技术规范的规定;6.6 雨季施工主要应做好防雨、防风、防雷电、防触电等工作;雷雨及六级大风天气禁止施工作业;6.7 厂区应做好排水坡度及排水设施,因雨后场地浸水,地基强度降低时,可采取铺设“路基箱”的措施,保证夯机安全行走工作;6.8 施工现场应设置明显的警示标志,非施工人员一律不准进入。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
